隧道施工明挖段施工方法
本標段區間隧道明挖段起訖里程:右線CK13+250.0~CK13+435.0長185m、左線CK13+250.0~CK13+437.5長187.5m及車輛段出入段線,采用明挖法施工,斷面形式為矩形鋼筋混凝土框架結構。車輛段出入段線沿區間隧道左右線之間以3‰、34.35‰的坡度上坡,前行至左CK13+547.141處從區間隧道左線上方穿出地面,區間隧道左右線從CK13+250.0開始以3‰上坡,到CK13+290轉為-25‰下坡至明暗分界里程后暗挖進洞。
區間明挖段施工方法
該區間隧道明挖段基坑右側靠近深南大道,為防止該側地表沉降,基坑圍護采用φ1200人工挖孔樁排樁,樁插入基坑底以下6.0m,樁頂設冠梁,樁身設腰梁及預應力錨索。樁頂冠梁頂面至地面1~3m按1:1坡度放坡開挖,土釘支護;幼髠及東西側均采用1:1放坡開挖,土釘支護。
圍護結構施工
(一)人工挖孔樁施工
在人工挖孔樁施工前先將樁頂冠梁標高以上1~3m厚的土體按1:1

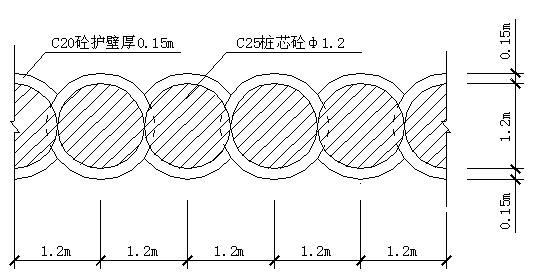

放坡開挖并作土釘支護,其施工工藝見“土釘墻支護”。φ1200人工挖孔樁密排布置,樁芯相切,護壁咬合,基坑右側共設置156根,其排列布置如下圖:
……
詳情請下載附件:明挖隧道施工組織設計
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
