    2016一級建造師《建設工程項目管理》試題答案11-20

    2016-09-25 12:15 來源:建設工程教育網整理
    打印
    字體:

      2016年一級建造師《建設工程項目管理》試題及答案,由考生回憶題干,建設工程教育網一級建造師考試教研組團提供參考答案,給廣大考生進行參考!

      老師針對每一道一級建造師試題及對應的答案都會進行詳盡的分析解讀,提高您的估分準確度!2016一級建造師《建設工程項目管理》試題答案  2017年一級建造師招生方案

      2016年一級建造師《建設工程項目管理》答案及解析由老師整理而成,部分網站未經許可擅自轉載、抄襲,造成內容有所缺失或錯誤,請大家以建設工程教育網發布為準?。?a target="_blank" >點擊進入試題討論區 >> 就著試題咱們聊聊!) 2016年一建《建設工程項目管理》試題回憶!

    2016年一級建造師試題答案及解析

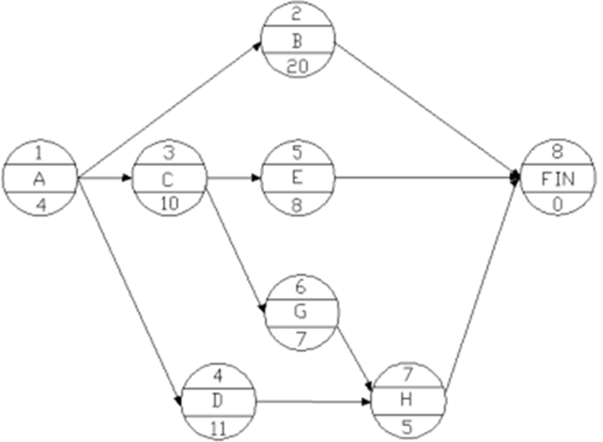

    11.某單代號網絡計劃如下圖(時間單位:天),其計算工期為( )天。
    項目管理試題
    A.20
    B.26
    C.22
    D.24
    【標準答案-建設工程教育網】B
    【建設工程教育網-老師解析】本題考查的是單代號網絡計劃的時間參數計算。網絡圖的關鍵線路為:A→C→G→H→FIN(或①→③→⑥→⑦→⑧)??偣て跒?6天。參見教材P143。

    12.關于建設工程項目施工成本的說法,正確的是( )。
    A.施工成本計劃是對未來的成本水平和發展趨勢作出估計
    B.施工成本核算是通過實際成本與計劃的對比,評定成本計劃的完成情況
    C.施工成本考核是通過成本的歸集和分配,計算施工項目的實際成本
    D.施工成本管理是通過采取措施,把成本控制在計劃范圍內,并最大程度的節約成本
    【標準答案-建設工程教育網】D
    【建設工程教育網-老師解析】本題考查的是施工成本管理的任務。施工成本預測是在工程施工前對成本進行的估算,它是根據成本信息和施工項目的具體情況,運用一定的專門方法,對未來的成本水平及其發展趨勢作出科學的估計,所以選項A錯誤;施工成本考核是指在施工項目完成后,對施工項目成本形成中的各責任者,按施工項目成本目標責任制的有關規定,將成本的實際指標與計劃、定額、預算進行對比和考核,評定施工項目成本計劃的完成情況和各責任者的業績,并以此給予相應的獎勵和處罰,所以選項B錯誤;施工成本核算包括兩個基本環節:一是按照規定的成本開支范圍對施工費用進行歸集和分配,計算出施工費用的實際發生額;二是根據成本核算對象,采用適當?shù)姆椒?,計算出該施工?xiàng)目的總成本和單位成本,所以選項C錯誤;施工成本管理就是要在保證工期和質量滿足要求的情況下,采取相應管理措施,包括組織措施、經濟措施、技術措施、合同措施,把成本控制在計劃范圍內,并進一步尋求最大程度的成本節約。參見教材P78~79。

    13.關于政府主管部門質量監督程序的說法,正確的是(?。?/div>
    A.工程項目開工后,監督機構接受建設單位有關建設工程質量監督的申報手續,并對文件進行審查,合格后簽發質量監督文件
    B.監督機構檢查內容中不包含企業的工程經營資質證書和人員的資格證書檢查
    C.監督機構要組織進行工程竣工驗收并對發現的質量問題進行復查
    D.監督機構在工程基礎和主體結構分部工程質量驗收前,要對基地基礎和主體結構混凝土分別進行監督檢測
    【標準答案-建設工程教育網】D
    【建設工程教育網-老師解析】本題考查的是政府對工程項目質量監督程序。工程項目開工前,監督機構接受建設單位有關建設工程質量監督的申報手續,并對建設單位提供的有關文件進行審查,審查合格簽發有關質量監督文件,所以選項A錯誤;對工程質量責任主體和質量檢測等單位的質量行為進行檢查。檢查內容包括:參與工程項目建設各方的質量保證體系建立和運行情況;企業的工程經營資質證書和相關人員的資格證書;按建設程序規定的開工前必須辦理的各項建設行政手續是否齊全完備;施工組織設計、監理規劃等文件及其審批手續和實際執行情況;執行相關法律法規和工程建設強制性標準的情況;工程質量檢查記錄等,所以選項B錯誤;竣工驗收時建設單位組織,所以選項C錯誤;監督機構按計劃在施工現場對建筑材料、設備和工程實體進行監督抽樣,委托符合法定資質的檢測單位進行檢測。監督抽樣檢測的重點是涉及結構安全和重要使用功能的項目,例如,在工程基礎和主體結構分部工程質量驗收前,要對地基基礎和主體結構混凝土強度分別進行監督檢測,所以選項D正確。參見教材P213。

    14.項目結構信息編碼的依據是(?。?/div>
    A.項目管理結構圖
    B.項目結構圖
    C.項目組織結構圖
    D.系統組織結構圖
    【標準答案-建設工程教育網】B
    【建設工程教育網-老師解析】本題考查的是項目信息編碼。項目的結構編碼,依據項目結構圖對項目結構的每一層的每一個組成部分進行編碼。參見教材P356。

    15.下列影響項目質量的環境因素中,屬于管理環境因素的是(?。?。
    A.項目現場施工組織系統
    B.項目所在地建筑市場規范程度
    C.項目所在地政府的工程質量監督
    D.項目咨詢公司的服務水平
    【標準答案-建設工程教育網】A
    【建設工程教育網-老師解析】本題考查的是項目質量的影響因素。管理環境因素主要是指項目參建單位的質量管理體系、質量管理制度和各參建單位之間的協調等因素。比如,參建單位的質量管理體系是否健全,運行是否有效,決定了該單位的質量管理能力;在項目施工中根據承發包的合同結構,理順管理關系,建立統一的現場施工組織系統和質量管理的綜合運行機制,確保工程項目質量保證體系處于良好的狀態,創造良好的質量管理環境和氛圍,則是施工順利進行,提高施工質量的保證。選項BCD均為社會環境因素。參見教材P163。

    16.某雙代號網絡計劃中。工作M的最早開始時間和最遲開始時間分別為第12天和第15天,其持續時間為5天。工作M有3項緊后工作,它們的最早開始時間分別為第21天、第24天和第28天,則工作M的自由時差為(?。┨臁?/span>
    A.1
    B.3
    C.4
    D.5
    【標準答案-建設工程教育網】C
    【建設工程教育網-老師解析】本題考查的是雙代號網絡計劃時間參數的計算。自由時差,是指在不影響其緊后工作最早開始的前提下,可以利用的機動時間。M的最早完成時間為12+5=17天,而其緊后工作中的最早開始時間為21天,所以M的自由時差為21-17=4天。參見教材P138。


    17.關于建設工程安全生產管理預警級別的說法,正確的是( )。
    A.I級預警表示生產活動處于正常狀態
    B.Ⅳ級預警一般用藍色表示
    C.Ⅱ級預警表示處于事故的上升階段
    D.Ⅲ級預警表示受到事故的嚴重威脅
    【標準答案-建設工程教育網】B
    【建設工程教育網-老師解析】本題考查的是預警體系的建立。I級預警,表示安全狀況特別嚴重,用紅色表示;Ⅱ級預警,表示受到事故的嚴重威脅,用橙色表示;Ⅲ級預警,表示處于事故的上升階段,用黃色表示;Ⅳ級預警,表示生產活動處于正常狀態,用藍色表示。參見教材P236。

    18.關于工程項目質量風險識別的說法,正確的是( )。
    A.從風險產生的原因分析,質量風險分為自然風險、施工風險、設計風險
    B.可按風險責任單位和項目實施階段分別進行風險識別
    C.因項目實施人員自身技術水平局限造成錯誤的質量風險屬于管理風險
    D.風險識別的步驟是,分析每種風險的促發因素→畫出質量風險結構層次圖→將結果匯總成質量風險識別報告
    【標準答案-建設工程教育網】B
    【建設工程教育網-老師解析】本題考查的是質量風險識別。選項A,質量風險分為自然風險、技術風險、管理風險、環境風險;選項C,自身技術水平屬于技術風險;選項D,風險識別步驟:畫出質量風險結構層次圖→分析每種風險的促發因素→將結果匯總成質量風險識別報告。參見教材P163~165。

    19.根據動態控制原理,項目目標動態控制的第一步工作是( )。
    A.調整項目目標
    B.分解項目目標
    C.制定糾偏措施
    D.收集項目目標實際值
    【標準答案-建設工程教育網】B
    【建設工程教育網-老師解析】本題考查的是項目目標動態控制的方法及其應用。動態控制第一步,項目目標動態控制的準備工作:將項目的目標進行分解,以確定用于目標控制的計劃值。參見教材P57。

    20.某分項工程某月計劃工程量為3200m2,計劃單價為15元/m2;月底核定承包商實際完成工程量為2800m2,實際單價為20元/m2,則該工程的已完成工作實際費用(ACWP)為( )元。
    A.56000
    B.42000
    C.48000
    D.64000
    【標準答案-建設工程教育網】A
    【建設工程教育網-老師解析】本題考查的是贏得值法。WS=3200,BC=15,WP=2800,AC=20,所以,ACWP=20×2800=56000元。參見教材P101~102。

    第1-10題】【第11-20題】【第21-30題】【第31-40題】【第41-50題

    第51-60題】【第61-70題】【第71-80題】【第81-90題】【第91-100題

    2016一級建造師《建設工程項目管理》試題答案匯總

    2016一建《建設工程項目管理》試題答案解析

    點擊進入試題討論區 >> 就著試題咱們聊聊~

      相關推薦:

      2017年一級建造師招生火爆開啟??! !

      2017年一級建造師考試報名考試交流帖!

      2016年一級建造師各科目試題回憶及討論專區!

      2016一級建造師考試各科目試題回憶及參考答案!

      2016年一級建造師考后試題點評在線直播

      2016一級建造師考后有獎?wù)魑模凑l最文藝~

      一建考完試你最想感恩的是誰?讓他(她)也知道一下

      2016年一建造師考后吐槽大會,看你遇到的有多奇葩?。?/font>

      2016年一級建造師成績查詢時間及入口

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    原價:¥89元起
    復購正課享優惠
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    折疊
