施工過程中發生了如下事件:
事件1:主體結構作業20天后,遇到持續兩天的特大暴風雨,造成工地堆放的承包人部分周轉材料損失費用2000元;特大暴風雨結束后,承包人安排該作業隊中20人修復倒塌的模板及支撐,30人進行工程修復和場地清理,其他人在現場停工待命,修復和清理工作持續了1天時間。施工機械A(chǔ)、B持續窩工閑置3個臺班(臺班費分別為:1200元/臺班、900元/臺班)。
事件2:設備基礎與管溝完成后,專業分包人對其進行技術復核,發現有部分基礎尺寸和地腳螺栓預留孔洞位置偏差過大。經溝通,承包人安排10名工人用了6天時間進行返工處理,發生人材機費用1260元,使設備基礎與管溝工作持續時間增加6天;
事件3:設備與管線安裝作業中,因發包人采購成套生產設備的配套附件不全,專業分包人自行決定采購補全,發生采購費用3500元,并造成作業班組整體停工3天,因受干擾降效增加作業用工60個工日,施工機械C閑置3個臺班(臺班費:1600元/臺班),設備與管線安裝工作持續時間增加3天;
事件4:為搶工期,經監理工程師同意,承包人將試運行部分工作提前安排,和設備與管線安裝搭接作業5天,因搭接作業相互干擾降效使費用增加10000元。
其余各項工作的持續時間和費用沒有發生變化。

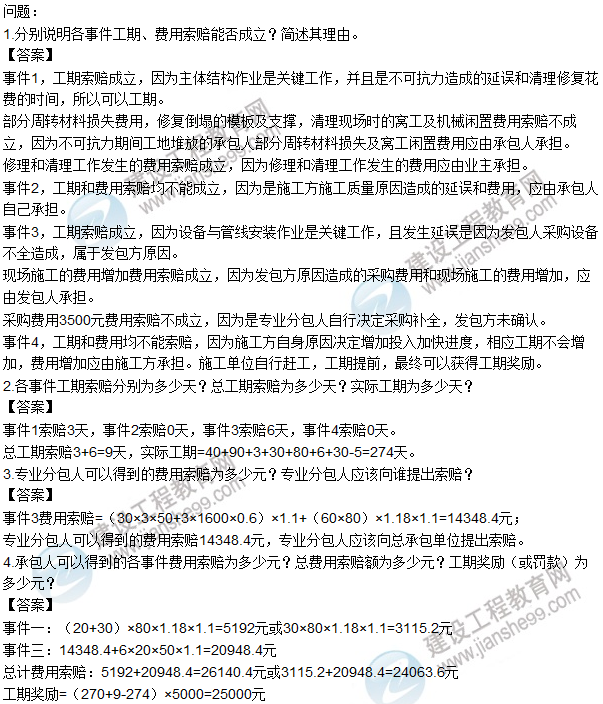

上述事件后,承包人均在合同規定的時間內向發包人提出索賠,并提交了相關索賠資料。
2015年造價工程師《建設工程造價案例分析》試題及答案(案例四)

報考指南

一級造價師_報考指南
  • 大綱 / 教材

    24年教材確定沿用23年

  • 報 名 時 間

    6月26日-7月15日

  • 準考證打印

    考前10日至一周內

  • 考 試 時 間

    10月19日、20日

  • 考 試 成 績

    考后2-3個月左右

  • 合格證領取

    成績公布后1個月左右

閱讀排行

  • 免費試聽
  • 免費直播
  • 免費題庫
達江 一級造價師《造價管理》教材精講 免費試聽
