2015年造價工程師《建設工程造價案例分析》試題及答案(案例五)
2015年造價工程師《建設工程造價案例分析》試題及答案(案例五題),由網校老師帶領專業造價工程師考試教研組團隊完成!
【估分更準確】老師針對每一道造價工程師試題及對應的答案都會進行詳盡的分析解讀,提高您的估分準確度!2015年造價工程師《案例分析》答案及解析
2015年造價工程師《建設工程造價案例分析》答案及解析由老師整理而成,部分網站未經許可擅自轉載、抄襲,造成內容有所缺失或錯誤,請大家以建設工程教育公布的為準!
試題五:(20分)
某工程項目發包人與承包人簽訂了施工合同,工期4個月,工程內容包括A、B兩項分項工程,綜合單價分別為360.00元/m³、220.00元/m³;管理費和利潤為人材機費用之和的16%;規費和稅金為人材機費用、管理費和利潤之和的10%,各分項工程每月計劃和實際完成工程量及單價措施項目費用見表5.1。
表5.1 分項工程工程量及單價措施項目費用數據表
工程量和費用名稱
|
月份
|
合計
|
||||
1
|
2
|
3
|
4
|
|
||
A分項工程
(m³)
|
計劃工程量
|
200
|
300
|
300
|
200
|
1000
|
實際工程量
|
200
|
320
|
360
|
300
|
1180
|
|
B分項工程
(m³)
|
計劃工程量
|
180
|
200
|
200
|
120
|
700
|
實際工程量
|
180
|
210
|
220
|
90
|
700
|
|
單價措施項目費用(萬元)
|
2
|
2
|
2
|
1
|
7
|
總價措施項目費用6萬元(其中安全文明施工費3.6萬元);暫列金額15萬元。

【答案】
合同價[(360×1000+220×700)/10000+7+6+15]×(1+10%)=87.34萬元
工程預付款[(360×1000+220×700)/10000+7+6-3.6]×(1+10%)×20%=13.376萬元

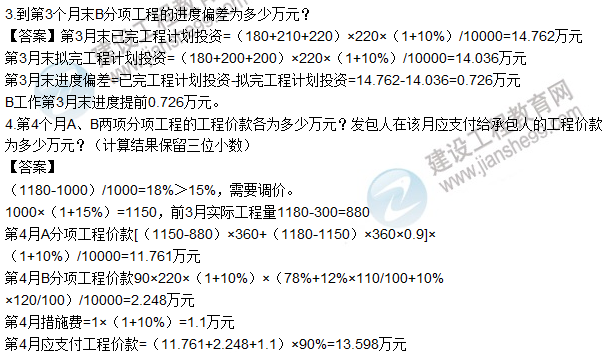

2.第2個月發包人應支付給承包人的工程價款為多少萬元?
【答案】第2、3月支付措施費=(6-3.6×60%)/2=1.92萬元
第2月應支付給承包人的工程價款=[(360×320+220×210)/10000+2+1.92+6.8×1.16]×(1+10%)×90%-13.376/2=20.981萬元

責任編輯:wangying
