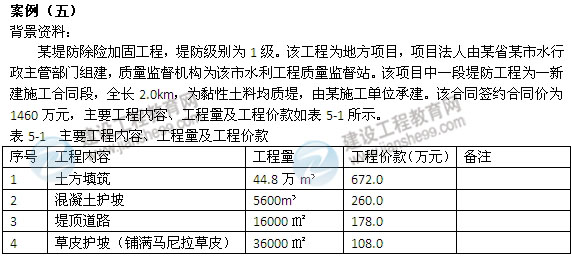

施工過程中發生如下事件:
事件一:施工單位根據現場具體情況,將土方填筑、混凝土護坡、堤頂?shù)缆?、草皮護坡工程施工分別劃分為4個、2個、2個、2個作業組,具體情況如表5-2所示。
表5-2堤防合同段作業劃分
事件二:因現有水利水電工程單元工程質量評定標準中無草皮護坡質量標準,施工單位在開工前組織編制了草坡護坡工程質量標準,由本工程質量監督機構批準后實施。
事件三:工程開工后,施工單位按規范規定對土質堤基進行了清理。

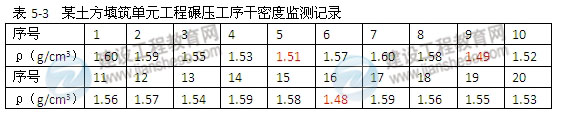

事件四:土方填筑開工前,對料場圖樣進行了擊實試驗,得出土料最大干密度為1.60g/cm3,設計壓實度為95%.某土方填筑單元工程的土方填筑碾壓工序干密度檢測結果如表5-3所示,表中不合格點分布不集中;該工序一般項目檢測點合格率為92%,且不合格點不集中;各項報驗資料均符合要求。
事件五:施工至2013年5月底,本合同段范圍內容的工程項目已全部完成,所包括的分部工程已通過了驗收,設計要求的變形觀測點已測得初始值并在施工期進行了觀測,施工中未發生質量缺陷。據此,施工單位向項目法人申請合同工程完工驗收。
【問題】
1.根據背景資料,請指出本合同段單位工程、分部工程項目劃分的具體結果,并簡要說明堤防工程中的單位工程、分部工程項目劃分原則。
2.根據《水利水電工程單元工程施工質量評定表填表說明與示例(試行)》(辦建管[2002]182號文),指出并改正事件二的不妥之處。
3.根據《堤防工程施工規范》(SL260-98),說明事件三堤防清基的主要技術要求。
4.根據《水利水電工程單元工程施工質量驗收評定標準-堤防工程》(SL634-2012),評定事件四中碾壓工序的質量等級并說明理由。
5.根據《水利水電建設工程驗收規程》(SL223-2008),除事件五所述內容外,合同工程完工驗收還應具備哪些條件?
【1-7題】 【8-14題】 【15-19題】 【20-26題】 【27-30題】
報考指南
報 名 時 間
預計6月開始
大綱 / 教材
預計1月公布
準考證打印
考前10日至一周內
考 試 時 間
預計9月初
考 試 成 績
考試結束后3個月左右
合格證領取
考后3個月起
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
