【老師解析】2014一級建造師《水利水電》試題答案解析(案例三)
2014年一級建造師水利水電工程管理與實務試題及答案(案例三),由老師【達江】帶領專業一級建造師考試教研組團隊完成,是目前網上最權威的一級建造師答案!
【估分更準確】老師針對每一道一級建造師試題及對應的答案都會進行詳盡的分析解讀,提高您的估分準確度!
2014一級建造師水利水電工程管理與實務答案及解析由老師整理而成,部分網站未經許可擅自轉載、抄襲,造成內容有所缺失或錯誤,請大家以建設工程教育網發布為準!
---------------------------------------------------------------
試題word版:2014年一級建造師《水利水電工程管理與實務》試題及答案解析
---------------------------------------------------------------

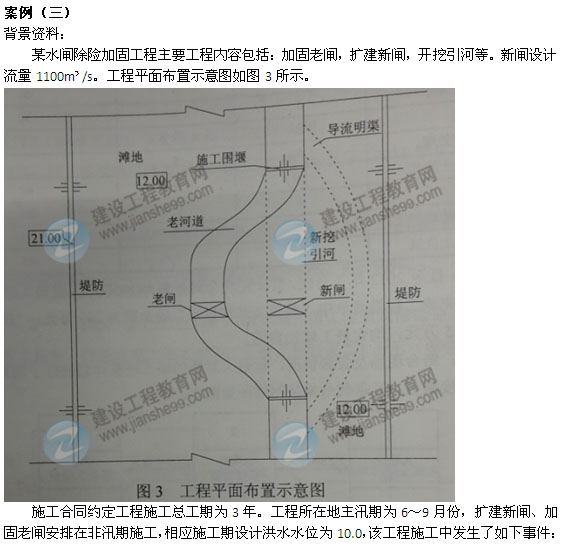

事件一:施工單位根據本工程具體條件和總體進度計劃安排,提出的施工導流方案如圖3所示。工程附近無現有河道可供施工導流,施工單位采用的導流方案為一次攔斷河床(全段)圍堰法施工,具體施工組織方案是在一個非汛期施工完成擴建新閘和加固老閘,在新閘和老閘上、下游填筑施工圍堰,期間利用新挖導流明渠導流。監理單位審核后,認為開挖導流明渠工程量較大,應結合現場條件和總體工期安排,優化施工導流方案和施工組織方案。
事件二:施工單位優化施工導流方案和施工組織方案報監理單位審批,并開展施工導流工程設計,其中施工圍堰采用均質土圍堰,圍堰工程級別為4級,波浪高度為0.8m.
事件三:施工單位在圍堰施工完畢后,立即進行基坑初期排水,基坑初期水深為6.0m.開始排水的當天下午,基坑水位下降了2.0m,此時圍堰頂部在基坑側局部出現縱向裂縫,邊坡出現坍塌現象。施工單位及時采取措施進行處理,處理完成并經監理單位同意后繼續進行后續工作。
事件四:新閘閘室地基采用沉井基礎,施工單位經項目法人同意選擇符合資質條件符合的某專業基礎處理公司進行施工,并要求該公司選派符合要求的注冊建造師擔任項目負責人。
