工作日寫實法是一種研究整個工作班內的各種工時消耗的方法。運用工作日寫實法主要有兩個目的,一是取得編制定額的基礎資料;二是檢查定額的執(zhí)行情況,找出缺點,改進工作。當用于第一個目的時,工作日寫實的結果要獲得觀察對象在工作班內工時消耗的全部情況,以及產品數(shù)量和影響工時消耗的影響因素。其中,工時消耗應該按工消耗的性質分類記錄。在這種情況下,通常需要測定3~4次。當用于第二個目的時,通過工作日寫實應該做到:查明工時損失量和引起工時損失的原因,制訂消除工時損失,改善勞動組織和工作地點組織的措施,查明熟練工人是否能發(fā)揮自己的專長,確定合理的小組編制和合理的小組分工;確定機器在時間利用和生產率方面的情況,找出使用不當?shù)脑?,訂出改善機器使用情況的技術組織措施,計算工人或機器完成定額的實際百分比和可能百分比。在這種情況下,通常需要測定1~3次。工作日寫實法與測時法、寫實記錄法相比較,具有技術簡便、費力不多、應用面廣和資料全面的優(yōu)點,在我國是一種采用較廣的編制定額的方法。工作日寫實法的缺點:由于有觀察人員在場,即使在觀察前做了充分準備,仍不免在工時利用上有一定的虛假性;工作日寫實法的觀察工作量較大,費時較多,費用亦高。

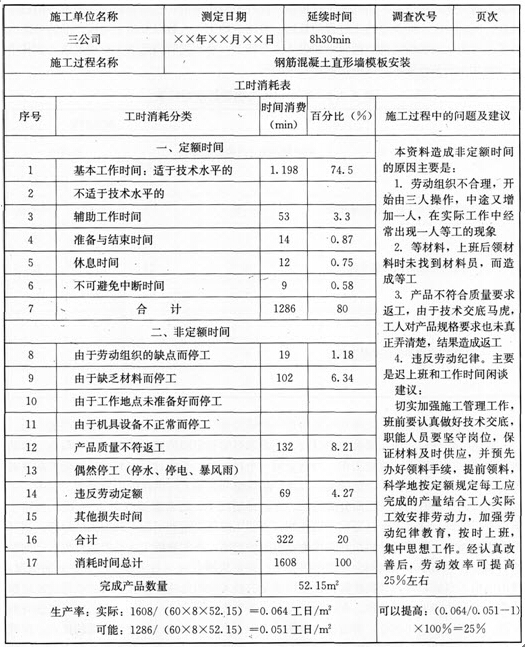

工作日寫實法,利用寫實記錄表記錄觀察資料。記錄時間時不需要將有效工作時間分為各個組成部分,只需劃分適合于技術水平和不適合于技術水平兩類。但是工時消耗還需按性質分類記錄。工作日寫實法示例如下圖所示:

工作日寫實法
