關鍵工作和關鍵線路典型例題(二)

2012-07-04 18:40  來源:  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  【例題2】當計算工期不能滿足要求工期時,需要壓縮關鍵工作的持續時間以滿足工期要求。在選擇縮短持續時間的關鍵工作時宜考慮(?。?。
  A.縮短持續時間對質量影響不大的工作
  B.縮短持續時間所需增加的費用最少的工作
  C.有充足備用資源的工作
  D.便于修改網絡計劃的工作
  E. 縮短持續時間對安全影響不大的工作

  【正確答案】ABCE

  【答案解析】D不屬于題干要求回答的內容。參見教材P132.

  【例題3】在工程網絡計劃執行過程中,當某項工作的最早完成時間推遲天數超過其自由時差時,將會影響( )。
  A.該工作平行工作的最早開始時間
  B.該工作緊后工作的最早開始時間
  C.本工作的最遲完成時間
  D.該工作緊后工作的最遲完成時間

  【正確答案】B

  【答案解析】自由時差指的是在不影響其緊后工作最早開始時間的前提下,本工作可以利用的機動時間。參見教材P132.

  【例題4】在雙代號網絡計劃中,若某項工作進度發生拖延,需要重新調整原進度計劃的情況有(?。?。
  A.該工作進度拖延已超過其總時差,但總工期不可以拖延
  B.該工作進度拖延已超過其總時差,但其后續工作不可以拖延
  C.該工作進度拖延已超過其自由時差,但其后續工作可以拖延
  D.該工作進度拖延已超過其自由時差,但總工期不可以拖延
  E.總工期可以拖延有限時間,但實際拖延時間已經超過此限制

  【正確答案】ABE

  【答案解析】選項C不需要調整;選項D不一定需要調整。參見教材P132.

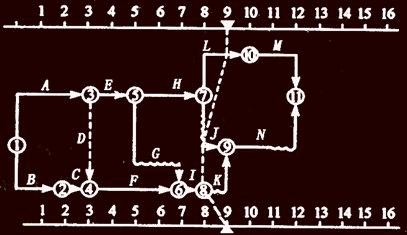

  【例題5】某工程網絡圖如下圖所示,工程師在第9天末檢查進度會發現(?。?。


  A.工作L比原計劃拖后1天,且影響工期拖后1天
  B.工作J比原計劃拖后1天,因有1天總時差,不影響工期
  C.工作J比原計劃延誤1天,且影響工期拖后1天
  D.工作K比原計劃延誤1天
  E.工作L與原計劃吻合

  【正確答案】BDE

  【答案解析】選項A,工作L與原計劃吻合;選項C,工作J比原計劃延誤1天,但由于后續工作N有自由時差,故不影響總工期。

第1頁】 【第2頁】 【第3頁

責任編輯:zoe

閱讀排行

更多
二建機考系統

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
