  某綜合樓工程項目合同價為1750萬元,該工程簽訂的合同為可調值合同。合同報價日期為1999年3月,合同工期為12個月,每季度結算一次。工程開工日期為1999年4月1日。施工單位1999年第4季度完成產值是710萬元。工程人工費、材料費構成比例以及相關季度造價指數見表3-2.

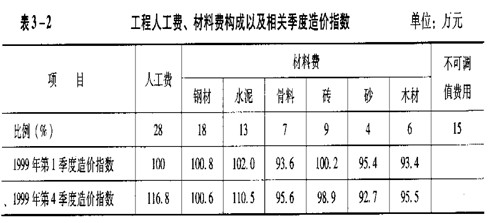

  表3-2工程人工費、材料費構成以及相關季度造價指數單位:萬元

  在施工過程中,發生如下幾項事件。

  1. 1999年4月,在基礎開挖過程中,個別部位實際土質與給定地質資料不符造成施工費用增加2.5萬元,相應工序持續時間增加了4天。

  2. 1999年5月施工單位為了保證施工質量,擴大基礎底面,開挖量增加導致費用增加3.0萬元,相應工序持續時間增加了3天。

  3. 1999年7月,在主體砌筑工程中,因施工圖設計有誤,實際工程量增加導致費用增加3.8萬元,相應工序持續時間增加了2天。

  4. 1999年8月,進人雨期施工,恰逢20年一遇的大雨,造成停工損失2.5萬元,工期增加了4天。

  以上事件中,除第4項外,其余工序均末發生在關鍵線路上,并對總工期無影響。針對上述事件,施下單位提出如下索賠要求。

  (1)增加合同工期13天。

 ?。?)增加費用11.8萬元。

  問題

  1.施工單位對施工過程中發生的以上事件可否索賠?為什么?

  答案:各事件的費用索賠(共12分)。

  事件1費用索賠成立(1分),工期不予延長(1分)。因?yàn)闃I(yè)主提供的地質資料與實際情況不符是承包商不可預見的(1分)。

  事件2費用索賠不成立(1分),工期索賠不成立(1分)(答索賠不成立也可得分)。該工作屬于承包商采取的質量保證措施(1分)。

  事件3費用索賠成立(1分),工期不予延長(1分)。因?yàn)樵O(shè)計方案有誤(1分)。

  事件4費用索賠不成立(1分),工期可以延長(1分)。因?yàn)楫惓5臍夂驐l件的變化承包商不應得到費用補償(1分)。

  2.計算監理工程師1999年第4季度應確定的工程結算款額

  答案:1999年4季度監理工程師應批準的結算款額(共6分)。

  P=10(0.15+0.28+116.8/100.0+0.18×100.6/100.8+0.13×110.5/102.0+0.07× 95.6/93.6+0×。0998.9/100.2+0.049×3.7/95.4+0.06 ×95.5/93.4)(4分)=710×1.0588≈751.75(計算過程正確,結果略有誤差可得分)(2分)

  如果不用調值公式,而是將其計算過程分解,分別按每項計算后累加,其結果正確可得分。

  3.如果在工程保修期間發生了由施工單位原因引起的屋頂漏水、墻面剝落等問題,業主在多次催促施工單位修理而施工單位一再拖延的情況下,另請其他施工單位維修,所發生的維修費用該如何處理?

  答案:所發生的維修費應從乙方保修金(或質量保證金、保留金)中扣除(2分)。

  解題思路分析

  該案例主要牽涉內容為施工過程中的合同管理。分兩大部分:第一部分是合同價的調整;第二部分是索賠問題。合同價調整應依據合同條款;在索賠部分應熟練掌握索賠成立的條件并能實際應用,準確分析風險和責任應由哪方承擔,以確定是否應當進行補償,以及工期和費用的具體補償。另外,工期的補償通常應考慮是否影響總工期,如屬于非關鍵工作雖有延誤,但不影響總工期,則工期不予補償。應認真審題:第一要看清背景條件,合同中對合同價調整做了哪些具體規定,應比照合同約定分析,再加上必要的計算過程確定調整方法;第二在索賠部分應確認各事件的責任人,依此判斷索賠是否成立,再分析索賠額。

 建設工程教育網整理

閱讀排行

更多
課程

免費視頻

更多
  • 2024年監理工程師考試
    合同管理零基礎預習課程

    尹嘉老師

  • 2024年監理工程師考試
    土建控制零基礎預習課程

    李娜老師

  • 2024年監理工程師考試
    基本理論與法規零基礎預習課程

    徐云博老師

  • 2024年監理工程師考試
    土建案例零基礎預習課程

    陳江潮老師

免費題庫

更多

免費資料下載排行

更多
網站地圖
