某施工單位承接了一項市政排水管道工程

2013-10-25 13:40   來源:建設工程教育網 字體: 打印 收藏

  2012年二級建造師考試《市政公用工程管理與實務》試題案例題第2題

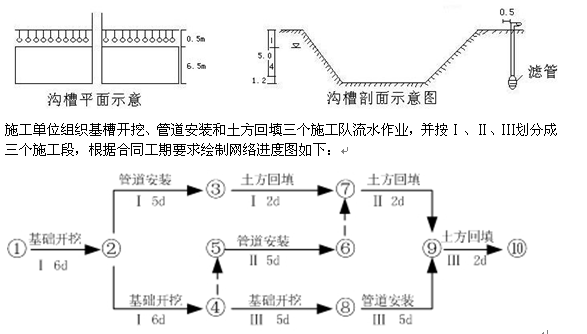

【案例二】背景:某施工單位承接了一項市政排水管道工程,基槽采用明挖法放坡開挖施工,基槽寬度為6.5m,開挖深度5m,場地內地下水位于地表下1m,施工單位擬采用輕型井點降水,井點的布置方式和降深等示意圖如下:

  問題:

  1.指出降水井點布置的不妥之處,并寫出正確的做法。

  2.降水深度是否妥當,如不妥請改正。

  3.網絡進度圖上有兩個不符合邏輯的地方,請在圖上用虛線畫出虛工作,讓邏輯更合理。

  4.計算本工程的總工期,并指出關鍵線路。

  【參考答案】1.(1)降水井點布置采用單排井點不合理。溝槽深度達到5m,基坑寬度為6.5m,應采用雙排井點布置。(2)井點管與基槽上口邊緣距離為0.5m不合理。井點管應布置在基槽上口邊緣外1.0~1.5m. 2.降水深度為基底以下0.2m不正確,降水深度應為基底以下0.5m. 3.管道安裝1到管道安裝2用虛線連上,箭頭指向安裝2.安裝2指向安裝3,箭頭指向安裝3.還有把4到5節點改成虛箭線,6到7節點改成虛箭線。

  4.關鍵線路:①→②→④→⑧→⑨→⑩,總工期為6+6+6+5+2=25(天)。

  答案及解析由網校老師整理而成,據學員反映部分網站未經許可擅自轉載,且出現內容錯誤,請大家以本網為準。

  若您在二建學習過程中有任何疑問,歡迎進入論壇討論

  推薦

  ·2014年二級建造師考試高分通過方案

  ·2011-2013年二級建造師試題及答案

  ·2014年二建教材即將改版,獲取一手老師解讀信息,關注官方 微信!

二級建造師微信

責任編輯:tracy

報考指南

二級建造師_報考指南
  • 大綱 / 教材

    2024年9月

  • 報 名 時 間

    預計2025年2月

  • 準考證打印

    考前10天至一周內

  • 考 試 時 間

    預計2025年6月初

  • 考 試 成 績

    考后2個月起陸續公布

  • 合格證領取

    查分后2-3個月陸續發布

閱讀排行

二建機考系統
  • 免費試聽
  • 免費直播
  • 免費題庫
張小強 建筑實務 教材精講班 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
