2011年二級建造師考試《公路工程》試題案例分析題第4題
2011年二級建造師考試《公路工程》試題案例分析題第4題
背景:

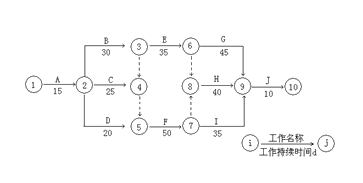

單位承接了某二級公路橋梁工程,施工單位按照合同工期要求編制了如圖4所示(時間單位:d),并經監理工程師批準后實施。
過程中,發生了如下事件:
事件1:工作D(1號臺基礎)施工過程中,罕見特大暴雨天氣使一臺施工機械受損,機械維修費花費2萬元,同時導致工作D實際時間比計劃時間拖延8d.
事件2:施工單位租賃的施工機械未及時進場,使工作F(1號臺身)實際時間比計劃時間拖延8天,造成施工單位經濟損失2000元/d.
事件3:業主變更設計,未及時向施工單位提供圖紙,使工作E(O號臺身)實際時間比計劃)拖延15d,造成施工單位經濟損失1600元/d.
問題:
1.根據網絡圖計算該工程的總工期,并指出關鍵路線。
2.分別分析事件1、2、3對總工期的影響,并計算施工單位可獲得的工期補償。
3.分別分析施工單位能否就事件1、2、3導致的損失向業主提出索賠,說明理由,并計算索賠金額。
4.將背景中的雙代號網絡改為單代號網絡。
【建設工程教育網老師權威解析】:
1.工期為145天
關鍵線路為:①→②→③→④→⑤→⑥→⑦→⑧→⑨→⑩(或A→B→F→H→J)
2.事件一中,工作D為非關鍵工作,總時差為10,其對總工期的影響是誤期8-10=-2,無影響。
事件二中,工作F為關鍵工作,其對總工期的影響是誤期8天。
事件三中,工作E為非關鍵工作,總時差為10,其對總工期的影響是誤期15-10=5天。
施工單位可以就事件一、三導致的工期延誤提出工期補償要求,不能就事件二導致的工期延誤提出工期補償要求。施工單位可獲得的工期補償為max{-2,5}=5天。
3.事件一:屬于天氣原因(或?qū)匐p方共同承擔的風險),不能提出費用索賠。
事件二:由于施工單位原因?qū)е碌膿p失,不能提出費用索賠。
事件三:由于業主原因?qū)е碌膿p失,可以提出費用索賠。索賠金額為15×1600=24000元

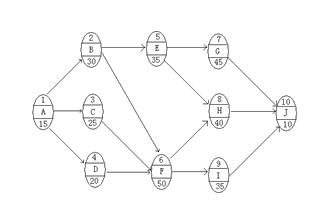

4.單代號網絡為:
答案及解析由網校老師整理而成,據學員反映部分網站未經許可擅自轉載,且出現內容錯誤,請大家以本網為準。
若您在二建學習過程中有任何疑問,歡迎進入論壇討論
推薦:
·2014年二建教材即將改版,獲取一手老師解讀信息,關注官方微信!
- 2024年西藏自治區第四十九批二級建造師注冊人員名單公告
- 關于公布2024年甘肅省二級建造師初始注冊等人員名單的公告(第九十五批)
- 安徽關于2024年度第四十九批二級建造師注冊合格人員名單的公告
- 湖北關于2024年第七十一批二級建造師注冊人員名單的公告
- 山西關于2024年第三十批二級建造師徐燕等3371人注冊結果的公告(第104號?)
- 寧夏關于2024年第45批二級注冊建造師合格人員名單的公告
- 重慶關于公布2024年第48批二級建造師注冊人員名單的公告
- 湖北關于2024年第七十批二級建造師注冊人員名單的公告
- 江蘇關于公布2024年第四十九批二級注冊建造師注冊人員名單的通知
- 關于北京市2024年第三十五批二級建造師注冊人員名單的通告
報考指南
大綱 / 教材
2024年9月
報 名 時 間
預計2025年2月
準考證打印
考前10天至一周內
考 試 時 間
預計2025年6月初
考 試 成 績
考后2個月起陸續公布
合格證領取
查分后2-3個月陸續發布
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
