2020年二級建造師考試有部分地區(qū)已經進入報名階段,考生們都在積極進行備考,做一下模擬習題也成為許多考生備考時必不可少的一步,今天就為大家提供了《建設工程施工管理》模擬試題及解析,為考生們助跑2020年二級建造師考試!

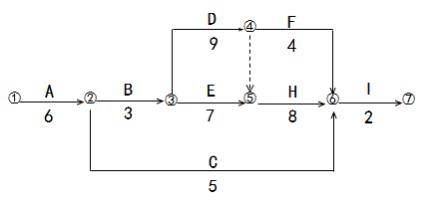

某雙代號網絡計劃如下圖(單位:天),則工作E的自由時差為( )天。
A.3
B.2
C.4
D.0
『正確答案』B
『答案解析』本題考查的是雙代號網絡計劃。自由時差等于緊后工作的最早開始時間的最小值減去本工作的最早完成時間=20-18=2。
