2013年一級建造師機電工程實務考試案例試題第4題及答案
【高清版】2013年一級建造師《機電工程管理與實務》試題及答案,一建老師【達江】帶隊完成試題答案的解析,【全網獨家】。
---------------------------------------------------------------
試題word版:2013年一級建造師《機電工程管理與實務》試題及答案解析
----------------------------------------------
一級建造師機電工程實務案例4題解析如下:
--------------------------------------------------------------------------
背景:
某安裝公司承接一商務樓(地上30層、地下2層)的電梯安裝工程,工程有32層32站曳引式電梯8臺,工期為90天,開工時間為3月18日,其中6臺客梯需智能群控,2臺消防電梯需在4月30日交付使用,并通過消防驗收,在工程后期作為施工電梯使用。電梯井道的腳手架、機房及層門預留孔的安全技術措施由建筑公司實施。
安裝公司項目部進場后,將擬安裝的電梯工程,書面告知了電梯安裝工程所在地的特種設備安全監督管理部門,并按合同要求編制了電梯施工方案和電梯施工進度計劃(見表4)。電梯安裝前,項目部對機房的設備基礎、井道的建筑結構進行檢測,土建施工質量均符合電梯安裝要求;曳引電機、轎廂、層門等部件外觀檢查合格,并采用建筑塔吊及施工升降機將部件搬運到位。安裝中,項目部重點關注了層門等部件的安全技術要求,消防電梯按施工進度計劃完成,并驗收合格。
施工進度到客梯單機試運行調試時,有一臺客梯轎廂晃動厲害,經檢查是導軌的安裝精度沒達到技術要求,安裝人員對導軌重新校正固定,單機試運行合格,但導軌的校正固定,使單機試運行比原工序多用了3天,其后面的工序(群控試運行調試、竣工驗收)均按工序時間實施,電梯安裝工程比合同工期提前完工,交付業主。

表4 電梯施工進度計劃
問題:

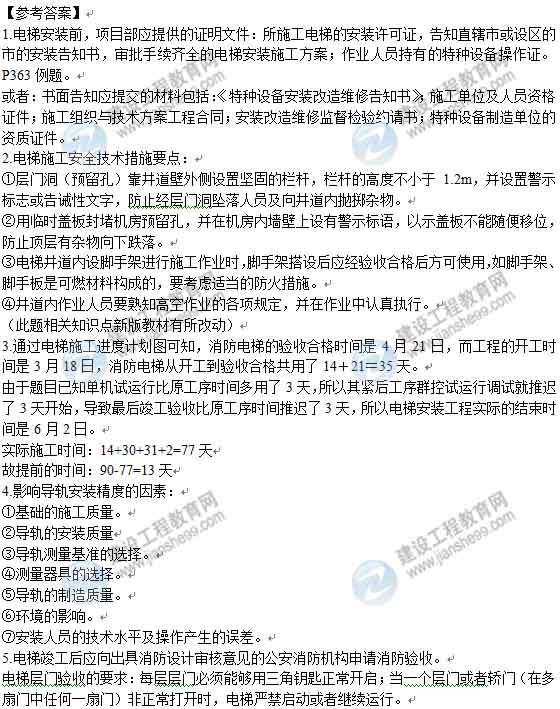

1. 電梯安裝前,項目部應提供哪些安裝資料?
2. 項目部在機房、井道的檢查中,應關注哪幾項安全技術措施?
3. 消防電梯從開工到驗收合格用了多少天?電梯安裝工程比合同工期提前了多少天?
4. 影響導軌安裝精度的因素有幾個?
5. 電梯完工后應向哪個機構申請消防驗收?寫出電梯層門的驗收要求。
--------------------------------------------------------------------------
點擊以下鏈接查看更多:
2013年一級建造師《機電工程管理與實務》試題及答案:
第1-8題 第9-17題 18-24題 25-30題 案例1 案例2 案例3 案例4 案例5
--------------------------------------------------------------------------
推薦閱讀:
【高清】2013年一建《工程經濟》試題及答案
【高清】2013年一建《法規及相關知識》試題及答案
【高清】2013年一建《建設工程項目管理》試題及答案
添加一級建造師官方微信,了解最新動態
責任編輯:風信子
- ·日照市關于60周歲以內退休人員建造師證書使用規定
- ·2024年一級建造師電子證書下載入口已開通
- ·需要驗收的危大工程,在專項施工方案實施驗收完成后,由( )簽字后方可進行下一道工序。
- ·根據《建設工程質量管理?xiàng)l例》,建設工程質量保修書的提交時間是(?。?。
- ·關于承攬合同中解除權的說法,正確的是(?。?。
- ·關于擔保的說法,正確的是(?。?。
- ·甲施工企業有一輛里程表存在故障的工程用車,該車實際行駛里程8萬公里,市場價格約為16萬元,里程表顯示行駛里程為4萬公里。甲明知上述情況存在,仍將該車以23萬元價格賣給了乙施工企業,乙知情后訴至法院。乙的下列訴訟請求可以獲得支持的是(?。?。
- ·關于兩階段招標的說法,正確的(?。?。
報考指南
報 名 時 間
預計6月開始
大綱 / 教材
預計1月公布
準考證打印
考前10日至一周內
考 試 時 間
預計9月初
考 試 成 績
考試結束后3個月左右
合格證領取
考后3個月起
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
