【老師解析】2014年一級建造師《公路》試題及答案解析(案例五)
2014年一級建造師公路工程管理與實務試題及答案(案例五),由老師【達江】帶領專業一級建造師考試教研組團隊完成,是目前網上最權威的一級建造師答案!
【估分更準確】老師針對每一道一級建造師試題及對應的答案都會進行詳盡的分析解讀,提高您的估分準確度!
2014一級建造師公路工程管理與實務答案及解析由老師整理而成,部分網站未經許可擅自轉載、抄襲,造成內容有所缺失或錯誤,請大家以建設工程教育網發布為準!
---------------------------------------------------------------
試題word版:2014年一級建造師《公路工程管理與實務》試題及答案解析
---------------------------------------------------------------
合同中路基回填土方量為11000m³,綜合單價為20元/m³,且規定實際工程量增加或減少超過(或等于)10%時可調整單價,單價調整為18元/m³或22元/m³。

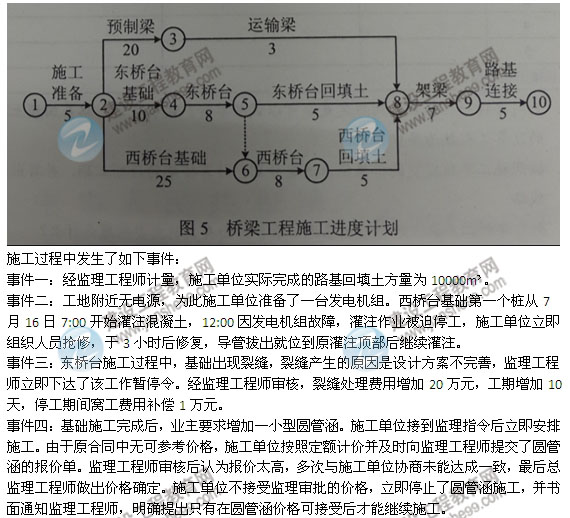

在工程開工前,施工單位向監理單位提交了橋梁施工進度計劃,如圖5所示(單位:天)監理工程師批準了該計劃。

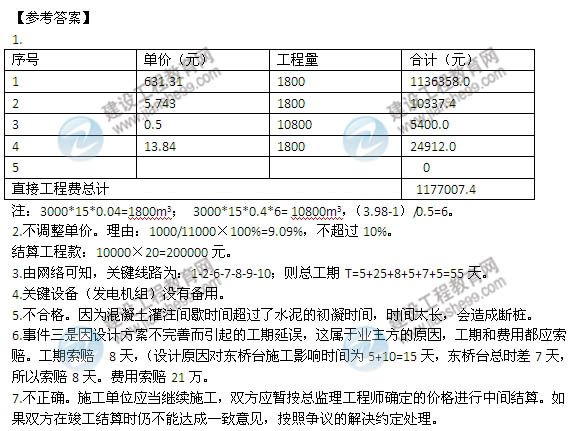

【問題】

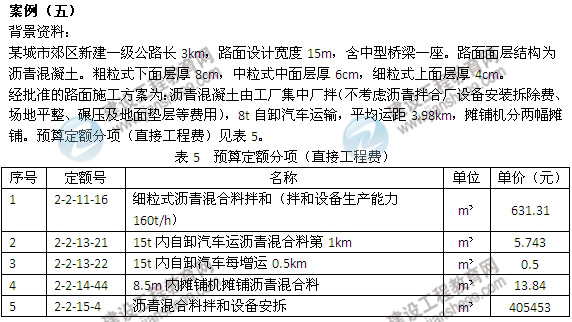

1. 按下表計算細粒式瀝青混凝土的直接工程費。(下表序號與題干中序號一致,計算結果保留小數點后一位)
2.針對事件一,根據合同規定是否可以調整單價?說明理由。路基回填土石方的結算工程款為多少萬元?
3.按照施工單位提交的橋梁施工進度計劃,計算橋梁的計劃工期,并寫出關鍵線路。
4.針對事件二,施工單位在樁基施工準備方面存在的主要問題是什么?
5.針對事件二,判斷樁基質量是否合格?說明理由。
6.針對事件三,計算施工單位可以獲得的工期索賠和費用索賠。
7.針對事件四,施工單位停工的做法是否正確?說明理由。
