手機學習
建設工程教育網

APP學習更便捷

建設工程教育網

微信公眾號

010-82326699

交流分享,早日上岸!

掃碼了解并領取一建資訊及資料
當前位置:建設工程教育網 > 一級建造師 > 試題中心 > 歷年試題 > 正文

【老師解析】2014年一級建造師機電管理試題及答案(案例五)

2015-07-22 09:26   來源:建設工程教育網 字體: 打印 收藏

2014一級建造師《機電實務》試題及答案案例五,更多試題及答案在網頁下方

  ---------------------------------------------------------------

  試題word版:2014年一級建造師《機電工程管理與實務》試題及答案解析

  ---------------------------------------------------------------

背景資料:

為響應國家“節能減排”、“上大改小”的環保要求,某水泥廠把原有的一條日生產1000噸的濕法生產線,在部分設備不變動的基礎上,改成日產1000噸的干法生產線,同時將前幾年因資金困難中途停建的一條日產4000噸干法生產線恢復建設;另外征用土地,再獨立建設一條日產8000噸干法生產線。建設單位實施三項工程各自獨立核算,分別管理,以PC承包形式分別招投標。最終A、B、C公司分別承擔了三種不同類型的工程,C公司還同時承擔了全廠110KV變電工程。工程以固定綜合單價計算,工程量按實調整,并明確施工場地、施工道路、100噸以上大型吊車及其操作司機由建設單位提供。施工過程中發生下列事件:

事件1A公司在設備采購時,在性價比方面對制造廠商進行了咨詢,從中選擇了備選廠商,進行了邀請招標。然而在制造過程中仍出現個別廠商因交通運輸不便或生產任務過于飽和拖延了交貨期;個別廠商因加工能力不足或管理不善滿足不了質量要求。

事件2B公司在施工過程中:因設備延期交付,延誤工期5天,并發生窩工費及其他費用5萬元;150噸吊車在吊裝過程中因司機操作失誤致使吊車零部件部分損壞造成停工4天,發生窩工費2萬元;因大暴雨成災停工3天;設備安裝工程量經核實增加費用4萬元;因材料漲價,增加費用20萬元;非標準件制作安裝因設計變更增加費用16萬元。

事件3C公司完成110KV變電站的施工后,編制了變壓器送電試運行方案,變壓器空載試運行12小時,記錄了變壓器的空載電流及一次電壓,在驗收時沒有通過。

事件4:在球磨機基礎驗收時,未能對地腳螺栓孔認真檢查驗收,致使球磨機的地腳螺栓無法正常安裝。

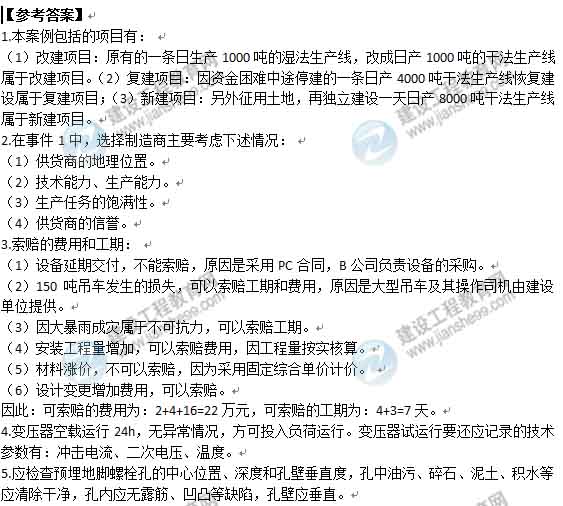

【問題】

1.按機電工程項目建設的性質劃分,本案例包括哪幾類工程?

2.針對事件1,在選擇制造廠商時主要考慮哪幾個方面的因素?

3.分別計算事件2B公司可向建設單位索賠的費用和工期。

4.事件3中,變壓器空載試運行應達到幾個小時?試運行中還應記錄哪些技術參數?

一級建造師

[第1-5題] [第6-10題] [第11-15題] [第16-20題] [第21-25題] [第26-30題]

 [案例一] [案例二] [案例三] [案例四] [案例五]

  討論:點擊進入論壇參與討論>>

  ·2014年一級建造師試題答案及詳細解析(不斷更新)

  ·【老師解析】2014年一級建造師《工程經濟》試題及答案解析(視頻版解析)

  ·【老師解析】2014年一級建造師《法規及相關知識》試題及答案解析(視頻版解析)

  ·【老師解析】2014年一級建造師《項目管理》試題及答案解析

  ·【老師解析】2014年一級建造師《建筑實務》試題及答案解析(視頻版解析)

  ·【老師解析】2014年一級建造師《市政實務》試題及答案解析(視頻版解析)

  ·【老師解析】2014年一級建造師《機電實務》試題及答案解析

  ·【老師解析】2014年一級建造師《公路實務》試題及答案解析

  ·【老師解析】2014年一級建造師《水利水電》試題及答案解析

責任編輯:紅豆

報考指南

一級建造師_報考指南
  • 報 名 時 間

    預計6月開始

  • 大綱 / 教材

    預計1月公布

  • 準考證打印

    考前10日至一周內

  • 考 試 時 間

    預計9月初

  • 考 試 成 績

    考試結束后3個月左右

  • 合格證領取

    考后3個月起

閱讀排行

招生
  • 免費試聽
  • 免費直播
  • 免費題庫
達江 工程經濟 零基礎預習免費試聽 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
