監理工程師難點知識:單代號搭接網絡計劃時間參數的計算
單代號搭接網絡計劃計算順序:最早開始時間、最早完成時間→時間間隔→總時差、自由時差→最遲開始時間、最遲完成時間。即ESi、EFi→LAGi,j→TFi、FFi→LSi、LFi.下面以圖1單代號搭接網絡計劃為例,說明其計算方法。

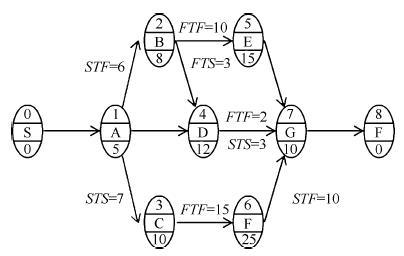

圖1單代號搭線網絡計劃圖
計算順序:
前→后;ESi、EFi→LAGi,j→TFi、FFi→LSi、LFi。
(1)先從左到右計算工作的最早開始時間和最早完成時間具體見圖2~圖4。

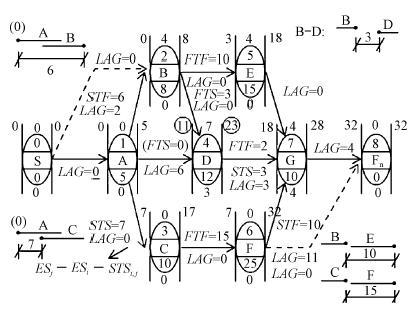

圖2計算過程(一)

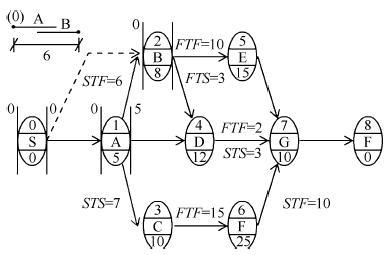

圖3計算過程(二)

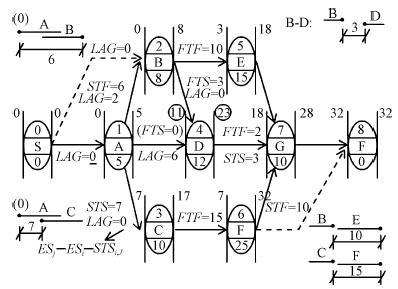

圖4計算過程(三)
(2)計算相鄰工作之間的時間間隔,有搭接關系的LAGi,j計算公式:

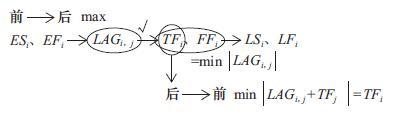

具體計算見圖5、圖6。
圖5計算過程(四)

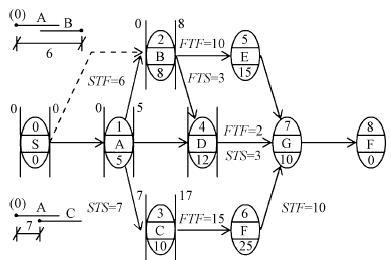

圖6計算過程(五)
(3)計算工作的總時差和自由時差,具體計算見圖7、圖8。
圖7計算過程(六)
圖8計算過程(七)
(4)計算工作的最遲開始時間和最遲完成時間,計算順序:
具體計算見圖9。
圖9計算過程(八)
?。?)確定網絡計劃的關鍵路線:線路上時間間隔從頭到尾全部為0的路線為關鍵路線(圖10)。
圖10計算過程(九)
報考指南
報 名 時 間
預計3月起
大綱 / 教材
預計1月陸續公布
準考證打印
考前10日至一周內
考 試 時 間
預計5月中旬
考 試 成 績
考后2個月左右
合格證領取
考后3個月左右
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
