陜西2019年二級造價工程師考試《基礎知識》試題考生回憶:一、單項選擇題(共 60 題,每題 1 分。每題的備選項中,只有 1 個最符合題意)

1.我國法律體系的最高形式是( )。

A.憲法

B.行政法規

C.部門規章

D.國家公約

答案:A

【解析】憲法是我國法律體系中具有最高的法律地位和法律效力,是我國最高的法律形式。

2.建筑工程(限額以下的小型工程除外)開工前,應當由( )申請領取施工許可證。

A.施工單位

B.建設單位

C.監理單位

D.總承包單位

答案:B

【解析】根據《建筑法》關于建筑工程施工許可的相關規定,除國務院建設行政主管部門確定的限額以下的小型工程外,建筑工程開工前,建設單位應當按照國家有關規定向工程所在地縣級以上人民政府建設行政主管部門申請領取施工許可證。

3.某市政道路工程施工許可證的頒發日期是 2019 年 10 月 26 日,根據《中華人民共和國建筑法》,該工程應當在()前開工。

A.2019 年 11 月 26 日

B.2020 年 1 月 26 日

C.2020 年 4 月 26 日

D.2020 年 10 月 26 日

答案:B

【解析】根據《建筑法》關于建筑工程施工許可有效期限的相關規定,建設單位應當自領取施工許可證之日起3 個月內開工。因故不能按期開工的,應當向發證機關申請延期。

4.根據《中華人民共和國建筑法》,建筑工程發包方式正確的是()。

A.必須實行招標發包

B.由建設單位自主選擇采取招標發包或直接發包

C.由招標代理機構選擇采取招標發包或直接發包

D.依法實行招標發包,對不適于招標發包的可以直接發包

答案:D

【解析】根據《建筑法》關于建筑工程的發包方式的相關規定,建筑工程依法實行招標發包,對不適于招標發包的可以直接發包。

5.實行施工總承包的建筑工程,必須由總承包單位自行完成的是()。

A.裝飾工程

B.主體工程

C.安裝工程

D.防水工程

答案:B

【解析】根據《建筑法》關于建筑工程承包的相關規定,建筑工程施工總承包的,建筑工程主體結構的施工必須由總承包單位自行完成。

6.工程監理人員在監理過程中發現工程設計不符合合同約定的質量要求時,應采取的做法是( )。

A.通知設計單位改正

B.組織技術專家改正

C.報告建設單位要求設計單位改正

D.要求施工單位聯系質監部門改正

答案:C

【解析】根據《建筑法》的相關規定,工程監理人員發現工程設計不符合建筑工程質量標準或者合同約定的質量要求的,應當報告建設單位要求設計單位改正。

7.施工單位甲以施工總承包方式承攬了建設單位乙的新建住院大樓項目施工任務,并將樁基工程、幕墻工程分別分包給了施工單位丙和施工單位丁。則該項目的施工現場安全由()負總責。

A.甲

B.乙

C.甲、丙、丁

D.甲、乙、丙、丁

答案:C

【解析】根據《建筑法》的相關規定,施工現場安全由建筑施工企業負責。實現施工總承包的,由總承包單位負責,分包單位向總承包單位負責,服從總承包單位對施工現場的安全生產管理。

8.按照建設工程公開招標程序,下列工作中最先進行的是()。

A.資格審查

B.編制招標文件

C.發布招標公告

D.履行審批手續

答案:D

【解析】根據《招標投標法》的相關規定,建設工程招標的基本程序主要包括履行項目審批手續、委托招標代理機構、編制招標文件、發布招標公告或投標邀請書、資格審查、開標、評標、中標和簽訂合同,以及終止招標等。

9.陜西省建設工程的地方教育附加計取基數、費率依次為( )。

A.含稅工程造價、約為 3%

B.不含稅工程造價、約為 0.07%

C.含稅工程造價、約為 1%-7%

D.不含稅工程造價、約為 2%

答案:B

【解析】根據稅收相關法律法規的相關規定,陜西省建設工程的地方教育附加計取基數是按不含稅工程造價計取,費率約為 0.07%。

10.某工程造價咨詢企業同時接受了某項目招標人和投標人的咨詢業務,對此其應承擔的責任是( )。

A.被給予警告、限期改正,并降低資質等級

B.被給予警告、所簽訂業務合同均認定為無效合同

C.被給予警告、限期改正,并處以 5000 元以上 2 萬元以下罰款

D.被給予警告、限期改正,并處以 1 萬元以上 3 萬元以下罰款

答案:D

【解析】工程造價咨詢企業有下列行為之一的,由縣級以上地方人民政府建設主管部門或者有關專業部門給予警告,責令限期改正,并處以1萬元以上3萬元以下的罰款:

(1) 涂改、倒賣、出租、出借資質證書,或者以其他形式非法轉讓資質證書;

(2) 超越資質等級業務范圍承接工程造價咨詢業務;

(3) 同時接受招標人和投標人或兩個以上投標人對同一工程項目的工程造價咨詢業務;

(4) 以給予回扣、惡意壓低收費等方式進行不正當競爭;

(5) 轉包承接的工程造價咨詢業務;

(6) 法律、法規禁止的其他行為。

11.計算工程用工、用料和機械臺班消耗的基本單元是( )。

A.單項工程

B.單位工程

C.分部工程

D.分項工程

答案:D

【解析】分項工程是工程項目施工生產活動的基礎,也是計算工程用工、用料和機械臺班消耗的基本單元。

12.按照我國現行規定,政府投資項目建設程序的第一個階段是( )。

A.建設準備

B.工程設計

C.編報項目建議書

D.編報可行性研究報告

答案:C

【解析】工程項目建設程序是指工程項目從策劃、評估、決策、設計、施工到竣工驗收、投入生產或交付使用的整個建設過程中,各項工作必須遵循的先后工作順序。策劃決策階段,又稱為建設前期工作階段,主要包括編報項目建議書和可行性研究報告兩項工作內容。對于政府投資工程項目,編報項目建議書是項目建設最初階段的工作。

13.項目法人負責制的核心內容是( )。

A.確保項目資本金到位

B.引入市場競爭機制

C.兼顧各方不同利益

D.項目法人承擔投資風險

答案:D

【解析】項目法人負責制的核心內容是項目法人承擔投資風險。

14.對政府投資的非經營性項目,最適宜采用的建設實施組織方式是( )。

A.CM 模式

B.工程代建制

C.項目管理承包模式

D.項目總承包模式

答案:B

【解析】根據《國務院關于加快投資體制改革的決定》,對政府投資的非經營性項目應加快推行“代建制”,即通過招標方式,選擇專業化的項目管理單位負責建設實施,嚴格控制項目投資、質量和工期,竣工驗收后移交給事業單位。

15.PPP 項目的合同體系中,最核心的法律文件是()。

A.項目合同

B.融資合同

C.運營服務合同

D.保險合同

答案:A

【解析】根據建設工程項目融資模式的相關內容的相關規定,PPP 項目的合同體系中,最核心的法律文件是項目合同。

16.按照陜西省現行建設工程總投資構成內容的劃分,工程監理費屬于()。

A.工程費用

B.其他費用

C.基本預備費

D.差價預備費

答案:B

【解析】根據陜西省建設工程總投資構成的相關規定,工程監理費屬于其他費用。

17.政府投資項目的投資決策管理制度是()。

A.核準制

B.備案制

C.審批制

D.聽證制

答案:C

【解析】根據《國務院關于投資體制改革的決定》(國發U004〕20 號),政府投資項目實行審批制;非政府投資項目實行核準制或登記備案制。

18.對項目中新結構,新材料試驗費的計列方式是()。

A.計入建安工程費用中的材料費

B.計入建安工程費用中的企業管理費

C.由建設單位在工程建設其他費用中列支

D.由施工單位在索賠費用中列支

答案:C

【解析】研究試驗費是指為建設項目提供或驗證設計數據、資料等進行必要的研究試驗及按照相關規定在建設過程中必須進行試驗、驗證所需的費用。包括自行或委托其他部門研究試驗所需人工費、材料費、試驗設備及儀器使用費等。

19.計算建設項目的設備及工器具購置費時,進口設備的原價是指其()。

A.抵岸價

B.離岸價

C.運費在內價

D.到岸價

答案:A

【解析】設備購置費是指購置或自制的達到固定資產標準的設備所需的費用。由設備原價和設備運雜費構成。設備原價指國內采購設備的出廠(場)價格,或國外采購設備的抵岸價格

20.下列設備進口從屬費中,僅對部分進口設備征收的是()。

A.增值稅

B.消費稅

C.銀行財務費

D.外貿手續費

答案:B

【解析】根據設備進口從屬費的相關規定,消費稅只對部分進口設備(如轎車、摩托車等)征收。

21.改建項目生產準備費的計算基數是()。

A.建安工程費用

B.全部設計定員

C.設備及工器具購置費

D.新增設計定員

答案:D

【解析】生產準備費的計算中,新建項目按設計定員為基數計算,改擴建項目按新增設計定員為基數計算。

22.某建設項目的土地購置費為 100 萬元,工程費用為 3000 萬元,工程建設其他費用為 500萬元,建設期貸款利息為 230 萬元,基本預備費費率為 5%,該項目基本預備費為()萬元。

A.175

B.186.5

C.225

D.236.5

答案:A

【解析】基本預備費=(工程費用+工程建設其他費用)×基本預備費費率=(3000+500)×5%=175萬。

23.進行項目決策、籌集資金主要依據的工程造價是()。

A.竣工決算

B.投資估算

C.設計概算

D.施工圖預算

答案:B

【解析】投資估算是進行項目決策、籌集資金和合理控制造價的主要依據。

24.下列定額中,屬于計量性定額的是()。

A.施工定額

B.預算定額

C.概算定額

D.概算指標

答案:A

【解析】施工定額是指完成一定計量單位的某一施工過程,或基本工序所需消耗的人工、材料和施工機具臺班數量標準。

25.砌磚工作中,從選磚開始直至將磚鋪放到砌制體上的全部時間消耗,屬于()。

A.偶然工作時間

B.輔助工作時間

C.基本工作時間

D.準備與結束時間

答案:D

【解析】多余和偶然工作時間屬于損失的工作時間,故A選項錯誤。

26.工程造價組合過程的正確順序是()。

A.建設項目總造價—單項工程造價—單位工程造價—分部分項工程單價

B.建設項目總造價—單位工程造價—單項工程造價—分部分項工程單價

C.分部分項工程單價—單位工程造價—單項工程造價—建設項目總造價

D.分部分項工程單價—單項工程造價—單項工程造價—建設項目總造價

答案:C

【解析】工程計價的順序是:分部分項工程造價一單位工程造價一單項工程造價一建設項目總造價。

27.編制勞動定額時,對產品品種多、批量少、不易計算工作量的施工作業,適宜采用的方法是()。

A.經驗估計法

B.統計分析法

C.技術測定法

D.比較類推法

答案:A

【解析】經驗估計法是根據定額員、技術員、生產管理人員和老工人的實際工作經驗,對生產某一產品或完成某項工作所需的人工、施工機具、材料數量進行分析、討論和估算,并最終確定定額耗用量的一種方法。經驗估計法的主要特點是方法簡單,工作量小,便于及時制定和修訂定額。

28.施工機械在規定使用期限內,陸續收回其原值及購置資金的費用,稱為()。

A.退消費

B.檢修費

C.折舊費

D.維護費

答案:C

【解析】折舊費是指施工機械在規定的使用期限(即耐用總臺班)內,陸續收回其原值及購置資金的費用。

29.根據陜建發〔2019〕35 號文件,建筑業增值稅銷項稅的適用稅率為()。

A.9%

B.10%

C.13%

D.16%

答案:A

【解析】根據陜建發〔2019〕35 號文件,建筑業增值稅銷項稅的適用稅率為9%

30.綜合反映現象總規模和水平變動情況的指數是()。

A.質量指標指數

B.綜合指數

C.數量指標指數

D.平均數指數

答案:C

【解析】數量指標指數是綜合反映現象總的規模和水平變動情況的指數。

31.項目建議書階段投資估算額度的偏差率一般控制在()以內。

A.±5%

B.±10%

C.±20%

D.±30%

答案:D

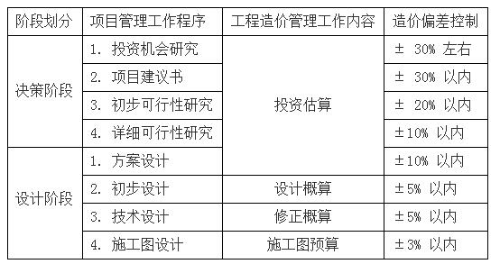

【解析】

圖片1

故,項目建議書階段投資估算額度的偏差率一般控制在30%以內。

32.住宅建筑的平面形式中,既有利于施工、又能降低造價的是()。

A.矩形

B.方形

C.圓族

D.橢圓形

答案:A

【解析】住宅建筑設計中,一般住宅建筑平面多為矩形,既有利于施工,又能降低造價和使用方便。

33.按形成資產法估算建設投資時,工程費用形成()。

A.固定資產

B.無形資產

C.流動資產

D.遞延資產

答案:A

【解析】在按形成資產法估算建設投資時,工程費用形成固定資產;工程建設其他費用可分別形成固定資產、無形資產及其他資產;預備費為簡化計算,一并計入固定資產。

34.根據《建設工程施工合同(示范文本)》(GF-2017-0201),工程缺陷責任期最長不超過( )個月。

A.6

B.12

C.24

D.36

答案:C

【解析】缺陷責任期從工裎通過竣工驗收之日起計算,合同當事人應在專用合同條款約定缺陷責任期的具體期限,但該期限最長不超過24個月。

35.項目投資估算中,運營期內長期占用并周轉使用的營運資金稱為()。

A.流動資金

B.經營成本

C.固定資金

D.應付資金

答案:A

【解析】流動資金指為進行正常生產運營,用于購買原材料、燃料,支付工資及其他經營費用等所需的周轉資金。流動資金是項目運營期內長期占用并周轉使用的營運資金。

36.建設項目概算總投資計算時,其靜態總投資中不包括的費用是()。

A.工程費用

B.工程建設其他費用

C.建設期貸款利息

D.基本預備費

答案:C

【解析】不隨時間的變化而變化的費用,在總投資中稱為靜態投資部分,包括工程費用、工程建設其他費用、以及基本預備費。

37.某地已建設一棟面積為 3000 ㎡的教學樓,該教學樓建筑工程部分××費為 1000 元/m3,其中墻涂料費用為 30 元/㎡,今擬建一棟建筑面積為 5500 ㎡的教學樓,外墻采用刷仿石漆,其費用為 120 元/㎡,其他結構相同,則擬建教學樓的建筑工程分部分工程費為()萬元。

A.360

B.400

C.520

D.560

答案:C

38.采用工程量清單計價模式的施工圖預算編制方法是()。

A.工料單價法

B.綜合單價法

C.成本加酬金法

D.定額計價法

答案:B

【解析】施工圖預算的編制可以采用工料單價法和綜合單價法兩種計價方法。工料單價法又可以分為預算單價法和實物量法。綜合單價法是適應市場經濟條件的工程量清單計價模式下的施工圖預算編制方法。

39.根據我國現行規定,下列項目中可以不進行招標的項目是()。

A.搶險救災項目

B.使用世界銀行貸款的項目

C.新能源基礎設施項目

D.鐵路、公路等交通運輸項目

答案:A

【解析】根據《招標投標法》的規定,國家發展和改革委員會2018年6月1日起實施的,《必須招標的工程項目規定》(發改委第16號令)規定,明確必須招標項目的具體范圍和規模標準如下:

( 1 ) 全部或者部分使用國有資金投資或者國家融資的項目包括:

1) 使用預算資金200萬元人民幣以上,并且該資金占投資額10%以上的項目;

2 ) 使用國有企業事業單位資金,并且該資金占控股或者主導地位的項目。

( 2 ) 使用國際組織或者外國政府貸款、援助資金的項目包括:

1 ) 使用世界銀行、亞洲開發銀行等國際組織貸款、援助資金的項目;

2 ) 使用外國政府及其機構貸款、援助資金的項目。

40.依法必須進行投標的項目,投標人應當自收到評標報告之日起 3 日內公布中標候選人,公示期不得少于()日。

A.2

B.3

C.4

D.5

答案:B

【解析】依法必須進行招標的項目,招標人應當自收到評標報告之日起3 日內公示中標候選人,公示期不得少于3 日。

41.根據《建設工程施工合同(示范文本)》,因發包人原因造成監理人未能在計劃開工日期之日起()日內發出開工通知的,承包人有權解除合同。

A.3O

B.60

C.45

D.90

答案:D

【解析】根據《建設工程施工合同(示范文本)》的相關規定,除專用合同條款另有約定外,因發包人原因造成監理人未能在計劃開工日期之日起90日內發出開工通知的,承包人有權解除合同。

42.關于合同文件的優先解釋順序,正確的是()。

A.圖紙、中標通知書、合同協議書、專用合同條款

B.合同協議書、中標通知書、專用合同條款、圖紙

C.圖紙、合同協議書、專用合同條款、中標通知書

D.中標通知書、專用合同條款、合同協議書、圖紙

答案:B

【解析】根據《建設工程施工合同(示范文本)》的相關規定,除專用合同條款

另有約定外,解釋合同文件的優先順序如下:

(1)合同協議書;

(2)中標通知書(如果有);

(3)投標函及其附錄(如果有);

(4)專用合同條款及其附件;

(5)通用合同條款;

(6)技術標準和要求;

(7)圖紙;

(8)已標價工程量清單或預算書;

(9)其他合同文件。

43.根據《建設工程施工合同(示范文本),(GF-2017-0201)》,除專有合同條款另有規定外,進度款扣回的方式是()。

A.在進度付款中按比例扣回

B.在進度付款中等額扣回

C.在第一次進度款中全額扣回

D.在最后一次進度款中全額扣回

答案:A

【解析】根據《建設工程施工合同(示范文本)》的相關規定,除專業合同條款另有約定外,預付款在進度付款中同比例扣回。

44.在工程量清單價中使用十二位數字來表示項目編碼,其中分部工程順序碼是()。

A.一、二位

B.五、六位

C.七—九位

D.十—十二位

答案:B

【解析】各級編碼代表的含義如下:

( 1 )第一級表示專業工程代碼(分二位); .

( 2 )第二級表示附錄分類順序碼(分二位);

( 3 )第三級表示分部工程順序碼(分二位);

( 4 )第四級表示分項工程項目名稱順序碼(分三位);

( 5 )第五級表示工程量清單項目名稱順序碼(分三位)。

45.工程量清單計價方式中,區分清單項目的依據是()。

A.項目名稱

B.工程數量

C.項目特征

D.計量單位

答案:C

【解析】項目特征是構成分部分項工程量清單項目、措施項目自身價值的本質特征。項目特征是區分清單項目的依據,是確定一個清單項目綜合單價的重要依據,是履行合同義務的基礎。

46.根據《陜西省建設工程工程量清單計價規則》,清單項目工程量的計量單位采用()。

A.定額計量單位

B.基本計量單位

C.修正計量單位

D.比較計量單位

答案:B

【解析】分部分項工程量清單的計量單位應按規定的計量單位確定,清單項目工程量的計量單位均采用基本計量單位。

47.根據《陜西省建設工程工程量清單計價規則》,下列內容中不應列入其他項目清單價的是()。

A.暫列金額

B.總承包服務費

C.專業工程暫估價

D.分包工程費用

答案:D

【解析】其他項目清單包括暫列金額、專業工程暫估價、計日工和總承包服務費。

48.根據《陜西省建設工程工程量清單計價規則》,規費的內容包括社會保障保險、住房公積金和()。

A.教育費附加

B.地方教育附加

C.危險作業意外傷害保險

D.城市維護建設稅

答案:C

【解析】根據《陜西省建設工程工程量清單計價規則》,規費的內容包括社會保障保險、住房公積金和危險作業意外傷害保險。

49.根據《陜西省建設工程工程量清單計價規則》,招標人要求對分包專業工程進行專業承包管理和協調的,總承包服務費可按分包專業工程估算造價的()。

A.0.8%—1.2%

B.2%—4%

C.5%—8%

D.10%—12%

答案:A

【解析】根據《陜西省建設工程工程量清單計價規則》,總承包服務費一般情況,可參考的常用標準如下:

1)若招標人要求對分包的專業工程進行總承包管理和協調,并同時要求提供配合服務時,可根據招標文件中列出的配合服務內容和提出的要求,按分包的專業工程估算造價的2%—4%。

2) 招標人自行供應材料、工程設備,交由承包人保管的,總承包人所需的保管費用可按招標人供應材料、設備價值的0.8%-1.2%計取。

50.根據陜建發〔2019〕45 號文件,工程造價的構成內容包括稅前工程造價、增值稅銷項稅額和()。

A.規費

B.附加稅

C.稅金

D.營業稅

答案:B

【解析】根據陜建發〔2019〕45 號文件,工程造價=稅前工程造價+增值稅銷項稅額和附加稅。

51.工程計價中企業管理費的計算基礎可以是分項直接工程費,也可以是()。

A.人工費

B.材料費

C.機械費

D.利潤

答案:A

【解析】根據《陜西省建設工程工程量清單計價規則》,企業管理費有兩種計算方法:一是以分項直接工程費位計算基礎;二是以人工費作為計算基礎,分別乘以不同的費率。

52.投標人自主報價時,詢價內容不包括()。

A.機械設備的租賃價

B.人工當?shù)厥袌鰞r

C.機械設備的暫估價

D.材料市場價

答案:C

【解析】詢價的內容主要包括材料市場價、人工當?shù)氐氖袌鰞r、機械設備的租賃價、分部分項工程的分包價。

53.工程項目成本管理的核心內容是()。

A.成本分析

B.成本計劃

C.成本控制

D.成本核算

答案:C

【解析】成本管理的任務和環節主要包括:施工成本預測、施工成本計劃、施工成本控制、施工成本核算、 施工成本分析、施工成本考核、編制施工成本報告、和施工成本管理資料歸檔。其中,成本控制是工程項目成本管理的核心內容。

54.某施工機械設備原價為 50 萬元,預計凈殘值為 2 萬元,預計使用年限 10 年;采用雙倍余額遞減法計算折舊時的年折舊率是()。

A.9.6%

B.10%

C.20%

D.30%

答案:C

【解析】雙倍余額遞減法。是指按照固定資產賬面凈值和固定的折舊率計算折舊的方法,它屬于一種加速折舊的方法。其年折舊率是平均年限法的兩倍,并且在計算年折舊率時不考慮預計凈殘值率。采用這種方法時,折舊率是固定的,

圖片2

55.工程實施過程中,發出工程變更指示的是()。

A.發包人

B.承包人

C.監理人

D.設計人

答案:C

【解析】發包人和工程師均可以提出變更。變更指示均通過工程師發出,工程師是指監理人、造價咨詢?nèi)说葮I(yè)主授權的第三方。

56.某施工機械設備原價為 140 萬元,預付備料款額度為 25%,主要材料及構配件費用占工程造價的 60%,則預付備料款起扣點為()萬元。

A.400

B.800

C.840

D.880

答案:C

【解析】

57.根據《建設工程質量保證金管理辦法》(建質〔2017〕138 號),工程質量保證金總預留比例不得高于工程價款結算總額的()。

A.3%

B.5%

C.8%

D.10%

答案:A

【解析】根據《建設工程質量保證金管理暫行辦法》(建質〔2017〕138號)中規定:發包人應按照合同約定方式預留保證金,保證金總預留比例不得高于工程價款結算總額的3%。

58.工程竣工結算的核心工作是()。

A.編制竣工結算書

B.校核工程量

C.繪制竣工圖紙

D.履行價款結清手續

答案:A

【解析】工程竣工結算的核心工作是編制竣工結算書。

59.編制竣工結算時采用的清單工程量是()。

A.招標清單工程數量

B.承包人報送的工程數量

C.經雙方確認的承包人實際完成工程量

D.根據竣工圖計算的工程數量

答案:C

【解析】編制竣工結算時采用的清單工程量為承包人實際完成的工程數量:該工程數量經雙方確認,而非原清單工程數量。

60.根據建設項目規模的大小,竣工決算分為()。

A.大型建設項目竣工決算和中、小型建設項目竣工決算兩大類

B.大、中型建設項目竣工決算和小型建設項目竣工決算兩大類

C.重點建設項目竣工決算和一般建設項目竣工決算兩大類

D.大型建設項目竣工決算、中型建設項目竣工決算和小型建設項目竣工決算三大類

答案:B

【解析】根據建設項目規模的大小,竣工決算分為大、中型建設項目竣工決算和小型建設項目竣工決算兩大類。

報考指南

二級造價師_報考指南
  • 報 名 時 間

    各省自行確定

  • 大綱 / 教材

    各地不同

  • 準考證打印

    考前10日至一周內

  • 考 試 時 間

    各省自行確定

  • 考 試 成 績

    考后2、3個月

  • 合格證領取

    成績公布后

閱讀排行

  • 免費試聽
  • 免費直播
  • 免費題庫
李思學 二級造價師《土建實務》零基礎預習 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
