    2020年陜西二級造價師《土建工程》考試題目及答案(考生回憶版)

    2021-07-09 15:17 來源:建設工程教育網
    打印
    字體:

    2020年陜西省二級造價工程師考試題目及答案

    《建設工程計量與計價實務土木建筑工程)

    一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)

    1.按照結構受力情況,墻體可分為(?。?。

    A.承重墻和非承重墻

    B.外墻和內墻

    C.實體墻和組合墻

    D.塊材墻和板筑墻

    【答案】A

    【解析】墻按結構受力情況分為承重墻和非承重墻兩種。承重墻直接承受樓板及屋頂傳下來的荷載,非承重墻不承受外來荷載。

    2.道路硅酸鹽水泥屬于(?。?。

    A.通用水泥

    B.專用水泥

    C.特性水泥

    D.一般水泥

    【答案】B

    【解析】水泥按用途及性能分為通用水泥(一般土木建筑工程通常采用的水泥)、專用水泥(專門用途的水泥)、特性水泥(某種性能比較突出的水泥)。道路硅酸鹽水泥屬于專用水泥。

    3.測定混凝土立方體抗壓強度的齡期是(?。?。

    A.7d

    B.14d

    C.21d

    D.28d

    【答案】D

    【解析】按照標準的制作方法制成邊長為150mm的立方體試件,在標準養護條件(溫度(20±3)℃,相對濕度90%以上)下,養護到28d,按照標準的測定方法測定其抗壓強度值稱為混凝土立方體試件抗壓強度。

    4.砌筑磚墻時,轉角處和交接處應( )。

    A.分段砌筑

    B.同時砌筑

    C.分層砌筑

    D.分別砌筑

    【答案】B

    【解析】墻體轉角處和縱橫墻交接處應同時砌筑。臨時間斷處應砌成斜槎,斜槎水平投影長度不應小于高度的2/3。

    5.拆除現澆混凝土框架結構模板時,應先拆除(?。?。

    A.樓板底模

    B.梁側模

    C.柱模板

    D.梁底模

    【答案】C

    【解析】模板的拆除順序一般是先拆非承重模板,后拆承重模板;先拆側模板,后拆底模板??蚣芙Y(jié)構模板的拆除順序一般是柱→樓板→梁側?!旱啄?。

    6.先張法施工中,混凝土預應力的產生主要依靠(?。?/p>

    A.鋼筋熱脹冷縮

    B.張拉鋼筋

    C.端部錨具

    D.混凝土與預應力筋的粘結力

    【答案】D

    【解析】先張法是在澆筑混凝土前張拉預應力鋼筋,并將張拉的預應力鋼筋臨時固定在臺座或鋼模上,然后再澆筑混凝土。待混凝土達到一定強度,保證預應力筋與混凝土有足夠的粘結力時,放松預應力筋,借助于混凝土與預應力筋的粘結,使混凝土產生預壓應力。

    7.關于屋面卷材防水層鋪設方向的說法,正確的是(?。?。

    A.當屋面坡度小于2%時,卷材宜平行于屋脊鋪貼

    B.當屋面坡度在3%~15%時,卷材可平行或者垂直于屋脊鋪貼

    C.當屋面坡度大于15%時,瀝青防水卷材可平行或者垂直于屋脊鋪貼

    D.高聚物改性瀝青防水卷材必須垂直于屋頂鋪貼

    【答案】B

    【解析】卷材的鋪貼方向:卷材的鋪設方向應根據屋面坡度和屋面是否有振動來確定。當屋面坡度小于3%時,卷材宜平行于屋脊鋪貼;屋面坡度在3%~15%時,卷材可平行或垂直于屋脊鋪貼;屋面坡度大于15%或受振動時,瀝青卷材應垂直于屋脊鋪貼,其他可根據實際情況考慮采用平行或垂直屋脊鋪貼。由檐口向屋脊一層層地鋪設,各類卷材上下應搭接,多層卷材的搭接位置應錯開,上下層卷材不得垂直鋪貼。

    8.坡度在20°以內的大面積場地平整,宜選用的土方工程施工機械是( )。

    A.單斗挖土機

    B.多斗挖土機

    C.推土機

    D.鏟運機

    【答案】D

    【解析】鏟運機的特點是能獨立完成鏟土、運土、卸土、填筑、壓實等工作,常用于坡度在20°以內的大面積場地平整,開挖大型基坑、溝槽,以及填筑路基等土方工程。鏟運機可在Ⅰ~Ⅲ類土中直接挖土、運土,經濟運距為600~1500m,當運距為200~350m時效率最高。

    9.鋼筋骨架中交叉鋼筋的焊接宜采用( )。

    A.閃光對焊

    B.電弧焊

    C.電渣壓力焊

    D.電阻點焊

    【答案】D

    【解析】鋼筋骨架或鋼筋網中交叉鋼筋的焊接宜采用電阻點焊。

    10.工作A有四項緊后工作B、C、D、E,其持續時間分別為:B=3天、C=4天、D=8天、E=8天,LFB=10、LFC=12、LFD=13、LFE=15,則LFA為(?。?。

    A.8

    B.7

    C.5

    D.4

    【答案】C

    【解析】本工作的最遲完成時間是所有緊后工作的最遲開始時間的最小值,LSB=10-3=7,LSC=12-4=8,LSD=13-8=5,LSE=15-10=5,其中的最小值5就是A工作的最遲完成時間。

    11.雙代號網絡進度計劃圖中虛箭線表示( )。

    A.工作之間的邏輯關系

    B.工作的持續時間

    C.資源消耗程度

    D.非關鍵工作

    【答案】A

    【解析】虛箭線的唯一功能是用以正確表達相關工作的邏輯關系。它不消耗資源,持續時間為零。

    12.關于施工圖預算作用的說法,錯誤的是(?。?。

    A.確定招標控制價的依據

    B.辦理竣工結算的依據

    C.確定施工合同價款的依據

    D.承包人確定施工成本的依據

    【答案】D

    【解析】施工圖預算的作用:①是確定工程造價的依據;②是建設單位確定標底和投標單位確定投標報價的依據;③是確定施工合同價款的依據;④是撥付工程進度款和辦理竣工結算的依據;⑤是施工圖預算與施工預算進行“兩算”對比的依據。

    13.關于工程量清單作用的說法,錯誤的是( )。

    A.竣工驗收的依據

    B.支付工程進度款的依據

    C.簽訂合同的依據

    D.進行工程索賠的依據

    【答案】A

    【解析】工程量清單是工程量清單計價的基礎,必須作為編制招標最高限價(《建設工程工程量清單計價規范》GB50500-2008稱為招標控制價)、投標報價、計算工程量、調整工程量、支付工程款、調整合同價款、辦理竣工結算以及工程索賠等的依據。

    14.消耗量定額的定額水平是( )。

    A.社會平均水平

    B.企業平均水平

    C.行業先進水平

    D.企業先進水平

    【答案】A

    【解析】消耗量定額的水平是社會平均水平,是確定社會平均價格的依據,從性質上講消耗量定額屬于預算定額的范疇,具有預算定額的作用。

    15.建筑物內各層平面布置中,直接為生產和生活提供服務的凈面積之和是(?。?/p>

    A.建筑面積

    B.使用面積

    C.輔助面積

    D.結構面積

    【答案】B

    【解析】使用面積是指直接為生產和生活提供服務的凈面積,如工業廠房的生產車間;如住宅樓的客廳、臥室、廚房、衛生間等,也稱居住面積。

    16.現澆板下無主次梁,板直接以柱支撐的結構構件是(?。?。

    A.無梁板

    B.有梁板

    C.平板

    D.欄板

    【答案】A

    【解析】無梁板是指現澆板下無主、次梁,現澆板直接以柱支撐,此時的現澆板為無梁板。

    17.根據《建筑工程工程量清單計價規范》,下列工程量清單項目中,不屬于樓地面工程列項項目的是(?。?/p>

    A.整體面層

    B.隔斷

    C.踢腳線

    D.臺階裝飾

    【答案】B

    【解析】隔斷屬于墻、柱面工程列項項目。

    18.根據《建筑工程工程量清單計價規范》,浴廁配件中洗漱臺項目的計量單位是(?。?。

    A.套

    B.臺

    C.立方米

    D.平方米

    【答案】D

    【解析】浴廁配件中洗漱臺項目按設計圖示尺寸以臺面外接矩形面積計算,計量單位是“m2”或“個”。

    19.工程量清單計價模式所采用的綜合單價不包含的費用是(?。?。

    A.管理費

    B.利潤

    C.措施費

    D.風險費

    【答案】C

    【解析】綜合單價指完成工程量清單中一個規定計量單位項目所需的人工費、材料費、機械使用費、企業管理費和利潤,并考慮一定范圍內的風險費用。

    20.有永久性頂蓋無圍護結構的場館看臺,其建筑面積的計算應取(?。?/p>

    A.頂蓋水平投影面積

    B.頂蓋水平投影面積的1/2

    C.頂蓋斜面積

    D.0

    【答案】B

    【解析】根據《建筑工程建筑面積計算規范》(GB/T50353—2013),有頂蓋無圍護結構的場館看臺應按其頂蓋水平投影面積的1/2計算面積。

    二、多項選擇題10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5

    21.按照使用功能,建筑物可分為(?。?。

    A.居住建筑

    B.公共建筑

    C.高層建筑

    D.工業建筑

    E.農業建筑

    【答案】ABDE

    【解析】建筑工程按使用功能分為:①居住建筑(提供人們?nèi)粘>幼∩钍褂玫慕ㄖ铮?;②公共建筑(提供人們進行各種社會活動的建筑物);③工業建筑(為工業生產服務的各類建筑);④農業建筑(用于農業、牧業生產和加工的建筑)。

    22.常用的填土壓實方法有( )。

    A.堆載法

    B.水重法

    C.碾壓法

    D.夯實法

    E.振動壓實法

    【答案】CDE

    【解析】填土壓實方法有:①碾壓法(利用機械滾輪的壓力壓實土壤,使之達到所需的密實度);②夯實法(利用夯錘自由下落的沖擊力來夯實土壤,主要用于小面積回填土);③振動壓實法(將振動壓實機放在土層表面,借助振動機構使壓實機振動,土顆粒發生相對位移而達到緊密狀態)。

    23.分布較為密集的預制樁的打樁順序,正確的有( )。

    A.先深后淺

    B.先淺后深

    C.先小后大

    D.先大后小

    E.先長后短

    【答案】ADE

    【解析】打樁順序是否合理,直接影響打樁進度和施工質量。確定打樁順序時要綜合考慮到樁的密集程度、基礎的設計標高、現場地形條件、土質情況等。一般當基坑不大時,打樁應從中間開始分頭向兩邊或周邊進行;當基坑較大時,應將基坑分為數段,而后在各段范圍內分別進行。打樁應避免自外向內,或從周邊向中間進行。當樁基的設計標高不同時,打樁順序宜先深后淺;當樁的規格不同時,打樁順序宜先大后小、先長后短。

    24.當混凝土澆筑無法連續進行,間隔時間超過混凝土初凝時間時,施工縫留設的位置宜選?。ā。?/p>

    A.受剪力較小的位置

    B.便于施工的部位

    C.彎矩較大的位置

    D.兩構件接點處

    E.受剪力較大的位置

    【答案】AB

    【解析】由于技術上的原因或設備、人力的限制,混凝土的澆筑不能連續進行,中間的間歇時間需超過混凝土的初凝時間,則應留置施工縫,施工縫宜留置在結構受剪力較小且便于施工的部位。

    25.墻面一般抹灰分為(?。?。

    A.普通抹灰

    B.中級抹灰

    C.高級抹灰

    D.普通裝飾抹灰

    E.中級裝飾抹灰

    【答案】ABC

    【解析】一般抹灰按建筑物要求分為普通抹灰、中級抹灰、高級抹灰三個等級,不同的等級有不同的質量要求,而不同的質量要求又要求采用不同的施工方法。

    26.關于雙代號網絡計劃繪圖規則的說法,正確的有(?。?。

    A.網絡圖必須正確表達各工作間的邏輯關系

    B.網絡圖中可以出現循環回路

    C.網絡圖中一個節點只有一條箭線引出

    D.網絡圖中嚴禁出現沒有箭頭節點或沒有箭尾節點的箭線

    E.雙代號時標網絡計劃只有一個起點節點和一個終點節點

    【答案】ADE

    【解析】《工程網絡計劃技術規程》確定的網絡計劃的7條規則如下:①雙代號網絡圖必須正確表達已定的邏輯關系;②雙代號網絡圖中,嚴禁出現循環回路;③雙代號網絡圖中,在節點之間嚴禁出現帶雙向箭頭或無箭頭的連線;④雙代號網絡圖中,嚴禁出現沒有箭頭節點或箭尾節點的箭線;⑤當雙代號網絡圖的某些節點有多條外向箭線或多條內向箭線時,在保證一項工作有唯一的一條箭線和對應有一對節點編號前提下,允許使用母線法繪圖。箭線線型不同,可在從母線上引出的支線上標出;⑥繪制網絡圖時,箭線不宜交叉,當交叉不可

    避免時,可用過橋法或指向法;⑦雙代號網絡圖是由許多條線路組成的、環環相套的封閉圖形,只允許有一個起點節點和一個終點節點,而其他所有節點均是中間節點(既有指向它的箭線,又有背離它的箭線)。

    27.按建筑物自然層計算建筑面積的部位有(?。?。

    A.電梯井

    B.門廳

    C.大廳

    D.提物井

    E.附墻煙囪

    【答案】ADE

    【解析】根據《建筑工程建筑面積計算規范》(GB/T50353—2013),建筑物的室內樓梯、電梯井、提物井、管道井、通風排氣豎井、煙道,應并入建筑物的自然層計算建筑面積。建筑物以外的地下人防通道,獨立的煙囪、煙道、地溝、油(水)罐、氣柜、水塔、貯油(水)池、貯倉、棧橋等構筑物不計算建筑面積。附墻煙囪適用于前者。

    28.根據《建筑工程工程量清單計價規范》,關于混凝土及鋼筋混凝土工程量計算規則的說法,正確的有( )。

    A.天溝、挑檐板按設計厚度以面積計算

    B.現澆混凝土墻的工程量不包括墻垛體積

    C.散水、坡道按圖示尺寸以面積計算

    D.地溝按設計圖示以中心線長度計算

    E.溝蓋板、井蓋板以個計算

    【答案】CD

    【解析】天溝(檐溝)、挑檐板按設計圖示尺寸以體積計算?,F(xiàn)澆混凝土墻按設計圖示尺寸以體積計算,扣除門窗洞口及單個面積>0.3m2的孔洞所占體積,墻垛及突出墻面部分并入墻體體積內計算。溝蓋板、井蓋板、井圈以立方米計量,按設計圖示尺寸以體積計算;以塊計量,按設計圖示尺寸以數量計算。

    29.關于分部分項工程量清單中補充項目編制的說法,正確的有( )。

    A.項目編碼由B和3位阿拉伯?dāng)?shù)字組成

    B.編碼中的3位阿拉伯?dāng)?shù)字應從001開始

    C.應由工程造價管理機構編制

    D.補充的項目名稱可不唯一

    E.工程量計算規則應反映該項目的實體數量

    【答案】BE

    【解析】出現計價規則附錄中未包括的項目,編制人應作補充,并報省工程造價管理機構備案。補充項目的編碼由附錄的順序碼與B和三位阿拉伯?dāng)?shù)字組成,并應從××B001起順序編制,同一單位工程的項目不得重碼。工程量清單中需補充項目的,應附有項目名稱、項目特征、計量單位、工程量計算規則、工程內容。補充的項目名稱應具有唯一性,項目特征應根據工程實體內容描述,計量單位應體現該項目基本特征,工程量計算規則應反映該項目的實體數量。

    30.關于工程量清單中的天棚抹灰面積計算的說法,正確的有(?。?。

    A.按主墻間的凈面積計算

    B.不扣除間壁墻、柱、垛、附墻煙囪、檢查口和管道所占的面積

    C.帶梁天棚、梁兩側抹灰面積并入天棚面積內

    D.鋸齒形樓梯底面抹灰按斜面積計算

    E.板式樓梯底板抹灰按展開面積計算

    【答案】BC

    【解析】天棚抹灰按設計圖示尺寸以水平投影面積計算(室內凈面積)。不扣除間壁墻、垛、柱、附墻煙囪、檢查口和管道所占的面積,帶梁天棚、梁兩側抹灰面積并入天棚面積內,板式樓梯底面抹灰按斜面積計算,鋸齒形樓梯底板抹灰按展開面積計算。

    三、案例分析題(共4題,題每題10分,題每題20分。)

    (一)

    背景資料

    某施工單位與建設單位簽訂一建筑工程施工合同,合同總價2300萬元。采用單價合同計價方式。開工前,施工單位項目經理部針對該項目編制了施工組織設計,并獲得工程師批準。其中土方工程施工方案及相應進度計劃部分內容:基礎土方開挖7月11日開始,7月20日結束;采用租賃的一臺斗容量為1m3的反鏟挖掘機施工。

    已知工程投標報價文件中,反鏟挖掘機租賃費用650元/臺班,人工工日單價83元/工日,增加用工所需的管理費為人工費的30%。

    基坑開挖過程中,發生如下事件:

    事件1:基坑開挖2天后,租賃挖掘機出現機械故障需進行大修,停工2天,造成現場人員窩工12個工日。

    事件2:在開挖過程中,遇到軟弱土層,工程師到現場查看,指令停工,要求重新進行地質情況復查工作。施工單位配合用工15個工日,窩工5個工日(降效系數0.6),停工5天后,設計單位給出設計變更通知單,施工單位接到復工令。

    事件3:施工單位復工2天后,遇到罕見暴雨,工程被迫停工3天,導致人員窩工10個工日。最終基坑于7月30日開挖完成。

    施工單位分別就事件1~事件3提出了索賠。

    問題

    1.施工單位針對事件1提出的費用和工期索賠是否成立?說明理由。

    2.計算施工單位就事件2可索賠的工期和費用,說明索賠理由。

    3.計算施工單位就事件3可索賠的工期和費用,說明索賠理由。

    【答案】

    1.事件1索賠不成立,機械設備為施工單位租賃,機械設備故障原因與建設單位無關,故障損失由施工單位自己承擔,故索賠不成立。

    2.事件2索賠成立,遇到軟弱土層,工程師指令停工,并對地質情況進行了復查工作,屬于發包范疇。

    工期可索賠:5天。

    費用可索賠:

    人工:(15×83)×(1+30%)+5×83×0.6=1867.5(元)

    (人員窩工費不計算管理費,只有正常工作的人工才需要計算管理費)

    機械:650×5=3250(元)

    (機械這部分題意不是很清楚,如果機械正常工作,應該按照機械租賃費計算機械費;如果機械沒有工作,是需要計算機械窩工費的,這里大家參考一下就可以了,不用太深究,題目本身描述不太準確。)

    共計:1867.5+3250=5117.5(元)。

    3.事件3工期索賠成立,費用索賠不成立。罕見暴雨屬于不可抗力,故工期可索賠3天,人員窩工費用由施工單位承擔。

    (二)

    背景資料

    某招標用工程量清單文件中,磚基礎清單分項如下表2.1所示。

    表2.1分部分項工程量清單計價表(節選)

    序號

    項目編號

    項目名稱

    計量單位

    工程數量

    金額(元)

    綜合單價

    合價


    010301001001

    磚基礎

    1.實心標準磚;

    2.墻下條形基礎、墻厚240mm;

    3.預拌M10水泥砂漿

    m3

    50.6



    相關信息:磚基礎消耗量定額見表2.2;價目表見表2.3。經查詢定額單價:標準磚230.00元/千塊,M10水泥砂漿126.93元/m3。工程使用預拌砂漿時,砌筑部分相應定額子目按每立方米砂漿扣除人工0.69工日,砂漿數量不變,機械為0。一般土建工程的企業管理費費率5.11%;一般土建工程的利潤費率3.11%;該分項工程綜合單價不計取風險。經市場詢價:標準磚350.00元/千塊;M10水泥砂漿650元/m3;人工工日單價120元/工日。

    表2.2陜西省建設工程消耗量定額(磚基礎)

    序號

    項目編號

    項目名稱

    計量單位

    工程數量

    金額(元)






    綜合單價

    合價


    010301001001

    磚基礎

    1.實心標準磚;

    2.墻下條形基礎、墻厚240mm;

    3.預拌M10水泥砂漿

    m3

    50.6



    表2.3陜西省建設工程價目表(磚基礎)

    定額編號

    定額名稱

    計量單位

    基價(元)

                            其中

    人工費

    材料費

    機械費

    3-1

    磚基礎

    10m3

    2036.50

    495.18

    1513.46

    27.86

    問題

    1.根據相關信息,結合相關材料市場價格,計算調整后的磚基礎清單分項中的人工費、材料費和機械費基價。

    2.計算磚基礎清單分項的綜合單價和合價。

    【答案】

    1.人工費=(11.79-2.36×0.69)×120=1219.39(元/10m3

    材料費=1513.46+2.36×(650-126.93)+5.236×(350-230)=3376.23(元/10m3

    機械費=0

    基價=1219.39+3376.23+0=4595.62(元/10m3

    2.定額工程量=5.06(10m3

    直接工程費=4595.62×5.06=23253.84(元)

    管理費=23253.84×5.11%=1188.27(元)

    利潤=(23253.84+1188.27)×3.11%=760.15(元)

    綜合單價=(23253.84+1188.27+760.15)/50.6=498.07(元/m3

    合價=498.07×50.6=25202.26(元)

    (三)

    背景資料

    某工程建設單位與施工單位簽訂了的施工合同中含有兩個子項工程,估算工程量A項為2500m3,B項為3400m3,經協商合同A項為200元/m3,B項為180元/m3。施工合同約定:

    開工前建設單位應向施工單位支付合同價20%的預付款;建設單位自第一個月起,從施工單位的工程款中,按3%的比例扣除保修金;當子項工程實際工程量超過估算工程量10%時,可進行調價,調整系數為0.9;根據市場情況規定價格調整系數平均按1.2計算;工程師簽發月度付款最低金額為30萬元;預付款在最后兩個月扣除,每月扣50%。施工單位每月實際完成并經工程師簽證確認的工程量如表3所示。

    表3每月實際完成工程量單位:m3

    月份

    1月

    2月

    3月

    4月

    A項

    550

    800

    1000

    650

    B項

    700

    1050

    800

    600

    問題

    1.計算本工程的預付款。

    2.分別計算1月份~4月份各月工程量?jī)r(jià)款、工程師應簽證的工程款及實際簽發的付款憑證金額。

    【答案】

    1.合同價=2500×200+3400×180=1112000(元)=111.2(萬元)

    預付款=111.2×20%=22.24(萬元)

    2.1月:工程量?jī)r(jià)款=550×200+700×180=236000(元)=23.6(萬元)

    應簽發價款=23.6×1.2×(1-3%)=27.47萬元<30萬元

    實際簽發=0

    2月:工程量?jī)r(jià)款=800×200+1050×180=349000(元)=34.9(萬元)

    應簽發價款=34.9×1.2×(1-3%)=40.62(萬元)

    實際應發=40.62+27.47=68.09(萬元)

    3月:工程量?jī)r(jià)款=1000×200+800×180=344000(元)=34.4(萬元)

    應簽發價款=34.4×1.2×(1-3%)-22.24/2=28.92萬元<30萬元

    實際簽發=0

    4月:A工程量實際完成3000m3,超過了10%

    超出估算工程量=3000-2500×(1+10%)=250m3,該部分綜合單價×0.9

    B工程量實際完成3150,未超出10%

    工程量?jī)r(jià)款=(650-250)×200+250×200×0.9+600×180=23.3(萬元)

    應簽發價款=23.3×1.2×(1-3%)-22.24/2=16(萬元)

    實際簽發=16+28.92=44.92(萬元)

    (四)

    背景資料

    某房屋建筑工程部分施工圖如下,磚墻厚240mm,以墻中心線為定位軸線,墻、柱、梁外皮平齊。獨立柱斷面尺寸400mmx400mm,M-2為0.9m×2.1m,基礎墊層底面標高-1.4m,室外地坪-0.3m,混凝土結構頂板面標高3.3m,獨立柱基礎擴大面標高-0.8m?;炷翉?qiáng)度等級均為C30。

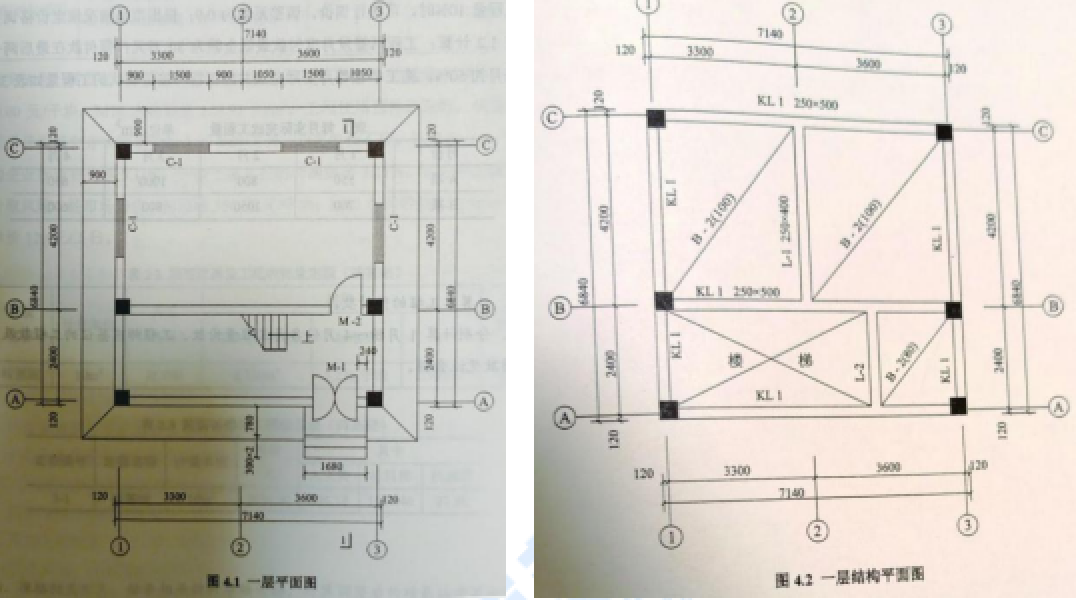

    圖片7

    問題

    1.若該工程設計文件規定采用大開挖,挖土范圍按定位軸線外放2m,計算基礎挖土方清單工程量。

    2.計算矩形柱、有梁板B-2、矩形梁KL1的清單工程量(不扣柱角)。

    3.計算內墻清單工程量(不考慮過梁)。

    4.計算散水清單工程量。

    【答案】

    1.挖土方清單工程量:V=(6.9+4)×(6.6+4)×(1.4-0.3)=127.09(m3

    2.矩形柱:V=0.4×0.4×(0.8+3.3)×6=3.94(m3

    有梁板B-2(100):V1=(3.3-0.125-0.13)×(4.2-0.13-0.125)×0.1=1.201(m3)V2=(3.6-0.125-0.13)×(4.2-0.13-0.125)

    ×0.1=1.32(m3

    B-2(80)(2.4-0.125-0.13)×(2.4-0.13-0.125)×0.08=0.368(m3)(圖紙中缺少尺寸,數據僅供參考)

    KL1:V=0.25×0.5×[(7.14-0.4×2)×3+(6.84-0.4×3)×2]=3.79(m3

    3.內墻:V=[(7.14-0.4×2)×(3.3-0.5)-0.9×2.1]×0.24=3.81(m3

    4.散水:外=(7.14+6.84)×2=27.96(m)

    S=(27.96-1.68)×0.9+0.9×0.9×4=26.89(m2


    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    建筑刷題寶

    · 歷年金題

    · 每日練習

    · 模擬實戰

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
