造價工程師考試建設工程案例分析試題2018(二)
2018年造價工程師考試臨近,建設工程教育網為考生準備了2018年造價工程師試題,希望考生在做造價工程師考試建設工程案例分析試題中能夠逐步的提升自己知識點的掌握能力,更多造價工程師試題請關注建設個教育網。考前必看建設工程案例分析試題匯總>>
造價工程師考試建設工程案例分析試題
工作名稱
|
可壓縮時間(天)
|
每壓縮1天增加費用(元/天)
|
K
|
2
|
350
|
G
|
2
|
400
|
H
|
1
|
750
|
C
|
2
|
200
|
造價工程師考試建設工程案例分析試題答案
1)【答案】從工期控制的角度,先施工工作J,后施工工作F較合理。因為根據約束條件,可有兩個備選方案:方案1是先工作J后工作F計算的工期為21天;方案2是先工作F后工作J計算的工期為22天,方案1較合理。

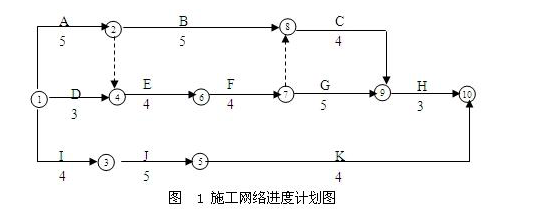

調整結果繪制成新網絡圖,如圖2所示。
調整后的關鍵線路有兩條,關鍵工作有:A、E、F、G、H、I、J,工期為21天。
2)【答案】由于工作I的時間延誤,使工作J的開始作業時間推遲3天,由于是關鍵工作,則該工程的總工期將為21+3=24(天);綜合費用增加:500×3+700×3=3600(元)。
3)【答案】工作J已經推遲3天情況后從經濟角度:
?、偈紫葔嚎sG工作1天,
綜合費用增加變?yōu)?00×3+400+700×2=3300(元)
?、谄浯卧偻瑫r壓縮G工作和C工作各1天,
綜合費用增加變?yōu)?00×3+400×2+200+700=3200(元)
?、塾捎趬嚎sH工作1天增加的費用750元大于延長1天罰款700元,從經濟角度考慮,不再壓縮。
結論:壓縮G工作2天;壓縮C工作1天,總工期22天,增加的綜合費用為3200元。
考前9天封閉式集訓 40天高分逆襲 現在加入>>
報考指南
大綱 / 教材
25年預計6月發布
報 名 時 間
預計考前2-3個月
準考證打印
考前10日至一周內
考 試 時 間
預計25年10月
考 試 成 績
考后2-3個月左右
合格證領取
成績公布后1個月左右
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
