造價工程師考試建設工程案例分析試題2018(四)

2018-09-14 08:54   來源:建設工程教育網 字體: 打印 收藏

  2018年造價工程師考試臨近,建設工程教育網為考生準備了2018年造價工程師試題,希望考生在做造價工程師考試建設工程案例分析試題中能夠逐步的提升自己知識點的掌握能力,更多造價工程師試題請關注建設個教育網。考前必看建設工程案例分析試題匯總>>

造價工程師考試建設工程案例分析試題

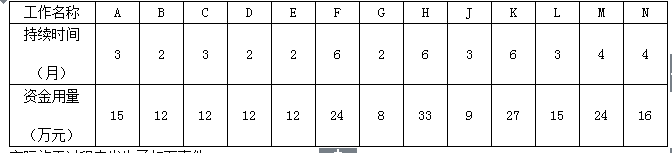

  某總建筑面積27000m3的辦公樓工程,項目業主通過工程量清單招標確定某承包商為中標人,工期為20個月。承包商按時提交了施工方案和施工網絡計劃,如圖1和表1所示,經工程師代表審查批準后,作為施工階段投資控制的依據。
建設工程案例分析

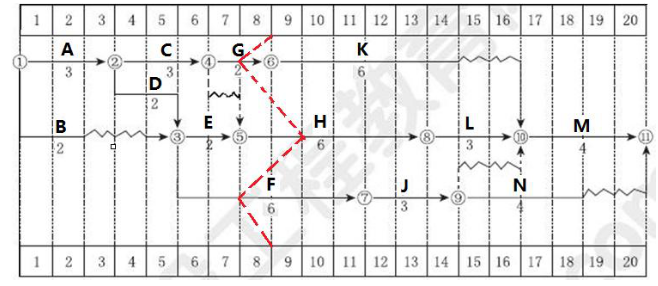

圖1 工程施工網絡計劃



  實際施工過程中發生了如下事件:
  (1)工作B進行1個月后,因建設單位原因修改設計導致停工2個月,工日窩工600工日。
  (2)在第8個月末檢查進度時發現,A、B、C、D、E工作均全部完成,F(xiàn)工作、G共和H工作實際完成的資金用量為8萬元、4萬元和11萬元。
  (3)K工作出現施工質量問題,工程師下令返工處理,共計用時1個月,返工費用3萬元。
  (4)施工至第19個月時發生百年一遇大冰雹及暴雨,導致全場停工、清理恢復施工共用時1個月,施工方設備損失費用8萬元、機械閑置30個臺班,清理和修復工程費用24.5萬元(含規稅)。
  項目所在地人工工資標準為150.00元/工日,窩工補償標準均為50.00元/工日。施工機械運轉臺班費800元/臺班,閑置臺班費550元/臺班,項目規費稅金綜合費率15.8%。
  問題:
  1)在圖1上繪制8月末的實際進度前鋒線,分析F、H、G三項工作的進度偏差及對總工期的影響。
  2)計算8月末的進度偏差是多少?
  3)若施工方針對事件1、3、4,按規定時間提出了索賠,請問工期和費用索賠是否成立?說明原因。
  4)計算施工方能得到的工期和費用索賠總額。

造價工程師考試建設工程案例分析試題答案

  1)【答案】F工作進度拖后1個月,總時差2個月,對總工期無影響。

  H工作進度提前1個月,H是關鍵工作,可能使總工期提前1個月。

  G工作拖后1個月,總時差2個月,對總工期無影響。

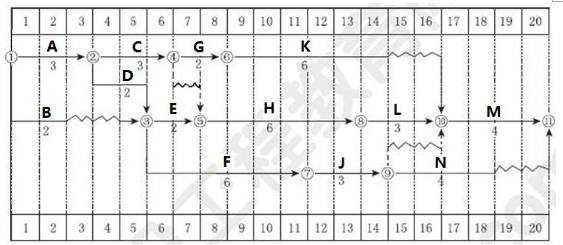

建設工程案例分析試題

圖1 工程施工網絡計劃

  2)【答案】第8月末的已完工程計劃投資=15+12+12+12+12+8+4+11=86(萬元)

  第8月末的擬完工程計劃投資=15+12+12+12+12+12+8+5.5=88.5(萬元)

  進度偏差=86-88.5=-2.5(萬元)

  工期落后2.5萬元。

  3)【答案】事件1:工期索賠不成立,費用索賠成立。因?yàn)樾薷脑O(shè)計是建設單位原因,費用損失應由甲方承擔,但是延誤的時間(2個月)沒有超過工作B的總時差(3個月),不影響工期。

  事件3:工期和費用索賠不成立。因?yàn)槭┕べ|(zhì)量問題是施工方的原因,應自行承擔相應的工期和費用。

  事件4:工期索賠成立,清理和修復工程費用索賠成立,機械閑置和繼續損失費用索賠不成立。因?yàn)椴豢煽沽υ斐傻墓て谘诱`(1個月)應順延工期,雙方損失各自承擔,清理和修復費用由發包人承擔。

  4)【答案】工期索賠1個月。

  事件1費用索賠:600×50×(1+15.8%)=3.47(萬元)

  事件4費用索賠:24.5(萬元)

  費用索賠合計:27.97(萬元)

  以上便是為考生準備的造價工程師考試建設工程案例分析試題,希望對考生備考有所幫助,考試臨近,備考心慌,為了幫助考生更高效、更快速地通過2018年一級造價工程師考試,網校特推出了84分集訓營課程,200小時老師網課,考前9天封閉式集訓,讓老師手把手帶你學,40天高分逆襲,逆戰來也??!現在加入>>

考前9天封閉式集訓  40天高分逆襲   現在加入>>

報考指南

一級造價師_報考指南
  • 大綱 / 教材

    25年預計6月發布

  • 報 名 時 間

    預計考前2-3個月

  • 準考證打印

    考前10日至一周內

  • 考 試 時 間

    預計25年10月

  • 考 試 成 績

    考后2-3個月左右

  • 合格證領取

    成績公布后1個月左右

閱讀排行

2025一造輔導
  • 免費試聽
  • 免費直播
  • 免費題庫
王英 一級造價師《土建案例》零基礎預習 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
