造價工程師考試建設工程案例分析試題2018(五)

2018-09-14 09:00   來源:建設工程教育網 字體: 打印 收藏

  2018年造價工程師考試臨近,建設工程教育網為考生準備了2018年造價工程師試題,希望考生在做造價工程師考試建設工程案例分析試題中能夠逐步的提升自己知識點的掌握能力,更多造價工程師試題請關注建設個教育網。考前必看建設工程案例分析試題匯總>>

造價工程師考試建設工程案例分析試題

  某工程項目業主采用工程量清單招標方式確定了承包人,雙方簽訂了工程施工合同,合同工期4個月,開工時間為2011年4月1日。該項目的主要價款信息及合同付款條款如下:
  (1)承包商各月計劃完成的分部分項工程費、措施費見下表。
  各月計劃完成的分部分項工程費、措施費 單位:萬元
建設工程案例分析試題
  (2)措施項目費160000元,在開工后的前兩個月平均支付。
  (3)其他項目清單中包括專業工程暫估價和計日工,其中專業工程暫估價為180000元;計日工表中包括數量為100個工日的某工種用工,承包商填報的綜合單價為120元/工日。
  (4)工程預付款為合同價的20%,在開工前支付,在最后兩個月平均扣回。
  (5)工程價款逐月支付,經確認的變更金額、索賠金額、專業工程暫估價、計日工金額等與工程進度款同期支付。
  (6)業主按承包商每次應結算款項的90%支付。
  (7)工程竣工驗收后結算時,按總造價的5%扣留質量保證金。
  (8)規費綜合費率為3.55%,增值稅率為11%。
  (9)本案例中,人材機費、管理費、利潤、規費均不含稅。
  施工過程中,各月實際完成工程情況如下:
  (1)各月均按計劃完成計劃工程量。
  (2)5月業主確認計日工35個工日,6月業主確認計日工40個工日。
  (3)6月業主確認原專業工程暫估價款的實際發生分部分項工程費合計為80000元,7月業主確認原專業工程暫估價款的實際發生分部分項工程費合計為70000元。
  (4)6月由于業主設計變更,新增工程量清單中沒有的一分部分項工程,經業主確認的人工費、材料費、機械費之和為100000元,措施費10000元,參照其他分部分項工程量清單項目確認的管理費費率為10%(以人工費、材料費、機械費之和為計費基礎),利潤率為7%(以人工費、材料費、機械費、管理費之和為計費基礎)。
  (5)6月因監理工程師要求對已驗收合格的某分項工程再次進行質量檢驗,造成承包商人員窩工費5000元,機械閑置費2000元,該分項工程持續時間延長1天(不影響總工期)。檢驗表明該分項工程合格。為了提高質量,承包商對尚未施工的后續相關工作調整了模板形式,造成模板費用增加10000元。
  計算結果取整。
  問題:
  1)該工程預付款是多少?
  2)每月完成的分部分項工程量價款是多少?應簽發的工程價款是多少?
  3)若承發包雙方如約履行合同,列式計算6月末累計已完成的工程價款和累計已實際支付的工程價款。
  4)填寫承包商2011年6月的“工程款支付申請表”。(計算過程與結果均以元為單位,結果取整)
造價工程師考試建設工程案例分析試題答案

  1)【答案】分部分項工程費用:55+75+90+60=280萬元=2800000元

  措施項目費用:160000元

  其他項目費用:180000+100×120=192000元

  合同價(包括規費及稅金):(2800000+160000+192000)×1.0355×1.11=3622925元

  預付款:3622925×20%=724585元

  2)【答案】(1)四月份:

  完成的分部分項工程量價款:550000×1.0355×1.11=632173元

  應簽發的工程價款:(550000+80000)×1.0355×1.11×90%=651713元

  (2)五月份:

  完成的分部分項工程量價款:750000×1.0355×1.11=862054元

  應簽發的工程款:(750000+80000+35×120)×1.0355×1.11×90%= 862950元

  (3)六月份:

  完成的分部分項工程量價款:900000×1.0355×1.11= 1034465元

  應簽發的工程款:

  1)分部分項費用:1034465元

  2)措施項目費:0

  3)計日工:40×120×1.0355×1.11=5517元

  4)暫估價:80000×1.0355×1.11=91952元

  5)設計變更:(100000×1.1×1.07+10000)×1.0355×1.11=146779元

  6)索賠:(5000+2000)×1.0355×1.11=8046元

  合計:(1034465+5517+91952+146779+8046)×90%-724585/2=795791元

  (4)七月份:

  分部分項費用:600000×1.0355×1.11=689643元

  應簽發的工程款:(600000+70000)×1.0355×1.11×90%-724585/2=330799元

  3)【答案】(1)六月份累計已完成的工程價款:

  1)分部分項費用:550000+750000+900000=2200000元

  2)措施項目費:80000+30000+30000=140000元

  3)其他項目費:(35×120)+(40×120+80000+100000×1.1×1.07+10000+5000+2000)=223700元

  合計:(2200000+140000+223700)×1.0355×1.11=2946730元

  (2)六月末已實際支付的工程價款:724585+651713+862950=2239248元

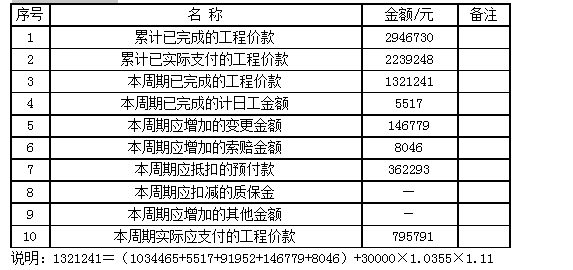

  4)【答案】工程款支付申請表

  致××××××:

  我方已于2011年6月1日至2011年6月30日期間已完成了××××工作,根據施工合同的約定,現申請支付本期的工程款額為(大寫)柒拾玖萬伍仟柒佰玖拾壹元,(小寫)795791元,請予核準。

建設工程案例分析試題

  以上便是為考生準備的造價工程師考試建設工程案例分析試題,希望對考生備考有所幫助,考試臨近,備考心慌,為了幫助考生更高效、更快速地通過2018年一級造價工程師考試,網校特推出了84分集訓營課程,200小時老師網課,考前9天封閉式集訓,讓老師手把手帶你學,40天高分逆襲,逆戰來也??!現在加入>>

考前9天封閉式集訓  40天高分逆襲   現在加入>>

報考指南

一級造價師_報考指南
  • 大綱 / 教材

    25年預計6月發布

  • 報 名 時 間

    預計考前2-3個月

  • 準考證打印

    考前10日至一周內

  • 考 試 時 間

    預計25年10月

  • 考 試 成 績

    考后2-3個月左右

  • 合格證領取

    成績公布后1個月左右

閱讀排行

2025一造輔導
  • 免費試聽
  • 免費直播
  • 免費題庫
王英 一級造價師《土建案例》零基礎預習 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
