手機學習
建設工程教育網

APP學習更便捷

建設工程教育網

微信公眾號

010-82326699

交流分享,早日上岸!

掃碼了解并領取一造資訊及資料
當前位置:建設工程教育網 > 一級造價工程師 > 備考資料 > 復習資料 > 正文

造價工程師考試建設工程案例分析試題2018土建(六)

2018-09-14 09:10   來源:建設工程教育網 字體: 打印 收藏

  2018年造價工程師考試臨近,建設工程教育網為考生準備了2018年造價工程師試題,希望考生在做造價工程師考試建設工程案例分析試題中能夠逐步的提升自己知識點的掌握能力,更多造價工程師試題請關注建設個教育網。考前必看建設工程案例分析試題匯總>>

造價工程師考試建設工程案例分析試題

  某工程柱下獨立基礎見圖1,共18個。已知:土壤類別為三類土;混凝土現場攪拌,混凝土強度等級:基礎墊層C10,獨立基礎及獨立柱C20;棄土運距200m;基礎回填土夯填;土方挖、填計算均按天然密實土。

建設工程案例分析

  問題:

  1)根據圖示內容和《建設工程工程量清單計價規范》的規定,根據分部分項工程量清單的統一項目編碼所列清單項目編制±0.00以下的分部分項工程量清單,并將計算過程及結果填入“分部分項工程量清單與計價表”。

  2)某承包商擬投標該工程,根據地質資料,確定柱基礎為人工放坡開挖,工作面每邊增加0.3m;自墊層上表面開始放坡,放坡系數為0.33;基坑邊可堆土490m3;余土用翻斗車外運200m。該承包商使用的消耗量定額如下:挖1m3土方,用工0.48工日(已包括基底釬探用工);裝運(外運200m)1m3土方,用工0.10工日,翻斗車0.069臺班。已知:翻斗車臺班單價為63.81元/臺班,人工單價為22元/工日。

  計算承包商挖獨立基礎土方的人工費、材料費、機械費合價。

  3)假定管理費率為12%;利潤率為7%,風險系數為1%。按《建設工程工程量清單計價規范》有關規定,計算承包商填報的挖獨立基礎土方工程量清單的綜合單價。(風險費以工料機和管理費之和為基數計算)

造價工程師考試建設工程案例分析試題答案

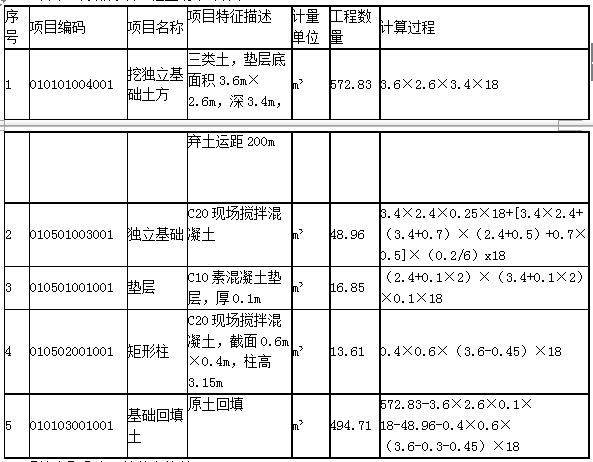

  【答案】分部分項工程量清單計算表

建設工程案例分析

  2)【答案】①人工挖獨立柱基

  四棱臺按照公式V=1/6h[AB+ab+(A+a)(B+b)]計算。其中:

  A=3.6+0.3×2+3.3×0.33×2=6.378:

  B=2.6+0.3×2+3.3×0.33×2=5.378

  a=3.6+0.3×2=4.2

  b=2.6+0.3×2=3.2

  {4.2×3.2×0.1+[4.2×3.2+6.378×5.378+(4.2+6.378)×(3.2+5.378)]×3.3/6}×18=1395.13(m3)

  注:4.2×3.2×0.1是墊層的體積

 ?、谟嗤镣膺\(yùn)

  1395.13-490=905.13(m3)

 ?、酃ち蠙C(jī)合價

  1395.13×0.48×22+905.13×(0.1×22+0.069×63.81)=20709.05(元)

  3)【答案】土方綜合單價:20709.05×(1+12%)(1+7%+1%)÷572.83=43.73(元/m3)

  或:

  土方報價:20709.05×(1+12%)(1+7%+1%)=25049.67(元)

  土方綜合單價:25049.67÷572.83=43.73(元/m3)

  以上便是為考生準備的造價工程師考試建設工程案例分析試題,希望對考生備考有所幫助,考試臨近,備考心慌,為了幫助考生更高效、更快速地通過2018年一級造價工程師考試,網校特推出了84分集訓營課程,200小時老師網課,考前9天封閉式集訓,讓老師手把手帶你學,40天高分逆襲,逆戰來也??!現在加入>>

考前9天封閉式集訓  40天高分逆襲   現在加入>>

報考指南

一級造價師_報考指南
  • 大綱 / 教材

    25年預計6月發布

  • 報 名 時 間

    預計考前2-3個月

  • 準考證打印

    考前10日至一周內

  • 考 試 時 間

    預計25年10月

  • 考 試 成 績

    考后2-3個月左右

  • 合格證領取

    成績公布后1個月左右

閱讀排行

2025一造輔導
  • 免費試聽
  • 免費直播
  • 免費題庫
王英 一級造價師《土建案例》零基礎預習 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
