2017年造價工程師《案例分析》試題及答案(四)
2017年造價工程師《建設工程造價案例分析》試題及答案,由考生回憶題干,建設工程教育網造價工程師考試教研組團提供參考答案,給廣大考生進行參考!
2017年造價工程師《建設工程造價案例分析》試題及答案由建設工程教育網教研組老師整理而成,老師針對每一道造價工程師試題及對應的答案都會進行詳盡的分析解讀,提高您的估分準確度!部分網站未經許可擅自轉載、抄襲,造成內容有所缺失或錯誤,請大家以建設工程教育網發布為準?。?a target="_blank" >點擊進入試題討論區>>就著試題咱們聊聊?。?/p>

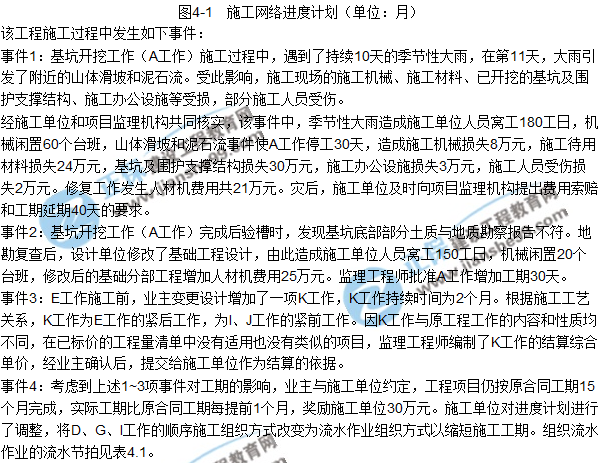

施工過程 | 流水段 | ||
① | ② | ③ | |
D | 1 | 1 | 1 |
G | 1 | 2 | 1 |
I | 1 | 1 | 1 |
問題:
1.針對事件1,確定施工單位和業主在山體滑坡和泥石流事件中各自應承擔損失的內容;列式計算施工單位可以獲得的費用補償數額;確定項目監理機構應批準的工期延期天數,并說明理由。
2.事件2中,應給施工單位的窩工補償費用為多少萬元?修改后的基礎分部工程增加的工程造價為多少萬元?
3.針對事件3,繪制批準A工作工期索賠和增加K工作后的施工網絡進度計劃;指出監理工程師做法的不妥之處,說明理由并寫出正確做法。
4.事件4中,在施工網絡進度計劃中,D、G、I工作的流水工期為多少個月?施工單位可獲得的工期提前獎勵金額為多少萬元?
(計算結果保留兩位小數)
【答案】

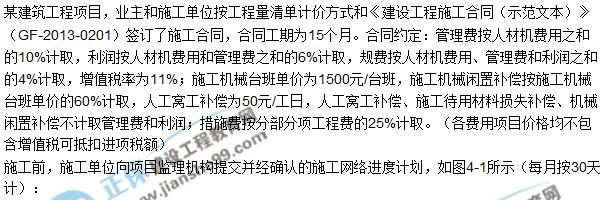

1.(1)施工單位在山體滑坡和泥石流事件中應承擔損失的內容:
施工機械損失8萬元,基坑及圍護支撐結構損失30萬元(有爭議,如果是永久性工程,則由業主承擔,如果是周轉性支護材料,則由施工單位承擔,此處按照周轉材料對待),施工辦公設施損失3萬元,施工人員受傷損失2萬元。
(2)業主在山體滑坡和泥石流事件中應承擔損失的內容:
施工待用材料損失24萬元,修復工作發生人材機費用共21萬元。
(3)施工單位可以獲得的費用補償=[24+21×(1+10%)×(1+6%)]×(1+4%)×(1+11%)=55.97(萬元)
理由:遇到了持續10天的季節性大雨屬于有經驗的承包商可以預見的,不可索賠。山體滑坡和泥石流屬于不可抗力,因發生不可抗力事件導致工期延誤,并且A工作是關鍵工作,工期損失應當順延。
2.應給施工單位的窩工補償費用=(150×50+20×1500×60%)×(1+4%)×(1+11%)=29437.20(萬元)。
修改后的基礎分部工程增加的工程造價=25×(1+10%)×(1+6%)×(1+25%)×(1+4%)×(1+11%)=42.06(萬元)

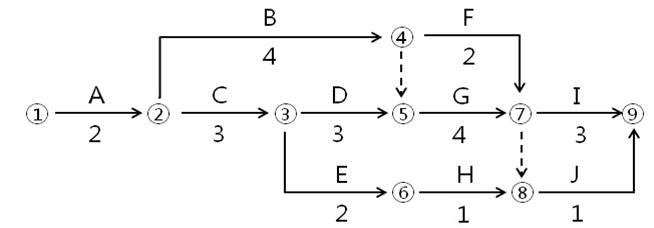

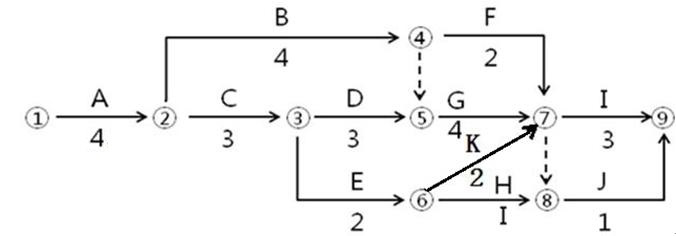

3.
監理工程師編制了K工作的結算綜合單價,經業主確認后,提交給施工單位作為結算的依據不妥。應當由施工單位按照成本加利潤的原則提出綜合單價,由發承包雙方協商調整,協商不能達成一致意見時,由監理人提出一個暫定價格結算,最后由雙發協商調整,協商不成按照有關解決爭議條款處理。
4.累計數列錯位相減取大差法:
D:1 2 3流水步距
G:1 3 4 1
I:1 2 3 2
流水工期:6個月,關鍵線路發生變化,變?yōu)锳CEKI.
工期獎勵=[(10-6-1)×30-10]×30÷30=80萬元(不含稅);80×(1+11%)=88.88(含稅)。
報考指南
大綱 / 教材
25年預計6月發布
報 名 時 間
預計考前2-3個月
準考證打印
考前10日至一周內
考 試 時 間
預計25年10月
考 試 成 績
考后2-3個月左右
合格證領取
成績公布后1個月左右
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
