    某工程項目發承包雙方簽訂了施工合同,工期為4個月。有關工程價款

    2020-09-08 14:52 來源:建設工程教育網
    打印
    字體:

    為了助力造價工程師考生們備考一級造價工程師考試,建設工程教育網整理了以前年度的造價工程師模擬練習題及答案解析。希望考生們多看習題,提前了解出題特點,為即將到來的一級造價工程師考試做充分的準備。

    案例分析:

    某工程項目發承包雙方簽訂了施工合同,工期為4個月。有關工程價款及其支付條款約定如下:

    1.工程價款:

    (1)分項工程項目費用合計59.2萬元,包括分項工程A、B、C三項,清單工程量分別為600m3、800m3、900㎡,綜合單價分別為300元/m3、380元/m3、120元/㎡。

    (2)單價措施項目費用6萬元,不予調整。

    (3)總價措施項目費用8萬元,其中,安全文明施工費按分項工程和單價措施項目費用之和的5%計取(隨計取基數的變化在第4個月調整),除安全文明施工費之外的其他總價措施項目費用不予調整。

    (4)暫列金額5萬元。

    (5)管理費和利潤按人材機費用之和的18%計取,規費按人材機費和管理費、利潤之和的5%計取,增值稅率為11%。

    (6)上述費用均不包含增值稅可抵扣進項稅額。

    2.工程款支付:

    (1)開工前,發包人分項工程和單價措施項目工程款的20%支付給承包人作為預付款(在第2~4個月的工程款中平均扣回),同時將安全文明施工費工程款全額支付給承包人。

    (2)分項工程價款按完成工程價款的85%逐月支付。

    (3)單價措施項目和除安全文明施工費之外的總價措施項目工程款在工期第1~4個月均衡考慮,按85%比例逐月支付。

    (4)其他項目工程款的85%在發生當月支付。

    (5)第4個月調整安全文明施工費工程款,增(減)額當月全額支付(扣除)。

    (6)竣工驗收通過后30天內進行工程結算,扣留工程總造價的3%作為質量保證金,其余工程款作為竣工結算最終付款一次性結清。

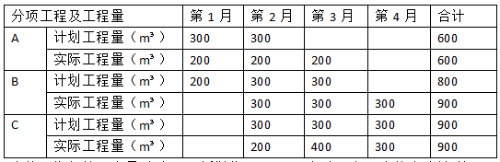

    施工期間分項工程計劃和實際進度見表5.1。


    在施工期間第3個月,發生一項新增分項工程D。經發承包雙方核實確認,其工程量為300㎡,每㎡所需不含稅人工和機械費用為110元,每㎡機械費可抵扣進項稅額為10元;每㎡所需甲、乙、丙三種材料不含稅費用分別為80元、50元、30元,可抵扣進項稅率分別為3%、11%、17%。

    問題:

    1.該工程簽約合同價為多少萬元?開工前發包人應支付給承包人的預付款和安全文明施工費工程款分別為多少萬元?

    2.第2個月,承包人完成合同價款為多少萬元?發包人應支付合同價款為多少萬元?截止到第2個月末,分項工程B的進度偏差為多少萬元?

    3.新增分項工程D的綜合單價為多少元/㎡?該分項工程費為多少萬元?銷項稅額、可抵扣進項稅額、應繳納增值稅額分別為多少萬元?

    4.該工程竣工結算合同價增減額為多少萬元?如果發包人在施工期間均已按合同約定支付給承包商各項工程款,假定累計已支付合同價款87.099萬元,則竣工結算最終付款為多少萬元?

    答案:

    1.該工程簽約合同價為多少萬元?開工前發包人應支付給承包人的預付款和安全文明施工費工程款分別為多少萬元?

    簽約合同價=(59.2+6+8+5)×(1+5%)×(1+11%)=78.2×1.1655=91.142萬元

    發包人應支付給承包人的預付款=(59.2+6)×1.1655×20%=15.198萬元

    發包人應支付給承包人的安全文明施工費工程款=(59.2+6)×5%×1.1655=3.800萬元

    2.第2個月,承包人完成合同價款為多少萬元?發包人應支付合同價款為多少萬元?截止到第2個月末,分項工程B的進度偏差為多少萬元?

    承包人完成合同價款為:

    [(200×300+300×380+200×120)/10000+(6+8-65.2×5%)/4] ×1.1655=(19.8+2.685) ×1.1655=26.206萬元

    發包人應支付合同價款為:

    26.206×85%-15.198/3=17.209萬元

    分項工程B的進度偏差為:

    已完工程計劃投資=300×380×1.1655=13.287萬元

    擬完工程計劃投資=(200+300)×380×1.1655=22.145萬元

    進度偏差=已完工程計劃投資-擬完工程計劃投資=13.287-22.145=-8.858萬元,

    進度拖后8.858萬元

    3.新增分項工程D的綜合單價為多少元/㎡?該分項工程費為多少萬元?銷項稅額、可抵扣進項稅額、應繳納增值稅額分別為多少萬元?

    分項工程D的綜合單價=(110+80+50+30)×(1+18%)=318.6元/㎡

    D分項工程費=300×318.6/10000=9.558萬元

    銷項稅額=9.558×(1+5%)×11%=1.104萬元

    可抵扣進項稅額=300×(10+80×3%+50×11%+30×17%)/10000=0.69萬元

    應繳納增值稅額=1.104-0.69=0.414萬元

    4.該工程竣工結算合同價增減額為多少萬元?如果發包人在施工期間均已按合同約定支付給承包商各項工程款,假定累計已支付合同價款87.099萬元,則竣工結算最終付款為多少萬元?

    (計算過程和結果保留三位小數)

    增加分項工程費=100×380/10000+9.558=13.358萬元

    增加安全文明施工費=13.358×5%=0.668萬元

    合同價增減額=[13.358×(1+5%)-5]×(1+5%)×(1+11%)=10.520萬元

    (91.142+10.520)×(1-3%)-87.099-=11.513萬元

    • 免費試聽
    • 輔導課程
    • 免費直播
    新人有禮:體驗課+免費資料+專享優惠
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    單科¥89元起
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
