2015年造價工程師案例分析試題

2015-12-08 18:46   來源: 建設工程教育網整理 字體: 打印 收藏

  【獨家】2015年造價工程師《建設工程造價案例分析》答案及解析由老師整理而成,部分網站未經許可擅自轉載、抄襲,造成內容有所缺失或錯誤,請大家以建設工程教育公布的為準!

2015年造價工程師《建設工程造價案例分析》試題及答案(案例一)

試題二:

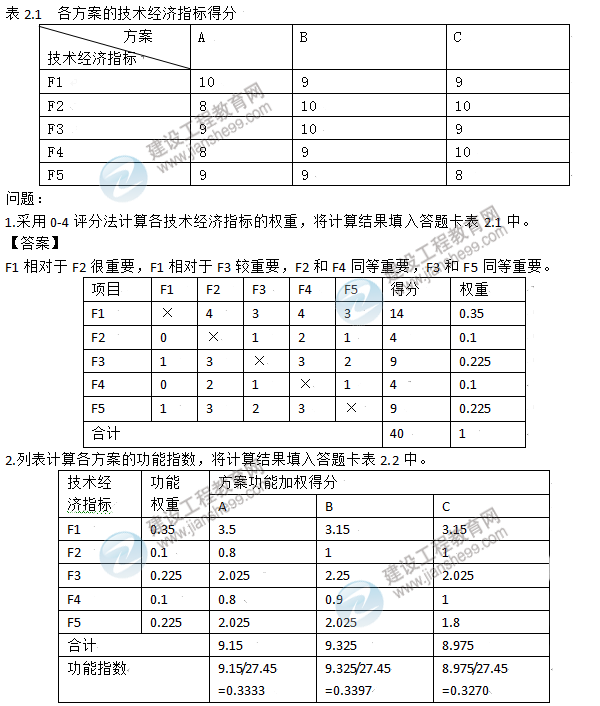

某承包人在一多層廠房工程施工中,擬定了三個可供選擇的施工方案,專家組為此進行技術經濟分析。對各方案的技術經濟指標打分見表2.1,并一致認為各經濟指標重要程度為:F1相對于F2很重要,F(xiàn)1相對于F3較重要,F(xiàn)2和F4同等重要,F(xiàn)3和F5同等重要。
2015年造價工程師《造價案例分析》試題及答案(案例二)
3.已知A、B、C三個施工方案的成本指數分別為0.3439、0.3167、0.3394,采用價值指數法選擇最佳施工方案。
【答案】
A方案價值指數=0.3333/0.3439=0.9692
B方案價值指數=0.3397/0.3167=1.0726
C方案價值指數=0.3270/0.3394=0.9635
因為B方案價值指數最大,所以選B方案。
2015年造價工程師《造價案例分析》試題及答案(案例二)

2015年造價工程師《造價案例分析》試題及答案(案例三)

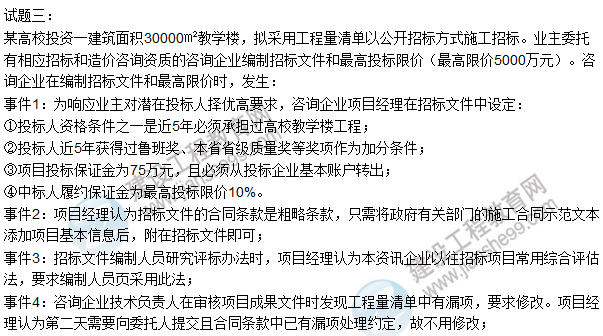

事件5:咨詢企業負責人認為最高投標限價不用保密,因此接受了某擬投標人委托,為其提供報價咨詢;
事件6:為控制投標報價水平,咨詢企業和業主商定,以代表省內先進水平的A施工企業定額為依據,編制最高投標限價。
問題:
1.針對事件1,指出①~④內容是否妥當,說明理由;
2.針對事件2-6,分別指出相關行為、觀點是否妥當,說明理由。
2015年造價工程師《建設工程造價案例分析》試題及答案(案例四)

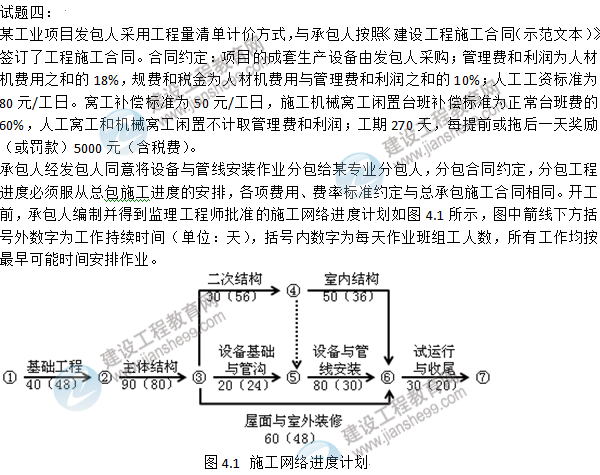

施工過程中發生了如下事件:
事件1:主體結構作業20天后,遇到持續兩天的特大暴風雨,造成工地堆放的承包人部分周轉材料損失費用2000元;特大暴風雨結束后,承包人安排該作業隊中20人修復倒塌的模板及支撐,30人進行工程修復和場地清理,其他人在現場停工待命,修復和清理工作持續了1天時間。施工機械A(chǔ)、B持續窩工閑置3個臺班(臺班費分別為:1200元/臺班、900元/臺班)。
事件2:設備基礎與管溝完成后,專業分包人對其進行技術復核,發現有部分基礎尺寸和地腳螺栓預留孔洞位置偏差過大。經溝通,承包人安排10名工人用了6天時間進行返工處理,發生人材機費用1260元,使設備基礎與管溝工作持續時間增加6天;
事件3:設備與管線安裝作業中,因發包人采購成套生產設備的配套附件不全,專業分包人自行決定采購補全,發生采購費用3500元,并造成作業班組整體停工3天,因受干擾降效增加作業用工60個工日,施工機械C閑置3個臺班(臺班費:1600元/臺班),設備與管線安裝工作持續時間增加3天;
事件4:為搶工期,經監理工程師同意,承包人將試運行部分工作提前安排,和設備與管線安裝搭接作業5天,因搭接作業相互干擾降效使費用增加10000元。
其余各項工作的持續時間和費用沒有發生變化。
上述事件后,承包人均在合同規定的時間內向發包人提出索賠,并提交了相關索賠資料。

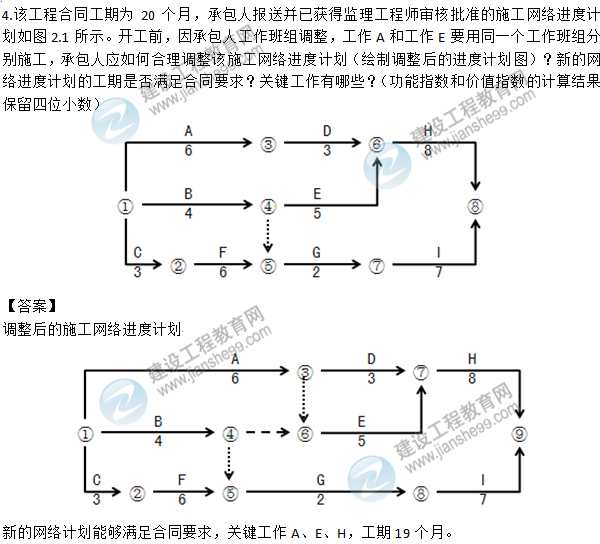

試題五:(20分)

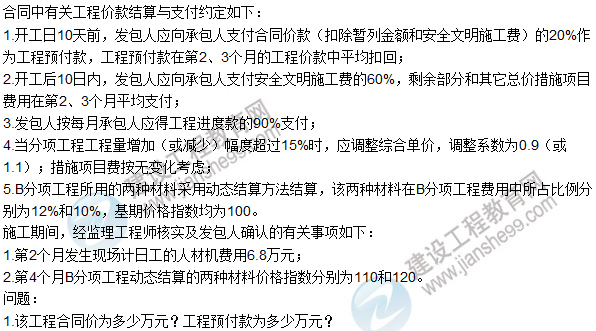

某工程項目發包人與承包人簽訂了施工合同,工期4個月,工程內容包括A、B兩項分項工程,綜合單價分別為360.00元/m³、220.00元/m³;管理費和利潤為人材機費用之和的16%;規費和稅金為人材機費用、管理費和利潤之和的10%,各分項工程每月計劃和實際完成工程量及單價措施項目費用見表5.1。
表5.1 分項工程工程量及單價措施項目費用數據表



工程量和費用名稱
月份
合計
1
2
3
4

A分項工程
(m³)
計劃工程量
200
300
300
200
1000
實際工程量
200
320
360
300
1180
B分項工程
(m³)
計劃工程量
180
200
200
120
700
實際工程量
180
210
220
90
700
單價措施項目費用(萬元)
2
2
2
1
7



總價措施項目費用6萬元(其中安全文明施工費3.6萬元);暫列金額15萬元。
2015年造價工程師《建設工程造價案例分析》試題及答案(案例五)
2015年造價工程師造價案例分析試題解析
2015年造價工程師《造價案例分析》試題及答案(案例五)
2015年造價工程師《造價案例分析》試題及答案(案例五)
問題:

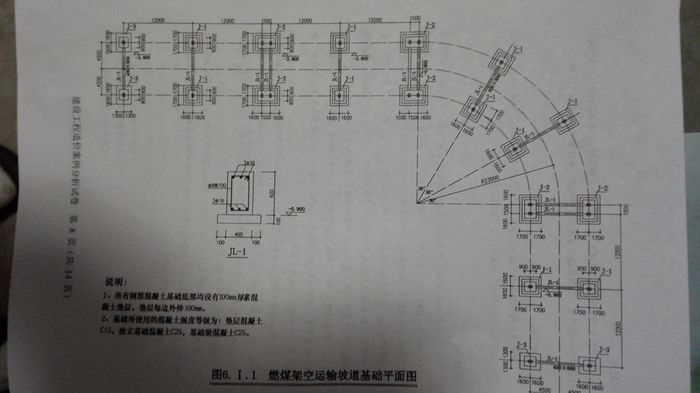

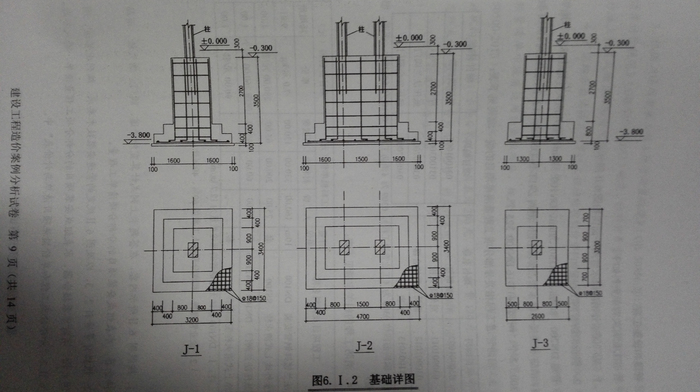

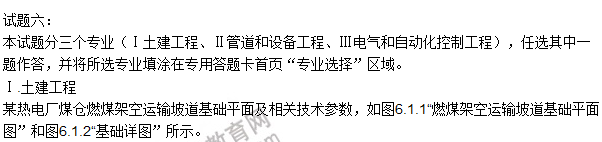

1根據工程圖紙及技術參數,按《房屋建筑與裝飾工程工程量計算規范》(GB50854-2013)的計算規則,在答題卡表6.1.1“工程量計算表”中,列式計算現澆混凝土基礎墊層、現澆混凝土獨立基礎(-0.3米以下部分),現澆混凝土基礎梁、現澆構件鋼筋、現澆混凝土模板五項分部分項工程的工程量,根據已有類似項目結算資料測算,各鋼筋混凝土基礎鋼筋參考含量分別為:獨立基礎80kg/m³,基礎梁100kg/m³。(基礎梁施工是在基礎回填土回填至-1.00米時再進行基礎梁施工)
責任編輯:lala

報考指南

一級造價師_報考指南
  • 大綱 / 教材

    25年預計6月發布

  • 報 名 時 間

    預計考前2-3個月

  • 準考證打印

    考前10日至一周內

  • 考 試 時 間

    預計25年10月

  • 考 試 成 績

    考后2-3個月左右

  • 合格證領取

    成績公布后1個月左右

閱讀排行

2025一造輔導
  • 免費試聽
  • 免費直播
  • 免費題庫
王英 一級造價師《土建案例》零基礎預習 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
