24小時客服電話:010-82326699
  • 官方號
    微信公眾號
    熱門資訊,實時推送
    微信號:jianshe99zb
    官方視頻號
    免費直播,訂閱提醒
    微信掃碼即可關注
    考試指導老師
    掃碼了解并領取資料
    微信掃碼即可添加
    官方抖音號
    分享更多建工日常
    抖音掃一掃關注
  • APP下載
    掃一掃,立即下載
    醫學教育網APP下載

    開發者:北京正保建工教育科技有限公司

    蘋果版本:8.5.0

    安卓版本:8.5.0

    應用涉及權限:查看權限>

    APP:隱私政策:查看政策>

  • 當前位置:建設工程教育網 > 監理工程師 > 試題中心 > 歷年試題

    2008年監理工程師考試《三大控制》試卷及答案

    2009-02-25 17:38 來源:
    打印
    字體:

    2008年度全國監理工程師執業資格考試試卷

    建設工程質量、投資、進度控制

      一、單項選擇題(共80題,每題1分。每題的備選項中,只有1個最符合題意)

      1.在建設工程質量特性中,( ?。┦侵腹こ淘谝?guī)定的時間和條件下完成規定功能的能力。
      A.適用性
      B.耐久性
      C.可靠性
      D.安全性

      2.凡涉及建筑主體和承重結構變動的裝修工程,設計方案應經( ?。徟蠓娇蛇M行施工。
      A.原審查機構
      B.原設計單位
      C.質量監督機構
      D.監理單位

      3.民用建筑主體結構的耐用年限勻為( ?。?。
      A.二級
      B.三級
      C.四級
      D.五級

      4.工程質量檢測工作是對工程質量進行監督管理的重要手段之一。法定的國家級工程質量檢測機構出具的檢測報告,在國內具有( ?。┬再|。
      A.最高裁定
      B.最終裁定
      C.一般裁定
      D.行政裁定

      5.監理工程師對勘察、設計單位資質審核的重點不包括( ?。?。
      A.企業資質的近期變動
      B.營業執照的有效性
      C.注冊證書的有效性
      D.資質證書的有效性

      6.監理工程師在審核勘察單位的勘察實施方案時,應重點審核方案的( ?。?。
      A.先進性、可操作性
      B.可行性、精確性
      C.先進性、經濟性
      D.可行性、創新性

      7.監理工程師對技術設計圖紙的審核應側重于(  )。
      A.各專業設計是否符合預定的質量標準和要求
      B.修正概算文件是否符合投資限額的要求
      C.概算文件是否符合投資限額的要求
      D.新材料、新技術、新工藝的應用

      8.監理工程師對施工圖審核的重點之一是( ?。┠芊竦玫綕M足。
      A.建設項目的使用功能和耐久性
      B.建設項目的質量特性和設計條件
      C.各專業設計方案的深度
      D.建改項目的使用功能和質量要求

      9.下述工作中,屬施工過程質量控制的是( ?。?br />  A.設計交底和圖紙會審
      B.施工生產要素配置審查
      C.作業技術交底
      D.工程質量評定

      10.可直接用于施工作業技術活動質量控制的專門技術性法規是( ?。?。
      A.監理規范
      B.施工管理規程
      C.混凝土驗收規范
      D.電焊操作規程

      11.按承包能力,施工承包企業可劃分為總承包、專業承包、勞務分包三個序列,其中專業承包資質按類別又分為(  )。
      A.特級、一級、二級、三級
      B.一級、二級
      C.甲級、乙級、丙級
      D.一級、二級、三級

      12.現行施工組織設計和施工質量計劃的差別在于(  )不同。
      A.編制原理
      B.編制對象
      C.編制形式
      D.編制單位

      13.監理工程師對施工組織發計進行審查時,應遵循( ?。┑脑瓌t。
      A.質量第一、更全第一
      B.進度第一、安全第一
      C.效益第一、質量第一
      D.進度第一、效益第一

      14.設計交底是保證工程質量的重要環節,設計交底應由(  )主持。
      A.監理單位
      B.建設單位
      C.設計單位
      D.施工圖審查單位

      15.對有特殊安全要求的施工設備,監理工程師應要求承包單位通過( ?。╄b定。
      A.當?shù)貏趧影踩块T
      B.質量監督機構
      C.當?shù)亟ㄔO主管部門
      D.項目監理機構

      16.見證取樣是保證工程質量的手段之一,見證取樣的頻率和數量包括在承包單位自檢范圍內,一般所占比例為( ?。?br />  A.10%
      B.20%
      C.25%
      D.30%

      17.在設備檢驗的方法中,專業檢查主要是檢驗設備的( ?。?。
      A.名稱、型號、規格
      B.性能、參數、運轉情況
      C.外觀、零部件、資料情況
      D.單機無負荷或聯動試車情況

      18.監理工程師在設備試運行過程中的質量控制,主要是監督安裝單位按規定的步驟和內容進行試運行,并督促其做好試運行的( ?。?br />  A.各種檢查和記錄
      B.時間安排和調度
      C.系統劃分
      D.技術交底

      19.根據施工質量驗收的規定,施工現場質量管理檢查記錄表應由施工單位填寫,然后由( ?。┴撠煓z查并做出檢查結論。
      A.總監理工程師
      B.專業監理工程師
      C.現場監理員
      D.施工單位質量負責人

      20.在單位工程的質量驗收中,對于涉及結構安全和使用功能的分部工程應進行( ?。?。
      A.見證取樣檢測
      B.主控項目的復查
      C.抽樣檢測
      D.檢驗資料的抽查

      21.為把質量隱患消滅在萌芽狀態,在( ?。┑尿炇諘r就應及時發現并處理不合格的施工質量。
      A.檢驗批
      B.分項工程
      C.子分部工程
      D.分部工程

      22.在施工過程中,當分部工程達到驗收條件時,應由( ?。┙M織驗收。
      A.專業監理工程師
      B.總監理工程師
      C.施工單位項目負責人
      D.建設單位現場代表

      23.按國家現行規定,造成直接經濟損失35萬元的工程質量事故,應定為( ?。┵|量事故。
      A.一般
      B.嚴重
      C.重大
      D.特大

      24.監理工程師最終確認工程質量事故的技術處理是否達到了預期的目的,應通過( ?。?br />  A.觀察和必要的判斷
      B.檢查和必要的鑒定
      C.回訪和必要的跟蹤
      D.分析和必要的驗證

      25.施工過程中,對出現的工程質量問題,監理工程師首先應( ?。?br />  A.簽發《監理通知》
      B.簽發《工程暫停令》
      C.報告業主
      D.判斷其嚴重程度

      26.施工質量事故的技術處理方案按規定程序和要求核簽以后,監理工程師應要求施工單位制定詳細的( ?。└吨T實施。
      A.施工組織設計
      B.施工進度計劃
      C.施工方案
      D.施工整改計劃

      27.在收集質量數據中,當總體很大時,很難一次抽樣完成預定的目標,此時,質量數據的收集方法宣采用( ?。?br />  A.分層抽樣
      B.等距抽樣
      C.整群抽樣
      D.多階段抽樣

      28.在質量控制的統計分析方法中,最能形象、直觀、定量反映影響質量的主次因素的是(  )。
      A.排列圖
      B.因果分析圖
      C.直方圖
      D.控制圖

      29.在質量管理中,將正常型直方圖與質量標準進行比較時,可以判斷生產過程的( ?。?。
      A.質量問題成因
      B.質量薄弱環節
      C.計劃質量能力
      D.實際質量能力

      30.對組成質量管理體系的各個過程加以識別、理解和管理的質量管理原則是( ?。?。
      A.過程方法
      B.持續改進
      C.管理的系統方法
      D.質量體系過程評價

      31.按照GB/T19000族標準要求,通常對組織的相關職能和層次分別規定質量目標。作業層次上的質量目標應是( ?。?。
      A.定性的
      B.定量的
      C.定性為主定量為輔
      D.定性為輔定量為主

      32.在質量管理體系認證過程中,如果認證機構對申請單位的申請文件進行審查后,認為不符合規定要求,則認證機構應( ?。?br />  A.拒絕申請單位的中請
      B.要求申請單位重新申請
      C.要求申請單位作必要的補充或修改
      D.延期對申請單位的認證

      33.某項目,建筑安裝工程費1000萬元,設備工器具購置費700萬元,工程建設其他費500萬元,漲價預備費250萬元,基本預備費100萬元,建設期利息80萬元,則該項目的靜態投資為( ?。┤f元。
      A.2300
      B.2450
      C.2550
      D.2630

      34.某進口設備,離岸價為200萬元,到岸價為210萬元,銀行手續費為1萬元,進口關稅為21萬元,增值稅稅率為17%,不計消費稅。則增值稅稅額為( ?。┤f元。
      A.35.77
      B.37.57
      C.39.27
      D.39.44

      35.在工程項目竣工驗收前,對已完工程及設備進行保護所需的費用屬于( ?。?br />  A.建筑安裝工程措施費
      B.建筑安裝工程直接工程費
      C.建設單位管理費
      D.建設單位生產準備費

      36.某建筑安裝工程,采用工料單價法計價程序計算工程造價,以直接費為計算基礎,其直接工程費為1000萬元,措施費為100萬元,間接費費率為10%,利潤率為5%,計稅系數為3.41%,則該工程的含稅造價為(  )萬元。
      A.1194.39
      B.1302.97
      C.1308.14
      D.1313.82

      37.某新建項目,建設期為2年,從銀行貸款900萬元,其中第1年300萬元、第2年600萬元。若年利率為6%,則該項目估算的建設期利息為( ?。┤f元。
      A.18.00
      B.37.08
      C.45.54
      D.54.00

      38.對招標文件提供的清單,投標人必須逐一計價且對所列內容不允許有任何更改變動的是(  )。
      A.分部分項工程量清單
      B.措施項目清單
      C.其他項目清單
      D.零星工作項目表

      39.分部分項工程量清單項目編碼設為五級,其中第三級表示的是( ?。╉樞虼a。
      A.專業工程
      B.分部工程
      C.分項工程
      D.工程量清單

      40.為了使建設項目可行性研究能有效地指導項目建設,可行性研究報告中確定的主要工程技術數據,在深度上應能滿足項目( ?。┑囊?。
      A.初步設計
      B.施工圖設計
      C.施工招標
      D.簽訂施工合同

      41.現有甲乙兩家銀行可向借款人提供一年期貸款,均采用到期一次性償還本息的還款方式。甲銀行貸款年利率11%,每季度計息一次;乙銀行貸款年利率12%,每半年計息一次。借款人按利率高低作出正確選擇后,其借款年實際利率為( ?。?。
      A.11.00%
      B.11.46%
      C.12.00%
      D.12.36%

      42.某購房人從銀行貸款50萬元,貸款期限10年,按月等額還本付息,貸款年利率6%,每月計息一次,其每月應向銀行還款的數額為( ?。┰?。
      A.4917
      B.5551
      C.7462
      D.7581

      43.對建設項目環境管理提出的"三同時"要求,是指環境治理設施與項目主體工程必須( ?。?。
      A.同時開工、同時竣工、同時投產使用
      B.同時設汁、同時施工、同時投產使用
      C.同時開工、同時竣工、同時驗收
      D.同時設計、同時開工、同時驗收

      44.某化工項目,設計的年產量為10萬噸,預計單位產品售價為500元/噸(已扣除銷售稅金及附加、增值稅),正常生產年份單位產品變動成本為300元/噸,年產量盈虧平衡點為5萬噸。若單位產品變動成本上升為340元/噸,其他數值保持不變,則產量盈虧平衡點的生產能力利用率為( ?。?br />  A.29.41%
      B.33.33%
      C.50.00%
      D.62.50%

      45.初步設計階段限額設計控制工作的重點是( ?。?br />  A.設計方案的優化選擇
      B.工程量清單的編制
      C.設計預算的審查
      D.設計變更的審批

      46.某項目,有甲、乙、丙、丁四個設計方案,通過專業人員測算和分析,四個方案功能得分和單方造價如下表所示。按照價值工程原理,應選擇實施的方案是(  )。

     方案  甲  乙  丙  丁
     功能得分98 96 9994
     單方造價(元/㎡)2500270026002450

      A.甲方案,因為其價值系數最高
      B.乙方案,因為其價值系數雖低
      C.丙方案,因為其功能得分最高
      D.丁方案,因為其單方造價最低

      47.用概算指標法計算建筑工程概算價值的王要步驟有:①計算單位直接工程費;③計算概算單價;③計算措施費、間接費、利潤、稅金;④計算單位工程概算價值。這些步驟正確的順序是( ?。?br />  A.①→②→③→④
      B.①→③→②→④
      C.①→③→④→②
      D.②→①→③→④

      48.某土石方工程,施工承包采用固定總價合同形式,根據地質資料、設計文件估算的工程量為17000m3,在機械施工過程中,由于局部超挖、邊坡垮塌等原因,實際工程量為18000m3;基礎施工前,業主對基礎設計方案進行了變更,需要擴大開挖范圍,增加土石方工程量2000m3。則結算時應對合同總價進行調整的工程量為( ?。﹎3。
      A.0
      B.1000
      C.2000
      D.3000

      49.不能促使承包商降低工程成本,甚至還可能“鼓勵”承包商增大工程成本的合同。形式是( ?。?br />  A.成本加固定金額酬金合同
      B.成本加固定百分比酬金合同
      C.成本加獎罰合同
      D.最高限額成本加固定最大酬金合同

      50.下列關于中標人的投標報價和合同價關系的表述中,正確的是(  )。
      A.合同價應低于中標人的投標報價
      B.中標人的投標報價扣除下浮比例后等于合同價
      C.中標人的投標報價是簽訂合同的價格依據
      D.合同價等于中標人的投標報價與標底價格的平均值

      51.項目監理機構進行施工階段投資控制的組織措施之一是(  )。
      A.編制施工階段投資控制工作流程
      B.制定施工方案并對其進行分析論證
      C.審核竣工結算
      D.防止和處理施工索賠

      52.某工程,基礎底板的設計厚度為0.9m,但承包商按1.0m施工,多做的工程量在工程計量時應( ?。?br />  A.計量一半
      B.不予計量
      C.按實際發生數計量
      D.由業主和承包商協商處理

      53.某土方工程,招標文件中估計工程量為1.5萬m3,合同中約定土方工程單價為16元/m3,當實際工程量超過估計工程量10%時,超過部分單價調整為15元/m3。該工程實際完成土方工程量1.8萬m3,則土方工程實際結算工程款為(  )萬元。
      A.27.00
      B.28.50
      C.28.65
      D.2880

      54.根據FIDIC《施工合同條件》的規定,承包商只能索賠成本和工期,不能索賠利潤的事件是(  )。
      A.業主未能提供施工現場
      B.工程師增加試驗次數
      C.設計圖紙錯誤
      D.業主原因暫停施工

      55.某工程,擬完工程計劃投資和已完工程計劃投資的比較如下圖所示。圖中△表示t時刻的( ?。?。

      A.投資節約額
      B.投資超支額
      C.進度滯后量
      D.進度超前量

      56.建技工程竣工決算時,新增固定資產值計算的對象是已經完成并經驗收鑒定合格的( ?。?br />  A.建設項目
      B.單項工程
      C.單位工程
      D.分部工程

      57.監理單位接受建沒單位委托實施工程項目全過程監理時,需要(  )。
      A.編制設計和施工總進度計劃
      B.審查設計單位和施工單位提交的進度計劃
      C.編制單位工程施工進度計劃
      D.編制詳細的出圖計劃并控制其執行

      58.依據工程項目建設總進度計劃和批準的設計文件編制的工程項目年度計劃的內容包括( ?。?。
      A.投資計劃年度分配表
      B.工程項目一覽表
      C.工程項目進度平衡表
      D.年度建設資金平衡表

      59.利用橫道圖表示建設工程進度計劃,其局限性之一是不能( ?。?。
      A.直觀反映各項工作的持續時間
      B.反映建設工程所需資源量
      C.反映工程費用與工期之間的關系
      D.直觀反映建設工程的施工期限

      60.建設工程流水施工方式的特點之一是( ?。?br />  A.單位時間內投入的勞動力較少
      B.專業工作隊能夠連續施工
      C.能夠充分地利用工作面進行施工
      D.施工現場的組織管理比較簡單

      61.建設工程組織流水施工時,某專業工作隊在單位時間內所完成的工程量稱為(  )。
      A.流水節拍
      B.流水步距
      C.流水強度
      D.流水節奏

      62.某分部工程有3個施工過程,各分為3個施工段組織加快的成倍節拍流水施工,各施工過程在各施工段上的流水節拍分別為6、4、6天,則專業工作隊數應為( ?。﹤€。
      A.3
      B.5
      C.6
      D.8

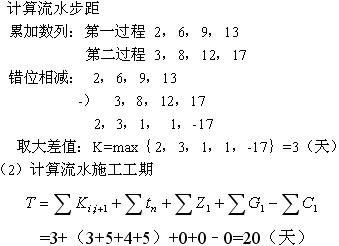

      63.某分部工程有兩個施工過程,各分為4個施工段組織流水施工,流水節拍分別為2、4、3、4天和3、5、4、5天,則流水步距和流水施工工期分別為( ?。┨?。
      A.2和19
      B.3和20
      C.4和20
      D.5和19

      64.在工程網絡計劃中,某項工作的最早完成時間與其緊后工作的最早開始時間之間的差值稱為這兩項工作之間的( ?。?。
      A.時間間隔
      B.間歇時間
      C.時差
      D.時距

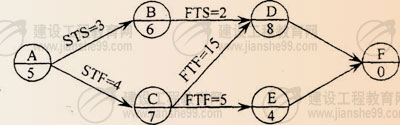

      65.某工程雙代號網絡計劃如下圖所示,其中關鍵線路有(  )條。

       A.1
      B.2
      C.3
      D.4

      66.在工程網絡計劃中,關鍵線路是指( ?。┑木€路。
      A.單代號網絡計劃中由關鍵工作組成
      B.雙代號網絡計劃中無虛箭線
      C.雙代號時標網絡計劃中無波形線
      D.單代號搭接網絡計劃中時距總和最小

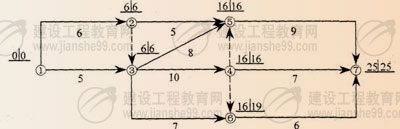

      67.某工程雙代號時標網絡計劃如下圖所示,其中工作D的總時差和自由時差( ?。?。

      A.均為2周
      B.分別為2周和3周
      C.均為3周
      D.分別為3周和2周

      68.在第67題所示雙代號時標網絡計劃甲,如聚B、D、I三項工作因共用一臺施工機械而必須依次施工,則該施工機械往現場的最小閑置時間為( ?。┲堋?br />  A.1
      B.2
      C.3
      D.4

      69.工程網絡計劃的工期優化是指通過( ?。┒褂嬎愎て跐M足要求工期。
      A.壓縮關鍵工作的持續時間
      B.改變關鍵工作之間的邏輯關系
      C.壓縮資源需求量小的工作的持續時間
      D.減少非關鍵工作的自由時差

      70.工程網絡計劃資源優化的目的是為了(  )。
      A.在資源均衡使用條件下,使工程總成本最低
      B.在資源均衡使用條件下,使工期最短
      C.在工期保持不變的條件下,使各項工作的資源強度盡可能一致
      D.在工期保持不變的條件下,使計劃安排的資源需求量盡可能均衡

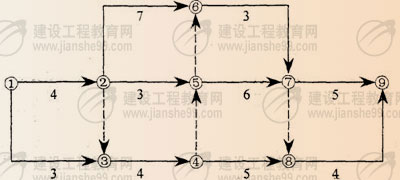

      71.某工程單代號搭接網絡計劃如下圖所示,節點中下方數字為工作的持續時間,其中關鍵工作有(  )。

      A.工作A和工作B
      B.工作B和工作D
      C.工作C和工作D
      D.工作C和工作E

      72.在建設工程進度計劃執行過程中,當出現的進度偏差影響到后續工作或總工期而需要采取進度調整措施時,應當首先(  )。
      A.確定可調整進度的范圍
      B.確定可利用的資源數量
      C.分析所采取措施的成本
      D.分析比較各種措施的優劣

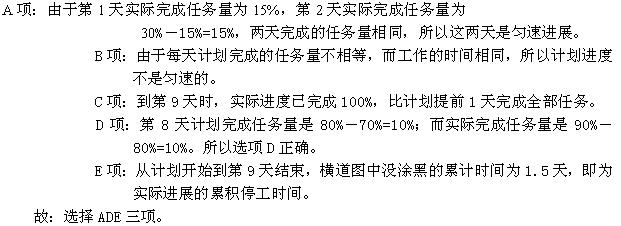

      73.當利用S曲線比較工程項目的實際進度與計劃進度時,如果檢查日期實際進展點落在計劃S曲線的左側,則該實際進展點與計劃S曲線在水平方向的距離表示工程項目( ?。?。
      A.實際超額完成的任務量
      B.實際拖欠的任務量.
      C.實際進度拖后的時間
      D.實際進度超前的時間

      74.在某工程網絡計劃中,已知工作M的總時差和包宙時差分別為5天和2天,監理工程師檢查時發現該工作的實際進度拖后2天,則工作M的實際進度( ?。?。
      A.既不影響總工期,也不影響其后續工作的正常進行
      B.不影響總工期,但會將其緊后工作的開始時間推遲2天
      C.會將其緊后工作的開始時間推遲2天,并使總工期延長2天
      D.會將其緊后工作的開始時間推遲4天,并使總工期延長2天

      75.監理單位接受建設單位委托實施設計階段進度控制工作時,應當( ?。?。
      A.編制工程項目設計進度計劃
      B.核查分析設計圖紙進度表,
      C.檢查工程設計人員專業構成情況
      D.實行設計工作技術經濟責任制

      76.確定建設工程施工進度控制目標的依據之一是( ?。?。
      A.監理合同中有關工期的要求
      B.施工總進度計劃
      C.工程條件的落實情況
      D.單位工程施工進度計劃

      77.在施工階段,施工單位將所編制的施工進度計劃及時提交給監理工程師審查的目的是為了(  )。
      A.及時得到工程預付款
      B.聽取監理工程師的建設性意見
      C.解除其對施工進度所承擔的責任和義務
      D.使監理工程師及時下達開工令

      78.在施工過程中,為了加快施工進度.施工單位可采取的技術措施包括( ?。?br />  A.采用更先進的施工方法
      B.增加每天的施工時間
      C.實施強有力的施工調度
      D.增加施工作業面

      79.根據工程延期的審批程序,當延期事件具有持續性、承包單位在合同規定的有效期內不能提交最終詳細的申述報告時,應先向監理工程師提交該延期事件的( ?。?。
      A.工程延期估計值
      B.延期意向通知
      C.階段性詳情報告
      D.臨時延期申請書

      80.監理工程師控制物資供應進度的工作內容包括( ?。?br />  A.審查物資供應情況分析報告
      B.履行物資供應合同中的義務
      C.確定物資供應分包方式
      D.負責業主方供應物資的訂貨

      二、多項選擇題(共40題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)

      81.下列關于工程建設各參與方質量控制地位的說法中,正確的有( ?。?br />  A.工程監理單位屬質量自控主體
      B.勘察設計單位屬勘察設計產品質量自控主體
      C.政府質量監督部門屬工程質量監控主體
      D.施工單位屬工程施工質量自控主體
      E.建設單位屬工程項目質量自控主體

      82.工程建設的各個階段都對工程質量的形成產生影響,其中勘察設計階段的影響在于( ?。?br />  A.使決策階段確定的質量目標和水平具體化
      B.決定工程實體質量的形成
      C.直接關系工程主體結構的安全可靠
      D.確保工程實體的最終質量
      E.使建設投資的綜合功能充分體現規劃意圖

      83.施工圖設計的深度應達到能據以( ?。┑囊?。
      A.編制施工圖預算
      B.安排材料、設備訂貨和非標準設備的制作
      C.進行施工和安裝
      D.進行工程驗收
      E.簽訂監理合同一

      84.為減少設計變更的發生、保證工程質量,監理工程師在設計變更控制方面應( ?。?。
      A.加強對可行性研究的質量控制
      B.加強設計階段的質量控制
      C.及時掌握國家政策及相關規范變化,并將信息通知設計單位
      D.杜絕設計中的“錯、漏、碰、缺”現象
      E.對建設單位和施工單位所提出的設計變更采取不同的態度

      85.監理工程師在現場施工準備的質量控制中需要進行( ?。┑裙ぷ?。
      A.項目監理機構質量控制體系的建立和完善
      B.施工承包單位質量管理體系的審查
      C.分包單位資質的審核與確認
      D.設計交底與施工圖紙的現場核對
      E.材料構配件采購訂貨的控制

      86.監理工程師對施工單位的現場施工機械配置進行控制的內容有( ?。?。
      A.審查施工機械設備的數量是否足夠
      B.審查所需的施工機械設備是否按已批準的施工組織設計要求備妥
      C.審查已準備的施工機械設備能否保證可用的良好狀態
      D.審查施工機械設備在使用期間能否按期大修
      E.審查施工機械設備租賃合同

      87.在施工準備階段,現場監理機構內部需要做好的質量監控的基礎工作有( ?。?br />  A.完善監理規劃
      B.配備監理人員及明確工作分工
      C.配備必要的檢測工器具
      D.及時完成監理實施細則的編制
      E.熟悉有關的檢測方法和規程

      88.施工階段監理工程師可應用( ?。┑仁侄芜M行質量控制。
      A.審核技術文件報告和報表
      B.向建設單位報告
      C.按承包商要求規定質量監控工作程序
      D.平行檢驗、旁站監理、巡視檢查
      E.制約工程款支付

      89.設備的檢驗是一項專業性、技術性較強的工作,設備檢驗方法通常有( ?。?br />  A.自制設備經9個月生產考驗
      B.設備開箱檢驗
      C.設備的專業檢查
      D.單機無負荷試車或聯動試車
      E.進口設備須會同建設單位進行檢驗

      90.建設工程施工質量驗收中分項工程是按( ?。﹦澐值?。
      A.主要工種
      B.主要材料
      C.施工工藝
      D.設備類別
      E.施工程序

      91.對于分部工程觀感質量進行驗收檢查,通常給出綜合質量評價,其結論分為( ?。?。
      A.優
      B.良
      C.好
      D.一般
      E.差

      92.下列可能導致工程出現質量問題的情況中,屬于施工管理不到位的有( ?。?。
      A.選用了不恰當?shù)臉藴蕡D集jianshe99.com
      B.采用不正確的結構方案,荷載取值過小
      C.擋土墻未按圖設濾水層、排水孔
      D.懸挑結構未進行抗傾覆驗算
      E.未進行技術交底,違章作業

      93.工程質量事故的實況資料是找出質量事故原因和確定處理對策的基礎,它主要來自( ?。?br />  A.施工單位的質量事故調查報告
      B.監理單位對事故成因的分析報告
      C.監理單位調查研究所獲得的第一手資料
      D.工程質量事故調查組的事故分析會議記錄
      E.有關的技術文件和檔案

      94.某工程項目出現了需要加固補強的質量問題,設計單位對此提出了處理方案,監理工程師在審核確認該處理方案時,應堅持( ?。┰瓌t。
      A.安全可靠、不留隱患
      B.滿足建筑物的功能和使用要求
      C.技術可行
      D.經濟合理
      E.時間最短

      95.控制圖按用途分為分析用控制圖和管理用控制圖,管理用控制圖( ?。?。
      A.可以用來控制生產過程
      B.可以用來控制質量成本.
      C.可以找出質量問題的原因
      D.是靜態的
      E.是動態的

      96.根據GB/T19000-2000族標準確定的質量管理原則,質量管理的系統方法可包含的環節有( ?。?。
      A.系統策劃
      B.系統分析
      C.系統模擬
      D.系統工程
      E.系統管理

      97.建設工程項目的投資控制應貫穿于項目建設的全過程,但各階段對投資的影響程度是不同的,應以(  )階段為重點。
      A.決策
      B.設計
      C.招投標
      D.施工
      E.試運行

      98.按《建筑安裝工程費用項目組成》(建標[2003]206號)的規定,施工機械使用費包括(  )。
      A.機械操作人員的工資
      B.大型機械設備安拆費
      C.機械燃料動力費
      D.機械大修理費
      E.應繳納的養路費

      99.建設工程取得現有國有土地使用權應支付的費用包括(  )。
      A.新菜地開發建設基金
      B.拆遷補償與臨時安置補助費
      C.城市建設配套費
      D.土地使用權出讓金
      E.耕地占用稅

      100.按照物質消耗內容分類,可將建設工程定額分為( ?。?。
      A.人工消耗定額
      B.土建工程定額
      C.材料消耗定額
      D.安裝工程定額
      E.機械消耗定額

      101.按《建設工程工程量清單計價規范》,分部分項工程量清單應按統一的( ?。┻M行編制。
      A.項目名稱
      B.項目特征
      C.項目編碼
      D.計量單{立
      E.工程量計算規則

      102.下列關于應用生產能力指數法估算化工建設項目投資的說法中,正確的有( ?。?。
      A.生產能力指數取值應考慮擬建項目與已建同類項目的投資來源差異
      B.擬建項目與已建同類項目生產能力之比應限制在50倍以內
      C.應考慮擬建項目與已建同類項目因建設時間不同而導致的價格水平差異
      D.擬建項目與已建同類項目的實施主體必須相同|建 設工程教育網
      E.生產能力指數取值應限制在1~2之間

      103.某項目凈現金流量如下表所示。投資主體設定的基準收益率為8%。基準靜態投資回收期為3年。由此可以得到的結論有(  )。


     年份 0 1 2 3 4 5
     凈現金流量(萬元)  -200  -200  150  150  150  150

         A.項目投資利潤率為50%
      B.項目財務凈現值約為74.82萬元
      C.項目靜態投資回收期約為2.67年
      D.項目財務內部收益率大于8%
      E.從靜態投資回收期判斷,該項目可行

      104.價值工程活動的特點有( ?。?br />  A.以使用者的功能需求為出發點
      B.中心環節是對研究對象進行功能系統分析
      C.目的是降低研究對象的成本
      D.是一種需要技術創新的創造性活動
      E.需要有組織、有計劃、有步驟地開展工作

      105.某新建大型工業項目由辦公樓、生產區、總圖運輸?shù)炔糠纸M成,其辦公樓的綜合概算包括該樓的(  )。
      A.建筑工程費
      B.土地使用費
      C.設計費
      D.安裝工程費
      E.設備購置費

      106.確定工程預付款的額度時,應考慮的主要因素包括( ?。?。
      A.施工工期
      B.合同總額
      C.施工方法
      D.施工組織措施
      E.施工季節

      107.承包商可索賠的人工費包括( ?。?br />  A.特殊惡劣氣候導致的人員窩工費
      B.法定增長的人工費
      C.設計變更導致的人員窩工費
      D.因雨季停工后加班增加的人工費
      E.完成額外工作增加的人工費

      108.建設工程竣工決算資料包括( ?。?。
      A.竣工財務決算報表
      B.竣工財務決算說明書
      C.竣工工程平面示意圖
      D.竣工工程整體效果圖
      E.工程造價比較分析資料

      109.為了確保建設工程進度控制目標的實現,監理工程師可采取的組織措施包括( ?。?br />  A.推行CM承發包模式,對建設工程實行分段設計、發包和施工
      B.建立進度控制目標體系,明確項目監理機構中進度控制人員及其職責分工
      C.建立進度計劃審核制度和進度計劃實施中的檢查分析制度
      D.建立圖紙審查、工程變更和設計變更管理制度
      E.編制進度控制工作細則,指導監理人員實施進度控制

      110.建設工程組織流水施工時,用來表達流水施工在空間布置上開展狀態的參數有( ?。?br />  A.流水能力
      B.工作面
      C.施工過程
      D.施工段
      E.專業工作隊數

      111.下列關于固定節拍流水施工特點的說法中,正確的有( ?。?。
      A.所有施工過程在各個施工段上的流水節拍均相等
      B.相鄰專業工作隊之間的流水步距不盡相等
      C.專業工作隊的數量等于施工過程的數量
      D.各施工段之間沒有空閑時間
      E.流水施工工期等于施工段數與流水節拍的乘積

      112.某分部工程雙代號網絡圖如下圖所示,圖中錯誤有( ?。?。

      A.多含起點節點
      B.多個終點節點
      C.工作代號重復
      D.節點編號有誤
      E.存在循環網路

      113.某工程雙代號網絡計劃中各項工作最早開始時間和最遲開始時間如下圖所示、該計劃表明( ?。?/p>

      A.工作1-3的自由時差為1
      B.工作2-4的自由時差為1
      C.工作2-6的總時差為2
      D.工作3-6為關鍵工作
      E.工作5-7的總時差為5

      114.某工程雙代號網絡計劃中各個節點的最早時間和最遲時間如下圖所示。該計劃表明( ?。?。

      A.工作1-2和工作1-3同為關鍵工作
      B.工作2-5的總時差與自由時差相等
      C.工作3-5與工作4-7的自由時差相等
      D.工作3-6的總時差與自由時差相等
      E.工作5-7和工作6-7同為非關鍵工作

      115.在工程網絡計劃中,關鍵工作是指( ?。┑墓ぷ鳌?br />  A.雙代號網絡計劃中兩端節點均為關鍵節點
      B.單代號搭接網絡計劃中與緊后工作之間時距最小
      C.單代號網絡計劃中最遲開始時間與最早開始時間相差最小
      D.雙代號時標網絡計劃中工作箭線上無波形線
      E.雙代號網絡計劃中最遲完成時間與最早完成時間相差最小

      116.某工作計劃進度與實際進度如下圖所示,下列對說法中正確的有( ?。?。

      A.第1天至第2天的實際進度為勻速進展
      B.工作的計劃進度為勻速進展
      C.工作的實際進度拖后1天
      D.第8天實際完成工作量與計劃完成工作量相同
      E.工作實際進展中累計停工1.5天

      117.在應用前鋒線比較法進行工程實際進度與計劃進度比較時,工作實際進展點可以按該工作的( ?。┻M行標定。
      A.已完任務量比例
      B.尚余自由時差
      C.尚需作業時間
      D.已消耗勞動量
      E.尚余總時差

      118.建設工程施工進度控制工作細則的內容包括( ?。?。
      A.施工進度控制人員的職責分工
      B.施工進度控制工作流程
      C.工程進度款支付條件及方式
      D.施工進度控制目標實現的風險分析
      E.施工進度控制目標分解圖

      119.監理工程師審查建設工程施工進度計劃的內容包括( ?。?。
      A.施工順序安排是否符合施工工藝要求
      B.施工進度計劃是否以時標網絡計劃表示
      C.施工進度安排是否符合施工合同規定
      D.各單位工程施工進度計劃之間是否相互協凋
      E.生產要素的供應能否保證施工進度計劃的實現

      120.建設工程施工物資儲備計劃的編制依據包括( ?。?。
      A.物資需求計劃
      B.物資儲備定額
      C.物資儲備方式
      D.物資供應市場價格
      E.物資供應市場分布

      1.答案:C
      【解析】建設工程質量的特性主要表現在六個方面,即:適用性、耐久性、安全性、可靠性、經濟性和與環境的協調性。其中適用性是指工程滿足使用目的的各種功能;耐久性是指工程在規定條件下,滿足規定功能要求使用的年限,也就是工程竣工后的合理使用年限;安全性是指工程在建成后在使用過程中保證結構安全、保證人身和環境免受危害的程度;可靠性是指工程在規定的時間和條件下完成規定功能的能力;經濟性是指工程從規劃、勘察、設計、施工到整個工程產品使用壽命周期內的成本和消耗費用;與環境的協調性是指工程與其周圍生態環境協調,與所在地區的經濟環境協調以及與周圍已建工程相協調,以適應可持續發展的要求。所以應選擇C。

      2.答案:A
      【解析】施工圖一經審查批準,不得擅自修改。如遇特殊情況需要進行涉及審查主要內容的修改時,必須報請原審批部門,由原審批部門委托審查機構審查后再批準實施。因為涉及建筑主體和承重結構變動的裝修工程,雖是裝修工程,但是是涉及主體和承重結構的裝修工程,是屬于特殊情況,必須經審查機構審查。

      3.答案:C
      【解析】民用建筑主體結構的耐用年限分為四級(15~30年、30~50年、50~100年、100年以上)。

      4.答案:B
      【解析】法定的國家級工程質量檢測機構出具的檢測報告,在國內具有最終裁定,在國外具有代表國家的性質。

      5.答案:C
      【解析】監理工程師對資質審核的重點包括:勘察、設計單位資質證書類別和等級及所規定的使用業務范圍與擬建工程的類型、規模、地點、行業特性及要求的勘察、設計任務是否相符,資質證書的有效期是否已過期,其資質年檢結論是否合格;檢查勘察設計單位的營業執照,重點是有效期和年檢情況。沒有包括注冊證書的情況。

      6.答案:B
      【解析】監理單位對勘察質量控制中的工作方法有5項,其中第二項是審核勘察單位的勘察實施方案,重點審核其可行性和精確性。

      7.答案:A
      【解析】工程依據工作進程和深度不同,分為兩階段設計和三階段設計。其中三階段設計是針對技術上復雜的工業交通項目而言的,包括初步設計、技術設計和施工圖設計。其中技術設計是在初步設計基礎上方案設計的具體化,因此,監理工程師對技術圖紙的審核應側重于各專業設計是否符合預定的質量標準和要求。題中BCD應該屬于初步設計中的內容。

      8.答案:D
      【解析】監理工程師對施工圖審核的重點是使用功能和質量要求是否得到滿足,還應按有關國家和地方驗收標準及設計任務書、設計合同約定的質量標準,針對施工圖設計成品,特別是其主要質量特性做出驗收評定,簽發驗收結論文件。題中C是屬于技術設計階段的內容,AB的提法不正確,所以均不能選。

      9.答案:C
      【解析】監理工程師對施工過程的質量控制的內容有許多項內容,其中一項是作業技術交底的控制。題中AB都應屬于施工準備階段的質量控制的內容;D應屬于驗收階段的內容。

      10.答案:D
      【解析】控制施工作業活動質量技術規程包括有許多種,其中包括電焊操作規程、砌磚操作規程、混凝土施工操作規程等,總之都是為了保證施工作業活動質量在作業過程中應遵照執行的技術規程。題中ABC的內容都屬于技術法規性文件,但是,直接用于施工作業技術活動質量控制的專門技術性法規還應是D的內容。

      11.答案:D
      【解析】施工總承包企業的資質按專業類別共分為12個資質類別,每一個資質類別又分成特級、一級、二級、三級;專業承包企業資質按專業類別共分為60個資質類別,每一個資質類別又分成一級、二級、三級;勞務分包企業有13個資質類別,有的資質類別分成若干級,有的則不分級。

      12.答案:A
      【解析】現行施工組織設計和施工質量計劃有相同的地方也存在著差別,其中編制對象相同、形式相同、作用既相同又存在區別、編制原理不同、在內容上有所側重。

      13.答案:A
      【解析】監理工程師對施工組織設計進行審查時,應充分考慮承包合同規定的條件、施工現場條件及法規條件要求,突出“質量第一、安全第一”的原則。

      14.答案:B
      【解析】設計交底建設單位負責組織(主持),設計單位向施工單位和承擔施工階段的監理任務的監理單位等相關參建單位進行交底。圖紙會審由承擔施工階段監理任務的監理單位負責組織,施工單位、建設單位、設計單位等相關單位參加。

      15.答案:A
      【解析】對于現場使用的塔吊和有特殊要求的特殊安全設備,進入現場后在使用前,必須經當?shù)貏趧影踩块T鑒定,符合要求并辦好相關手續后方允許承包單位投入使用。

      16.答案:D
      【解析】見證取樣的頻率,國家或地方主管部門有規定的,執行相關規定;施工承包合同中有明確規定的,執行施工承包合同的規定。見證取樣的頻率和數量,包括在承包單位自檢范圍內,一般所占比例為30%。

      17.答案:B
      【解析】設備的檢驗方法有設備的開箱檢查和設備的專業檢查。題中AC的內容屬于設備的開箱檢查的內容。對設備的專業檢查是對設備的性能、參數、運轉情況的全面檢查。

      18.答案:A
      【解析】監理工程師應參加試運行的全過程,督促安裝單位做好各種檢查及記錄。

      19.答案:A
      【解析】施工現場質量管理檢查記錄表應由施工單位填寫,然后由總監理工程師(建設單位項目負責人)負責檢查并做出檢查結論。

      20.答案:C
      【解析】涉及安全和使用功能的地基基礎、主體結構、有關安全及重要使用功能的安裝分部工程,應進行有關見證取樣送檢試驗或抽樣檢測。不是見證取樣檢測。

      21.答案:A
      【解析】因為檢驗批是質量檢驗的基礎,其它分項工程的驗收都是在檢驗批的基礎上進行的,只有保證檢驗批的質量,才能保證分項工程的質量;保證了分項工程的質量就保證了分部工程的質量,從而保證了單位工程的質量。為把質量隱患消滅在萌芽狀態,就應首先考慮的是檢驗批的質量。
      22.答案:B
      【解析】分部(子分部)工程質量應由總監理工程師(建設單位項目專業負責人)組織施工項目經理和有關勘察、設計單位項目負責人進行驗收。

      23.答案:C
      【解析】凡具備下列條件之一者為重大質量事故:1)工程倒塌或報廢;2)由于質量事故,造成人員死亡或重傷3人以上;3)直接經濟損失10萬元以上。題中所述造成直接經濟損失35萬元,屬于10萬元以上的范疇。

      24.答案;B
      【解析】工程質量事故的技術處理是否達到了預期目的,消除了工程質量不合格和工程質量問題,是否仍留有隱患。監理工程師應通過組織檢查和必要的鑒定,進行驗收并予以最終確認。

      25.答案:D
      【解析】當發生工程質量問題時,監理工程師首先應判斷其嚴重程度。因為工程質量問題按期嚴重程度看,分成兩類,一類是通過返修或返工可以彌補的質量問題;第二類是需要加固補強的或質量問題的存在影響下道工序和分項工程質量的質量問題。所以質量問題一經出現必須首先判斷屬于以上兩類中的哪一類質量問題,才能確定簽發《監理通知》還是《工程暫停令》。

      26.答案:C
      【解析】施工質量事故的技術處理方案核簽以后,監理工程師應要求施工單位制動詳細的施工方案設計。題中A的內容,包括內容太過于復雜。BC的內容太片面,只考慮進度不能解決質量事故的處理情況,施工單位處理工程質量事故主要應制定施工方案。

      27.答案:D
      【解析】質量數據的收集方法有多種,包括1)簡單隨機抽樣:是對總體部進行任何加工,直接進行隨機抽樣,獲取樣本的方法。這種方法常用于總體差異不大,或對總體了解甚少的情況;2)分層抽樣:是將總體按與研究目的有關的某一特性分為若干組,然后在每組內隨機抽取樣品組成樣本的方法。這種方法特別適用于總體比較復雜的情況;3)等距抽樣:是將個體按某一特性排隊編號后均分為n組,這時每組有K=N/n個個體,然后在第一組內隨機抽取第一件樣品,以后每隔一定距離抽選出其余樣品組成樣本的方法。此法適用于生產線生產的情況等;4)整群抽樣:將總體按自然狀態分為若干群,并從中抽取樣品群組成樣本,然后在中選群內進行全數檢驗的方法。此種方法適用于材料用盒、箱包裝的情況等;5)多階段抽樣:是將各種但階段抽樣方法結合使用,通過多次隨機抽樣來實現的抽樣方法。適用于總體很大時,很難一次抽樣完成預定的目標的情況。

      28.答案:A
      【解析】排列圖是尋找影響主次因素的一種有效方法。因果分析圖能尋找影響質量的主要因素,但是不能定量;直方圖、控制圖雖能定量分析,但不能反映影響質量的主次因素。

      29.答案:D
      【解析】直方圖繪出后,應進行觀察分析。一是觀察直方圖的形狀、判斷質量分布狀態;二是將直方圖與質量標準進行比較,判斷實際生產過程能力。不是計劃過程質量能力。所以應選擇D

      30.答案:C
      【解析】將相互關聯的過程作為系統加以識別、理解和管理,有助于組織提高實現目標的有效性和效率。質量管理的系統方法就是把質量管理體系作為一個大系統,對組成質量管理體系的各個過程加以識別、理解和管理,以達到實現質量方針和質量目標。

      31.答案:B
      【解析】質量目標通常依據組織的質量方針制定,并通過對組織的相關職能和層次分別規定質量目標。在作業層次,質量目標應是定量的。

      32.答案:C
      【解析】認證機構收到申請方的正式申請后,將對申請方的申請文件進行審查。經審查符合規定申請要求,則決定接受申請,由認證機構向申請單位發出“接受申請通知書”若經審查不符合規定的要求,認證機構將及時與申請單位聯系,要求申請單位作出必要的補充或修改,符合規定后再發出“接受申請通知書”。

      33.答案:A
      【解析】靜態投資=建筑安裝工程費+設備工器具購置費+工程建設其他費+基本預備費
              =1000+700+500+100=2300(萬元)。
      34.答案:C
      【解析】增值稅=組成計稅價格×i%=(到岸價+關稅)×i%=(210+21) ×17%=39.27(萬元)。

      35.答案:A
      【解析】建筑安裝工程措施費包括:(1)環境保護費(2)文明施工費(3)安全施工費(4)臨時設施費(5)夜間施工增加費(6)二次搬運費(7)大型機械進出場及安拆費(8)混凝土、鋼筋混凝土模板及支架費(9)腳手架費(10)已完工程及設備進行保護費(11)施工排水、降水費。

      36.答案:D
      【解析】(1)直接工程費=1000;(2)措施費=100;
           (3)直接費=(1)+(2)=1000+100=1100;
           (4)間接費=(3)×10%=1100×10%=110;
           (5)利潤=[(3)+(4)] ×5%=(1100+110)×5%=60.5
           (6)含稅造價=[(3)+(4)+(5)] ×(1+3.41%)=(1100+110+60.5) ×(1+3.41%)=1313.82(萬元)。

      37.答案:C
      【解析】第一年利息=300/2×6%=9;第二年利息=(300+9+600/2)×6%=36.54
          建設期利息=9+36.54=45.54(萬元)
      38.答案:A
      【解析】分部分項工程量清單為不可調整的閉口清單,投標人對招標文件提供的分部分項工程量清單必須逐一計價且對所列內容不允許有任何更改變動。投標人若認為清單內容不妥或遺漏,只能通過質疑的方式由清單編制人作統一的修改更正,并將修改后的工程量清單發往所有投標人。

      39.答案:B
      【解析】(1)第一級表示工程分類順序碼[分2位];(2)第二級表示專業工程順序碼[分2位](3)第三級表示分部工程順序碼[分2位](4)第四級表示分項工程項目順序碼[分3位](5)第五級表示工程量清單項目順序碼[分3位]。

      40.答案:A
      【解析】BCD都是在可行性研究之后的工作。

      41.答案:B
      【解析】實際利率=
      甲銀行實際利率=(1+11%/4)4-1=11.46%;
      甲銀行實際利率=(1+12%/2)2-1=12.36%;所以選擇向甲銀行貸款。

      42.答案:B
      【解析】本題為已知P求A;


      43.答案:B
      【解析】環境影響評價堅持“三同時”原則,既環境治理設施與項目主體工程同時設汁、同時施工、同時投產使用。

      44.答案:D
      【解析】BEP(產量)=年固定總成本/(單位產品銷售價格-單位產品可變成本-單位產品銷售稅金及附加-單位增值稅);
      50000=年固定總成本/(500-300);
      年固定總成本=10000000元;
      BEP(%)=年固定總成本/(年銷售收入-年可變成本-年銷售稅金及附加-年增值稅)×100%
      =10000000/(100000×500-100000×340)×100%=62.5%

      45.答案:A
      【解析】限額設計控制工作包括:(1)重視初步設計的方案選擇;(2)嚴格控制施工圖預算;(3)加強設計變更管理。

      46.答案:A
      【解析】價值系數=功能/成本;甲方案價值系數=98/2500=0.0392;乙方案價值系數=96/2700=0.0355;丙方案價值系數=99/26000=0.0381;丁方案價值系數=94/2450=0.0386。
      所以:選擇價值系數最大的,即A。

      47.答案:B
      【解析】直接用概算指標法編制建筑工程概算的步驟:①計算直接工程費;②計算單位直接工程費;③計算措施費、間接費、利潤、稅金 及概算單價;④計算單位工程概算價值;⑤計算技術經濟指標。

      48.答案:C
      【解析】采用固定總價合同,只有在設計變更和工程內范圍發生變更的情況下才能做變更,其他均不能調整。所以超挖、邊坡垮塌的工程量不與調整。

      49.答案:B
      【解析】采用成本加固定百分比酬金合同,承包商所用的成本越多得到的酬金越多,所以不能促使承包商降低工程成本,甚至還可能“鼓勵”增大工程成本。

      50.答案:C
      【解析】投標報價是賣方的要價,如果中標,這個價格就是合同談判和簽訂合同確定工程價格的基礎。

      51.答案:A
      【解析】B是技術措施;C是經濟措施;D是合同措施。

      52.答案:B
      【解析】沒有經過工程師批準的變更,不予計量。

      53.答案:C
      【解析】(1)工程量差=1.8-1.5=0.3>1.5×10%=0.15,執行新單價;
          (2)結算工程款=(1.5+0.15)×16+0.15×15=28.65(萬元)。
      54.答案:D
      【解析】由于利潤通常是包括在每項實施的工程內容的價格之內的,暫停施工,并未影響削減某些項目的實施,而導致利潤的減少。

      55.答案:C
      【解析】進度偏差=擬完工程計劃投資-已完工程計劃投資,正值表示工期拖延。

      56.答案:B
      【解析】新增固定資產價值計算,是以獨立發揮生產能力的單項工程為對象,當單項工程經有關部門驗收鑒定合格,正式移交生產或使用,既應計算新增固定資產價值。

      57.答案:B
      【解析】監理單位對工程項目實施全過程監理包括設計前準備階段、設計階段和施工階段。監理單位的任務一般只負責編制監理進度計劃,審查設計單位、施工單位提交的進度計劃。不負責編制設計、施工方面的進度計劃。

      58.答案:D
      【解析】選項ABC均是工程項目建設總進度計劃的內容。工程項目年度計劃的內容的前兩個字均是“年度”。

      59.答案:C
      【解析】選項ABD項均是橫道圖的優點,題目要求選的是其缺點,也就是網絡計劃的優點。網路計劃能夠反映工程費用與工期之間的關系。

      60.答案:B
      【解析】流水施工的特點除選項B外,還有4項。而選項A、D是依次施工的的特點;選項C是平行施工的特點,在流水施工中是“盡可能地利用工作面進行施工”。

      61.答案:C
      【解析】選項A、B是時間參數;選項D是指流水施工進展的節奏。

      62.答案:D
      【解析】首先確定K
      K=最大公約數{ti}=最大公約數{6,4,6}=2(天)
      根據bi=ti/K  得:b1=6/2=3個;b2=4/2=2個;b3=6/2=3個
      所以:∑bi=3+2+3=8(個)   故:選D項。

      63.答案:B
      【解析】(1)

      所以選擇B項。

      64.答案: A
      【解析】間歇時間是橫道圖流水作業中的時間參數之一,是由于工藝或組織安排需要增加的額外等待時間;時差是指網絡計劃中某項工作或線路的,它包括總時差、自由時差等,而不是指兩項工作之間的;時距是在搭接網絡計劃中相鄰兩項工作之間的時間差值,它包括:STS 、STF、 FTS、 FTF或其中某兩項的組合。

      65.答案:B
      【解析】利用標號法在給定的網絡圖上確定的關鍵線路是:1-2-3-4-5-7-9和1-2-6-7-9兩條,所以選B項。
      66.答案:C
      【解析】在工程網絡計劃中,關鍵線路的概念正確的有:(1)除單代號搭接網絡計劃外,其它各種工程網絡計劃中總持續時間最長的線路;(2)在雙代號網絡計劃中,由總時差最長的工作(關鍵工作)連接的線路;(3)在雙代號網絡計劃中,由關鍵節點組成,且保證箭頭關鍵節點最早時間等于箭尾關鍵節點最早時間加兩節點間工作持續時間的線路;(4)在單代號網絡計劃中相鄰工作時間間隔均為零的線路;(5)在雙代號時標網絡計劃中無波形線的線路。特別注意:在雙代號網絡計劃中不能單獨用關鍵節點判定;在單代號中不能單獨用關鍵工作判定;在單代號搭接網絡計劃中不能用持續時間之和最長判定關鍵線路。

      67.答案:D
      【解析】根據波形線的含義和TFi-j=min{LAGi-j,j-k+TFj-k},由于工作D箭線上有2天波形線,且緊后是實箭線,所以工作D與其緊后工作的時間間隔為2天,自由時差也是2天;又由于工作H的總是差和自由時差均為1天,所以TFi-j=2+1=3(天)。故選擇D項。

      68.答案:B
      【解析】施工機械在現場的閑置時間是指相鄰兩項工作之間的時間間隔。充分利用開始工作的自由時差2周,將施工機械向后推遲2周調進,這樣工作B與工作D之間的時間間隔為0,只有工作D和工作I之間的2周時間間隔,所以該施工機械在現場的最小閑置時間為:0+2=2周,故選B項。

      69.答案:A
      【解析】工程網絡計劃優化的原理:利用非關鍵線路的時差,縮短關鍵線路上關鍵工作的持續時間。
      70.答案:D
      【解析】工程網絡計劃資源優化有兩個目的:(1)在滿足資源限制條件下,使工期延長最少;(2)在工期保持不變的條件下,是自愿需用量盡可能均衡。

      71.答案:C
      【解析】首先計算各工作的最早開始時間和最早結束時間,在計算工作C的最早開始時間時出現負值,應增加虛擬的開始節點,將其與工作A和工作C節點用虛箭線相連,重新計算工作A和工作C的時間參數;再計算相鄰工作之間的時間間隔,最后從結束節點返回,無時間間隔的就畫,所連接的線路St→C→D→F就是關鍵線路,C、D兩項工作為關鍵工作,故選C項。

      72.答案:A
      【解析】根據建設工程進度調整系統過程先確定調整進度的范圍,再確定采取什么樣的措施。

      73.答案:D
      【解析】利用S曲線比較工程項目的實際進度與計劃進度時,如果檢查日期實際進展點落在計劃S曲線的左側,則說明實際進度超前,實際進度點與計劃 S曲線的水平距離表示工程項目超前的時間,垂直距離表示工程項目超額完成的任務量。如果檢查日期實際進展點落在計劃S曲線的右側,則說明實際進度拖后,實際進度點與計劃 S曲線的水平距離表示工程項目拖后的時間,垂直距離表示工程項目拖欠完成的任務量。

      74.答案:A
      【解析】工作M實際進度拖后2天小于其總時差,等于自由時差。只要某項工作所出現的進度偏差不超過其自由時差,就不會對計劃產生任何影響。所以工作M出現的2天偏差對其緊后工作的最早開始和總工期沒有影響。所以選A項。

      75.答案:B
      【解析】監理單位在設計階段監理的任務是審查設計單位提交的設計進度計劃和出圖計劃。選項ACD均是設計單位的任務。
      76.答案:C
      【解析】確定建設工程施工進度控制目標的依據有:建設工程總進度目標對施工工期的要求;工期定額、類似工程項目的實際進度;工程難易程度和工程條件的落實情況等。

      77.答案:B
      【解析】施工單位將施工進度計劃提交給監理工程師審查,是為了聽取監理工程師的建設性意見。因此,監理工程師對施工進度計劃的審查或批準,并不解除承包單位對施工進度計劃的任何責任和義務。選項A、D與審查施工進度無關。

      78.答案:A
      【解析】選項B、D是組織措施;選項C是其他配套措施。

      79.答案:C
      【解析】選項A是沒有的,工程延期時間在承包單位提交的延期意向通知中是個確定值;選項B是監理工程師核查前提交的資料,監理工程師通過調查核實才能判定延期事件的持續性;選項D在工程延期事件審批中沒有此內容。

      80.答案:A
      【解析】選項B是業主應進行的工作;選項C應為提出物資供應分包方式,并獲得業主認可;選項D應為監督檢查業主方供應物資的訂貨,協助辦理有關事宜。

      81.答案:BCD
       【解析】題中A的說法錯誤,正確說法是工程監理單位屬質量監控主體;題中E說法錯誤,建設單位應為檢控主體。

      82.答案:AC
      【解析】工程質量形成過程有5個階段,分別為項目可行性研究階段、項目決策階段、工程勘察設計階段、工程施工階段和工程竣工驗收階段。每個階段的影響不同。題中B的內容屬于工程施工階段的內容;D的內容屬于工程竣工驗收階段;E的內容屬于項目可行性研究階段的內容。

      83.答案:ABCD
      【解析】施工圖的設計深度要求,包括能據以編制施工圖預算;能據以安排材料、設備訂貨和非標準設備的制作;能據以進行施工和安裝;能據以進行工程驗收。不包括簽訂監理合同。

      84.答案:BC
      【解析】為保證建設工程質量,監理工程師應對設計變更進行嚴格控制,并應注意1)應隨時掌握國家政策法規的變化,特別是有關設計、施工的規范、規程的變化,有關材料或產品的淘汰和禁用,并將信息盡快通知設計單位和建設單位,避免產生設計變更的潛在因素。2)加強對設計階段的質量控制;3)對建設單位和承包單位提出的設計變更要求要進行統籌考慮,確定其必要性。4)要嚴格控制設計變更的簽批手續。不包括題中ADE的內容。
      85.答案:ACDE
      【解析】現場施工準備的質量控制中要進行8項工作,包括:1)工程定位及標高基準控制;2)施工平面布置的控制;3)題中E內容;4)施工機械配置的控制;5)題中C的內容;6)題中D的內容;7)嚴把開工關;8)監理組織內部的監控準備工作,題中A的內容屬于此項內容。

      86.答案:AB
      【解析】施工機械配置的控制的內容有:施工機械設備的選擇,考慮施工機械的技術性能、工作效率、工作質量、可靠性、維修的難易程度、能源的消耗,以及安全、靈活等方面對施工質量的影響與保證;審查施工機械設備的數量是否足夠;審查所需的施工機械設備是否與監理工程師審查認可的施工組織設計或施工計劃中所列者相一致。

      87.答案:BCDE
      【解析】在施工準備階段,監理組織內部監控準備工作包括:針對分部、分項工程的施工特點擬定監理實施細則,配備相應的人員,明確分工及職責,配備所需的監測儀器設備,并使之處于良好的可用狀態,熟悉有關的監測方法和規程等等。在施工準備階段,建立規劃已經完成,此階段應該編制的是監理細則。

      88.答案:ADE
      【解析】施工階段監理工程師可應用1)審核技術文件報告和報表;2)指令文件和一般管理文書;3)現場監督和檢查(平行檢驗、旁站監理、巡視檢查都屬于現場監督檢查的方式)4)規定質量監控工作程序(不是題中所提的按承包商要求規定質量監控工作程序);5)利用支付手段(制約工程款支付)等手段進行質量控制。
      89.答案:BCD
      【解析】設備得檢驗方法有三個方面的內容,包括:設備開箱檢驗、設備的專業檢查及單機無負荷試車或聯動試車。

      90.答案:ABCD
      【解析】建設工程的單位工程是具備獨立的施工條件并能形成獨立的實用功能的建筑物及構筑物為一個單位工程;分部工程劃分是按專業性質、建筑部位確定;分項工程的劃分是按主要工種、材料、施工工藝、設備類別等進行劃分;檢驗批劃分按樓層、施工段、變形縫等進行劃分。

      91.答案:CDE
      【解析】關于觀感質量驗收,這類檢查往往難以定量,只能以觀察、觸摸或簡單量測的方式進行,并由各個人的主觀印象判斷,檢查結果并不給出“合格”或“不合格”的結論,而是綜合給出質量評價。評價的結論為“好”、“一般”和“差”三種。

      92.答案:ACE
      【解析】工程質量問題的成因包括違背建設程序;違反法規行為;地質勘察失真;設計差錯;施工管理不到位;使用不合格的原材料、制品及設備;自然環境因素和使用不當。題中ACE的內容屬于施工管理不到位的內容,而BD的內容屬于設計差錯。

      93. 答案:AC
      【解析】有關工程質量事故實況的資料主要來自于施工單位的質量事故調查報告和監理單位調查研究所獲得的第一手資料。

      94. 答案:ABCD
      【解析】監理工程師審核確認處理方案應牢記安全可靠,不留隱患,滿足建筑物的功能和使用要求,技術可行,經濟合理原則。

      95.答案:AE
      【解析】按用途分類控制圖分為分析用控制圖和管理用控制圖。其中分析用控制圖主要用來調查分析生產過程是否處于控制狀態;管理用控制圖主要用來控制生產過程,使之經常保持在穩定狀態下。分析用控制圖是靜態的;管理用控制圖是動態的。

      96. 答案:BDE
      【解析】質量管理的系統方法可包括系統分析、系統工程和系統管理三大環節。

      97.答案:AB
      【解析】決策階段影響項目投資的可能性為95%~100%;設計階段影響項目投資的可能性為35%~95%。

      98.答案:ACDE
      【解析】B屬于措施費。

      99.答案:BCD
      【解析】AE屬于農用土地征用費。

      100.答案:ACE
      【解析】BD是按建設工程特點分類。

      101.答案:ACDE
      【解析】《建設工程工程量清單計價規范》分部分項工程量清單應根據附錄E的規定統一項目編碼、項目名稱、計量單位、工程量計算規則進行編制。

      102.答案:BC
      【解析】生產能力指數法:
      一般不能超過50倍;Cf為價格調整系數。

      103.答案:BD
      【解析】靜態投資回收期=3.67年大于3,項目不可行;
      財務凈現值=-200-200×(1+8%)-1+150×(1+8%)-2+150×(1+8%)-3+150×(1+8%)-4+150×(1+8%)-5=74.83萬元;
      財務凈現值為正,說明財務內部收益率大于8%。

      104.答案:ABDE
      【解析】價值工程活動的特點有:(1)以使用者的功能需求為出發點;(2)對研究對象進行功能系統分析、并系統研究功能與成本知己只能的關系;(3)致力于提高價值的創造性活動;(4)有組織、有計劃、有步驟地開展工作

      105.答案:ACDE
      【解析】辦公樓屬于其中的一個單項工程,B應包含在建設工程總概算中。

      106.答案:AB
      【解析】工程預付款的額度一般是 根據施工工期、建安工作量、主要材料和構件占建安工作量的比例以及材料儲備周期等因素經測算來確定。

      107.答案:BCE
      【解析】A.特殊惡劣氣候導致的只賠工期;D是一個有經驗的承包商能合理預見的。

      108.答案:ABCD
      【解析】竣工決算由(1)竣工財務決算報表(2)竣工財務決算說明書(3)竣工工程平面示意圖(4)工程造價比較分析

      109.答案:BCD
      【解析】選項A是合同措施;選項E是技術措施。

      110.答案:BD
      【解析】選項A、E不是流水施工參數;選項C是工藝參數。

      111.答案:ACD
      【解析】選項B應為“相等”;選項D應為流水施工工期等于流水步距與施工段數減1的和乘以流水節拍,再加上第一層內的所有間歇時間(包括第一層與第二層之間的層間間歇時間),再減去第一層內的全部搭接時間。

      112. 答案:BD

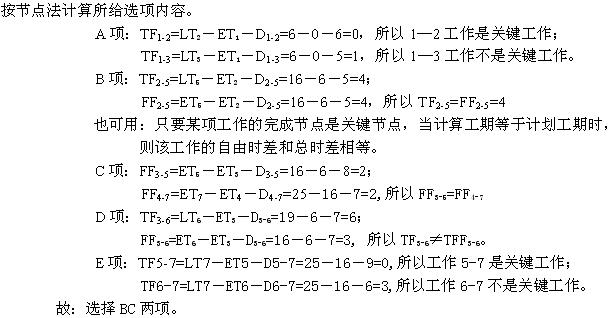

      【解析】根據選項,首先按節點編號逐個節點進行,即可找的有兩個終點節點⑦和⑧;箭頭節點編號②小于箭未節點編號③,即為節點編號有誤;其它選項均無。所以選擇BD兩項。

      113.答案:ACDE
      【解析】

      114.答案:BC
      【解析】

      115.答案:CE

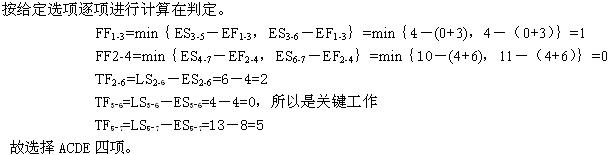

      【解析】關鍵工作的判定有兩種方法,其一是利用總時差判定,即總時差最小的工作是關鍵工作。而工作總時差等于工作最遲開始時間與工作最早開始時間之差或工作最遲完成時間與工作最早完成時間之差;其二是利用關鍵線路判定,即關鍵線路上的工作為關鍵工作。其它說法均不正確。

      116.答案:ADE
      【解析】

      117.答案:AC
      【解析】工程進度計劃任何比較方法都是比較兩點:一是工程量的比例;二是作業時間。

      118.答案:ABDE
      【解析】建設工程施工進度控制工作細則的內容包括共八項,不包括選項C。選項C是業主的工作內容。

      119.答案:ACDE
      【解析】監理工程師審查建設工程施工進度計劃的內容除有選項ACDE四項外,其它參見教材P127頁。進度計劃還沒有相應的規定:必須用時標網絡計劃。

      120.答案:ABC
      【解析】建設工程施工物資儲備計劃的編制依據包括:物資需求計劃、儲備定額、儲備方式、供應方式和場地條件。

      小編推薦:全國注冊監理工程師試題及答案匯總

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    原價:¥99
    復購正課享優惠
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
