選課中心 高薪就業
APP下載
建筑工程教育網

建筑工程教育網

當前位置:建設工程教育網 > 一級造價工程師 > 模擬試題 > 正文

2008年造價工程師執業資格考試《工程造價案例分析》試題及答

2009-04-22 09:48  來源:  字體:  打印

2008年度全國造價工程師執業資格考試試卷
工程造價案例分析

  試題一:(20分)

  某企業擬興建一項工業生產項目。同行業同規模的已建類似項目工程造價結算資料,見表1-1:

表1-1 已建類似項目工程造價結算資料

  表1.1中,A生產車間的進口設備購置費為16430萬元人民幣,其余為國內配套設備費;在進口設備購置費中,設備貨價(離岸價)為1200萬美元(1美元=8.3元人民幣),其余為其他從屬費用和國內運雜費。

  問題:

  1.類似項目建筑工程費用所含的人工費、材料費、機械費和綜合稅費占建筑工程造價的比例分別為13.5%、61.7%、9.3%、15.5%,因建設時間、地點、標準等不同,相應的價格調整系數分別為1.36、1.28、1.23、1.18;擬建項目建筑工程中的附屬工程工程量與類似項目附屬工程工程量相比減少了20%,其余工程內容不變。

  試計算建筑工程造價綜合差異系數和擬建項目建筑工程總費用。

  2.試計算進口設備其他從屬費用和國內運雜費占進口設備購置費的比例。

  3.擬建項目A生產車間的主要生產設備仍為進口設備,但設備貨價(離岸價)為1100萬美元(1美元=7.2元人民幣);進口設備其他從屬費用和國內運雜費按已建類似項目相應比例不變;國內配套采購的設備購置費綜合上調25%。A生產車間以外的其他主要生產項目、輔助生產項目和附屬工程的設備購置費均上調10%。

  試計算擬建項目A生產車間的設備購置費、主要生產項目設備購置費和擬建項目設備購置總費用。

  4.假設擬建項目的建筑工程總費用為30000萬元,設備購置總費用為40000萬元;安裝工程總費用按表1.1中數據綜合上調15%;工程建設其他費用為工程費用的200/6,基本預備費費率為5%,擬建項目的建設期漲價預備費為靜態投資的3%。

  試確定擬建項目全部建設投資。(問題1~4計算過程和結果均保留兩位小數。)

  試題二:(20分)

  某分包商承包了某專業分項工程,分包合同中規定:工程量為2400m3;合同工期為30天,6月11日開工,7月10日完工;逾期違約金為1000元/天。

  該分包商根據企業定額規定:正常施工情況下(按計劃完成每天安排的工作量),采用計日工資的日工資標準為60元/工日(折算成小時工資為7.5元/d,時)延時加班,每小時按小時工資標準的120%計;夜間加班,每班按日工資標準的130%計。

  該分包商原計劃每天安排20人(按8小時計算)施工,由于施工機械調配出現問題,致使該專業分項工程推遲到6月18日才開工。為了保證按合同工期完工,分包商可采取延時加班(每天延長工作時間,不超過4小時)或夜間加班(每班按8小時計算)兩種方式趕工。延時加班和夜間加班的人數與正常作業的人數相同。建/設工程/教育|網整理

  問題:

  1.若該分包商不采取趕工措施,根據該分項工程是否為關鍵工作,試分析該分項工程的工期延誤對該工程總工期的影響。

  2.若采取每天延長工作時間方式趕工,延時加班時間內平均降效10%,每天需增加多少工作時間(按小時計算,計算結果保留兩位小數)?每天需額外增加多少費用?

  3.若采取夜間加班方式趕工,加班期內白天施工平均降效5%,夜間施工平均降效15%,需加班多少天(計算結果四舍五入取整)?

  4.若夜間施工每天增加其他費用100元,每天需額外增加多少費用?建/設工程/教育|網整理

  5.從經濟角度考慮,該分包商是否應該采取趕工措施?說明理由。假設分包商需趕工,應采取哪一種趕工方式?

  試題三:(20分)

  某工業項目廠房主體結構工程的招標公告中規定,投標人必須為國有一級總承包企業,且近3年內至少獲得過1項該項目所在省優質工程獎;若采用聯合體形式投標,必須在投標文件中明確牽頭人并提交聯合投標協議,若某聯合體中標,招標人將與該聯合體牽頭人訂立合同。該項目的招標文件中規定,開標前投標人可修改或撤回投標文件,但開標后投標人不得撤回投標文件;采用固定總價合同,

  每月工程款在下月末支付:工期不得超過12個月,提前竣工獎為30萬元/月,在竣工結算時支付。

  承包商C準備參與該工程的投標。經造價工程師估算,總成本為1000萬元,其中材料費占60%。

  預計在該工程施工過程中,建筑材料漲價10%的概率為0.3,漲價5%的概率為0.5,不漲價的概率為0.2.

  假定每月完成的工程量相等,月利率按1%計算。建/設工程/教育|網整理

  問題:

  1.該項目的招標活動中有哪些不妥之處?逐一說明理由。

  2.按預計發生的總成本計算,若希望中標后能實現3%的期望利潤,不含稅報價應為多少?該報價按承包商原估算總成本計算的利潤率為多少?

  3.若承包商C以1100萬元的報價中標,合同工期為11個月,合同工程內不考慮物價變化,承包商C程款的現值為多少?

  4.若承包商C每月采取加速施工措施,可使工期縮短1個月,每月底需額外增加費用4萬元,合同工期內不考慮物價變化,則承包商C工程款的現值為多少?承包商C是否應采取加速施工措施?建/設工程/教育|網整理

 。▎栴}3和問題4的計算結果,均保留兩位小數。)

  試題四:(20分)

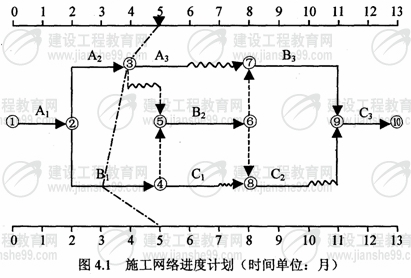

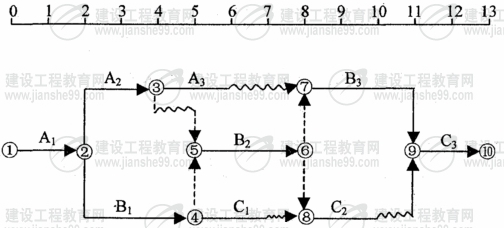

  某承包商承建一基礎設施項目,其施工網絡進度計劃如圖4-1所示。

  圖4.1 施工網絡進度計劃(時間單位:月)

  工程實施到第5個月末檢查時,A2工作剛好完成,B1工作已進行了1個月。

  在施工過程中發生了如下事件:建/設工程/教育|網整理

  事件1:A1工作施工半個月發現業主提供的地質資料不準確,經與業主、設計單位協商確認,將原設計進行變更,設計變更后工程量沒有增加,但承包商提出以下索賠:建/設工程/教育|網整理

  設計變更使A1工作施工時間增加1個月,故要求將原合同工期延長1個月。

  事件2:工程施工到第6個月,遭受颶風襲擊,造成了相應的損失,承包商及時向業主提出費用索賠和工期索賠,經業主工程師審核后的內容如下:

  (1)部分已建工程遭受不同程度破壞,費用損失30萬元;

 。2)在施工現場承包商用于施工的機械受到損壞,造成損失5萬元;用于工程上待安裝設備(承包商供應)損壞,造成損失1萬元:(3)由于現場停工造成機械臺班損失3萬元,人工窩工費2萬元;

 。4)施工現場承包商使用的臨時設施損壞,造成損失1.5萬元;業主使用的臨時用房破壞,修復費用1萬元:

 。5)因災害造成施工現場停工0.5個月,索賠工期0.5個月;

 。6)災后清理施工現場,恢復施工需費用3萬元。

  事件3:A3工作施工過程中由于業主供應的材料沒有及時到場,致使該工作延長1.5個月,發生人員窩工和機械閑置費用4萬元(有簽證)

  問題:

  1.不考慮施工過程中發生各事件的影響,在答題紙中的圖4.1(施工網絡進度計劃)中標出第5個月末的實際進度前鋒線,并判斷如果后續工作按原進度計劃執行,工期將是多少個月?

  2.分別指出事件1中承包商的索賠是否成立并說明理由。

  3.分別指出事件2中承包商的索賠是否成立并說明理由。

  4.除事件1引起的企業管理費的索賠費用之外,承包商可得到的索賠費用是多少?合同工期可順延多長時間?

  試題五:(20分)

  某工程項目業主采用《建設工程工程量清單計價規范》規定的計價方法,通過公開招標,確定了中標人。招投標文件中有關資料如下:

 。1)分部分項工程量清單中含有甲、乙兩個分項,工程量分別為4500m3和3200m3.清單報價中甲項綜合單價為1240元/m3,乙項綜合單價為985元/m3.

 。2)措施項目清單中環境保護、文明施工、安全施工、臨時設施等四項費用以分部分項工程量清單計價合計為基數,費率為3.8%。

 。3)其他項目清單中包含零星工作費一項,暫定費用為3萬元。

  (4)規費以分部分項工程量清單計價合計、措施項目清單計價合計和其他項目清單計價合計之和為基數,規費費率為4%。稅金率為3.41%。建|設工 程教|育網

  在中標通知書發出以后,招投標雙方按規定及時簽訂了合同,有關條款如下:

  1.施工工期自2006年3月1日開始,工期4個月。

  2.材料預付款按分部分項工程量清單計價合計的20%計,于開工前7天支付,在最后兩個月平均扣回。

  3.措施費(含規費和稅金)在開工前7天支付50%,其余部分在各月工程款支付時平均支付。

  4.零星工作費于最后一個月按實結算。

  5.當某一分項工程實際工程量比清單工程量增加10%以上時,超出部分的工程量單價調價系數為0.9;當實際工程量比清單工程量減少10%以上時,全部工程量的單價調價系數為1.08.建|設工 程教|育網

  6.質量保證金從承包商每月的工程款中按5%比例扣留。

  承包商各月實際完成(經業主確認)的工程量,見表5.1.

表5.1 各月實際完成工程量表 單位:m3

  施工過程中發生了以下事件:

  (1)5月份由于不可抗力影響,現場材料(乙方供應)損失1萬元;施工機械被損壞,損失1.5萬元。

 。2)實際發生零星工作費用3.5萬元。

  問題:

  1.計算材料預付款。

  2.計算措施項目清單計價合計和預付措施費金額。

  3.列式計算5月份應支付承包商的工程款。

  4.列式計算6月份承包商實際完成工程的工程款。

  5.承包商在6月份結算前致函發包方,指出施工期間水泥、砂石價格持續上漲,要求調整。經雙方協商同意,按調值公式法調整結算價。假定3、4、5三個月承包商應得工程款(舍索賠費用)為750萬元;固定要素為0.3,水泥、砂石占可調值部分的比重為10%,調整系數為1.15,其余不變。則6月份工程結算價為多少?建|設工 程教|育網

 。ń痤~單位為萬元;計算結果均保留兩位小數。)

  試題六:(40分)

  本試題分三個專業(Ⅰ土建工程、Ⅱ工業管道安裝工程、Ⅲ電氣安裝工程),請任選其中一題作答。若選作多題,按所答的第一題(卷面順序)計分。

  .土建工程

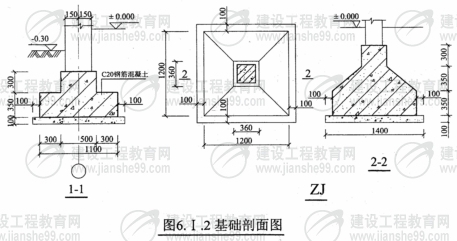

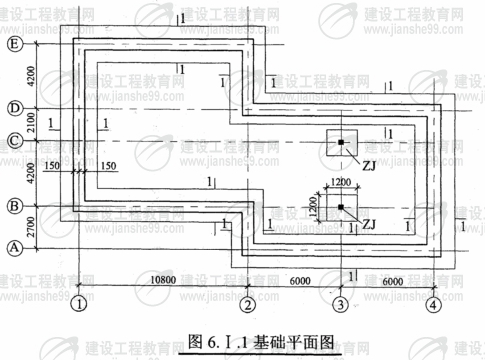

  某工程基礎平面圖如圖6.Ⅰ.1所示,現澆鋼筋混凝土帶形基礎、獨立基礎的尺寸如圖6.Ⅰ.2所示;炷翂|層強度等級為C15,混凝土基礎強度等級為C20,按外購商品混凝土考慮;炷翂|層支模板澆筑,工作面寬度300mm,槽坑底面用電動夯實機夯實,費用計入混凝土墊層和基礎中。建|設工 程教|育網

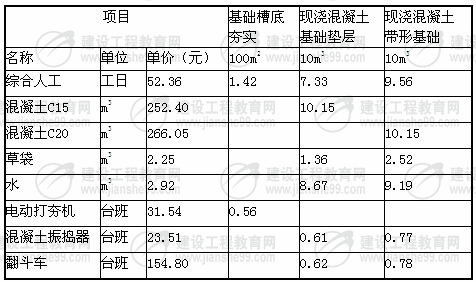

  直接工程費單價表,見表6.Ⅰ.1.

表6.Ⅰ.1 直接工程費單價表

  基礎定額表,見表6.Ⅰ.2.

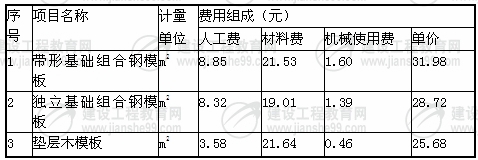

表6.Ⅰ.2 基礎定.額表

  依據《建設工程工程量清單計價規范》計算原則,以人工費、材料費和機械使用費之和為基數,取管理費率5%、利潤率4%;以分部分項工程量清單計價合計和模板及支架清單項目費之和為基數,取臨時設施費率1.5%、環境保護費率0.8%、安全和文明施工費率1.8%。建|設工 程教|育網

  問題:

  依據《建設工程工程量清單計價規范》(GB50500-2003)的規定(有特殊注明除外)完成下列計算:

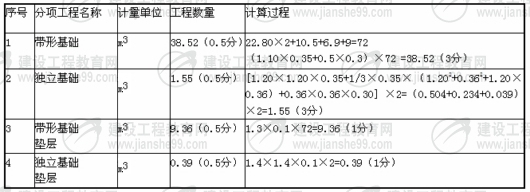

  1.計算現澆鋼筋混凝土帶形基礎、獨立基礎、基礎墊層的工程量。將計算過程及結果填入答題紙表6.Ⅰ.1“分部分項工程量計算表”。

  棱臺體體積公式為V=1/3×h×(a2+b2+a×b),

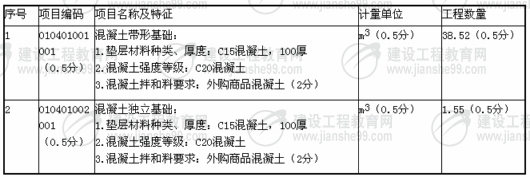

  2.編制現澆混凝土帶形基礎、獨立基礎的分部分項工程量清單,說明項目特征。

 。◣位A的項目編碼為010401001,獨立基礎的項目編碼為010401002)填入答題紙表6.Ⅰ.2“分部分項工程量清單”。

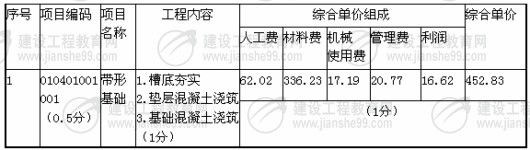

  3.依據提供的基礎定額數據,計算混凝土帶形基礎的分部分項工程量清單綜合單價,填入答題紙表6. Ⅰ.3“分部分項工程量清單綜合單價分析表”,并列出計算過程。建|設工 程教|育網

  4.計算帶形基礎、獨立基礎(“坡面不計算模板工程量)和基礎墊層的模板工程量,將計算過程及結果填入答題紙表6.Ⅰ.4”模板工程量計算表”。

  5.現澆混凝土基礎工程的分部分項工程量清單計價合價為57686.00元,計算措施項目清單費用,填入答題紙表6.Ⅰ.5“措施項目清單計價表”,并列出計算過程。

 。ㄓ嬎憬Y果均保留兩位小數。)

 、.管道安裝工程

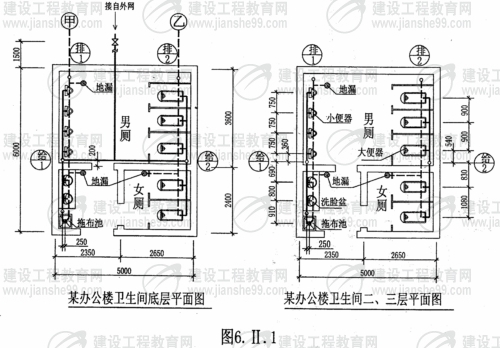

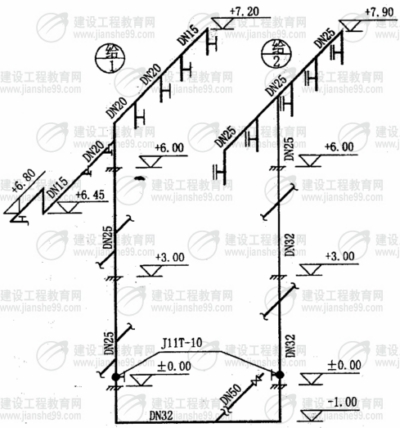

  1.某辦公樓衛生問給排水系統工程設計,如圖6.Ⅱ所示。

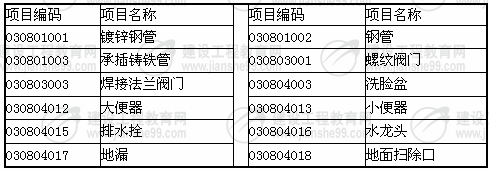

  給水管道系統及衛生器具有關分部分項工程量清單項目的統一編碼,見下表:

  2.某單位參與投標一碳鋼設備制作安裝項目,該設備凈重1000㎏,其中:設備簡體部分凈重750㎏,封頭、法蘭等凈重為250㎏.該單位根據類似設備制作安裝資料確定本設備制作安裝有關數據如下:

  (1)設備筒體制作安裝鋼材損耗率為8%,封頭、法蘭等鋼材損耗率為50%。鋼材平均價格為6000元/t.其他輔助材料費為2140元。

 。2)基本用工:基本工作時間為100小時,輔助工作時間為24小時,準備與結束工作時間為20小時,其他必須耗用時間為工作延續時間的10%。其他用工(包括超運距和輔助用工)為5個工日。人工幅度差為12%。綜合工日單價為50元。

  (3)施工機械使用費為2200元。

 。4)企業管理費、利潤分別按人工費的60%、40%計算。

  問題:

  1.根據圖6. Ⅱ所示,按照《建設工程工程量清單計價規范》及其有關規定,完成以下內容:

 。1)計算出所有給水管道的清單工程量,并寫出其計算過程;

 。2)編列出給水管道系統及衛生器具的分部分項工程量清單項目,相關數據填入答題紙表6.Ⅱ.1“分部分項工程量清單表”內。

  2.根據背景2的數據,計算碳鋼設備制作安裝工程的以下內容,并寫出其計算過程:

 。1)計算該設備制作安裝需要的鋼材、鋼材綜合損耗率、材料費用。

 。2)計算該設備制作安裝的時間定額(基本用工),該臺設備制作安裝企業所消耗工日數量、人工費用。

 。3)計算出該設備制作安裝的工程量清單綜合單價。

 。ㄓ嬎憬Y果均保留兩位小數)

  說明:

  1、圖示為某辦公樓衛生間,共三層,層高為3m,圖中平面尺寸以mm計,標高均以m計。墻體厚度為240mm.
  2、給水管道均為鍍鋅鋼管,螺紋連接。給水管道與墻體的中心距離為200mm.建|設工 程教|育網
  3、衛生器具全部為明裝,安裝要求均符合《全國統一安裝工程預算定額》所指定標準圖的要求,給水管道工程量計算至與大便器、小便器、洗面盆支管連接處止。其安裝方式為:蹲式大便器為手壓閥沖洗;掛式小便器為延時自閉式?jīng)_洗閥:洗臉盆為普通冷水嘴;混凝土拖布池為500×600落地式安裝,普通水龍頭,排水地漏帶水封;立管檢查口設在一、三層排水立管上,距地面0.5m處。建|設工 程教|育網
  4、給排水管道穿外墻均采用防水鋼套管,穿內墻及樓板均采用普通鋼套管。
  5、給排水管道安裝完畢,按規范進行消毒、沖洗、水壓試驗和試漏。

圖6.Ⅱ.2 某辦公樓衛生間給水系統圖(一、二層同三層)

 、.電氣安裝工程

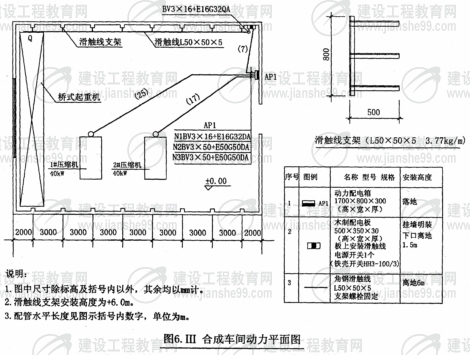

  某化工廠合成車間動力安裝工程,如圖6.Ⅲ所示。

  1.AP1為定型動力配電箱,電源由室外電纜引入,基礎型鋼采用10#槽鋼(單位重量為10㎏/m)

  2.所有埋地管標高均為-0.2m,其至AP1動力配電箱出口處的管口高出地坪0.1m,設備基礎頂標高為+0.5m,埋地管管口高出基礎項面0.1m,導線出管口后的預留長度為1m,并安裝1根同口徑0.8m長的金屬軟管。

  3.木制配電板引至滑觸線的管、線與其電源管、線相同,其至滑觸線處管口標高為+6m,導線出管口后的預留長度為1m.

  4.滑觸線支架采用螺栓固定,兩端設置信號燈;|線伸出兩端支架的長度為1m.

  5.表中數據為計算該動力工程的相關費用:建/設工程/教育|網整理

  管理費和利潤分別按人工費的55%和45%計。

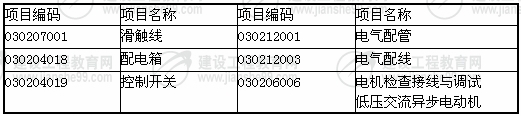

  6.分部分項工程景清單的統一編碼為:

  問題:

  1.根據圖示內容和((建設工程工程量清單計價規范勢的規定,計算相關工程量和編制分部分項工程量清單。將配管、配線和滑觸線的計算式填入答題紙上的相應位置,并填寫答題紙表6.Ⅲ.1“分部分項工程量清單”。

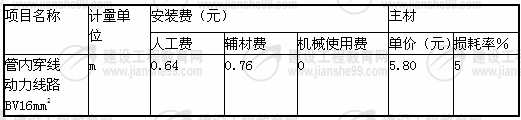

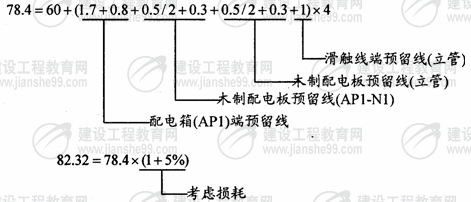

  2.假設管內穿線BV16mm2的清單工程量為60m,依據上述相關費用計算該項目的綜合單價,并填入答題紙表6.111.2“分部分項工程量清單綜合單價計算表”。建/設工程/教育|網整理

  (計算過程和結果均保留兩位小數)

2008年度全國造價工程師執業資格考試試卷
工程造價案例分析試卷
標準答案及評分標準
(滿分140)

  試題一:(20分)

  問題1:(5分)

 。1)建筑工程造價綜合差異系數:

  13.5%×1.36+61.7%×1.28+9.3%×1.23+15.5%×1.18(1.5分)
  =1.27(0.5分)

 。2)擬建項目建筑工程總費用:

 。21734.00-4470.00×20%)×1.27(2.5分)
  =26466.80(萬元)(0.5分)

  問題2:(3分)

  進口設備其他從屬費用和國內運雜費占設備購置費百分比:

  (16430-1200×8.3)/16430(2.5分)
  =39.38%(0.5分)

  問題3:(8分)

 。1)計算擬建項目A生產車間的設備購置費

  方法一:

  ①擬建項目A生產車間進口設備購置費:

  1100×7.2/(1-39.38%)(2.0分)
  =13065.00(萬元)(0.5分)

 、跀M建項目A生產車間國內配套采購的設備購置費:

  (17500.00-16430.00)×(1+25%)(1分)
  =1337.50(萬元)(0.5分)

 、蹟M建項目A生產車間設備購置費:

  13065.00+1337.50(0.5分)
  =14402.50(萬元)(0.5分)

  方法二:

  ①擬建項目A生產車間進口設備從屬費用及國內運價為x

  x/(1100×7.2+×1=39.38%(2分)
  x=5145.00(萬元)(0.5分)

 、跀M建項目A生產車間國內配套采購的設備購置費

 。17500-16430)×(1+25%)(1分)
  =1337.50(萬元)(0.5分)

 、蹟M建項目A生產車間設備購置費

  1100×7.2+5145.00+1337.50(0.5分)
  =14402.50(萬元)(0.5分)

  方法三:

 、贁M建項目A車間進口設備費為x

 。▁-1100×7.2)/x=39.38%(2分)
  x=13065.00(萬元)(0.5分)

 、跀M建項目A生產車間設備購置費

  (17500-16430)×(1+25%)+13065.00(2分)
  =14402.50(萬元)(0.5分)

 。2)主要生產項目設備購置費:

  14402.50+(4800+3750)×(1+10%)(1分)
  =23807.50(萬元)(0.5分)

 。3)擬建項目設備購置總費用

  23807.50+(5680.00+600.00)×(1+10%)(1分)
  =30715.50(萬元)(0.5分)

  問題4:(4分)

  擬建項目全部建設投資:

  方法一:

  [30000+40000+7916×(1+15%)]×(1+20%)×(1+5%)×(1+3%)(3.5分)
  =79103.4×1.2×1.05×1.03=102660.39(萬元)(0.5分)

  方法二:

 。1)擬建項目安裝工程費:

  7916.00×(1+15%)
  =9103.40(萬元)(0.5分)

  (2)擬建項目工程建設其他費用:

  79103.40×20%(0.5分)
  =15820.68(萬元)(0.5分)

 。3)擬建項目基本預備費:

  (79103.40+15820.68)×5%(0.5分)
  =4746.20(萬元)(0.5分)

 。4)擬建項目漲價預備費:

 。79103.40+15820.68+4746.20)×3%(0.5分)
  =2990.11(萬元)(0.5分)

 。5)擬建項目全部建設投資:

  79103.40+15820.68+4746.20+2990.11建/設工程/教育|網整理
  =102660.39(萬元)(0.5分)

  評分說明:將若干步驟合并計算,計算式列式正確,結果正確,得滿分;計算式列式不正確,不得分。

  試題二:(20分)

  問題1:(4分)

  若該分包商不采取趕工措施,該分項工程的工期延誤對該工程總工期的影響有以下三種情況:

 。1)若該分項工程在總進度計劃的關鍵線路上,則該工程的總工期需要相應延長7天;(1分)

 。2)若該分項工程在總進度計劃的非關鍵線路上且其總時差大于或等于7天,則該工程的總工期不受影響;(1分)

  (3)若該分項工程在總進度計劃的非關鍵線路上,但其總時差小于7天,則該工程的總工期會受影響;(1分)延長的天數為7天與該分項工程總時差天數之差。(1分)建/設工程/教育|網整理

  問題2:(6分)

 。1)每天需增加的工作時間:

  方法一:計劃工效為:2400/30=80(m3/天)=80/8=10(m3/小時)(1分)

  設每天延時加班需增加的工作時間為x小時,則

 。30-7)×[80+10x(1-10%)] =2400(2分)

  解得×=2.71,則每天需延時加班2.71小時(1分)

  方法二:7×8÷(1-10%)÷23=2.71(小時)(4分)

 。2)每天需額外增加的費用為:20×2.71×7.5×20%=81.3(元)(2分)

  問題3:(4分)

  需要加班的天數:

  方法一:設需夜間加班y天,則

  80(23-y)+80y(1-5%)+80y(1-15%)=2400(3分)

  解得Y=8.75≈9(天),需夜間加班9天(1分)

  方法二:(30-23)/(1-5%-15%)=8.75≈9(天)(4分)

  方法三:1×(1-5%)+1×(1-15%)-1=0.8(工日)(3分)

  7÷0.8=8.75≈9(天)(1分)

  問題4:(2分)

  每天需額外增加的費用為:20×60×30%+100=460(元)

  問題5:(4分)

  (1)采取每天延長工作時間的方式趕工,需額外增加費用共81.3×23=1869.9(元)(0.5分)

 。2)采取夜間加班方式趕工,需額外增加費用共460×9=4140(元)(0.5分)

 。3)因為兩種趕工方式所需增加的費用均小于逾期違約金1000×7=7000(元)(1分)

  所以該分包商應采取趕工措施。(1分)因采取延長工作時間方式費用最低,所以采取每天延長工作時間的方式趕工。(1分)

  評分說明:

  1.問題1中(2)、(3)在非關鍵線路上時差分析時,錯誤使用“自由時差”概念,而其他表述正確,給1.5分。

  2.問題2、問題3中需增加時間的計算有多種解題方法,只要方法、步驟和結果正確,給滿分。

  3.問題5從經濟角度考慮趕工方式有很多,只要符合題目要求,經計算需增加費用小于采取每天延長工作時間方式需額外增加費用,而且選擇費用最低方案給滿分。

  試題三:(20分)

  問題1:(5分)

  該項目的招標活動中有下列不妥之處:

  (1)要求投標人為國有企業不妥(0.5分),因為這不符合《招標投標法》規定的公平、公正的原則(或限制了民營企業參與公平競爭)(0.5分);

  (2)要求投標人獲得過項目所在省優質工程獎不妥(0.5分),因為這不符合《招標投標法》規定的公平、公正的原則(或限制了外省市企業參與公平競爭)(0.5分);

 。3)規定開標后不得撤回投標文件不妥(0.5分),提交投標文件截止時間后到招標文件規定的投標有效期終止之前不得撤回(0.5分);

 。4)規定若聯合體中標,招標人與牽頭人訂立合同不妥(0.5分),因為聯合體各方應共同與招標人簽訂合同(0.5分)

  問題2:(6分)

  方法一:設不含稅報價為x萬元,則:

  x-1000-1000×60%×10%×0.3-1000×60%×5%×0.5=1000×3%(3分)

  解得x=1063(萬元)(1分)

  [或1000+1000×60%×10%×0.3+1000×60%×5%×0.5+1000×3%=1063(萬元)] (2分)

  相應的利潤率為(1063-1000)/1000=6.3%(2分)建/設工程/教育|網整理

  方法二:A材料不漲價時,不含稅報價為:1000×(1+3%)=1030(萬元)(1分)

  b材料漲價10%時,不含稅報價為:1000×(1+3%)+1000×60%×10%=1090(萬元)(2分)

  c材料漲價5%時,不含稅報價為:1000×(1+3%)+1000×60%×5%=1060(萬元)(1分)

  綜合確定不含稅報價為:1030×0.2+1090×0.3+1060×0.5=1063(萬元)

  相應利潤率為:(1063-1000)/1000=6.3%

  問題3:(4分)

  按合同工期施工,每月完成的工作量為A=1100/11=100萬元,則工程款的現值為:

  PV=100(P/A,1%,11)/(1+1%)

  =100×{[(1+1%)11-1]/[1%(1+1%)11]}/(1+1%)(3分)

  =1026.50(萬元)(或1026.53萬元)(1分)

  問題4:(5分)

  加速施工條件下,工期為10個月,每月完成的工作量為A′=1100/10=110萬元,則工程款現值為:PV′=110(P/A,1%,10)/(1+1%)+30/(1+1%)11-4(P/A,1%,10)(3分)

  1031.53+26.89-37.89=1020.53(萬元)(1分)建/設工程/教育|網整理

  因為PV′<PV,所以該承包商不宜采取加速施工措施。(1分)

  評分說明:

  計算題計算過程錯,結果對的,或沒有計算過程,只有計算結果的,不得分。

  試題四:(20分)

  問題1:(2分)

  如果后續工作按原進度計劃執行,該工程項目將被推遲兩個月完成,工期為15個月。

  問題2:(1分)

  工期索賠成立。(1分)因地質資料不準確屬業主的風險,(1分)且A1工作是關鍵工作。(1分)

  問題3:(12分)

 。1)索賠成立。(0.5分)因不可抗力造成的部分已建工程費用損失,應由業主支付。(1.5分)

 。2)承包商用于施工的機械損壞索賠不成立,(0.5分)因不可抗力造成各方的損失由各方承擔。(1分)

  用于工程上待安裝設備損壞、索賠成立,(0.5分)雖然用于工程的設備是承包商供應,但將形成業主資產,所以業主應支付相應費用。(1分)

 。3)索賠不成立,(0.5分)因不可抗力給承包商造成的該類費用損失不予補償。(1.5分)

 。4)承包商使用的臨時設施損壞的損失索賠不成立,(0.5分)業主使用的臨時用房修復索賠成立,(0.5分)因不可抗力造成各方損失由各方分別承擔。(1分)

 。5)索賠成立,(0.5分)因不可抗力造成工期延誤,經業主簽證,可順延合同工期。(1分)

  (6)索賠成立,(0.5分)清理和修復費用應由業主承擔。(1分)

  問題4:(3分)

 。1)索賠費用:30+1+1+3+4=39(萬元)(1.5分)

 。2)合同工期可順延1.5個月。(1.5分)

  評分說明:

  問題1中前鋒線只要有一處畫錯不得分。

  試題五:(20分)

  問題1:(2分)

  分部分項清單項目合價:4500×0.124+3200×0.0985=873.20(萬元)(1分)

  材料預付款:873.20×20%=174.64(萬元)(1分)

  問題2:(4分)

  措施項目清單合價:873.2×3.8%=33.18(萬元)(2分)

  預付措施費:33.18×50%×(1+4%)×(1+3.41%)=17.84(萬元)(2分)

  問題3:(5分)

  5月份應付工程款:

 。1100×0.124(0.5分)+1100×0.0985(0.5分)+33.18×50%÷4(0.5分)+1.0(0.5分)(1+4%)(0.5分)(1+3.41%)(0.5分)×(1-5%)(0.5分)-174.64÷2(0.5分)=249.90×1.04×1.0341×0.95-87.32=168.00(1分)(萬元)

  問題4:(4分)

  6月份承包商完成工程的工程款:建/設工程/教育|網整理

  甲分項工程(4050-4500)/4500=-10%,故結算價不需要調整。(0.5分)

  則甲分項工程6月份清單合價:850×0.124=105.40(萬元)(0.5分)

  乙分項工程(3800-3200)/3200=18.75%,故結算價需調整。(0.5分)

  調價部分清單合價:(3800-3200×1.1)×0.0985×0.9=-280×0.08865=24.82(萬元)(0.5分)

  不調價部分清單合價:(1000-280)×0.0985=70.92(萬元)(0.5分)

  則乙分項工程6月份清單合價:24.82+70.92=95.74(萬元)(0.5分)

  6月份承包商完成工程的工程款:

  (105.4+95.74+33.18×50%×1/4+3.5)×1.04×1.0341=224.55(萬元)(1分)

  問題5:(5分)

  原合同總價:

 。873.2+33.18+3.0)×1.04×1.0341=978.01(萬元)

  調值公式動態結算:

  (750+224.55)(0.5分)×(0.3+0.7×10%×1.15+0.7×90%×1.0)(1分)
  =974.55×1.0105=984.78(0.5分)(萬元)

  6月份工程結算價:

 。224.55+984.78-978.01)×0.95-174.64×0.5=231.32×0.95-87.32=132.43(萬元)(2分)

  評分說明:

  由于計算方法和步驟不是唯一的,閱卷時結合考生答卷中所列的對應方法和步驟,以標答中各部位的配分為依據計分。

  試題六:(40分)

 、.土建工程

  問題1:(10分)

表6.Ⅰ.1  分部分項工程量計算表

  問題2:(6分)

表6.Ⅰ.2   分部分項工程量清單

  問題3:(12分)

表6.Ⅰ.3  分部分項工程量清單綜合單價分析表

  槽底夯實:

  槽底面積:(1.30+0.3×2)×72=136.8(m2)(1分)

  人工費:0.0142×52.36×136.8=101.71(元)(0.5分)

  機械費:0.0056×31.54×136.8=24.16(元)(0.5分)

  墊層混凝土:

  工程量:1.30×0.1×72=9.36(m3)(0.5分)

  人工費:0.733×52.36×9.36=359.24(元)(0.5分)建/設工程/教育|網整理

  材料費:(1.015×252.40+0.867×2.92+0.136×2.25)×9.36=2424.46(元)(0.5分)

  機械費:(0.061×23.51+0.062×154.80)×9.36=103.26(元)(0.5分)

  基礎混凝土:

  工程量:38.52(m3

  人工費:0.956×52.36×38.52=1928.16(元)(0.5分)

  材料費:(1.015×266.05+0.919×2.92+0.252×2.25)×38.52=10527.18(元)(0.5分)

  機械費:(0.077×23.51+0.078×154.80)×38.52=534.84(元)(0.5分)

  綜合單價組成:

  人工費:(101.71+359.24+1928.16)÷38.52=62.02(元)(0.5分)

  材料費:(2424.46+10527.18)÷38.52=336.23(元)(0.5分)

  機械費:(24.16+103.26+534.84)÷38.52=17.19(元)(0.5分)

  直接費:62.02+336.23+17.19=415.44(元)建/設工程/教育|網整理

  管理費:415.44×5%=20.77(元)(1分)

  利潤:415.44×4%=16.62(元)(1分)

  綜合單價:415.44+20.77+16.62=452.83(元/m3)(0.5分)

  問題4:(6分)

表6.Ⅰ.4  模板工程量計算表

  問題5:(6分)

  模板及支架:(93.6×31.98+4.22×28.72+15.52×25.68)×(1+5%+4%)=3829.26(元)

  臨時設施:(57686+3829.26)×1.5%=922.73(元)

  環境保護:(57686+3829.26)×0.8%=492.12(元)

  安全和文明施工:(57686+3829.26)×1.8%=1107.27(元)

  合計:3829.26+922.73+492.12+1107.27=6351.38(元)

表6.Ⅰ.5 措施項目清單計價表

  評分說明:

  計算方法正確,結果不正確按評分標準50%給分。

  Ⅱ.管道工程

  問題1:(26分)

  給水管道工程量的計算:(8分)

  1.DN50的鍍鋅鋼管工程量的計算式:

  1.5+(3.6-0.2)=1.5+3.4=4.9(m)(1.0分)

  2.DN32的鍍鋅鋼管工程量的計算式:

 。ㄋ焦埽5-0.2-0.2)+[立管:(左1+0.45)+(右1+1.9+3)-4.6+7.35=11.95(m)(1.5分)

  3.DN25的鍍鋅鋼管工程量的計算式:

 。⒐1:6.45-0.45)+(立管2:7.9-4.9)+[水平2:(1.08+0.83+0.54+0.9+0.9)]×3=6+3+12.75=21.75(m)(2.5分)

  4.DN20的鍍鋅鋼管工程量的計算式:建/設工程/教育|網整理

  (立管7.2-6.45)+[水平管(0.69+0.8)+(0.36+0.75+0.75)] ×3
  =0.75+10.05=10.8(m)(2.0分)

  5.DN15的鍍鋅鋼管工程量的計算式:

  [0.91+0.25+(6.8-6.45)+0.75]×3=2.26×3=6.78(m)(1.0分)

表6. Ⅱ.1 分部分項工程量清單(18分)


號
項目編碼 項目名稱 計量
單位
工程數量
1 2 3 4 5
1

030801001001

室內給水管道DN50
鍍鋅鋼管 螺紋連接 普通鋼套管
(0.5分)
m 4.9
(0.5分)
2

030801001002

室內給水管道DN32
鍍鋅鋼管 螺紋連接 普通鋼套管
(0.5分)
m 11.95
(0.5分)
3 030801001003 室內給水管道DN25
鍍鋅鋼管 螺紋連接 普通鋼套管
(0.5分)
m 21.75
(0.5分)
4

030801001004 室內給水管道DN20
鍍鋅鋼管 螺紋連接 普通鋼套管
(0.5分)
m 10.8
(0.5分)

5

030801001005 室內給水管道DN15
鍍鋅鋼管 螺紋連接
(0.5分)
m 6.78
(0.5分)
6 030803001001 螺紋閥門DN50
(0.5分)
個 1
(0.5分)
7

03080300300 2 螺紋閥門 J11T-10 DN32
(0.5分)
個 2
(0.5分)
8 030804003001 洗臉盆普通冷水嘴(上配水)
(0.5分)
組 6
(0.5分)
9 030804012001 大便器 手壓閥沖洗
(0.5分)
套 15
(0.5分)
10

030804013001 小便器 延時自閉式閥沖洗
(0.5分)
套 12
(0.5分)
11

030804016001 水龍頭 普通水嘴
(0.5分)
套 3
(0.5分)
12 030804017001 地漏 (帶水封)
(0.5分)
個 12
(0.5分)

  問題2:(14分)

  (1)設備制作安裝所需鋼材:0.75×(1+8%)+0.25×(1+50%)=1.185(t)(2.0分)

  設備制作安裝的鋼材綜合損耗率:(1.185-1)×100%=18.5%(2.0分)

  該設備制作安裝的材料費:1.185×6000+2140=9250(元)(2.0分)

 。2)該設備制作安裝的時間定額

  設制作安裝設備所用的工作延續時間為X,

  即X=(100+24+20)+10%X

  X=160(小時/臺)=20(工日/臺)。3.0分)

  設備制作安裝企業所消耗的工日數量是:

  (時間定額+其他用工)×(1+人工幅度差)

  =(20+5)×(1+12%)=25×1.12=28(工日)(2.0分)

  該設備制作安裝的人工費用是:28×50=-1400(元)(1.0分)

 。3)該設備制作安裝工程量清單的綜合單價:

  人工費+材料費+機械費+企業管理費+利潤=1400+9250+2200+(1400×60%)+(1400×40%)
  =1400+9250+2200+840+560=14250(元)(2.0分)

  評分說明:建/設工程/教育|網整理

  1.要求寫出計算過程的項目,不論采用綜合列式或分開列式,只要列式計算正確的均給分。列式對計算結果錯誤可給50%分。

  2.表6.Ⅱ.1中“計量單位”和“工程數量”兩項合并0.5分,錯一處即不得分。

  3.表6.Ⅱ.1中“項目名稱”欄中有特征的項目,能答出主要或大部分工程特征內容的即可給分;只寫項目名稱未寫工程特征的給50%分。

 、螅姎獍惭b工程

  問題1:(27分)

  1.鋼管Φ32工程量計算:

 。0.1+0.2+7+0.2+1.5)+(6-1.5-0.5)=9+4=13(m)(3分)

  2.鋼管Φ50工程量計算:

  25+17+(0.2+0.5+0.1+0.2+0.1)×2=42+2.2=44.2(m)(3分)

  3.導線BV16mm2工程量計算:

  13×4=52(m)(3分)

  4.導線BV50mm2工程量計算:

  44.2×4=176.8(m)(3分)

  5.角鋼滑觸線L50×50×5工程量計算:

 。7×3+1+1)×3=69(m)(3分)

表6.Ⅲ.1 分部分項工程量清單

  工程項目:合成車間動力工程

序號 項目編號 項目名稱 計量單位 工程數量
1


030204018001
(0.5分)

配電箱動力配電箱AP1落地式安裝(0.5分) 臺 1
(0.5分)
2


030207001001
(0.5分)
滑觸線角鋼滑觸線L50×50×5
包括滑觸線支架制作安裝刷
油8副,指示燈2套(0.5分)
m 69
(0.5分)
3

030206006001
(0.5分)
電機檢查接線與調試,低壓交流異步電動機40kW(0.5分) 臺 2
(0.5分)
4 030204019001
(0.5分)
控制開關鐵殼開關HH3-100/3
木制配電板上安裝(0.5分)
個 1
(0.5分)
5


030212001001
(0.5分)
電氣配管鋼管Φ32暗配(0.5分)

m

13
(0.5分)
6

030212001002
(0.5分)
電氣配管鋼管Φ50暗配(0.5分) m

44.2

(0.5分)
7

030212003001
(0.5分)
電氣配線管內穿線BV16mm2(0.5分) m 52
(0.5分)
8


030212003002
(0.5分)
電氣配線管內穿線BV50mm2(0.5分) m 176.8
(0.5分)

  問題2:(13分)

  表6.Ⅲ.2  分部分項工程量清單綜合單價計算表

  工程名稱:合成車間動力工程       計量單位:m

  項目編碼:030212003001           工程數量:60

  項目名稱:電氣配線,管內穿線BV16mm2(0.5分),綜合單價:10.62元(2.5分)


號
工程內容 單位 數量 其中(元) 小計
人工費 材料費 機械使用費 管理費 利潤



1

管內穿線
動力線路
BV16mm2
(0.5分)
塑料銅芯線BV16mm2
(0.5分)
m



m

78.4
(2分)


82.32
(2分)

50.18
(0.5分)



59.58
(0.5分)

477.46
(0.5分)
0


合計 50.18
(0.5分)
537.04
(0.5分)
0 27.60
(0.5分)
22.58
(0.5分)
637.40


  評分說明:

  1.工程量計算中,計算過程中數據排列順序與標準答案不一致的,只要結果正確給滿分。

  2.在表6.Ⅲ.1中:

 。1)排列順序與標準答案不一致的,只要各行的內容和數據與標準答案一致的給滿分。

 。2)“計量單位”和“工程數量”兩項合并得0.5分,錯一處即不得分。

 。3)“項目名稱”欄中有特征的項目,能答出主要或大部分工程特征內容的即可給滿分,只寫項目名稱未寫工程特征的給50%分。

  3.在表6.Ⅲ.2中:

 。1)“工程內容”和“單位”兩項合并得0.5分,錯一處即不得分。

 。2)

閱讀排行

更多
2020一級造價師招生方案

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1. 2019年一級造價師考試重點內部資料
  • 下載 2. 2019年一級造價師考試大綱對比變化
  • 下載 3. 2019年一級造價師造價管理模擬試題
網站地圖
