2008年二級建造師《建筑工程》試題及答案

2009-09-22 16:33  來源:  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  一、單項選擇題(共40題,每題1分。每題的備選項中,只有1個最符合題意)

  場景(一)
  某幼兒園教學樓為3層混合結構,基礎采用M5水泥砂漿砌筑,主體結構用M5水泥石灰混合砂漿砌筑;2層有一外陽臺,采用懸挑梁加端頭梁結構。懸挑梁外挑長度為2.4m,陽臺欄板高度為1.1m。為了增加幼兒的活動空間,幼兒園在陽臺增鋪花崗石地面,厚度為100 mm,將陽臺改為幼兒室外活動場地。另外有一廣告公司與幼兒園協商后,在陽臺端頭梁欄板上加掛了一個燈箱廣告牌,但經設計院驗算,懸挑梁受力已接近設計荷載,要求將廣告牌立即拆除。
  根據場景(一)?;卮鹣铝袉栴}。

  1.本工程主體結構所用的水泥石灰混合砂漿與基礎所用的水泥砂漿相比,其( ?。╋@著提高。
  A.吸濕性
  B.耐水性
  C.耐久性
  D.和易性

  2.按荷載隨時間的變異分類,在陽臺上增鋪花崗石地面,導致荷載增加,對端頭梁來說是增加( ?。?。
  A.永久荷載
  B.可變荷載
  C.間接荷載
  D.偶然荷載

  3.陽臺改為幼兒室外活動場地,欄板的高度應至少增加( ?。﹎。
  A.0.05
  B.0.10
  C.0.20
  D.0.30

  4.拆除廣告牌,是為了懸挑梁能夠滿足( ?。┮蟆?br />  A.適用性
  B.安全性
  C.耐疲勞性
  D.耐久性

  5.在陽臺端頭梁欄板上加掛燈箱廣告牌會增加懸挑梁的( ?。?。
  A.扭矩和拉力
  B.彎矩和剪力
  C.扭矩和剪力
  D.扭矩和彎矩

  場景(二)
  南方某城市商場建設項目,設計使用年限為50年。按施工進度計劃,主體施工適 逢夏季(最高氣溫>30℃),主體框架采用C30混凝土澆筑,為二類使用環境。填充采用空心磚水 泥沙漿砌筑。內部各層營業空間的墻面、柱面分別采用石材、涂料或木質材料裝飾。
  根據場景(二),回答下列問題。

  6.根據混凝土結構的耐久性要求,本工程主體混凝土的最大水灰比、最小水泥用量、最大氯離 子含量和最大堿含量以及(  )應符合有關規定。
  A.最低抗?jié)B等級
  B.最大干濕變形
  C.最低強度等級
  D.最高強度等級

  7.按《建筑結構可靠度設計統一標準)GB 50068--2001的規定,本工程按設計使用年限分類應為( ?。╊悺?br />  A.1
  B.2
  C.3
  D.4

  8.根據本工程混凝土強度等級的要求,主體混凝土的( ?。?yīng)大于或等于30 MPa,且小于35MPa。
  A.立方體抗壓強度
  B.軸心抗壓強度
  C.立方體抗壓強度標準值
  D.軸心抗壓強度標準值

  9.空心磚砌筑時,操作人員反映砂漿過于干稠不好操作,項目技術人員提出的技術措施中正確的是( ?。?。
  A.適當加大砂漿稠度,新拌砂漿保證在3h內用完
  B.適當減小砂漿稠度,新拌砂漿保證在2h內用完
  C.適當加大砂漿稠度,新拌砂漿保證在2h內用完
  D.適當減小砂漿稠度,新拌砂漿保證在3h內用完

  10.內部各層營業空間的墻、柱面若采用木質材料裝飾,則現場阻燃處理后的木質材料每種應取( ?。┅O檢驗燃燒性能。
  A.2
  B.4
  C.8
  D.12

  場景(三)
  某施工單位承接了北方嚴寒地區一幢鋼筋混凝土建筑工程的施工任務。該工程基礎埋深-6.5m,當?shù)乜菟诘叵滤?7.5 m,豐水期地下水位-5.5 m。施工過程中,施工單位進場的一批水泥經檢驗其初凝時間不符合要求,另外由于工期要求很緊,施工單位不得不在冬期進行施工,直至12月30日結構封頂,而當?shù)豂1、12月的日最高氣溫只有一3℃。在現場檢查時發現,部分部位的安全網搭設不符合規范要求,但未造成安全事故。當?shù)亟ㄔO(shè)主管部門要求施工單位停工整頓,施工單位認為主管部門的處罰過于嚴厲。
  根據場景(三),回答下列問題。

  11.本工程基礎混凝土應優先選用強度等級≧42.5的( ?。?。
  A.礦渣硅酸鹽水泥
  B.火山灰硅酸鹽水泥
  C.粉煤灰硅酸鹽水泥
  D.普通硅酸鹽水泥

  12.本工程在I1月、12月施工時,不宜使用的外加劑是( ?。?。
  A.引氣劑
  B.緩凝劑
  C.早強劑
  D.減水劑

  13.本工程施工過程中,初凝時間不符合要求的水泥需(  )。
  A.作廢品處理
  B.重新檢測
  C.降級使用
  D.用在非承重部位

  14.本工程在風荷載作用下,為了防止出現過大的水平移位,需要建筑物具有較大的( ?。?br />  A.側向剛度
  B.垂直剛度
  C.側向強度
  D.垂直強度

  15.施工單位對建設主管部門的處罰決定不服,可以在接到處罰通知之日起( ?。┤諆?nèi),向作出處罰決定機關的上一級機關申請復議。
  A.15
  B.20
  C.25
  D.30

  場景(四)
  某賓館地下1層,地上10層,框架剪力墻結構??臻g功能劃分為:地下室為健身房、洗浴中心;首層為大堂、商務中心、購物中心;2層至3層為餐飲,4層至10層為客房。
  部分裝修項目如下:
 ?。?)健身房要求頂棚吊頂,并應滿足防火要求。
 ?。?)餐飲包房墻面要求采用難燃墻布軟包。
 ?。?)客房衛生間內設無框玻璃隔斷,滿足安全、美觀功能要求。
 ?。?)客房內墻涂料要求無毒、環保;外觀細膩;色澤鮮明、質感好、耐洗刷的乳液型涂料。
 ?。?)飲用熱水管要求采用無毒、無害、不生銹i有高度的耐酸性和耐氯化物性;耐熱性能好;適合采用熱熔連接方式的管道。
  根據場景(四),回答下列問題。

  16.可用于建身房吊頂?shù)难b飾材料是(  )。
  A.礦棉裝飾吸聲板
  B.巖棉裝飾吸聲板
  C.石膏板
  D.纖維石膏板

  17.餐廳墻面采用的難燃墻布,其(  )不應大于0.12mg/m3。
  A.苯含量
  B.VOCs含量
  C.二甲苯含量
  D.游離甲醛釋放量

  18.客房衛生閱玻璃隔斷,應選用的玻璃品種是(  )。
  A.凈片玻璃
  B.半鋼化玻璃
  C.夾絲玻璃
  D.鋼化玻璃

  19.滿足客房墻面涂飾要求的內墻涂料是( ?。?。
  A.聚乙烯醇水玻璃涂料
  B.丙烯酸酯乳膠漆
  C.聚乙烯醇縮甲醛涂料
  D.聚氨酯涂料

  20.本工程的飲用熱水管道應選用(  )。
  A.無規共聚聚丙烯管(PP-R管)
  B.硬聚氯乙烯管(PVC-U管)
  C.氯化聚氯乙烯管(PVC-C管)
  D.鋁塑復合管


  場景(五)
  某住宅工程地處市區,東南兩側臨城區主干道,為現澆鋼筋混凝土剪力墻結構,工程節能設計依據《民用建筑節能設計標準(采暖居住建筑部分)》,屋面及地下防水均采用SBS卷材防水,屋面防水等級為U級,室內防水采用聚氨酯涂料防水。底板及地下外墻混凝土強度等級為C35,抗?jié)B等級為P8.
  根據場景(五),回答下列問題。

  21.本工程施工現場東南兩側應設置不低于(  )m圍墻。
  A.15
  B.1.8
  C.2.0
  D.2.5

  22.按建筑節能設計標準規定,本工程冬季臥室、起居室室內設計溫度為( ?。妗?br />  A.14~16
  B.15~17
  C.16~18
  D.17~19

  23.按有關規定,本工程屋面防水使用年限為( ?。┠辍?br />  A.5
  B.10
  C.15
  D.25

  24.本工程室內防水施工基底清理后的工藝流程是( ?。?br />  A.結合層→細部附加層→防水層→蓄水試驗
  B.結合層→蓄水試驗→細部附加層_→防水層
  C.細部附加層_→結合層→防水層→蓄水試驗
  D.結合層_細部附加層→蓄水試驗 →防水層

  25.室內防水地面蓄水檢驗,下列表述正確的是( ?。?。
  A.蓄水深度應高出地面最高點20~30mm,24h內無法滲漏為合格
  B.蓄水深度應高出地面最高點20~30mm,48h內無法滲漏為合格
  C.蓄水深度應高出地面最高點40~50mm,24h內無法滲漏為合格
  D.蓄水深度應高出地面最高點40~50mm,48h內無法滲漏為合格

  場景(六)
  某施工單位承擔一項大跨度工業廠房的施工任務?;A(chǔ)大體積混凝土采用礦渣硅酸鹽水泥拌制。施工方案采用全面分層法,混凝土澆筑完成后14 h,覆蓋草袋并開始澆水,澆水養護時問為7 d。澆筑過程中采取了一系列防止裂縫的控制措施。
  根據場景(六),回答下列問題。

  26.影響混凝土強度的因素主要有原材料和生產工藝方面的因素,屬于原材料因素的是( ?。?br />  A.齡期
  B.養護溫度
  C.水泥強度與水灰比
  D.養護濕度

  27.為了確保新澆筑的混凝土有適宜的硬化條件,本工程大體積混凝土澆筑完成后應在( ?。﹉以內覆蓋并澆水。
  A.7
  B.10
  C.12
  D.14

  28.本基礎工程混凝土養護時間不得少于( ?。ヾ。
  A.7
  B.24
  C.21
  D.28

  29.混凝土耐久性包括混凝土的(  )。
  A.碳化
  B.溫度變形
  C.抗拉強度
  D.流動性

  30.屬于調節混凝土硬化性能的外加劑是(  )。
  A.減水劑
  B.早強劑
  C.引氣劑
  D.著色劑

  場景(七)
  某別墅室內精裝修工程,客廳平面尺寸為9m×12m,吊頂為輕鋼龍骨石膏板;裝飾設計未注明吊頂起拱高度、主龍骨和吊桿固定的安裝問距。
  在施工中,對不同材料基體交接處表面抹灰采用加強網防止開裂;飾面板(磚)采用濕作業法施工。
  工程完工后,依據《住宅裝飾裝修工程施工規范》(GB 50327--2001)和《民用建筑工程室內環境污染控制規范》(GB 50325--2001)進行了驗收。
  根據場景(七),回答下列問題。

  31.客廳吊頂工程安裝主龍骨時,應按(  )mm起拱。
  A.9~27
  B.12~36
  C.18~42
  D.24~48

  32.本工程輕鋼龍骨主龍骨的安裝間距宜為( ?。﹎m。
  A.1 000
  B.1 300
  C.1 500
  D.1 800

  33.本工程防止開裂的加強網與各基體的搭接寬度,最小不應小于( ?。﹎m。
  A.50
  B.100
  C.150
  D.200

  34.飾面板(磚)采用濕作業法施工時,應進行防堿背涂處理的是( ?。?br />  A.人造石材
  B.拋光磚
  C.天然石材
  D.陶瓷錦磚

  35.本工程墻、地飾面使用天然花崗巖石材或瓷質磚的面積大于(  )㎡時,應對不同產品、不同批次材料分別進行放射性指標復驗。
  A.100
  B.150
  C.200
  D.300

  場景(八)
  某高層綜合樓外墻幕墻工程,主樓采用鋁合金隱框玻璃幕墻,玻璃為61ow-E+12A+6中空玻璃,裙樓為12 mm厚單片全玻幕墻,在現場打注硅酮結構膠。入口大廳的點支承玻璃幕墻采用鋼管焊接結構,主體結構施工中已埋設了預埋件,幕墻施工時,發現部分預埋件漏埋。經設計單位同意,采用后置埋件替代。在施工中,監理工程師檢查發現:
 ?。?)中空玻璃密封膠品種不符合要求;
 ?。?)點支承玻璃幕墻支承結構焊縫有裂縫;
  (3)防雷連接不符合規范要求。
  根據場景(八),回答下列問題。

  36.本工程隱框玻璃幕墻用的中空玻璃第一道和第二道密封膠應分別采用( ?。?。
  A.丁基熱熔密封膠,聚硫密封膠
  B.丁基熱熔密封膠,硅酮結構密封膠
  C.聚硫密封膠,硅酮耐厚密封膠
  D.聚硫密封膠,定級熱熔密封膠

  37.對本工程的后置埋件,應進行現場( ?。┰囼?yàn)。
  A.拉拔
  B.剝離
  C.膠杯(拉斷)
  D.抗剪

  38.允許在現場打注硅酮結構密封膠的是( ?。┠粔Α?br />  A.隱框玻璃
  B.半隱框玻璃
  C.全玻
  D.石材

  39.幕墻鋼結構的焊縫裂縫產生的主要原因是( ?。?br />  A.焊接內應力過大
  B.焊條藥皮損壞
  C.焊接電流太小
  D.母材有油污

  40.幕墻防雷構造要求正確的是( ?。?。
  A.每根鋁合金立柱上柱與下柱連接處都應該進行防雷連通
  B.鋁合金立柱上柱與下柱連接處在不大于10m范圍內,宜有一根立柱進行防雷連通
  C.有鍍膜層的鋁型材,在進行防雷連接處,不得除去其鍍膜層
  D.幕墻的金屬框架不應與主體結構的防雷體系連接

  二、多項選擇題(共10題。每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)

  場景(九)
  某建筑工程采用鋼筋混凝土框架剪力墻結構,基礎底板厚度為1.1m,屬大體積混凝土構件。層高變化大,鋼筋型號規格較一般工程多。屋面防水為SBS卷材防水。公司項目管理部門在過程檢查中發現:
 ?。?)T程公示牌有不應公示的內容;
  (2)安全技術交底中,交底人對“三寶”不明確;
 ?。?)鋼筋加工尺寸不準確;
  (4)底板混凝土局部出現裂縫;
  (5)屋面防水層局部起鼓,直徑50~250ram,但沒有出現成片串連現象。
  根據場景(九),回答下列問題。

  41.施工單位在現場入口處醒目位置設置的公示牌內容符合要求的有( ?。?br />  A.工程概況
  B.施工平面圖
  C.項目部組織機構圖
  D.施工二合同解讀
  E.項目成本及現金流預控計劃

  42.施工安全管理中屬于“三寶”的有( ?。?。
  A.安全繩
  B.安全網
  C.安全帶
  D.安全帽
  E.安全宣傳標語

  43.底板混凝土裂縫控制措施正確的有( ?。?。
  A.在保證混凝土設計強度等級的前提下適當降低水灰比,減少水泥用量
  B.及時對混凝土覆蓋保溫保濕材料
  C.控制混凝土內外溫差
  D.提高混凝土坍落度
  E.進行二次抹面工作,減少表面收縮裂縫

  44.本工程鋼筋加工中出現鋼筋長度和彎曲角度不符合圖紙要求的現象,其原因有( ?。?br />  A.下料不準確
  B.角度控制沒有采取保證措施
  C.用手工彎曲時,扳距選擇不當
  D.鋼筋進場后未進行復試
  E.所使用的鋼筋型號、規格過多

  45.本工程屋面卷材起鼓的質量問題,正確的處理方法有( ?。?br />  A.防水層全部鏟除清理后,重新鋪設
  B.在現有防水層上鋪一層新卷材
  C.直徑在100mm以下的鼓泡可用抽氣灌膠法處理
  D.直徑在100mm以上的鼓泡,可用刀按斜十字形割開,放氣,清水:在卷材下新貼一塊方形卷材(其邊長比開刀范圍大100mm)
  E.分片鋪貼,處理順序按屋面流水方向先上再左然后下

  場景(十)發包方與建筑公司簽定了某項目的建筑工程施工合同.該項目A棟為綜合辦公樓,B棟為餐廳。建筑物填充墻采用混凝土小型砌塊砌筑;內部墻、柱面采用木質材料;餐廳同時裝有火災自動報警裝置和自動滅火系統。經發包方同意后,建筑公司將基坑開挖工程進行了分包。分包單位為了盡早將基坑開挖完畢,晝夜趕工連續作業,嚴重地影響了附近居民的生活。
  根據場景(十),回答下列問題。

  46.根據《建筑內部裝修防火施工及驗收規范》(GB 50354--2005)要求。對該建筑物內部的墻、柱面木質材料,在施工中應檢查材料的( ?。?br />  A.燃燒性能等級的施工要求
  B.燃燒性能的進場驗收記錄和抽樣檢驗報告
  C.燃燒性能型式檢驗報告
  D.現場隱蔽工程記錄
  E.現場阻燃處理的施工記錄

  47.本工程餐廳墻面裝修可選用韻裝修材料有( ?。?br />  A.多彩涂料
  B.彩色阻燃人造板
  C.大理石
  D.聚酯裝飾板
  E.復塑裝飾極

  48.對本工程施工現場管理責任認識正確的有( ?。?。
  A.總包單位負責施工現場的統一管理
  B.分包單位在其分包范圍內自我負責施工現場管理
  C.項目負責人全面負責施工過程中的現場管理,建立施工現場管理責任制
  D.總包單位受建設單位的委托,負責協調該現場由建設單位直接發包的其他單位的施工現場管理
  E.由施工單位全權負責施工現場管理

  49.填充墻砌體滿足規范要求的有(  )。
  A.搭接長度不小于60mm
  B.搭接長度不小于90mm
  C.豎向通縫不超過2皮
  D.豎向通縫不超過4皮
  E.小砌塊應底面朝下反砌于墻上

  三、案例分析題(共3題,每題20分)

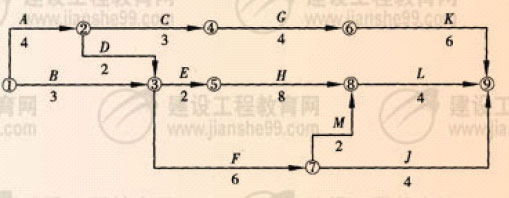

  背景資料(一)

  某綜合樓工程,地下1層,地上10層,鋼筋混凝土框架結構,建筑面積28500㎡,某施工單位與建設單位簽訂了工程施工合同,合同工期約定為20個月。施工單位根據合同工期編制了該工程項目的施工進度計劃,并且繪制出施工進度網絡計劃如下圖所示(單位:月)。

  在工程施工中發生了如下事件:
  事件一:因建設單位修改設計,致使工作K停工2個月。
  事件二:因建設單位供應的建筑材料未按時進場,致使工作H延期1個月。
  事件三:因不可抗力原因致使工作F停工1個月。
  事件四:因施工單位原因工程發生質量事故返工,致使工作M實際進度延遲1個月。

  問題:
  1.指出該網絡計劃的關鍵線路,并指出由哪些關鍵工作組成。
  2.針對本案例上述各事件,施工單位是否可以提出工期索賠的要求?并分別說明理由。
  3.上述事件發生后,本工程網絡計劃的關鍵線路是否發生改變?如有改變,指出新的關鍵線路。
  4.對于索賠成立的事件,工期可以順延幾個月?實際工期是多少?

  背景資料(二)

  某新建辦公大樓的招標文件寫明:承包范圍是土建工程、水電及設備安裝工程、裝飾裝修工程;采用固定總價方式投標,風險范圍內價格不作調整,但中央空調設備暫按120萬元報價;質量標準為合格,并要求獲省優質工程獎,但未寫明獎罰標準;合同采用《建設工程施工合同(示范文本)》(GF—99—0201)。
  某施工單位以3260萬元中標后,與發包方按招標文件和中標人的投標文件簽訂了合同。合同中還寫明;發包方在應付款中扣留合同額5%,即163萬元作為質量履約保證金,若工程達不到國家質量驗收標準,該質量履約保證金不再返還;逾期竣工違約金每天1萬元;暫估價設備經承發包雙方認質認價后,由承包人采購。
  合同履行過程中發生了如下事件:
  事件一:主體結構施工過程中發生多次設計變更,承包人在編制的竣工結算書中提出設計變更實際增加費用共計70萬元,但發包方不同意該設計變更增加費。
  事件二:中央空調設備經比選后,承包方按照發包方確認的價格與設備供應商簽訂了80萬元采購合同。在竣工結算時,承包方按投標報價120萬元編制結算書,而發包方只同意按實際采購價80萬元進行結算。雙方為此發生爭議。
  事件三:辦公樓工程經四方竣工驗收質量為合格,但未獲得省優質工程獎。發包方要求沒收163萬元質量保證金,承包人表示反對。
  事件四:辦公樓工程實際竣工日期比合同工期拖延了10天,發包人要求承包人承擔違約金10萬元。承包人認為工期拖延是設計變更造成的,工期應順延,拒絕支付違約金。

  問題:
  1.發包人不同意支付因設計變更而實際增加的費用70萬元是否合理?說明理由。
  2.中央空調設備在結算時應以投標價120萬元,還是以實際采購價80萬元為準?說明理由。
  3.發包人以工程未獲省優質工程獎為由沒收163萬元質量履約保證金是否合理?說明理由。
  4.承包人拒絕承擔逾期竣工違約責任的觀點是否成立?說明理由。

  背景資料(三)

  某市建筑集團公司承擔一棟20層智能化辦公樓工程的施工總承包任務,層高3.3 m,其中智能化安裝工程分包給某科技公司施工。在工程主體結構施工至第18層、填充墻施工至第8層時,該集團公司對項目經理部組織了一次工程質量、安全生產檢查。部分檢查情況如下。
 ?。?)現場安全標志設置部位有:現場出入口、辦公室門口、安全通道151、施工電梯吊籠內;
 ?。?)雜工班外運的垃圾中混有廢棄的有害垃圾;
 ?。?)第15層外腳手架上有工人在進行電焊作業,動火證是由電焊班組申請,項目責任工程師審批;
 ?。?)第5層磚墻砌體發現梁底位置出現水平裂縫;
  (5)科技公司工人在第3層后置埋件施工時,打鑿磚墻導致墻體開裂。

  問題:
  1.指出施工現場安全標志設置部位中的不妥之處。
  2.對施工現場有毒有害的廢棄物應如何處置?
  3.本案例,中電焊作業屬幾級動火作業?指出辦理動火證的不妥之處,寫出正確做法。
  4.分析墻體出現水平裂縫的原因并提出防治措施。
  5.針對打鑿引起的墻體開裂事件,項目經理部應采取哪些糾正和預防措施?

  參考答案

  一、單項選擇題
  1-5 DABBB  6-10 CCCCB
  11-15 DBAAA  16-20 CDDBA
  21-25 DCCAA  26-30 CCCAB
  31-35 AABCC  36-40 CACAB

  二、多項選擇題
  41.ABC;42.BCD;43.ABCE;44.ABC;45.CD;
  46.BCDE;47.ABCE;48.ABCD;49.BC;50.ABE;

  三、案例分析題(共3題,每題20分)

  背景材料(一)

  答:
  1.關鍵線路為:①→②→③→⑤→⑧→⑨關鍵工作為:A、D、E、H、1、
  2.事件一:施工單位不可提出工期索賠要求,因?yàn)樵摴ぷ鞑挥绊懣偣て凇?br />  事件二:施工單位可提出工期索賠要求,因?yàn)樵摴ぷ髟陉P(guān)鍵線路上,影響總工期,且屬建設單位責任。
  事件三:施工單位不可提出工期索賠要求,因?yàn)樵摴ぷ鞑挥绊懣偣て凇?br />  事件四:施工單位不可提出工期索賠要求,因是施工單位自身責任造成的。
  3.關鍵線路沒有發生改變。
  4.可順延工期1個月。實際工期是21個月。

  背景材料(二)

  答:
  1.合理。按照《建設工程施工合同(示范文本)》(GF一1999-0201)承包方應在收到設計變更后14天內提出變更報價。本案是在主體結構施工中發生的設計變更,但承包人卻是在竣工結算時才提出報價,已超過了合同約定的提出報價時間,發包人可按合同約定視為承包人同意設計變更但不涉及合同價款調整,因此發包有權拒絕承包人的70萬元設計變更報價。
  2.應按實際采購價80萬元來結算中央空調設備價款。因?yàn)樵O(shè)標書中的設備報價120萬元是暫估價,不能做為合同風險范圍內的報價,而80萬元才是雙方最終確認的設備價款。
  3.不合理。合同中關于5%即163萬元質量履約保證金的條款是針對工程質量是否達到國家工程質量驗收標準而設置的,本案工程已達到合同約定的合格標準。所以發包方?jīng)]收163萬元質量履約保證金沒有依據。
  4.不能成立。本案中承包人未在約定時限內提出順延或增加工期的要求,所以工期不能順延,承包人應承擔逾期竣工10天的違約金10萬元。

  背景材料(三)

  答:
  1.安全標志設置部位中不妥之處有:辦公室門口,施工電梯吊籠內。
  2.對有毒有害的廢棄物應分類送到專門的有毒有害廢棄物中心消納。
  3.(1)電焊作業屬于二級動火作業。
 ?。?)不妥之處:動火證由電焊班組申請,由項目責任工程師審批。
 ?。?)正確做法:二級動火作業由項目責任工程師組織擬定防火安全技術措施,填寫動火申請表,報項目安全管理部門和項目負責人審查批準。
  4.原因分析
 ?。?)磚墻砌筑時一次到頂;
 ?。?)砌筑砂漿飽滿度不夠;
  (3)砂漿質量不符合要求;
 ?。?)砌筑方法不當。

  防治措施
 ?。?)墻體砌至接近梁底時應留一定空隙,待全部砌完并至少隔7天(或靜置)后,再補砌擠緊;
 ?。?)提高砌筑砂漿的飽滿度;
 ?。?)確保砂漿質量符合要求;
  (4)砌筑方法正確;
 ?。?)輕微裂縫可掛鋼絲網或采用膨脹劑填塞;
 ?。?)嚴重裂縫拆除重砌。
  5.針對打鑿引起的墻體開裂事件,項目經理部應采取的糾正和預防措施:
 ?。?)立即停止打鑿行為,采取加固或拆除等措施處理開裂墻體;
  (2)對后置埋件的墻體采取無損或影響不大的措施;
 ?。?)對分包單位及相關人員進行批評、教育,嚴格實施獎罰制度;
 ?。?)加強工序交接檢查;
 ?。?)加強作業班組的技術交底和教育工作;
 ?。?)盡量采用預制埋件。

閱讀排行

二建機考系統
微信二維碼活碼

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
回到頂部
折疊
