2010年咨詢工程師考試《現代咨詢方法與實務》試題及答案
一、(20分)
A省公路管理部門利用世界銀行貸款建設由B市通往該省T港口的高速公路項目(簡稱BT高速公路)。BT高速公路全長114km,于2003年初開工,2004年底完工,并于2005年1月投入運營。
2010年初,A省公路管理部門決定開展該項目的后評價工作,并組織了項目咨詢招標,C咨詢公司中標。雙方采用FIDIC《客戶/咨詢工程師標準服務協議書》格式簽訂了咨詢服務合同。合同協議書的部分條款如下:
?。?)咨詢項目名稱:BT高速公路項目后評價。
?。?)合同服務期限:自2010年3月1日開始,200日歷天(扣除節假日)。
(3)提交成果時何:合同工期最后一天之前提交后評價報告,
?。?)咨詢報酬:采用人月費單價法計算咨詢服務費。
根據A省公路管理部門提供的資料:A省2004年的GDP為18000億元;未考慮BT高速公路項目影響,預測2004年~2009年A省的GDP平均增速為12%;受BT高速公路項目影響,2009年GDP增至36500億元。
問題:
1.簡述BT高速公路項目后評價的任務。
2.指出該咨詢服務合同協議書上述條款中的不妥之處,并給予改正。該合同通用條款的基本內容有哪些?
3.簡單說明采用人月費單價法計算咨詢服務費時,人月費率(月酬金)的組成內容。
4.從"有無對比"角度,計算2009年A省GDP增長率。
5.從"前后對比"角度,計算2009年相對于2004年A省GDP增長率。
二、(20分)
甲咨詢公司接受某企業委托,編寫某種礦產資源開發項目的申請報告。通過相關調查,收集整理資料如下:(1)2009年該行業產值為750億元,估計未來2年以年均12%的速度增長;(2)2009年該行業能耗折合標準煤為1.020萬噸(目前該行業單位產值能耗的國際先進水平為0.85噸標準煤/萬元);(3)預測該行業2010年至2011年的行業產值能耗彈性系數為0.65
甲咨詢公司編寫的項目申請報告中包括:(1)申報單位及項目概況;(2)發展規劃、產業政策和行業準入分析;(3)建設用地、征地拆遷及移民安置分析;(4)經濟影響分析等主要內容。報告后面還附帶了有關部門的審查意見。
項目的政府投資主管部門委托乙咨詢公司對甲咨詢公司編寫的該項目申請報告進行了核準評估。
問題:
1.用能源彈性系數法預測2011年該行業的能源消耗量。
2.2009年該行業的單位產值能耗是多少?是否達到國際先進水平?
3.甲咨詢公司編寫的項目申請報告中,除上述內容外,還應包括哪些內容?報告應附帶哪些有關部門的審查意見?
4.乙咨詢公司應該著重從哪些方面評估該申請報告中的資源開發方案?
三、(25分)
某市政府?dāng)M采用通用技術建設一體育場,采用公開招標方式選擇承包商。在資格預審后,招標人向A、B、C、D、E、F、G七家投標申請人發出了資格預審合格通知書,并要求各投標申請人在提交投標文件的同時提交投標保證金。
2009年2月12日,招標人向七家投標申請人發售了招標文件,并在同一張表格上進行了投標登記和招標文件領取簽收。招標文件規定:投標截止時間為2009年2 月27日10時;評標采用經評審的最低投標價法;工期不得長于18個月。
七家投標申請人均在投標截止時間前提交了投標文件。
F投標人在2月27日上午11:00以書面形式通知招標人撤回其全部投標文件,招標人沒收了其投標保證金。由于招標人自身原因,評標工作不能在投標有效期結束日30個工作日前完成,招標人以書面形式通知所有投標人延長投標有效期30天。G投標人拒絕延長,招標人退回其投標文件,但沒收了其投標保證金。
各投標人的投標報價和工期承諾匯總?cè)绫?-1所示,投標文件的技術部分全部符合招標文件要求和工程建設強制性標準的規定。
表3-1 投標人的投標報價和工期承諾匯總表
投標人 | 基礎工程 | 結構工程 | 裝飾工程 | 結構工程與裝飾工程搭接時間(月) | 備注 | |||
報價(萬元) | 工期(月) | 報價(萬元) | 工期(月) | 報價(萬元) | 工期(月) | |||
A | 4200 | 4 | 10000 | 10 | 8000 | 6 | 0 | 各分部工程每月完成的工程量相等(勻速施工) |
B | 3900 | 3.5 | 10800 | 9.5 | 9600 | 5.5 | 1 | |
C | 4000 | 3 | 11000 | 10 | 10000 | 5 | 1 | |
D | 4600 | 3 | 10600 | 10 | 10000 | 5 | 2 | |
E | 3800 | 3.5 | 8000 | 9.5 | 8000 | 6 | 3 |
問題:
1.指出上述招標活動和招標文件中的不妥之處,并說明理由。
2.招標人沒收F和G投標人的投標保證金是否合適?說明理由。
3.本項目采用"經評審的最低投標價法"評標是否恰當?說明理由。
4.招標人應選擇哪家投標人作為中標人(要求列出計算分析過程)?簽訂的合同價應為多少萬元?
四、(20分)
甲企業位于B地區,主要生產A產品。某咨詢公司接受甲企業的委托,完成了下列咨詢服務工作;
?。?)A產品成熟度分析:A產品的技術趨于穩定,市場需求迅速增加,生產規模逐步提高,生產該產品的企業數量也在迅速增加,生產成本呈下降趨勢:
?。?)A產品銷售量預測:咨詢工程師收集了2005~2009年A產品在B地區的平均銷售價格和銷售量(見表4-1),采用移動平均法預測了2010~2019年A產品在B地區的銷售量(見表4-2)。
表4-1 A產品在B地區的銷售價格和銷售量
年份 | 銷售價格(元/臺) | 銷售量(萬臺) | 價格彈性系數 |
2005 | 8100 | 80 | |
2006 | 7800 | 85 | -1.69 |
2007 | 7600 | 89 | -1.84 |
2008 | 7300 | 95 | -1.71 |
2009 | 7100 | 100 | -1.92 |
表4-2 2010~2019年A產品在B地區預側銷售量
年份 | 2010 | 2011 | 2012 | 2013 | 2014 | 2015 | 2016 | 2017 | 2018 | 2019 |
A產品預測銷售量(萬臺)(n=3) | 95 | 97 | 97 | 96 | 97 | 97 | 96 | 97 | 97 | 96 |
表4-3 甲企業的企業內部和外部因素評價
關鍵內部因素 | 權重 | 得分 | 關鍵外部因素 | 權重 | 得分 | ||
優勢 | 研發能力 | 0.20 | 4 | 機會 | 政策扶持 | 0.20 | 4 |
管理規范 | 0.25 | 4 | 信貸環境寬松 | 0.15 | 3 | ||
產品性能處于行業中等水平 | 0.15 | 3 | 行業技術進步 | 0.15 | 2 | ||
劣勢 | 流動資金緊張 | 0.10 | -3 | 威脅 | 新的替代產品出現 | 0.25 | -2 |
生產設備較落后 | 0.10 | -2 | 競爭對手結盟 | 0.25 | -1 | ||
銷售渠道不暢通 | 0.20 | -3 |
問題:
1.根據咨詢公司對A產品的市場分析結論,判斷A產品處于產品聲明周期的哪個階段。
2.如果B地區2010年A產品的梢售價格下降到7000元/臺,用價格彈性系數法預測2010年A產品在B地區的銷售量。
3.咨詢工程師選擇移動平均法預測A產品的銷售量是否恰當?說明理由。
4.根據對甲企業的內部及外部因素評價結果,畫出SWOT分析圖;指出甲企業應選擇何種戰略,并說明理由。
五、(25分)
某企業擬投資建設的新項目有關情況如下:
項目計算期:建設期2年,生產期10年。
投資估算和資金使用計劃:工程費用(含建筑工程費、設備購置費及安裝工程費)為10000萬元,工程建設其他費用為1900萬元,基本預備費費率為8%,建設期內年平均物價上漲指數為5%。建設投資各年用款比例:第1年為55%,第2年為45%;年內均勻投入。流動資金估算為800萬元,分別在生產期第1年投入60%,第二年投入40%
資金籌措方案:建設期各年資本金投入均占建設投資的40%,其余為銀行貸款。貸款寬限期2年(即建設期內不還本金),自投產后5年內采取等額還本方式還清全部貸款,貸款利息當年支付,貸款年利率為6%。流動資金全部來源于項目資本金。
項目生產負荷:投產第1年為60%,第2年達到設計生產能力。
項目收入和成本:達產年的營業收入為13000萬元;經營成本為3000萬元,其中固定成本為1200萬元,其余為可變成本,可變成本與營業收入成正比例變動。
稅種與稅率:本項目需繳納的營業稅、城市維護建設稅和教育費附加的綜合稅率為3.41%
問題:
1.估算項目建設投資及建設期利息。
2.需要籌措的項目資本金總額是多少?籌措項目資本金可以有哪些途徑?
3.計算項目資本金現金流量表中計算期第3年的所得稅前凈現金流量。
?。ㄗⅲ河嬎憬Y(jié)果保留兩位小數)
六、(20分)
A市擬新建一條高速公路,委托B咨詢公司承擔該項目可行性研究工作。
B咨詢公司通過現場訪談?wù){(diào)查和專家調查,獲得了大量的項目基礎信息,編制了項目經濟費用效益相關數據表(見表6-1),項目計算期20年,社會折現率為10%
根據初步社會評價的結果,B咨詢公司采用定量與定性分析相結合的方法,開展詳細社會評價,識別出社會因素并進行了分組排序。
表6-1項目經濟費用效益相關數據表 單位:百萬元
序號 | 項目 | 合計 | 建設期 | 運營期 | ||||
1 | 2 | 3 | 4 | 5~19 | 20 | |||
1 | 建設投資 | 4000 | 1500 | 2500 | ||||
2 | 流動資金 | 42 | 42 | |||||
3 | 運營成本 | 1245 | 60 | 65 | 70 | 70 | ||
4 | 時間節約 | 10330 | 500 | 550 | 580 | 580 | ||
5 | 運輸費用節約 | 1341 | 55 | 70 | 76 | 76 | ||
6 | 減少交通事故 | 144 | 8 | 8 | 8 | 8 | ||
7 | 回收流動資金 | 42 | 42 | |||||
8 | 回收固定資產余值 | 2000 | 2000 |
問題:
1.B咨詢公司進行市場調查時,除已采用的方法外,還可以采用哪些調查方法?
2.B咨詢公司應如何組織實施專家調查法?
3.根據表6-1中的數據,計算該項目各年凈效益流量、經濟凈現值,并判斷項目是否具有經濟合理性。
4.識別出社會因素并排序后,B咨詢公司進行的詳細社會評價還應包括哪些工作?
(注:計算結果保留兩位小數)
i | n | (F/P,i,n) | (P/F,i,n) | (A/P,i,n) | (P/A,i,n) | (A/F,i,n) | (F/A,i,n) |
10% | 3 | 1.3310 | 0.7513 | 0.4021 | 2.4869 | 0.3021 | 3.3 100 |
4 | 1.4641 | 0.6830 | 0.3155 | 3 .1699 | 0.2155 | 4.6410 | |
15 | 4.1772 | 0.2394 | 0. 13 15 | 7.6061 | 0.0315 | 31.7720 | |
20 | 6.7275 | 0.1486 | 0.1175 | 8.5136 | 0.0175 | 52.275 |
2010年度全國注冊咨詢工程師(投資)執業資格考試試卷
現代咨詢方法與實務標準答案(滿分130)
一、(20分)
1.項目后評價的任務:
(1)對BT高速公路項目全過程進行回顧和總結;(1分)
(2)對BT高速公路項目效果和效益進行分析評價;(1分)
?。?)對BT高速公路項目目標實現程度和持續性進行評價;(1分)
?。?)總結經驗教訓,提出對策建議。(1分)
2.(1)合同服務期限不妥(1分),日歷天不應扣除節假日(1分)
(2)該合同通用條件的基本內容有:
?、俸贤杏嘘P(guān)詞語的定義;
?、谧稍児こ處煹牧x務;(1分)
?、劭蛻舻牧x務;(1分)
?、苈殕T;
⑤責任和保險;(1分)
⑥協議的開始執行、完成、變更與終止的條款;(1分)
?、哂嘘P(guān)支付的條款;(1分)
?、嘁话阋?guī)定;
?、釥幎说慕鉀Q。(1分)
3.人月費率包括五個部分:
(1)基本工資;(1分)
(2)社會福利費;(1分)
(3)海外津貼與艱苦環境地區津貼;(1分)
?。?)咨詢單位管理費;(1分)
?。?)咨詢單位利潤。(1分)
4.有無對比:[36500-18000×(1+12%)5]/[18000×(1+12%)5]=15.06%(2分)
5.前后對比:(36500-18000)/18000=97.22%(1分)
二、(20分)
1.2009-2011年能源消耗年均增長速度為:0.65×12%=7.8%(2分)
2011年的能耗為:1020×(1+7.8%)2=1185.33(萬噸標準煤)(2分)
2.2009年該行業的平均能耗為
1020×10000/(750×10000)=1.36噸標準煤/萬元(1分)>0.85噸標準煤/萬元(1
分)沒有達到國際先進水平(1分)。
3.還應包括:資源開發及綜合利用分析(1分);節能方案分析(1分)
環境影響分析(1分);社會影響分析(1分)。
還需附有:環境保護行政主管部門出具的環境影響文件的審查意見(1分)國家能源行政主管部門出具的項目用地預審意見(1分);城市規劃行政部門出具的城市規劃意見。(1分)
4.(1)評估報告中對資源的可開發量(0.5分)、自然品質(0.5分)賦存條件(0.5分)、開發價值(1分)等的勘探情況論述是否全面。
?。?)評估開發方案是否符合資源開發利用的可持續發展戰略要求(1分),是否符合保護資源環境的政策規定(1分)、是否符合資源開發總體規劃(1分)及利用的相關要求等(1分)
三、(25分)
1.(1)各投標人在同一張表格上進行投標登記和招標文件領取簽收不妥(1分);違反了"招標人不得向他人透露已獲取招標文件的潛在投標人的名稱和數量"的規定(或招標人對潛在投標人名稱和數量有保密的義務)(1分)。
(2)把"2月27日10點為投標截止時間"不妥(1分);因自發售招標文件開始至投標截止時間不得少于20個工作日(1分)。
2.(1)招標人沒收F的投標保證金正確(1分),因?yàn)閷儆谕稑?biāo)人在投標截止時間之后(或在投標有效期內)任意撤回投標文件(1分)。
(2)招標人沒收G的投標保證金不妥(1分),因投標人有權拒絕延長投標有效期(2分)。
3.恰當(1分);該項目屬于采用通用技術、性能標準建設的項目(1分),且招標人對于技術、性能沒有特殊的要求(1分)。
4.(1)招標人應選擇E投標人中標(2分)。
?。?)計算分析過程:
?、貯投標人:
承諾工期4+10+6=20個月,大于招標文件規定的18個月,屬于重大偏差,作為廢標處理(2分)
②B投標人:
承諾工期:3.5+9.5+5.5-1=17.5個月(0.5分)
報價:3900+10800+9600=24 300(萬元)(0.5分)
?、跜投標人:
承諾工期3+10+5-1=17個月(0.5分)
報價4000+11000+10000=25000(萬元)(0.5分)
?、蹹投標人:
承諾工期:3+10+5-2=16個月(0.5分)
報價4600+10600+10000=25200(萬元)(0.5分)
⑤E投標人:
承諾工期:3.5+9.5+6-3=16(月)(0.5分)
報價:3800+8000+8000=19800(萬元)(0.5分)
?、轇、C、D、E為有效投標文件,其中E的報價最低,因此確定E中標(1分)
(3)簽訂的合同價為19800萬元(2分)
四、(20分)
1.A產品處于產品生命周期的成長期。(2分)
2. 2005--2009年各年價格彈性系數的平均值=(-1.69-1.84-1.71-1.92)/4=-1.79(2分)
[(7100-7000)/7100]×1.79=2.52%(2分)
因此,2010年A產品在B地區的銷售量為100×(1十2.52%)=103(萬臺)(2分)
3.不恰當(2分),移動平均法只適用于短期預測,而對A產品的銷售量要進行中長
期預測(2分)。
4.(1)根據甲公司的企業內部和外部因素評價結果計算綜合得分:
優勢劣勢得分為:4×0.20+4×0.25+3×0.15-3×0.10-2×0.1 0-3×0.2=1.15(1分)
機會威脅得分為:4×0.2+3×0.15+2×0.15-2×0.25-l×0.25=0.80(1分)

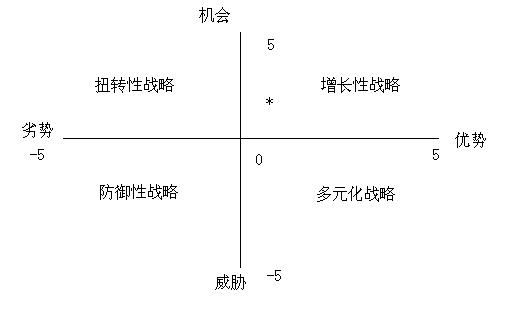

(2)畫出SWOT分析圖(2分)
3)公司應選擇增長性戰略(2分),因該公司處于SWOT分析圖的第一象限,說明企業目前擁有優勢和機會(1分),企業應采取增加投資、擴大生產、提高市場占有率的增長性戰略(1分)。
五、(25分)
1.(1)建設投資:
基本預備費=(10000+1900)×8%=952(萬元)(2分)
漲價預備費=10000×55%×(1.05-1)+10000×45%×(1.052-1)
=275+461.25=736.25(萬元)(2分)
建設投資=10000+1900+952+736.25=13588.25(萬元)(1分)
?。?)建設期利息:
?、俳杩羁傤~:13588.25×60%=8152.95(萬元)(1分)
?、诘?年借款利息=(8152.95×55%×1/2)×6%=134.52(萬元)(1分)
?、鄣?年借款利息=(8152.95×45%×1/2+8152.95×55%)×6%
=(3668.83×1/2+4484.12)×6%=379.11(萬元)(2分)
?、芙ㄔO(shè)期利息=134.52+379.11=513.63(萬元)(1分)
2.(1)項目資本金總額=13588.25×40%+800=5435.3+800=6235.30(萬元)(2分)
?。?)項目資本金的籌措方式有:企業的現金(1分),未來生產經營中獲得的可用于項目的資金(1分),企業資產變現(1分),企業產權轉讓收入(1分)。
3.(1)現金流入=營業收入=13000×60%=7800萬元(1分)
?。?)現金流出
1)流動資金=800×60%=480(萬元)(1分)
2)經營成本=1200+(3000-1200)×60%=2280(萬元)(1分)
3)營業稅金及附加=7800×3.41%=265.98(萬元)(1分).
4)償還長期貸款本金=8152.95/5=1630.59(萬元)(1分)
5)支付長期貸款利息=8152.95×6%=489.18(萬元)(1分)
(3)第3年所得稅前凈現金流量
=7800-(480+2280+265.98+1630.59+489.18)=2654.25(萬元)(3分)
六、(20分)
1.還可以采用:
①問卷調查(1分);②現場測量(1分);③文案調查(1分)。
2.專家調查法實施方案:
?、俳㈩A(yù)測工作組(1分);②選擇專家(1分);③設計調查表(1分);
④組織調查實施(1分);⑤匯總處理調查結果(1分)。
3.①凈效益流量:
表6-1項目經濟費用效益流量表 單位:百萬元
序號 | 項目 | 合計 | 建設期 | 運營期 | ||||
1 | 2 | 3 | 4 | 5~19 | 20 | |||
1 | 效益流量 | 13857 | 563 | 628 | 664 | 2706 | ||
1.1 | 運輸費用節約 | 1341 | 55 | 70 | 76 | 76 | ||
1.2 | 時間節約 | 10330 | 500 | 550 | 580 | 580 | ||
1.3 | 減少交通事故 | 144 | 8 | 8 | 8 | 8 | ||
1.4 | 回收固定資產余值 | 2000 | 2000 | |||||
1.5 | 回收流動資金 | 42 | 42 | |||||
2 | 費用流量 | 5287 | 1500 | 2500 | 42 | |||
2.1 | 建設投資 | 4000 | 1500 | 2500 | 2000 | |||
2.2 | 流動資金 | 42 | 42 | |||||
2.3 | 運營成本 | 1245 | 60 | 65 | 70 | 70 | ||
3 | 凈效益流量 | 8570 (0.5分) |
-1500 (0.5分) |
-2500 (0.5分) |
461 (0.5分) |
563 (0.5分) |
594 (0.5分) |
2636 (0.5分) |
②項目經濟凈現值(ENPV)=-1500×0.9091-2500×0.8264+461×0.7513+563
×0.6830+594×7.6061×0.683+2636×0.1486(3分)=778.75(百萬元)(1分)
由于項目經濟凈現值(ENPV)>0,具有經濟合理性。(2分)
4.詳細社會評價還應包括:
?。?)識別利益相關者并排序(1分);
(2)論證當?shù)厣鐣h(huán)境對項目的適應程度(1分);
(3)比選優化方案(1分)。
報考指南
