2010年全國一級建造師《水利水電》考試試卷及答案
2010年度全國一級建造師執業資格考試試卷《水利水電》試題及答案解析(點擊下載)
--------------------------------------------------------------------------
該文件為PDF格式文件 需要有PDF閱讀器才可以打開,
如果沒有,請點擊以下地址下載
--------------------------------------------------------------------------
2010年度全國一級建造師執業資格考試試卷
專業工程管理與實務(水利水電)

一、單項選擇題(共20題,每題1分,每題的備選中只有1個正確答案)
1.混凝土壩壩底承受的滲透壓力大小與(?。┏烧?。
A.上游水深
B.下游水深
C.上、下游水頭差
D.壩高
【答案】C
2.根據測量誤差的分析,由于觀測者受到干擾造成的誤差屬于(?。?。
A.系統誤差
B.偶然誤差
C.粗差
D.限差
【答案】C
3.拱壩在校核洪水位承受的波浪壓力屬于(?。┳饔煤奢d。
A.永久
B.基本
C.可變
D.偶然
【答案】D
4.下列導流方式中,屬于混凝土壩分段圍堰法導流方式的是(?。Я?。
A.明渠
B.隧洞
C.涵管
D.底孔
【答案】D
5.適用于均質土壩壩體灌漿的是(?。┕酀{。
A.帷幕
B.充填
C.固結
D.回填
【答案】B
6.水利工程大型采石場開采宜用(?。┍品ā?br />
A.淺孔
B.深孔
C.洞室
D.預裂
【答案】B
7.土壩黏性土填筑的設計控制指標包括最優含水率和(?。?。
A.壓實度
B.密實度
C.最大干密度
D.相對密實度
【答案】A
【答案】B
12.水利工程建設稽察的重點是工程(?。?br />
A.質量
B.進度
C.投資
D.效益
【答案】A
13.經評審的最低投標價法與綜合評估法的區別之一是(?。┰u審標準不同。
A.形式
B.資格
C.影響性
D.項目管理機構
【答案】D
14.根據《水利工程質量監督管理規定》,質量監督機構的兼職質量監督員可來自承擔該工程任務的(?。﹩挝?。
A.招標代理
B.監理
C.設計
D.施工
【答案】A
15.水利水電工程項目劃分中,具有獨立發揮作用或獨立施工條件的建筑物為(?。┕こ?。
A.單位
B,分部
C.單項
D.單元
【答案】A
16.需監理單位在竣工圖圖標上方加蓋并簽署竣工圖確認章的是(?。?。
A.原施工圖沒有變動的
B.在原施工圖上杠改的
C.在原施工圖上劃改的
D.重新繪制的
【答案】D
17.水利工程施工企業總公司管理人員差旅交通費屬于(?。?。
A.直接費
B.其他直接費
C.現場經費
D.間接費
【答案】D
18.水電工程建設監理單位對其驗收合格項目的施工質量負( )責任。
A.部分
B.全部
C.直接
D.間接
【答案】C
19.產生水土流失的基本動力是( )。
A.降雨
B.耕作
C.風力
D.剝蝕
【答案】A
20.水利水電工程鋼閘門安裝好后,應在(?。┣闆r下作全行程啟閉試驗。
A.無水
B.充水
C.動水
D.平水
【答案】A
二、多項選擇題(共10題,每題2分,每題的備選答案中,有2個或2個以上符合題意,至少有一個錯項。錯選,本題不得分;少選,所選的每個選項的0.5分)
21.水工混凝土配合比設計參數包括(?。┑取?br />
A.水灰比
B.水砂比
C.水石比
D.砂率
E.漿骨比
【答案】ADE
22.土壩截流施工中,改善龍口水力條件的措施包括(?。?。
A.定向爆破
B.雙戧截流
C.三戧截流
D.寬戧截流
E.平拋墊底
【答案】BCDE
23.混凝土壩施工質量檢查和監測的方法包括(?。?br />
A.物理監測
B.化學監測
C.鉆孔壓水
D.大塊取樣
E.原型觀測
【答案】ACDE
24.根據水利水電工程建設程序有關規定,開展堤防工程施工準備階段工作應具備的條件包括(?。?。
A.初步設計已經批準
B.施工圖已通過審查
C.項目已列入投資計劃
D.已辦理報建手續
E.項目法人已建立
【答案】ACE
25.根據《工程建設項目勘察設計招標投標辦法》,水利工程建設項目設計可不招標的情況有(?。?。
A.涉及國家秘密的
B.搶險救災的
C.技術復雜,滿足條件的設計單位少于三家的
D.專業性強,符合條件的潛在投標人數量有限的
E.首次公開招標中,投標人少于三個的
【答案】ABC
26.水利系統文明建設工地建設管理水平考核的內容包括(?。?。
A.基本建設程序
B.工程質量管理
C.施工安全措施
D.工程監理措施
E.內部管理制度
【答案】ABCE
27.水利工程建設項目審計按建設過程分為(?。徲?。
A.前期工作
B.開工
C.建設期間
D.竣工決算
E.竣工后
【答案】BCD
28.《水法》中的水工程是指在江河、湖泊和地下水源上( )水資源的各類工程。
A.開發
B利用
C.節約
D.調配
E.保護
【答案】ABDE
29.根據《大中型水利水電工程建設征地補償和移民安置條例》,移民安置工作的管理體制包括(?。?。
A.政府領導
B.分級負責
C.縣為基礎
D.項目法人實施
E.施工單位參與
【答案】ABC
30.根據《水利水電工程混凝土防滲墻施工規范》,檢查塑性混凝土防滲墻防滲性能的指標有(?。?。
A.抗壓強度
B.彈性模量
C.抗?jié)B等級
D.滲透系數
E.允許滲透坡降
【答案】DE
三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)
?。ㄒ唬?/p>
背景資料
某中型水庫除險加固工程主要建設內容有:砌石護坡拆除、砌石護坡重建、土方填筑(壩體加高培厚)、深層攪拌樁滲墻、壩頂瀝青道路、混凝土防浪墻和管理房等。計劃工期9個月(每月按30天計)。合同約定:①合同中關鍵工作的結算工程量超過原招標工程量15%的部分所造成的延期由發包人承擔責任;②工期提前的獎勵標準為10000元/天,逾期完工違約金為10000元/天。
施工中發生如下事件:

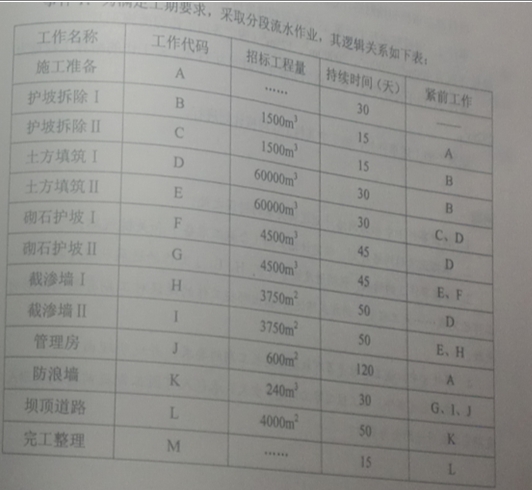

事件1:為滿足工期要求,采取分段流水作業,其邏輯關系如下表:

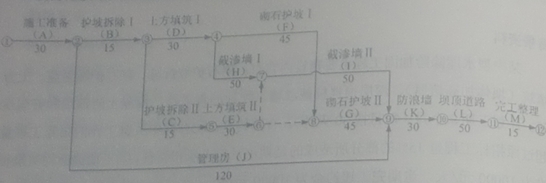

項目部技術人員編制的初始網絡計劃如下:
項目部在審核初始網絡計劃時,發現邏輯關系有錯并將其改正。
事件2:項目部在開工后第85天末組織進度檢查,F(xiàn)、H、E、J工作累計完成工程量分別為400m3、600㎡、20000m3、125㎡(假定 工作均衡施工)。
事件3:由于設計變更,K工作的實際完成時間為33天,K工作的結算工程量為292m3.
除發生上述事件外,施工中其他工作均按計劃進行。
問題:
指出事件1中初始網絡計劃邏輯關系的錯誤之處。
依據正確的網絡計劃,確定計劃工期(含施工準備)和關鍵線路。
根據事件2的結果,說明進度檢查時F、H、E、J工作的邏輯狀況(按“……工作已完成……天工程量”的方式陳述)。指出哪些工作的延誤對工期有影響及影響天數。
事件3中,施工單位是否有權提出延長工期的要求?并說明理由。
綜合上述事件,該工程實際工期是多少天?承包人可因工期提前得到獎勵或逾期完工支付違約金為多少?
答案
錯誤之處:E改正的緊前工作應為C、D工作(1分),而初始網絡計劃中,E工作的緊前工作只有C工作(1分)。
在節點④、⑤之間缺少一項虛工作(2分)。
或E工作與C、D工作之間的邏輯關系--(2分)。
計劃工期270天(1分)
關鍵線路:A-B-D-H-I-K-L-M(2分)
F工作已完成4天工程量(1分),H工作已完成8天工程量(1分),E工作已完成10天工程量(1分),I工作已完成25天工程量(1分),H、J工作拖延對工期有影響(2分),H工作的延誤對工作影響3天(1分),J工作的延誤對工期影響5天(1分)。
有權(1分),依據合同承包人對K工作結算工程量超過276m3(240*115%)(1分)部分所造成的工程延誤可以提出延期要求,可提出2天的延期要求(1分)。
該工程的實際工期為278天(270+5+3)(2分)因逾期完工支付違約金為60000元[10000*(278-270-2)])
?。ǘ?/p>

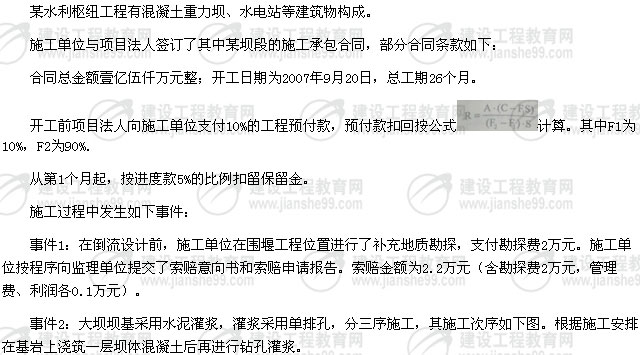

背景資料
注:P為先導孔
④為第一次序孔
事件3:至2008年3月,施工累計完成工程量2700萬元。4月份的月進度付款申請單見下表。
問題
事件1中,施工單位可以獲得索賠費用是多少?并說明理由。
指出事件2中的灌漿按灌漿目的分類屬于哪類灌漿?先澆一層壩體混凝土再進行灌漿的目的是什么?
指出事件2中第二次序孔、第三次序孔分別是哪些?
指出預付款開會公式中A、C、S分別代表的含義。
指出事件3表中Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ分別代表的金額。
答案
施工單位可以獲得索賠的費用是零(或不可以獲得)(2分)。施工單位為其臨時工程所需進行的補充地質勘探,其費用有施工單位承擔(2分)。
帷幕灌漿(或防滲灌漿)(1分)
有利于防止地表漏漿(1分),提高(保證)灌漿壓力(1分),保證灌漿質量(1分)
3.②、⑥為第二次序孔(2分)
①、③、⑤、⑦為第三次序孔(2分)
4.預付款扣回公式中的
A--工程預付款總額(1分)
C--合同累計完成金額(1分)
S--合同價格(1分)
5.Ⅰ為150萬)(1分)
?、驗?6萬元(1分)
?、鬄?35萬元(1分)
?、魹?2.4萬元(1分)
Ⅴ為369.6萬元(1分)。
?。ㄈ?/p>
背景資料
某泵站樞紐工程由泵站、清污機閘、進水渠、出水渠、公路橋等組成,施工現場地面高程為31.0m-31.4m,泵站底板建基面高程為20.38m,鉆探資料表明,地基18.5m-31.4m高程范圍內為黏土,12.0m-18.5m高程范圍內為中砂,該砂層地下水具有承壓性,承壓水位為29.5m。承包人在施工進水方案中提出,基坑開挖時需要采取降水措施,降水方案有管井降水和輕型井點降水兩個方案。

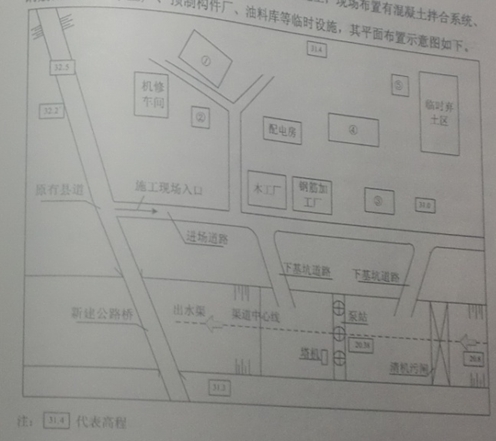

根據施工需要,本工程主要采用泵送混凝土施工,現場布置有混凝土拌合系統、鋼筋加工廠、木工廠,預制構件廠、油料庫等臨時設施,其平面布置示意圖如下。
圖中①、②、③、④、⑤為臨時設施(混凝土拌合系統、零星材料倉庫、預制構件廠、油料庫、生活區)代號。
問題
1.根據有利生產、方便生活、易于管理、安全可靠的原則,指出示意圖中代號中①、②、③、④、⑤所對應臨時設施的名稱。
2.簡要說明基坑開挖時需要降水的理由,指出哪個降水方案較適用于本工程,并說明理由。
3.根據《建設工程安全生產管理條例》,承包人應當在圖中哪些地點和設施附近設置安全警示標志?
4.根據《特種作業人員安全技術考核瑰麗規則》和本工程施工的實際情況,本工程施工涉及哪些特種作業?
答案
1.①生活區
②零星材料倉庫
?、刍炷涟韬舷到y(tǒng)
④預制構件廠
?、萦土蠋?/p>
2.(1)降水理由:該地基承壓水位(29.5m)高于建基面(20.38m)(1分),建基面以下黏性土隔水層厚度(1.88m)較薄,不滿足壓重要求(2分)
(2)管井降水方案適用于本工程(1分),理由是中砂地層承壓水位較高,涌水量較大(2分)
3.施工現場入口、原料庫、配電房、基坑邊緣(或下基坑道路)、塔機、腳手架等。
4.本工程特種作業包括:電工作業、起重機械操作、金屬(或鋼筋)焊接作業、高處作業等。
?。ㄋ模?/p>
背景資料
淮江湖行洪區退水閘為大(1)型工程,批復概算約3億元,某招標代理機構組織了此次招標工作。在招標文件審查會上,專家甲、乙、丙、丁、戊分別提出了如下建議:
甲:為了防止投標人哄抬報價,建議招標文件規定投標報價超過標底5%的為廢標。
乙:投標人資格應與工程規模相稱,建議招標文件規定投標報價超過注冊資本金5倍的為廢標。
丙:開標是招標工作的重要環節,建議招標文件規定投標人的法定代表人或委托代理人不參加開標會的,招標人可宣布其棄權。
?。赫袠擞烧袠巳素撠煟ㄗh招標文件規定評標委員會主任由招標人代表擔任,且評標委員會主任在投標人得分中所占權重為20%,其他成員合計占80%。
戊:地方政府實施的征地移民工作進度難以控制,建議招標文件專用合同條款中規定,由于地方政府的原因未能及時提供施工現場的,招標人不承擔違約責任。

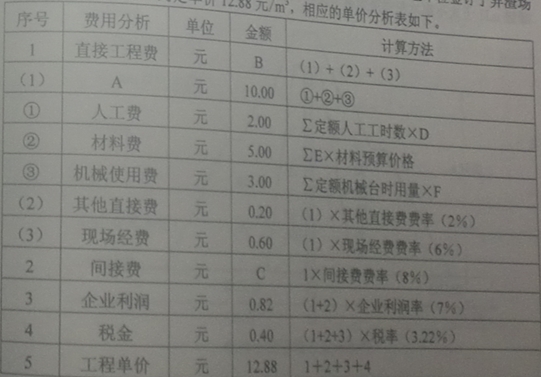

招標文件完善后進行看發售,在規定時間內,投標人遞交了投標文件。其中,投標人甲在投標文件中提出將棄渣場清理項目進行分包,并承諾嚴格管理分包單位,不允許分包單位再次分包,且分包單位項目管理機構人員均由本單位人員擔任。經過評標、定標、該投標人中標,與發包人簽訂了總承包合同,并與分包單位簽訂了棄渣場清理項目分包合同,約定單價12.88元/m3,相應的單價分析表如下。
問題
1.專家甲、乙、丙、丁、戊中,哪些專家的建議不可采納?并說明理由。
2.分包單位項目管理機構設置,哪些人員必須是分包單位本單位人員?本單位人員必須滿足的條件有哪些?
3.指出棄渣場清理單價分析表中A、B、C、D、E、F分別代表的含義或數值。
4.投標人甲與招標人簽訂的總承包合同應當包括哪些文件?
答案
專家甲、丁、戊的建議不可以采納
理由:(1)標底不能作為廢標的直接依據;
?。?)評標委員會主任與評標委員會其他成員權利相同;
?。?)提供施工用地是發包人的義務和責任。
2.項目負責人、技術負責人、財務負責人、質量管理人員、安全管理人員必須是分包單位本單位人員。
本單位人員必須滿足以下條件:
聘用合同必須是由分包單位與之簽訂;
與分包單位有合法的工資關系;
分包單位為其辦理社會保險。
A代表直接費
B代表10.80
C代表0.86
D代表人工預算單價
E代表定額材料用量
F代表機械臺時費
4.協議書;中標通知書;投標報價書;專用合同條款;通用合同條款;技術條款;圖紙;已標價的工程量清單;其他合同文件。
?。ㄎ澹?/p>
背景資料
某大型水庫樞紐工程由大壩、電站、泄洪隧洞、引水發電隧洞。溢洪道組成,大壩為黏土心墻砂殼壩。該樞紐工程除險加固的主要工程內容有:①壩基帷幕灌漿;②壩頂?shù)缆凡鸪亟ǎ虎凵嫌巫o坡拆除重建(▽66.5m-▽100.0m);④上游壩坡石渣料幫坡(▽66.5m-▽100.0m);⑤引水發電隧洞加固;⑥泄洪隧洞加固;⑦黏土心墻中新建混凝土截滲墻;⑧溢洪道加固;⑨下游護坡拆除重建。

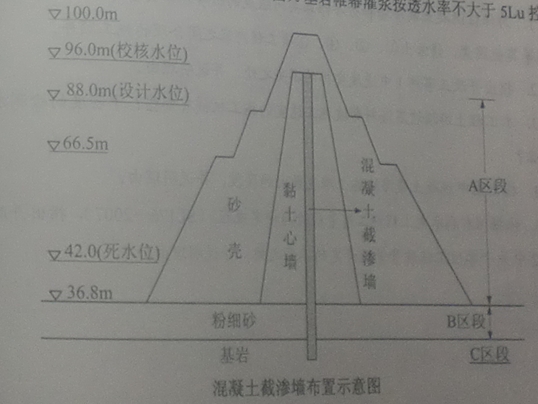

水庫樞紐工程主要特征水位、壩頂和壩底高程詳見附圖。泄洪隧洞和引水發電隧洞進口底高程分別為42.0m46.0m,溢洪道底板高程為82.0m.根據設計要求,施工期非汛期庫水位為66.0m,施工期汛期最高庫水位為80.0m,截滲墻施工時上游壩坡石渣料幫破需要達到的最低高程為81.0m.
工程總工期為20個月,自2007年10月1日至2009年5月31日,汛期為7-9月份??紤]發電和灌溉需要,引水發電隧洞加固必須在2008年4月30日前完成;為保證工期,新建混凝土截滲墻必須安排在第一個非汛期內完成。本工程所用石渣料及拋石料場距工程現場5.6km,石渣料幫坡設計干密度為2.0g/cm3,孔隙率為26%.河床段壩基為厚8.0m的松散~中密狀態的粉細砂,下臥裂隙發育中等的基巖,混凝土截滲墻厚度0.8m,入基巖深度2.0m(見下圖)?;鶐r帷幕灌漿按透水率不大于5Lu控制。

工程建設過程發生如下事件:

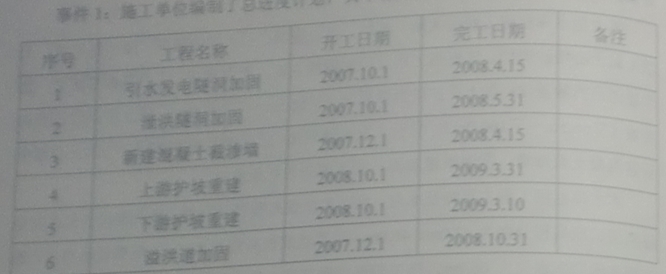

事件1:施工單位編制了總進度計劃,其中部分工程項目的進度計劃見下表。
3.(1)挖掘機、自卸汽車、推土機、振動輾、灌砂法(灌水法)。
4.B區段;因砂層中施工混凝土截滲墻易塌孔、漏漿。
5.單位高程質量等級應為合格;
因為部分工程質量優良率=6/9=66.7%
