2010年一級建造師《機電工程管理與實務》試題及答案
2010年度全國一級建造師執業資格考試試卷《機電工程管理與實務》試題及答案解析(點擊下載)
--------------------------------------------------------------------------
該文件為PDF格式文件 需要有PDF閱讀器才可以打開,
如果沒有,請點擊以下地址下載
--------------------------------------------------------------------------
2010年度全國一級建造師執業資格考試試卷
《機電工程管理與實務》
一、單選題
1.定態流動的流體在流動過程中,不隨空間位置變化的物理參數是( )。
A.流速
B.流量
C.黏度
D.壓力
正確答案:C
2.當異步電動機接入三相對稱交流電時,旋轉磁場在( )中產生。
A.定子鐵芯
B.定子繞組
C.轉子繞組
D.籠形繞組
正確答案:B
6.根據導線連接要求,在跨越公路、鐵路、河流、重要建筑物等處,導線接頭的數量應為( )。
A.0個
B.1個
C.2個
D.3個
正確答案:A
7.自動化儀表設備的插件在檢查、試驗過程中,應采取防止( )的措施。
A.?dāng)嗦?br />
B.靜電
C.屏蔽
D.接地
正確答案:B
8.金屬表面預處理等級為Sa21/2級的除銹方式是( )。
A.手工除銹
B.噴射除銹
C.火焰除銹
D.化學除銹
正確答案:B
9.大型原油罐絕熱層施工中,依托焊接在管壁上的保溫支架,將絕熱材料制品綁緊、定位的施工方法是( )。
A.拼砌法
B.充填法
C.捆扎法
D.粘貼法
正確答案:C
10.立式圓筒金屬儲罐壁板組焊的正確順序是( )。
A.先焊環縫,再焊縱縫
B.先焊縱縫上段,后焊縱縫下段
C.先焊罐外側,清焊根后焊縫內側
D.先焊罐內側,清焊根后焊罐外側
正確答案:C
11.焊縫外觀檢驗時,用焊接檢驗尺測量焊縫的( )。
A.余高、凹陷、裂紋、錯口
B.余高、錯口、凹陷、焊瘤
C.錯口、氣孔、裂紋、焊瘤
D.余高、焊瘤、夾渣、咬邊
正確答案:B
12.發生火災時,干式自動噴水滅火系統的噴頭先噴灑( )。
A.水
B.泡沫
C.干粉
D.氣體
正確答案:D
13.空調設備進行自動監控的目的是( )。
A.實施超限調整
B.防止設備損壞
C.節約能源
D.設備自動出來
正確答案:C
14.焊接工藝評定所使用的焊接設備,應具有符合要求的測量儀表有電流表、電壓表和( )。
A.氣體流量計
B.液體流量計
C.有功功率表
D.無功功率表
正確答案:A
15.用于工藝控制、質量檢測的周期檢定計量器具是( )。
A.兆歐表
B.液體流量計
C.樣板
D.萬用表
正確答案:D
16.施工現場臨時用電工程的定期檢查應復測( )。
A.對地絕緣值
B.接地電流值
C.對地放電值
D.接地電阻值
正確答案:D
17.根據《機械設備安裝工程施工及驗收通用規范》,機械設備的負荷試運轉應由( )單位負責。
A.施工
B.建設
C.設備制造
D.設計
正確答案:B
18.管道法蘭、焊縫及其他連接件的設置應( )。
A.便于檢修
B.緊貼墻壁
C.靠近樓板
D.緊貼管架
正確答案:A
19.根據《現場設備、工業管道焊接工程施工及驗收規范》,對有再熱裂紋傾向的焊縫進行表面無損檢驗時,表面無損檢驗應( )。
A.在熱處理前進行一次
B.在熱處理后進行一次
C.在焊后及熱處理后各進行一次
D.在熱處理后及壓力試驗后各進行一次
正確答案:C
20.根據《電氣裝置安裝工程高壓電器施工及驗收規范》,戶外用的緊固件應使用( )。
A.冷鍍鋅制品
B.烤藍制品
C.熱鍍鋅制品
D.黑鐵制品
正確答案:C
二、多選題
24.成套配電裝置柜體安裝完畢后,應( )。
A.再全面復測一次
B.?dāng)Q緊地腳螺栓
C.做好安裝記錄
D.將設備擦拭干凈
E.檢查柜內照明
正確答案:ACD
25.管道施工前,與管道連接的設備安裝就位固定完畢,設備的( )應符合設計要求。
A.周長偏差
B.標高
C.中心線
D.直線度
E.管口方位
正確答案:BCE
26.空調工程的風管應與( )連接。
A.出風口
B.風閥
C.風機盤管
D.熱泵機組
E.冷水機組
正確答案:ABC
27.電氣工程接地材料的現場檢查驗收的內容有( )。
A.質量符合國家標準
B.產品合格證
C.外包裝無明顯的機械損傷
D.型號符合設計規定
D.?dāng)?shù)量符合訂貨合同
正確答案:BCDE
28.吊裝方案編制的主要依據有( )。
A.規程規范
B.合同條款
C.被吊裝設備的設計文件
D.施工組織設計
E.工程進度計劃
正確答案:ACD
29.特種設備的制造、安裝、改造單位應具備的條件是( )。
A.具有與特種設備制造、安裝、改造相適應的設計能力
B.擁有與特種設備制造、安裝、改造相適應的專業技術人員和技術工人
C.具備與特種設備制造、安裝、改造相適應的生產條件和檢測手段
D.擁有健全的質量管理制度和責任制度
E.通過ISO9000質量體系認證
正確答案:BCD
30.在5℃~10℃氣溫條件下仍可用于施工的耐火材料有( )。
A.黏土結合耐火澆注料B.水泥耐火澆注料
C.水玻璃耐火澆注料D.耐火泥漿
E.耐火噴涂料
正確答案:BDE
三、案例分析題
?。ㄒ唬?/p>
背景資料
某機電安裝公司具有壓力容器、壓力管道安裝資格,通過招投標承接一高層建筑機電安裝工程,工程內容包括給水排水系統、電氣系統、通風空調系統和一座氨制冷站。項目部針對工程的實際情況編制了《施工組織設計》和《氨氣泄露應急預案》?!妒┕そM織設計》中,針對重80t、安裝在標高為20m的冷水機組,制訂了租賃一臺300t履帶式起重機吊裝就位的方案?!栋睔庑孤毒o急預案》中規定了危險物質信息及對緊急狀態的識別、可依托的如消防和醫院等社會力量的救援程序、內部和外部信息交流的方式和程序等。
在工程施工中,發生了以下事件:
事件1:出租單位將運至施工現場的300t履帶式起重機安裝完畢后,施工單位為了趕工期,立即進行吊裝,因?yàn)槲刺峁┫嚓P(guān)資料被監理工程師指令停止吊裝。
事件2:對工作壓力為1.6MPa氨制冷管道和金屬容器進行檢查時,發現容器外殼有深4mm的長條形機械損傷,建設單位委托安裝公司進行補焊處理。
事件3:項目部用干燥的壓縮空氣對氨制冷系統進行強度試驗后,即進行抽真空充氨試運轉。
問題
1.氨制冷站施工前應履行何種手續?
2.安裝公司對容器補焊處理是否合法?說明理由。
3.事件1吊裝作業前還應進行什么工作?應提供哪些資料?
4.項目部在氨制冷系統強度試驗后即進行試運轉是否妥當?說明理由。
5.項目部所編制的應急預案缺少哪些內容?
正確答案:
1.(本小題2分)
手續:將擬安裝的壓力容器、壓力管道安裝情況書面告知(1分)直轄市或者設區的市的特種設備安全監督管理部門(1分)。參見教材P323。
2.(本小題3分)
安裝公司對補焊處理不合法(1分),理由:因?yàn)榘惭b公司不具備壓力容器的制造或現場組焊資質(2分)。
3.(本小題5分)
出租單位將起重機現場安裝完畢后應組織驗收(2分)。
應提供的資料:產品合格證(1分)、備案證明(1分)、吊車司機上崗證(1分)等。參見教材P277。
4.(本小題5分)
試運轉不可行(1分),因?yàn)榘敝评湎到y(tǒng)管道是輸送有毒流體的管道(2分)強度試驗后,還要進行泄露性試驗(2分)。
5.(本小題5分)
缺少的內容包括:項目部應急工作的組織及相應職責(1分);發生事故時應采取的有效措施(1分);應急避險的行動程序(撤離逃生路線)(2分);相關人員的應急培訓程序(1分)。
?。ǘ?/p>
背景資料
某工廠業主從歐洲訂購一批臥式離心泵及其附屬裝置系統,并與某安裝公司簽訂了安裝合同,業主在將設備運往施工現場的途中,適逢大雨,設備被雨水浸潤。應業主要求,安裝公司解體清洗了該批機泵,測量了軸頸的圓柱度、聯軸節處軸的幾何尺寸,對輪口環的徑向跳動和軸向跳動、機械密封處的軸向跳動等參數,檢查了各部件的配合間隙,重新組裝了設備。為此安裝公司增加費用人民幣6萬元。
為了追回耽誤的時間,安裝公司建議采用環氧灌漿料代替原設計灌漿料,經設計單位同意和業主確認,工期節省了14天,增加費用4萬元。
此外,業主特批12萬元趕工費,安裝公司采取了有效趕工措施,按時完成了合同約定的任務。施工資料經監理工程師簽字、試運行方案經業主批準后,安裝公司著手進行泵的試運行。
在試運行中,一臺離心泵振動超標,經查,原因是泵的進口過濾器被棉紗堵塞,業主認為監理單位和安裝公司存在質量管理責任,對監理公司和安裝公司分別處以3000元和5000元的罰款。安裝公司以監理工程師檢查合格并簽字為由,提出異議,但被業主駁回。
問題
1.安裝公司除合同價款外,應得到的費用總額為多少?并列出具體費用項目。
2.安裝公司對機泵進行的解體檢查中,哪些屬于形狀精度檢查?哪些屬于位置精度檢查?
3.泵系統試運行前應具備的條件有哪些?
4.業主對安裝公司的處罰是否合理?說明理由。
參考答案:
1.(本小題5分)
施工單位實際應得到的補償款為:趕工費12萬元(1分),灌漿料增加費4萬元(1分),解體機泵增加費6萬元(1分);扣減罰款0.5萬元(1分)。
6+4+12-0.5=21.5(萬元)(1分)
2.(本小題5分)
屬于形狀精度檢查的有:軸頸的圓柱度(1分),聯軸節處軸的幾何尺寸(1分)。
屬于位置精度檢查的有:機械密封處的軸向跳動(1分),葉輪口環的徑向跳動(1分)和軸向跳動(1分)。
3.(本小題7分)
試運行前應具備的條件有:
?。?)設備及附屬裝置,管理系統施工完畢,記錄及資料齊全,符合要求(1分)。
?。?)試車需要的能源、介質、潤滑油脂,檢測儀器等符合要求(1分)。
?。?)試車方案已經批準(1分)。
(4)試運行組織已建立,分工明確(1分)。
(5)參見試運行的人員熟悉試運行方案和具體操作方法,試運行步驟(1分)。
?。?)設備及周圍環境應處理干凈(1分)。
(7)消防道路暢通,消防設施的配置符合要求(1分)。
4.(本小題3分)
建設單位對施工單位的處罰是合理的(1分)。
監理單位工作的失誤不免除施工單位應盡的質量責任(2分)。
?。ㄈ?/p>
背景資料
某施工單位承接一高層建筑的泛光照明工程。建筑高度為180m,有3個透空段,建筑結構已完工,外幕墻正在施工。泛光照明由LED燈(55W)和金鹵燈(400W)組成。LED燈(連支架重100kg)安裝在幕墻上,金鹵燈安裝在透空段平臺上,由控制模塊(256路)進行場景控制。施工單位依據合同、施工圖、規范和幕墻施工進度計劃等編制了泛光照明的施工方案,施工進度計劃見表1(細實線),勞動力計劃見表2.
方案中LED燈具的安裝,選用吊籃施工,吊籃尺寸為6000×450×1180mm,牽引電動機功率為1.5KW×2,提升速度為9.6m/min,載重630kg(載人2名)。按進度計劃,共租賃4臺吊籃。

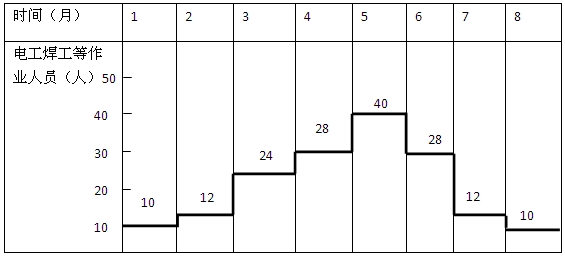

因工程變化,建筑幕墻4月底竣工,LED燈具的安裝不能按原進度計劃實施,施工單位對LED燈和金鹵燈的安裝計劃進行了調整,見表1(粗實線)。調整后的LED燈安裝需租賃6臺吊籃,作業人員增加到24人,施工單位又編制了臨時用電施工組織設計。

表1
表2 勞動力計劃
問題
1、吊籃施工方案中應制訂哪些安全技術措施和主要的應急預案?
2、泛光照明施工進度計劃的編制應考慮哪些因素?

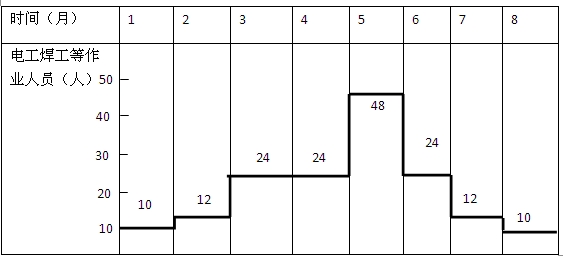

3、繪出進度計劃調整后的勞動力計劃,并說明應如何控制勞動力成本。
4、計劃調整后,為什么要編制臨時用電施工組織設計?
參考答案
1.(本小題5分)
應制訂高處作業安全技術措施(1分),施工機械安全技術措施(1分),施工用電安全技術措施(1分),高處作業時吊籃發生故障的應急預案(2分)。
2.(本小題6分)
應考慮幕墻竣工時間對LED燈的安裝限制和影響(2分),LED燈和金鹵燈安裝在施工中可以平衡調劑(2分),施工人員和施工機械在工地連續均衡施工(2分)。
3.(本小題6分)
調整勞動力計劃(3分)
勞動力成本控制:減少作業人員進出場時間(1分),嚴格勞動定額管理(1分),提高作業人員技術素質(1分)。
4(本小題3分)
因?yàn)樽赓U吊籃(1.5KW×2)6臺(1分),臨時用電設備大于5臺(2分),所以要編制臨時用電施工組織設計。參見教材P319。
(四)
背景資料
某公司總承包某廠煤粉制備車間新增煤粉生產線的機電設備安裝工程,新生產線與原生產線相距不到10m,要求擴建工程施工期間原生產線照常運行,工程內容包括一套球磨機及其配套的輸送、喂料等輔機設備安裝;電氣及自動化儀表安裝;一座煤粉倉及車間的非標管道制作及安裝;煤粉倉及煤粉輸送管道保溫;無負荷調整試運轉。
項目部組建后立即著手下列工作:
?。?)根據工程內容安排各專業的施工順序。
?。?)根據本工程的特點分析緊急狀態并制訂應急預案。
?。?)制訂球磨機吊裝方案。球磨機簡體單重50t,安裝高度1.2m,擬采用90t汽車吊吊裝,在現場許可的合適工況條件下90t汽車吊吊裝能力為52t。
(4)制訂安裝質量保證措施和質量標準,其中對關鍵設備球磨機的安裝提出了詳盡的要求:在墊鐵安裝方面,每組墊鐵數量不得超過6塊,平墊鐵從下至上按厚薄順序擺放,最厚的放在最下層,最薄的放在最頂層,安裝找正完畢后,最頂層墊鐵與設備底座點焊牢固以免移位。
?。?)制訂煤粉倉施工方案??紤]到煤粉倉整體體積大,安裝位置標高20m,故組對成兩段吊裝,就位后進行上下段連接焊縫的內外焊接。內部焊接時考慮到倉內空間狹窄,無通風孔,故暫打開倉頂防爆孔作為透氣孔,并采用36V安全行燈作為內部照明。
問題
1.安排本工程的施工順序。
2.本安裝工程中的緊急狀態主要應包括哪些?
3.通過吊裝載荷計算,說明球磨機吊裝方案是否可行。
4.糾正球磨機墊鐵施工方案中存在的問題。
5.煤粉倉倉內焊接工作存在哪些安全隱患?為什么?應采取哪些解決措施?
正確答案:
1.(本小題7分)
球磨機安裝(1分)→其他輔機安裝(1分)→煤粉倉制作安裝(1分)→非標管道制作安裝(1分)→電氣及自動化儀表安裝(1分)→保溫(1分)→無負荷調試(1分)
2.(本小題6分)
火災(1分)、爆炸(1分)、大型設備吊裝事故(1分)、毒害氣體中毒(1分)、高處墜落(1分)、觸電(1分)。
3.(本小題4分)
考慮動載荷系數的計算載荷=50t×1.1=55t(2分),計算載荷55t大于吊車吊裝能力52t(1分),故方案不可行(1分)。參見教材P133.
4.(本小題4分)
?。?)每組墊鐵總數不得超過5塊(1分);(2)最薄的一塊墊鐵應放在中間(1分);(3)墊鐵之間應點焊牢固(1分);(4)墊鐵不得與設備底座點焊(1分)。參見教材P51.
5.(本小題9分)
倉內人員易發生有毒氣體中毒(1分),因?yàn)楹附訒r(shí)產生有毒有害氣體(1分),且倉內空間有限、通風不良(1分)。
倉內人員易發生觸電事故(1分),因?yàn)榻饘偃萜鲀?nèi)36V電壓過高(1分)。
措施:(1)倉內應采取自然甚至強制通風(1分);(2)設暢通的臨時出入口(1分);(3)設置監護人員(1分);(4)更換行燈,使電壓不超過12V(1分)。參見教材P267案例。

?。ㄎ澹?/p>
背景資料
4.安裝公司進行設備采購時,重點應考慮哪幾方面問題?
5.計算建設單位實際應補償安裝公司的費用,按事件分別寫出計算步驟。
參考答案:
1.(本小題3分)
工期目標應為277天(1分)
理由:按照合同文件的解釋順序,合同條款與招標文件在內容上有矛盾時,應以合同條款為準(2分)。
2.(本小題8分)
事件1可以提出索賠。
理由:工期預付款延期支付合同約定,屬建設單位責任,建設單位應向安裝公司支付延期付款利息,同時賠償工期損失(2分)。
事件2不可以提出索賠。
理由:大型機械推遲進場,施工機械出現故障,是安裝公司自身責任(2分)。
事件3可以提出索賠。
理由:是建設單位原因造成的,可以提出相應的工期和費用索賠(2分)。
事件4不可以提出索賠。
理由:雖是建設單位建議由B制造單位供貨,但是安裝公司與B制造單位簽訂的合同(2分)。
3.(本小題4分)
鍋爐安全閥按規定應100%進行嚴密性試驗(2分),鍋筒和過熱器的安全閥在鍋爐蒸氣進行嚴密性試驗后,必須進行最終的調整(1分),調整檢驗合格后,應做標記(1分)。
4.(本小題6分)
重點考慮的問題是:
?。?)考查工廠取得的資格證書、裝備和技術具備的制造能力,保證產品的質量(1分);
?。?)交貨期、支付及支付條件,執行合同信譽(1分);
?。?)編制設備監造大綱,明確設備監造的主要技術內容(1分);
?。?)派有經驗、有資格的相應專業技術人員到制造廠現場進行監造工作(1分);
(5)明確設備的包裝、運輸、交付規定及具體內容(2分)。
5.(本小題9分)
建設單位應補償安裝公司總費用為65萬元。(1分)
按事件分別計算:
(1)事件1延期付款利息:8000×25%×10%×30=60(萬元)(1分)
工期賠償費用:0.5×5=2.5(萬元)(1分)
?。?)事件2罰款:0.5×4=2(萬元)(1分)
?。?)事件3返工費:2(萬元)(1分)
工期賠償費:0.5×(2+5)=3.5(萬元)(1分)
?。?)事件4罰款:0.5×2=1(萬元)(1分)
故:安裝公司應得到補償費用:60+2.5-2+2+3.5-1=65(萬元)(2分)
- ·日照市關于60周歲以內退休人員建造師證書使用規定
- ·2024年一級建造師電子證書下載入口已開通
- ·根據《建設工程質量管理?xiàng)l例》,設計單位在設計文件中選用的建筑材料、建筑構配件和設備,應當(?。?。
- ·根據《建筑法》及相關法規,建設單位應當辦理施工許可證是工程是(?。?/a>
- ·需要驗收的危大工程,在專項施工方案實施驗收完成后,由(?。┖炞趾蠓娇蛇M(jìn)行下一道工序。
- ·關于承攬合同中解除權的說法,正確的是( )。
- ·關于擔保的說法,正確的是(?。?。
- ·甲施工企業有一輛里程表存在故障的工程用車,該車實際行駛里程8萬公里,市場價格約為16萬元,里程表顯示行駛里程為4萬公里。甲明知上述情況存在,仍將該車以23萬元價格賣給了乙施工企業,乙知情后訴至法院。乙的下列訴訟請求可以獲得支持的是(?。?。
- ·關于兩階段招標的說法,正確的(?。?。
報考指南
報 名 時 間
預計6月開始
大綱 / 教材
預計1月公布
準考證打印
考前10日至一周內
考 試 時 間
預計9月初
考 試 成 績
考試結束后3個月左右
合格證領取
考后3個月起
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
