二級建造師公路工程高頻考點:擋土墻

2017-03-03 19:44  來源:建設工程教育網  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

知識點:擋土墻

【考頻指數】★★★

【考查年份】2014、2016年單項選擇題

【考點精講】

常用的擋土墻類型有重力式、懸臂式、護臂式、錨桿式及錨定板式和加筋土擋土墻等。

1.重力式擋土墻

特點:形式簡單、施工方便、就地取材、適應性強。

缺點:墻身截面大,圬工數量大。

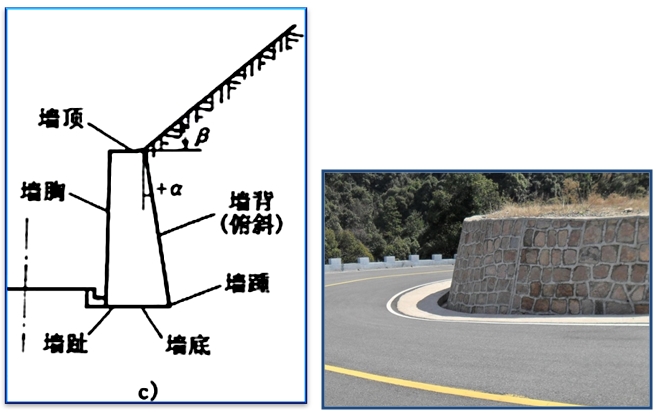

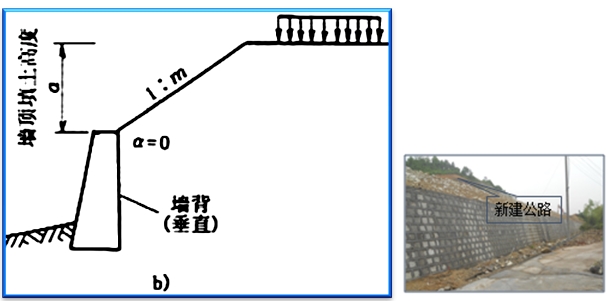

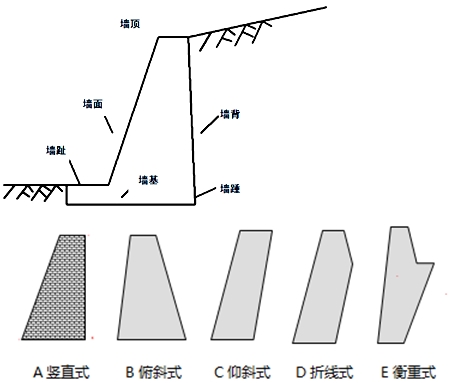

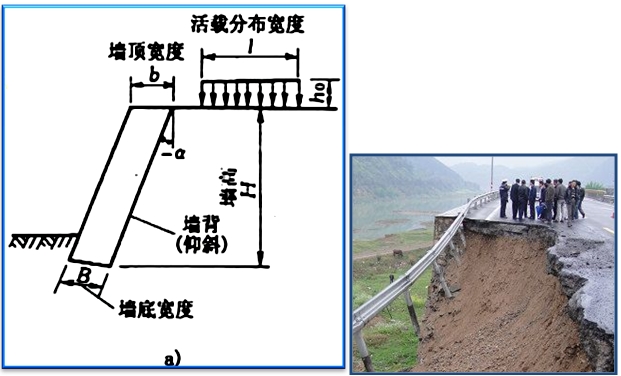

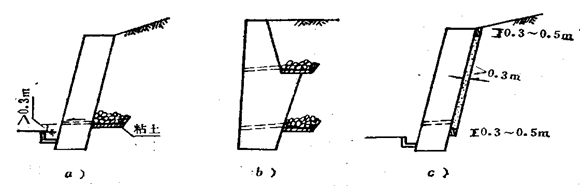

重力式擋土墻墻背形式可分為俯斜、仰斜、垂直、凸形折線(凸折式)和衡重式5種。

重力式擋土墻施工主要工序:施工準備→基坑開挖→報檢復核→砌筑基礎→基坑回填→選修面石與拌砂漿→砌筑墻身→填筑反濾層與墻背回填→清理勾縫→竣工交驗。

(1)基坑開挖

基坑開挖宜分段跳槽進行。

(2)基礎施工

采用臺階式基礎時,臺階與墻體應連在一起同時砌筑,基底及墻趾臺階轉折處不得砌成垂直通縫,砌體與臺階壁間的縫隙砂漿應飽滿?;討?yīng)隨砌筑分層回填夯實,并在表面留3%的向外斜坡。

(3)墻身施工

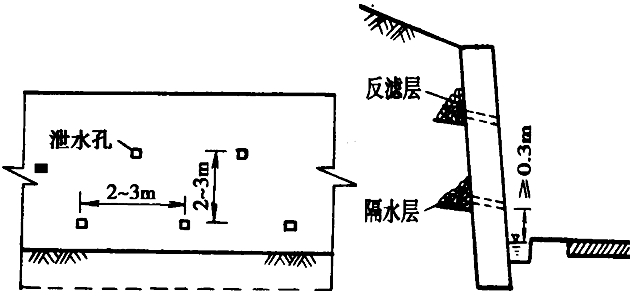

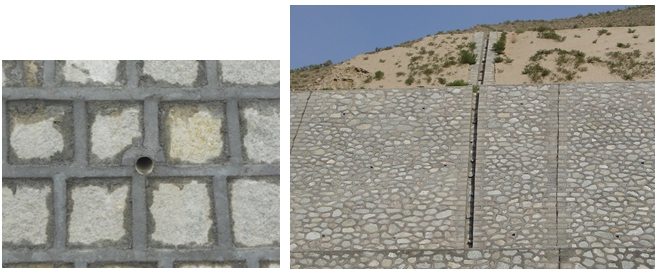

墻身要分層錯縫砌筑,砌出地面后基坑應及時回填夯實,并完成其頂面排水、防滲設施。伸縮縫與沉降縫內兩側壁應豎直、平齊,無搭疊;縫中防水材料應按設計要求施工。 泄水孔應在砌筑墻身過程中設置。當墻身的強度達到設計強度的75%時,方可進行回填等工作。在距墻背0.5?1.0m 以內,不宜用重型振動壓路機碾壓。

2.加筋土擋土墻

鍍鋅鋼帶加筋

特點:利用拉筋與土之間的摩擦作用,改善土體的變形條件和提高土體的工程特性,達到穩定土體的目的。一般應用于地形較為平坦且寬敞的填方路段上,在挖方路段或地形陡峭的山坡,由于不利于布置拉筋,一般不宜使用。

加筋土擋土墻是柔性結構物。

加筋土擋土墻一般由墻面板、填土、填土中布置的拉筋、基礎、排水設施和沉降伸縮縫等幾部分構成。

加筋土擋土墻施工主要工序:施工準備→基坑開挖→報檢復核→基礎澆(砌)筑→墻面板預制→墻面板安裝→鋪設拉筋→填土、碾壓→竣工交驗等。施工要求為:

(1)安裝直立式墻面板應按不同填料和拉筋預設仰斜坡,墻面不得前傾。

(2)拉筋應有粗糙面,并按設計布置呈水平鋪設,當局部與填土不密貼時應鋪砂墊平。鋼拉筋與鋼材外露部分應作防銹處理。連續敷設的拉筋接頭應置于其尾部;拉筋尾端宜用拉緊器拉緊,各拉筋的拉力應大體均勻,但應避免拉動墻面板。

(3)墻背拉筋錨固段填料宜采用粗粒土或改性土等填料。

(4)填料攤鋪、碾壓應從拉筋中部開始平行于墻面碾壓,先向拉筋尾部逐步進行,然后再向墻面方向進行,嚴禁平行于拉筋方向碾壓。

(5)填土分層厚度及碾壓遍數,應根據拉筋間距、碾壓機具和密實度要求,通過試驗確定,嚴禁使用羊足碾碾壓。靠近墻面板1m范圍內,應使用小型機具夯實或人工夯實,不得使用重型壓實機械壓實。

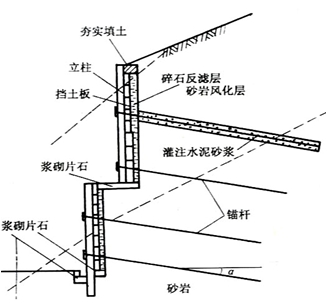

3.錨桿擋土墻

由鋼筋混凝土肋柱、墻面板和水平(或傾斜)的錨桿聯合組成的輕型支擋結構物。

利用錨桿與地層間的錨固力來維持結構物穩定的一種擋土結構物。

缺點是施工工藝要求較高,要有鉆孔、灌漿等配套的專用機械設備,且要耗用一定的鋼材。

適用條件:適用于缺乏石料的地區和挖基困難的地段,一般用于巖質路塹路段,但其他具有錨固條件的路塹墻也可使用,還可應用于陡坡路堤。壁板式錨桿擋土墻多用于巖石邊坡防護。

按墻面的結構形式可分為柱板式錨桿擋土墻和壁板式錨桿擋土墻。

施工工序:施工準備→基坑開挖→基礎澆(砌)筑→錨桿制作→鉆孔→錨桿安放與注漿錨固→柱和擋土板預制→肋柱安裝→擋土板安裝→墻后填料填筑與壓實→竣工交驗等。

施工要求為:

(1)在施工前應作錨桿抗拔力驗證試驗。

(2)鉆孔后應將孔內粉塵、石渣清理干凈。

(4)錨桿未插入巖層部分,必須按設計要求作防銹處理。

(5)有水地段安裝錨桿,應將孔內的水排出或采用早強速凝藥包式錨桿。

(6)宜先插入錨桿然后灌漿,灌漿應采用孔底注漿法,灌漿管應插至距孔底50?100mm,并隨水泥砂漿的注入逐漸拔出,灌漿壓強宜不小于0.2MPa。

(7)砂漿錨桿安裝后,不得敲擊、搖動。普通砂漿錨桿在3天內,早強砂漿錨桿在12小時內,不得在桿體上懸掛重物。必須待砂漿達到設計強度的75%后方可安裝肋柱、墻板。

我要糾錯】 責任編輯:大明白

閱讀排行

更多
二建機考系統

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
