二級建造師市政工程高頻考點:鉆孔灌注樁基礎

2017-02-24 16:20  來源:建設工程教育網  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

知識點:鉆孔灌注樁基礎

【考頻指數】★★★★★

【考點精講】

(一)一般規定

(1)施工前應掌握工程地質資料、水文地質資料,具備所用各種原材料及制品的質量

檢驗報告。

(2) 施工前應按有關規定,制定安全生產、保護環境等措施。

(3)灌注樁施工應有齊全、有效的施工記錄。

(二)成孔方式與設備選擇

依據成樁方式可分為泥漿護壁成孔、干作業成孔、護筒(沉管)灌注樁及爆破成孔。

施工機具類型及土質適用條件可參考下表。

序號 成樁方式與設備 適用土質條件
1 泥漿
護壁
成孔樁
沖抓鉆 黏性土、粉土、砂土、填土、碎石土及風化巖層
沖擊鉆
旋挖鉆
潛水鉆 黏性土、淤泥、淤泥質土及砂土
2 干作業
成孔樁
長螺旋鉆孔 地下水位以上的黏性土、砂土及人工填土非密實的碎石類土、強風化巖
鉆孔擴底 地下水位以上的堅硬、硬塑的黏性土及中密以上的砂土風化巖層
人工挖孔 地下水位以上的黏性土、黃土及人工填土
3 沉管灌注樁 夯擴 樁端持力層為埋深不超過20m的中、低壓縮性黏性士、粉土、砂土和碎石類土
振動 黏性土、粉土和砂土
4 爆破成孔 地下水位以上的黏性土、黃土碎石土及風化巖

(三)泥漿護壁成孔

1.泥漿制備

(1)泥漿制備根據施工機械、工藝及穿越土層情況進行配合比設計,宜選用高塑性黏土或膨潤土。

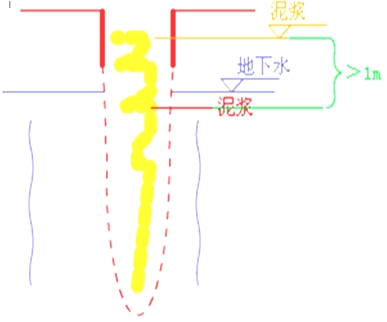

(2)泥漿護壁施工期間護筒內的泥漿面應高出地下水位1.0m以上,在清孔過程中應不斷置換泥漿,直至灌注水下混凝土。

二級建造師市政工程高頻考點:鉆孔灌注樁基礎

二級建造師市政工程高頻考點:鉆孔灌注樁基礎

(3)灌注混凝土前,清孔后的泥漿相對密度應小于1 . 10 ;含砂率不得大于2 %;黏度不得大于20Pa • s。

(4)現場應設置泥漿池和泥漿收集設施,廢棄的泥漿、渣應進行處理,不得污染環境。

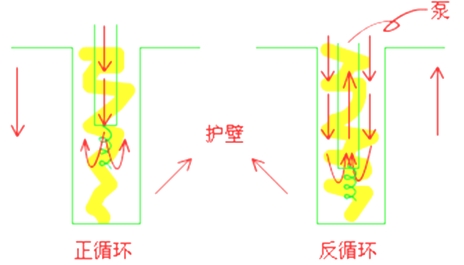

2.正、反循環鉆孔

(1)泥漿護壁成孔時根據泥漿補給情況控制鉆進速度;保持鉆機穩定。

(2)鉆進過程中如發生斜孔、塌孔和護筒周圍冒漿、失穩等現象時,應先停鉆,待采取相應措施后再進行鉆進。

(3)鉆孔達到設計深度,灌注混凝土之前,孔底沉渣厚度應符合設計要求。設計未要求時端承型樁的沉渣厚度不應大于100 mm;摩擦型樁的沉渣厚度不應大于300 mm。

二級建造師市政工程高頻考點:鉆孔灌注樁基礎

3.沖擊鉆成孔

(1)沖擊鉆開孔時,應低錘密擊,反復沖擊造壁,保持孔內泥漿面穩定。

(2)應采取有效的技術措施防止擾動孔壁、塌孔、擴孔、卡鉆和掉鉆及泥漿流失等事故。

(3)每鉆進4~5m應驗孔一次,在更換鉆頭前或容易縮孔處,均應驗孔并應做記錄。

(2011年試題)

(4)排渣過程中應及時補給泥漿。

(5)沖孔中遇到斜孔、梅花孔、塌孔等情況時,應采取措施后方可繼續施工。

(6)穩定性差的孔壁應采用泥漿循環或抽渣筒排渣,清孔后灌注混凝土之前的泥漿指標符合要求。

(四)干作業成孔

1.長螺旋鉆孔

2.鉆孔擴底

(1)鉆桿應保持垂直穩固,位置準確,防止因鉆桿晃動引起擴大孔徑。

(2)鉆孔擴底樁施工擴底孔部分虛土厚度應符合設計要求。

(3)灌注混凝土?xí)r,第一次應灌到擴底部位的頂面,隨即振搗密實;灌注樁頂以下5m范

圍內混凝土?xí)r,應隨灌注隨振動,每次灌注高度不大于1.5m。

3.人工挖孔

(五)鋼筋籠與灌注混凝土施工要點

二級建造師市政工程高頻考點:鉆孔灌注樁基礎

(1)鋼筋籠加工應符合設計要求。鋼筋籠制作、運輸和吊裝過程中應采取適當?shù)募庸檀胧?,防止變形?

(2)吊放鋼筋籠入孔時,不得碰撞孔壁,就位后應采取加固措施固定鋼筋籠的位置。

(3)沉管灌注樁內徑應比套管內徑小60~80mm,用導管灌注水下混凝土的樁應比導管

連接處的外徑大100mm以上。

(4)灌注樁采用的水下灌注混凝土宜采用預拌混凝土,其骨料粒徑不宜大40mm。

(5)灌注樁各工序應連續施工,鋼筋籠放入泥漿后4h內必須澆筑混凝土。

(6)樁頂混凝土澆筑完成后應高出設計標高0.5~1m,確保樁頭浮漿層鑿除后樁基面混凝土達到設計強度。

(7)當氣溫低于0℃以下時,澆筑混凝土應采取保溫措施,澆筑時混凝土的溫度不得低于5℃。當氣溫高于30℃時,應根據具體情況對混凝土采取緩凝措施。

(8)灌注樁的實際澆筑混凝土量不得小于計算體積;套管成孔的灌注樁任何一段平均直徑與設計直徑的比值不得小于1.0。

二級建造師市政工程高頻考點:鉆孔灌注樁基礎

(六)水下混凝土灌注

(1)樁孔檢驗合格,吊裝鋼筋籠完畢后,安置導管澆筑混凝土。

(2)混凝土配合比應通過試驗確定,須具備良好的和易性,坍落度宜為180~220mm。

(3)導管應符合下列要求:

1)導管內壁應光滑圓順,直徑宜為20~30cm,節長宜為2m。

2)導管不得漏水,使用前應試拼、試壓,試壓的壓力宜為孔底靜水壓力的1.5倍。

3)導管軸線偏差不宜超過孔深的0.5%,且不宜大于10cm。

4)導管采用法蘭盤接頭宜加錐形活套;采用螺旋絲扣型接頭時必須有防止松脫裝置。

(4)使用的隔水球應有良好的隔水性能,并應保證順利排出。

(5)開始灌注混凝土?xí)r,導管底部至孔底的距離宜為300~500mm;導管首次埋入混凝土灌注面以下不應少于1.0m;導管埋入混凝土深度宜為2~6m。

(6)灌注水下混凝土必須連續施工,并應控制提拔導管速度,嚴禁將導管提出混凝土灌注面。灌注過程中的故障應記錄備案。

  相關推薦:

  2017年二級建造師各科目高頻考點匯總

  2017二級建造師各科目老師授課精彩瞬間集錦

  【視聽享受】二級建造師基礎班免費試聽 欣賞老師風采

  二級建造師各科目重要知識點免費試聽

  【精講視頻】2017年二級建造師各科目重要知識點精彩講解

閱讀排行

更多
二建機考系統

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
