2019二級建造師《管理》備考??肌俺绦蝾?、方法類”知識點

2019-05-20 16:17   來源:建設工程教育網 字體: 打印 收藏

  2019年二級建造師考試備考大家準備的怎么樣了?二級建造師考試還有5天就要考試了,為了幫助大家高效備考2019年二級建造師考試,建設工程教育網為大家整理了2019二級建造師《管理》備考???ldquo;程序類、方法類”知識點,希望對大家有幫助!

  【程序類】

  一、施工組織總設計的編制程序

  ①收集和熟悉編制施工組織設計所需要的有關資料和圖紙,進行項目特點和施工條件的調查研究。

 ?、谟?jì)算主要工種工程的工程量。

 ?、鄞_定施工的總體部署。

  ④擬定施工方案。

 ?、菥幹剖┕た傔M(jìn)度計劃。

 ?、蘧幹瀑Y源需求量計劃。

 ?、呔幹剖┕?zhǔn)備工作計劃。

  ⑧施工總平面圖設計。

 ?、嵊?jì)算主要技術經濟指標。

  二、成本管理的程序

  (1)掌握生產要素的價格信息;

  (2)確定項目合同價;

  (3)編制成本計劃,確定成本實施目標;

  (4)進行成本控制;

  (5)進行項目過程成本分析;

  (6)進行項目過程成本考核;

  (7)編制項目成本報告;

  (8)項目成本管理資料歸檔。

  三、施工成本控制的程序

  要做好成本的過程控制,必須制定規范化的過程控制程序。成本的過程控制中,有兩類控制程序,一是管理行為控制程序,二是指標控制程序。管理行為控制程序是對成本全過程控制的基礎,指標控制程序則是成本進行過程控制的重點。兩個程序既相對獨立又相互聯系,既相互補充又相互制約。

  四、施工質量事故處理的一般程序

  (1)事故調查

  事故調查報告的內容:?jiǎn)挝桓艣r,事故基本情況,應急措施,有關數據資料,原因性質的初步判斷,對事故處理的建議,事故涉及人員和主要責任者的情況。

  (2)事故的原因分析

  (3)制定事故處理的技術方案

  (4)事故處理

  (5)事故處理的鑒定驗收

  (6)提交處理報告:其內容包括:事故調查的原始資料、測試的數據;事故原因分析和論證結果;事故處理的依據;事故處理的技術方案及措施;實施技術處理過程中有關的數據、記錄、資料;檢查驗收記錄;對事故相關責任者的處罰情況和事故處理的結論等。

  五、建設工程項目的總進度目標的論證的工作步驟(兩分析,兩編制,中間加個工作編碼)

  (1)調查研究和收集資料;

  (2)項目結構分析;

  (3)進度計劃系統的結構分析;

  (4)項目的工作編碼;

  (5)編制各層進度計劃;

  (6)協調各層進度計劃的關系,編制總進度計劃;

  (7)若所編制的總進度計劃不符合項目的進度目標,則設法調整;

  (8)若經過多次調整,進度目標無法實現,則報告項目決策者。

  【方法類】

  一、索賠費用的計算方法

  二、施工成本計劃的編制方法

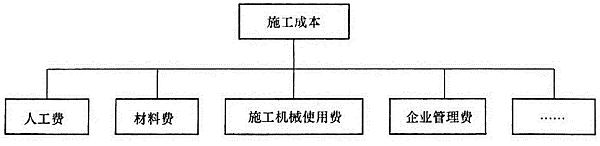

  (1)按施工成本組成編制

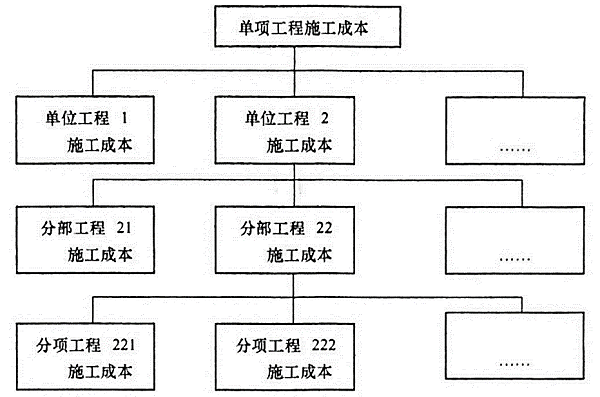

  (2)按項目組成編制

  在編制成本支出計劃時,要在項目總的方面考慮總的預備費,也要在主要的分項工程中安排適當?shù)牟豢深A(yù)見費。

  (3)按工程進度編制

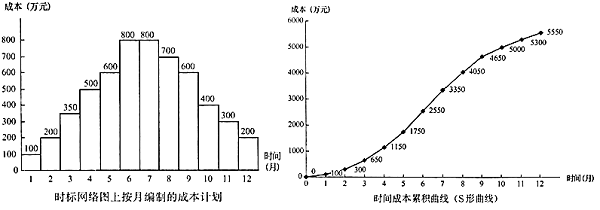

  一般而言,所有工作都按最遲開始時間開始,對節約資金貸款利息是有利的,但同時,也降低了項目按期竣工的保證率。

  三、成本核算的方法

  (1)表格核算法

  優點:簡便易懂,方便操作,實用性較好。

  缺點:難以實現較為科學嚴密的審核制度,精度不高,覆蓋面較小。

  (2)會計核算法

  優點:科學嚴密,人為控制的因素較小而且核算的覆蓋面較大。

  缺點:對核算工作人員的專業水平和工作經驗都要求較高。項目財務部門一般采用。

  (3)兩種核算方法的綜合使用

  用表格核算法進行工程項目施工各崗位成本的責任核算和控制。用會計核算法進行工程項目成本核算,兩者互補,確保工程項目成本核算工作的開展。

  四、成本分析方法應遵循下列步驟:

  (1)選擇成本分析方法。

  (2)收集成本信息。

  (3)進行成本數據處理。

  (4)分析成本形成原因。

  (5)確定成本結果。

  五、橫道圖進度計劃的編制方法

  橫道圖用于小型項目或大型項目子項目上。

  橫道圖計劃表中的進度線(橫道)與時間坐標相對應,這種表達方式較直觀,易看懂編制計劃的意圖。但是橫道圖進度計劃法也存在一些問題,如:

  (1)工序(工作)之間的邏輯關系可以設法表達,但不易表達清楚。

  (2)適用于手工編織計劃。

  (3)沒有通過嚴謹?shù)倪M(jìn)度計劃時間參數計算,不能確定計劃的關鍵工作、關鍵線路與時差。

  (4)計劃調整只能通過手工方式進行,其工作量較大。

  (5)難以適應較大的進度計劃系統。

  六、關鍵工作和關鍵線路的確定方法

  雙代號:

  (1)關鍵工作

  網絡計劃中總時差最小的工作是關鍵工作。

  (2)關鍵線路

  自始至終全部由關鍵工作組成的線路為關鍵線路,或線路上總的工作持續時間最長的線路為關鍵線路。網絡圖上的關鍵線路可用雙線或粗線標注。

  單代號:

  (1)關鍵工作

  總時差最小的工作是關鍵工作。

  (2)關鍵線路

  從起點節點開始到終點節點均為關鍵工作,且所有工作的時間間隔為零的線路為關鍵線路。

  七、施工質量缺陷和質量事故處理的基本方法

  八、工程量清單計價的方法

  1.使用國有資金投資的建設工程發承包,必須采用工程量清單計價。非國有資金投資的建設工程,宜采用工程量清單計價。

  2.工程量清單的計價的方法

  (一)分部分項工程量的確定:投標文件中——凈量,結算時——實際工程量。

  (二)綜合單價編制步驟:確定組合定額子目→計算定額子目工程量→測算人、材、機消耗量→確定人、材、機單價→計算清單項目的直接工程費→計算清單項目的管理費和利潤→計算清單項目的綜合單價。

  綜合單價=(人+材+機+管理費+利潤)/清單工程量。

  (四)措施項目清單計算(3種計價法適用情形)

 ?、倬C合單價法:混凝土模板、腳手架、垂直運輸;②參數法:夜間施工增加費、二次搬運費、冬雨期施工增加費;③分包法:室內空氣污染測試。

  九、投標報價的編制方法

  1、投標報價的編制原則

  (1)投標報價由投標人自主確定,但必須執行《計價規范》的強制性規定。投標價應由投標人或受其委托具有相應資質的工程造價咨詢?nèi)司幹?

  (2)不得低于成本價;

  (3)必須按招標工程量清單填報價格;

  (4)投標報價要以招標文件中設定的承發包雙方責任劃分,作為設定投標報價費用項目和費用計算的基礎。

  (5)報價應以施工方案、技術措施為基本條件;

  (6)報價計算方法要科學嚴謹,簡明適用。

  2、投標報價的編制與審核

  1.在編制投標報價之前,先對清單工程量進行復核。3.項目特征是投標人確定綜合單價最重要的依據。招投標過程中,項目特征與設計圖紙不符以項目特征為準;施工過程中,施工圖紙或設計變更與項目特征不一致,以實際項目特征為準。4.暫列金額應按照其他項目清單中列出的金額填寫,不得變動。5.不能進行投標總價優惠。

  3.招標文件與中標人投標文件不一致的地方,以投標文件為準。

  十、施工成本控制的方法

  1、贏得值(重點)

  2、偏差分析的表達方法

  1.橫道圖法:具有形象、直觀、一目了然等優點,它能夠準確表達出費用的絕對偏差,而且能直觀地表明偏差的嚴重性。但這種方法反映的信息量少,一般在項目的較高管理層應用。

  2.曲線法(識圖要會)

  3、在實際執行過程中,最理想的狀態是即計劃工作預算費用(BCWS)、已完工作預算費用(BCWP)、已完工作實際費用(ACWP)三條曲線靠得很近、平穩上升,表示項目按預定計劃目標進行。如果三條曲線離散度不斷增加,則可能出現較大的投資偏差。

  十一、施工進度計劃的編制方法

  1、橫道圖進度計劃的編制方法:

  優點:度線與時間坐標相對應,較直觀,易看懂計劃編制的意圖。

  缺點:(1)工序(工作)之間的邏輯關系可以設法表達,但不易表達清楚;

  (2)適用于手工編制計劃;

  (3)沒有通過嚴謹?shù)倪M(jìn)度計劃時間參數計算,不能確定計劃的關鍵工作、關鍵路線與時差;

  (4)計劃調整只能用手工方式進行,其工作量較大;

  (5)難以適應大的進度計劃系統。

  2、雙代號網絡圖的基本概念及繪圖規則:箭線——工作:實箭線——實工作;虛箭線——虛工作。

  (1)節點(又稱結點、事件):1)起點節點;2)中間節點;3)終點節點。

  (2)線路:網絡圖中從起始節點開始,沿箭頭方向順序通過一系列箭線與節點,最后達到終點節點的通路稱為線路。在各條線路中,有一條或幾條線路的總持續時間最長,稱為關鍵線路,一般用雙線或粗線標注。其他線路長度均小于關鍵線路,稱為非關鍵線路。

  (3)網絡計劃的繪圖規則:

  1)雙代號網絡圖必須正確表達已定的邏輯關系。

  2)雙代號網絡圖中,嚴禁出現循環回路。所謂循環回路是指從網絡圖中的某一個節點出發,順著箭線方向又回到了原來出發點的線路。

  3)雙代號網絡圖中,在節點之間嚴禁出現帶雙向箭頭或無箭頭的連線。

  4)雙代號網絡圖中,嚴禁出現沒有箭頭節點或沒有箭尾節點的箭線。

  5)當雙代號網絡圖的某些節點有多條外向箭線或多條內向箭線時,為使圖形簡潔,可使用母線法繪制(但應滿足一項工作用一條箭線和相應的一對節點表示)。

  6)繪制網絡圖時,箭線不宜交叉。當交叉不可避免時,可用過橋法或指向法。

  7)雙代號網絡圖中應只有一個起點節點和一個終點節點(多目標網絡計劃除外),而其他所有節點均應是中間節點。

  8)一項工作應當只有唯一的一條箭線和相應的一對節點,且要求箭尾節點的編號小于其箭頭節點的編號,即i

  相關推薦:

  2019年二級建造師看思維導圖 備考不迷路

  全國2019年二級建造師準考證打印時間

  2019年二建萬人??济赓M(fèi)試聽

報考指南

二級建造師_報考指南
  • 大綱 / 教材

    2024年9月

  • 報 名 時 間

    預計2025年2月

  • 準考證打印

    考前10天至一周內

  • 考 試 時 間

    預計2025年6月初

  • 考 試 成 績

    考后2個月起陸續公布

  • 合格證領取

    查分后2-3個月陸續發布

閱讀排行

二建機考系統
  • 免費試聽
  • 免費直播
  • 免費題庫
張小強 建筑實務 教材精講班 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
