03 混凝土結構工程施工質量管理
【例題】模板及支架應根據安裝、使用和拆除工況進行設計,并應滿足( )要求。
A.承載力
B.剛度
C.整體穩固性
D.抗剪強度
E.抗壓強度
『正確答案』ABC
『答案解析』本題考查的是混凝土結構工程施工質量管理。模板及支架應根據安裝、使用和拆除工況進行設計,并應滿足承載力、剛度和整體穩固性要求。其安裝的標高、尺寸、位置正確。參見教材P193。
【例題】控制現澆鋼筋混凝土梁、板模板起拱高度,目的是( )
A.消除在施工中因結構自重引起的撓度
B.消除在施工中因施工荷載作用引起的撓度
C.便于拆模
D.便于支模
E.為了梁板結構美觀
『正確答案』AB
『答案解析』本題考查的是混凝土結構工程施工質量管理??刂颇0迤鸸案叨龋谑┕ぶ幸蚪Y構自重、施工荷載作用引起的撓度。對不小于4m的現澆鋼筋混凝土梁、板,其模板應按設計要求起拱。設計無要求時,起拱高度宜為跨度的1/1000~3/1000。參見教材P193。
【例題】當層間高度大于5m時,現澆鋼筋混凝土梁板模板不可采用( )支模。
A.木立柱
B.桁架
C.扣件式鋼管立柱
D.碗扣式鋼管立柱
『正確答案』A
『答案解析』本題考查的是混凝土結構工程施工質量管理。當層間高度大于5m時,應選用桁架支?;蜾摴芰⒅?。當層間高度小于或等于5m時,可采用木立柱支模。參見教材P193。
【例題】采用扣件式鋼管作高大模板支架的立柱時,立柱接長必須采用( )連接。
A.對接扣件
B.旋轉扣件
C.直角扣件
D.搭接
『正確答案』A
『答案解析』本題考查的是混凝土結構工程施工質量管理。采用扣件式鋼管作高大模板支架的立柱時,立柱接長嚴禁搭接,必須采用對接扣件連接,相鄰兩立柱的對接接頭不得在同步內,且對接接頭沿豎向錯開的距離不宜小于500mm。嚴禁將上段的鋼管立柱與下段鋼管立柱錯開固定在水平拉桿上。參見教材P193。
【例題】采用扣件式鋼管作高大模板支架的立柱時,相鄰兩立柱的對接接頭不得在( )。
A.同步內
B.同跨內
C.兩步內
D.三步內
『正確答案』A
『答案解析』本題考查的是混凝土結構工程施工質量管理。采用扣件式鋼管作高大模板支架的立柱時,立柱接長嚴禁搭接,必須采用對接扣件連接,相鄰兩立柱的對接接頭不得在同步內,丏對接接頭沿豎向錯開的距離不宜小于500mm。嚴禁將上段的鋼管立柱與下段鋼管立柱錯開固定在水平拉桿上。參見教材P193。

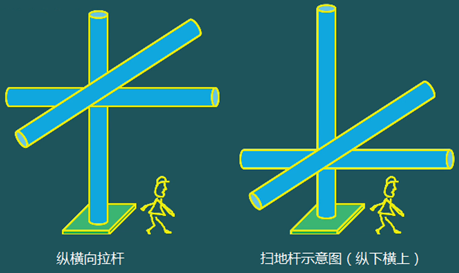

【例題】采用扣件式鋼管作高大模板支架的立桿時,立桿底部應設置墊板,在立桿底部的水平方向上應按縱下橫上的次序設置( )。
A.掃地桿
B.橫向水平桿
C.縱向水平桿
D.縱橫向水平桿
『正確答案』A
『答案解析』本題考查的是混凝土結構工程施工質量管理。立桿底部應設置墊板,在立桿底部的水平方向上應按縱下橫上的次序設置掃地桿。參見教材P193。

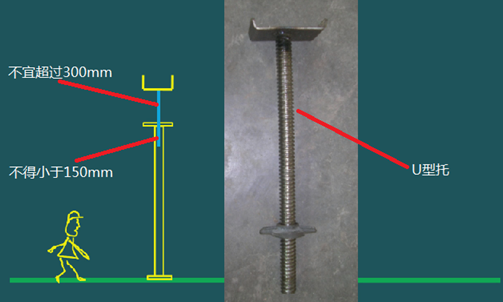

【例題】采用扣件式鋼管作高大模板支架的立桿時,滿堂支撐架的可調托撐螺桿伸出長度不宜超300mm,插入立桿內的長度不得小于( )mm。
A.150
B.200
C.250
D.300
『正確答案』A
『答案解析』本題考查的是混凝土結構工程施工質量管理。滿堂支撐架的可調底座、可調托撐螺桿伸出長度不宜超300mm,插入立桿內的長度不得小于150mm。參見教材P193。
【例題】采用扣件式鋼管作高大模板支架的立桿時,立桿的步距不應大于( )m 。
A.1
B.1.2
C.1.5
D.1.8
『正確答案』D
『答案解析』本題考查的是混凝土結構工程施工質量管理。立桿的縱、橫向間距應滿足設計要求,立桿的步距不應大于1.8m;頂層立桿步距應適當減小,且不應大于1.5m;上下樓層模板支架的豎桿宜對準。參見教材P193。
【例題】采用扣件式鋼管作高大模板支架的立桿時,承受模板荷載的水平桿與支架立桿連接的扣件,其擰緊力矩不應小于( )N·m。
A.40
B.45
C.50
D.65
『正確答案』A
『答案解析』本題考查的是混凝土結構工程施工質量管理。承受模板荷載的水平桿與支架立桿連接的扣件,其擰緊力矩不應小于40N·m,且不應大于65N·m。參見教材P193。

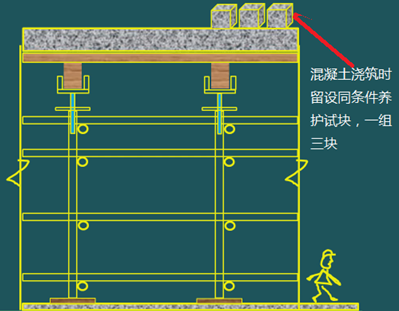

【例題】板模板底模及其支架拆除時,( )養護試塊的抗壓強度應符合設計要求;設計無要求時,應符合規范要求。
A.同條件
B.標準
C.自然
D.蒸汽
『正確答案』A
『答案解析』本題考查的是混凝土結構工程施工質量管理。底模及其支架拆除時,同條件養護試塊的抗壓強度應符合設計要求;設計無要求時,應符合規范要求。參見教材P196。
【例題】模板及其支架的拆除時向和順序必須按施工技術方案確定的順序進行。一般按照( )原則進行。
A.后支的先拆
B.先支的后拆
C.先拆非承重部分
D.后拆承重部分
E.先支的先拆
『正確答案』ABCD
『答案解析』本題考查的是混凝土結構工程施工質量管理。模板及其支架的拆除時向和順序必須按施工技術方案確定的順序進行,后支的先拆;先支的后拆;先拆非承重部分,后拆承重部分。
【例題】對于后張預應力混凝土結構構件,說法正確的是( )。
A.側模宜在預應力張拉前拆除
B.側模宜在預應力張拉后拆除
C.底模支架應在預應力張拉前拆除
D.底模支架應在混凝土澆筑完成后拆除
『正確答案』A
『答案解析』本題考查的是混凝土結構工程施工質量管理。對于后張預應力混凝土結構構件,側模宜在預應力張拉前拆除;底模支架不應在結構構件建立預應力前拆除。參見教材P193。

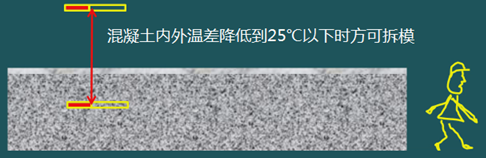

【例題】大體積混凝土的拆模時間除應滿足混凝土強度要求外,還應使混凝土內外溫差降低到( )℃以下時方可拆模。
A.20
B.25
C.30
D.35
『正確答案』B
『答案解析』本題考查的是混凝土結構工程施工質量管理。大體積混凝土的拆模時間除應滿足混凝土強度要求外,還應使混凝土內外溫差降低到25℃以下時方可拆模。否則應采取有效措施防止產生溫度裂縫。參見教材P193。
【例題】鋼筋原材料進場時,應按國家現行有關標準抽樣檢驗其( )。
A.屈服強度、抗拉強度
B.伸長率
C.彎曲性能
D.單位長度重量偏差
E.鋼筋直徑
『正確答案』ABCD
『答案解析』本題考查的是混凝土結構工程施工質量管理。鋼筋進場時,按國家現行有關標準抽樣檢驗屈服強度、抗拉強度、伸長率、(彎曲性能)及單位長度重量偏差。參見教材P194。
【例題】成型鋼筋進場時,應抽樣檢驗成型鋼筋的( )。
A.屈服強度
B.抗拉強度
C.伸長率
D.單位長度重量偏差
E.鋼筋直徑
『正確答案』ABCD
『答案解析』本題考查的是混凝土結構工程施工質量管理。成型鋼筋進場時,應檢查成型鋼筋的質量證明文件、成型鋼筋所用材料質量證明文件及檢驗報告,并應抽樣檢驗成型鋼筋的屈服強度、抗拉強度、伸長率和重量偏差。檢驗批量可由合同約定,同一工程、同一原材料來源、同一組生產設備生產的成型鋼筋,檢驗批量不宜大于30t。參見教材P194。
【例題】成型鋼筋進場時,檢驗批量可由合同約定。同一工程、同一原材料來源、同一組生產設備生產的成型鋼筋,檢驗批量不宜大于( )t。
A.10
B.15
C.30
D.45
『正確答案』C
『答案解析』本題考查的是混凝土結構工程施工質量管理。成型鋼筋進場時,應檢查成型鋼筋的質量證明文件、成型鋼筋所用材料質量證明文件及檢驗報告,并應抽樣檢驗成型鋼筋的屈服強度、抗拉強度、伸長率和重量偏差。檢驗批量可由合同約定,同一工程、同一原材料來源、同一組生產設備生產的成型鋼筋,檢驗批量不宜大于30t。參見教材P194。
【例題】鋼筋調直后,應檢查( )。
A.力學性能
B.彎曲性能
C.焊接性能
D.單位長度重量偏差
E.工藝性能
『正確答案』AD
『答案解析』本題考查的是混凝土結構工程施工質量管理。鋼筋調直后,應檢查力學性能和單位長度重量偏差。但采用無延伸功能的機械設備調直的鋼筋,可不進行此項檢查。參見教材P194。
【例題】當發現鋼筋脆斷現象時,應停止使用該批鋼筋,并對該批鋼筋進行( )檢驗或其他專項檢驗。
A.力學性能
B.彎曲性能
C.焊接性能
D.化學成分
『正確答案』D
『答案解析』本題考查的是混凝土結構工程施工質量管理。當發現鋼筋脆斷、焊接性能不良或力學性能顯著不正常等現象時,應停止使用該批鋼筋,并對該批鋼筋進行化學成分檢驗或其他專項檢驗。參見教材P194。
【例題】經產品認證符合要求的鋼筋,其檢驗批量可( )。
A.擴大一倍
B.擴大二倍
C.擴大三倍
D.擴大四倍
『正確答案』A
『答案解析』本題考查的是混凝土結構工程施工質量管理。經產品認證符合要求的鋼筋,其檢驗批量可擴大一倍。在同一工程項目中,同一廠家、同一牌號、同一規格的鋼筋(同一鋼筋來源的成型鋼筋)連續三批進場檢驗均一次檢驗合格時,其后的檢驗批量可擴大一倍。參見教材P194。
【例題】在同一工程項目中,同一廠家、同一牌號、同一規格的鋼筋(同一鋼筋來源的成型鋼筋)連續三批進場檢驗均一次檢驗合格時,其后的檢驗批量可( )。
A.擴大一倍
B.擴大二倍
C.擴大三倍
D.擴大四倍
『正確答案』A
『答案解析』本題考查的是混凝土結構工程施工質量管理。經產品認證符合要求的鋼筋,其檢驗批量可擴大一倍。在同一工程項目中,同一廠家、同一牌號、同一規格的鋼筋(同一鋼筋來源的成型鋼筋)連續三批進場檢驗均一次檢驗合格時,其后的檢驗批量可擴大一倍。參見教材P194。
【例題】砼所用原材料水泥進場時,應對其( )及其他必要指標進行檢驗復驗。
A.強度
B.安定性
C.凝結時間
D.疲勞性能
E.沖擊性能
『正確答案』ABC
『答案解析』本題考查的是混凝土結構工程施工質量管理。對水泥的強度、安定性、凝結時間及其他必要指標進行檢驗。同一生產廠家、同一品種、同一等級且連續進場的水泥袋裝不超過200t為一檢驗批,散裝不超過500t為一檢驗批。當在使用中對水泥質量有懷疑或水泥出廠超過三個月(快硬硅酸鹽水泥超過一個月)時,應進行復驗,并應按復驗結果使用。參見教材P195。
【例題】砼所用原材料水泥進場時,同一生產廠家、同一品種、同一等級且連續進場的水泥袋裝不超過( )t為一檢驗批。
A.50
B.100
C.150
D.200
『正確答案』D
『答案解析』本題考查的是混凝土結構工程施工質量管理。對水泥的強度、安定性、凝結時間及其他必要指標進行檢驗。同一生產廠家、同一品種、同一等級且連續進場的水泥袋裝不超過200t為一檢驗批,散裝不超過500t為一檢驗批。當在使用中對水泥質量有懷疑或水泥出廠超過三個月(快硬硅酸鹽水泥超過一個月)時,應進行復驗,并應按復驗結果使用。參見教材P195。
【例題】當快硬硅酸鹽水泥出廠超過( )個月時,應進行復驗。
A.一個月
B.二個月
C.三個月
D.四個月
『正確答案』A
『答案解析』本題考查的是混凝土結構工程施工質量管理。對水泥的強度、安定性、凝結時間及其他必要指標進行檢驗。同一生產廠家、同一品種、同一等級且連續進場的水泥袋裝不超過200t為一檢驗批,散裝不超過500t為一檢驗批。當在使用中對水泥質量有懷疑或水泥出廠超過三個月(快硬硅酸鹽水泥超過一個月)時,應進行復驗,并應按復驗結果使用。參見教材P195。
【例題】采用預拌混凝土時,供方應提供的相關資料包括( )。
A.混凝土配合比通知單
B.混凝土抗壓強度報告
C.混凝土質量合格證
D.混凝土運輸單
E.水泥價格
『正確答案』ABCD
『答案解析』本題考查的是混凝土結構工程施工質量管理。采用預拌混凝土時,供方應提供混凝土配合比通知單、混凝土抗壓強度報告、混凝土質量合格證和混凝土運輸單。參見教材P195。
【例題】預應力混凝土結構、鋼筋混凝土結構中,嚴禁使用含( )的水泥。
A.氯化物
B.硅酸鹽
C.礦渣
D.粉煤灰
『正確答案』A
『答案解析』本題考查的是混凝土結構工程施工質量管理。預應力混凝土結構、鋼筋混凝土結構中,嚴禁使用含氯化物的水泥。預應力混凝土結構中嚴禁使用含氯化物的外加劑;鋼筋混凝土結構中,當使用含有氯化物的外加劑時,混凝土中氯化物的總含量必須符合現行國家標準的規定。參見教材P195。
【例題】澆筑前應檢查混凝土運輸單以及( ),在確認無誤后再進行混凝土澆筑。
A.檢查混凝土運輸時間
B.確認混凝土強度等級
C.核對混凝土配合比
D.測定混凝土坍落度
E.制作砼試塊
『正確答案』ABCD
『答案解析』本題考查的是混凝土結構工程施工質量管理。澆筑前應檢查混凝土運輸單,核對混凝土配合比,確認混凝土強度等級,檢查混凝土運輸時間,測定混凝土坍落度,必要時還應測定混凝土擴展度,在確認無誤后再進行混凝土澆筑。參見教材P196。
【例題】混凝土拌合物入模溫度不應高于( )℃。
A.5
B.15
C.25
D.35
『正確答案』D
『答案解析』本題考查的是混凝土結構工程施工質量管理?;炷涟韬衔锶肽囟炔粦陀?℃ ,且不應高于35℃。參見教材P196。
【例題】預制構件安裝就位后采取臨時固定措施,其拆除應在裝配式結構能達到后續施工要求的( )要求后進行。
A.承載力
B.剛度
C.穩定性
D.耐久性
E.和易性
『正確答案』ABC
『答案解析』本題考查的是混凝土結構工程施工質量管理。預制構件安裝就位后應及時采取臨時固定措施,每個預制構件的臨時支撐不宜少于2道。預制構件與吊具的分離應在校準定位及臨時固定措施安裝完成后進行。臨時固定措施的拆除應在裝配式結構能達到后續施工要求的承載力、剛度及穩定性要求后進行。參見教材P197。
案例(2015年試題節選)
背景:
某辦公樓工程,鋼筋混凝土框架結構,地下一層,地上八層,層高4.5m。工程樁采用泥漿護壁鉆孔灌注樁,墻體采用普通混凝土小砌塊,工程外腳手架采用雙排落地扣件式鋼管腳手架,位于辦公樓頂層的會議室,其框架柱間距為8m×8m。項目部按照綠色施工要求,收集現場施工廢水循環利用。
在施工過程中,發生了下列事件:
事件二:會議室頂板底模支撐拆除前,試驗員從標準養護室取一組試件進行試驗,試驗強度達到設計強度的90%,項目部據此開始拆模。
問題:
2、事件二中,項目部的做法是否正確?說明理由。當設計無規定時,通常情況下模板拆除順序的原則是什么?
分析與答案:
不正確。
理由是標準養護試塊強度不能作為拆模依據。應該使用同條件養護試塊進行試驗,由于框架間距為8m×8m,當同條件養護試塊強度達到設計強度75%后才能拆模。
拆除順序原則為:先支后拆,后支先拆,先拆圍護結構,后拆承重結構。
案例(2016年試題節選)
背景:
某學?;顒又行墓こ?,現澆鋼筋混凝土框架結構,地上六層,地下二層,采用自然通風。
在施工過程中,發生了下列事件:
事件一:在基礎底板混凝土澆筑前,監理工程師督查施工單位的技術管理工作,要求施工單位按規定檢查混凝土運輸單,并做好混凝土擴展度測定等工作;全部工作完成并確認無誤后,方可澆筑混凝土。
問題:
1.事件一中,除已列出的工作內容外,施工單位針對混凝土運輸單還要做哪些技術管理與測定工作?
分析與答案:
考試用書:澆筑前應檢查混凝土運輸單,核對混凝土配合比,確認混凝土強度等級,檢查混凝土運輸時間,測定混凝土坍落度,必要時還應測定混凝土擴展度,在確認無誤后再進行混凝土澆筑。
施工單位針對混凝土運輸單還要做以下技術管理與測定工作:
核對混凝土配合比,確認混凝土強度等級,檢查混凝土運輸時間,測定混凝土坍落度。
案例(2016年試題節選)
背景:
某學校活動中心工程,現澆鋼筋混凝土框架結構,地上六層,地下二層,采用自然通風。
在施工過程中,發生了下列事件:
事件二:主體結構施工過程中,施工單位對進場的鋼筋按國家現行有關標準抽樣檢驗了抗拉強度、屈服強度。結構施工至四層時,施工單位進場一批72噸φ18螺紋鋼筋,在此前因同廠家、同牌號的該規格鋼筋已連續三次進場檢驗均一次檢驗合格。施工單位對此批鋼筋僅抽取一組試件送檢,監理工程師認為抽取組數不足。
問題:
2.事件二中,施工單位還應增加哪些鋼筋原材檢測項目?通常情況下鋼筋原材料檢驗批量最大不宜超過多少噸?監理工程師的意見是否正確?并說明理由。
分析與答案:
施工單位還應增加的鋼筋原材檢測項目有:伸長率、彎曲性能、單位長度重量偏差。
通常情況下鋼筋原材料檢驗批量最大不宜超過60噸。
監理工程師的意見不正確。
理由是因此前同廠家、同牌號的該規格鋼筋已連續三次進場檢驗均一次檢驗合格,所以其后的檢驗批量可以擴大一倍至120噸。因此,72噸φ18螺紋鋼筋抽取一組試件送檢符合要求。
案例(2017年試題節選)
背景:
某現澆鋼筋混凝土框架-剪力墻結構辦公樓工程,地下一層,地上十六層,建筑面積18600m2,基坑開挖深度5.5m。該工程由某施工單位總承包,其中基坑支護工程由與業分包單位承擔施工。
在二層的墻體模板拆除后,監理工程師巡視發現局部存在較嚴重蜂窩孔洞質量缺陷,指令按照《混凝土結構工程施工規范》(GB 50666-2011)的規定進行修整。
問題:
2.較嚴重蜂窩孔洞質量缺陷的修整過程應包括哪些主要工序?
分析與答案:
混凝土結構工程施工規范:(超考試用書范圍)
對于露筋、蜂窩、孔洞、夾渣、疏松、外表缺陷,應鑿除膠結不牢固部分的混凝土至密實部位,清理表面,支設模板,灑水濕潤,涂抹混凝土界面劑,應采用比原混凝土強度等級高一級的細石混凝土澆筑密實,養護時間不應少于7d。
2019年二級建造師考試即將在5月25、26日舉行,網校2019年輔導課程結合多年成功輔導經驗,及二級建造師考試命題規律、重點、難點,融入先進的教學理念,全力助您直達!【精品提升班】 【雙師面授護航班】。
相關推薦:
2019年二級建造師《工程法規》數字考點匯總!請查收
- 2024年西藏自治區第四十九批二級建造師注冊人員名單公告
- 關于公布2024年甘肅省二級建造師初始注冊等人員名單的公告(第九十五批)
- 安徽關于2024年度第四十九批二級建造師注冊合格人員名單的公告
- 湖北關于2024年第七十一批二級建造師注冊人員名單的公告
- 山西關于2024年第三十批二級建造師徐燕等3371人注冊結果的公告(第104號?)
- 寧夏關于2024年第45批二級注冊建造師合格人員名單的公告
- 重慶關于公布2024年第48批二級建造師注冊人員名單的公告
- 湖北關于2024年第七十批二級建造師注冊人員名單的公告
- 江蘇關于公布2024年第四十九批二級注冊建造師注冊人員名單的通知
- 關于北京市2024年第三十五批二級建造師注冊人員名單的通告
報考指南
大綱 / 教材
2024年9月
報 名 時 間
預計2025年2月
準考證打印
考前10天至一周內
考 試 時 間
預計2025年6月初
考 試 成 績
考后2個月起陸續公布
合格證領取
查分后2-3個月陸續發布
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
