手機學習
建設工程教育網

APP學習更便捷

建設工程教育網

微信公眾號

010-82326699

交流分享,早日上岸!

掃碼領取二建備考資料進入二建備考群
當前位置:建設工程教育網 > 二級建造師考試 > 備考資料 > 復習資料 > 正文

二級建造師考試市政公用工程施工進度管理

2018-12-26 10:35  來源:建設工程教育網  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  二級建造師考試市政公用工程施工進度管理,現在的競爭壓力這么大,同樣的在二級建造師考試中,也是壓力很大的,所以在備考考試的時候,一定要努力啦!為了幫助小伙們,接下來小編帶大家學習二級建造師考試市政公用工程施工進度管理。

  市政公用工程施工進度管理

  知識點:施工進度計劃編制方法的應用

  施工進度計劃是項目施工組織設計重要組成部分,對工程履約起著主導作用。編制施工總進度計劃的基本要求是:保證工程施工在合同規定的期限內完成;迅速發揮投資效益;保證施工的連續性和均衡性;節約費用、實現成本目標。

  一、施工進度計劃編制原則

  (一)符合有關規定

  1.符合國家政策、法律法規和工程項目管理的有關規定;

  2.符合合同條款有關進度的要求;

  3.兌現投標書的承諾。

  (二)先進可行

  1.滿足企業對工程項目要求的施工進度目標;

  2.結合項目部的施工能力,切合實際地安排施工進度;

  3.應用網絡計劃技術編制施工進度計劃,力求科學化,盡量在不增加資源條件下,縮短工期;

  4.能有效調動施工人員的積極性和主動性,保證施工過程中施工的均衡性和連續性;

  5.有利節約施工成本,保證施工質量和施工安全。

  二、施工進度計劃編制

  常用的表達工程進度計劃方法有橫道圖和網絡計劃圖兩種形式。

  1.采用網絡圖的形式表達單位工程施工進度計劃,能充分揭示各項工作之間的相互制約和相互依賴關系,并能明確反映出進度計劃中的主要矛盾;可采用計算軟件進行計算、優化和調整,使施工進度計劃更加科學,也使得進度計劃的編制更能滿足進度控制工作的要求。

  2.采用橫道圖的形式表達單位工程施工進度計劃可比較直觀的反映出施工資源的需求及工程持續時間。

  (一)流水施工

  1.定義

  流水施工:就是將擬建工程項目的全過程在工藝上分解為若干個施工過程,將施工平面(或豎向上)劃分為若干個施工段,然后按照施工過程組織相應的專業作業隊,專業作

  業隊按相應的順序、從前到后依次完成各個施工段的施工過程。

  以挖溝埋管為例:

  開挖埋管例子:

  第一種方法——順序施工:1個隊,T=60d

  二級建造師考試市政公用工程施工進度管理

  第二種方法——流水施工:

1段
2段
3段
4段
5段
6段
7段
8段
9段
10段
開挖
2
2
2
2
2
2
2
2
2
2
埋管
2
2
2
2
2
2
2
2
2
2
回填
2
2
2
2
2
2
2
2
2
2

  2.橫道圖

二級建造師考試市政公用工程施工進度管理

  3.流水施工的參數

二級建造師考試市政公用工程施工進度管理

  工藝參數:指一個流水組中的施工過程個數n。

  空間參數:單體工程的施工段或群體工程的施工區個數M。

  時間參數:

  (1)流水節拍t:一個作業隊在一個施工段上所需要的工作時間。

  (2)流水步距K:相鄰兩個施工過程進入同一個施工段的間隔時間。

  流水步距的個數=施工過程數-1

  工期T:T=ΣK+tn+ΣG

二級建造師考試市政公用工程施工進度管理

  4.流水施工的類型

  (1)等節奏流水——流水節拍是一個常數。工期T=(M+n-1)t

  下圖所示為分成兩個施工段的某一基礎工程施工的用橫道圖表示的進度計劃。該基礎工程的施工過程是:基槽→墊層→基礎→回填。

施工過程
施工順序(日)
0
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
基槽

墊層

基礎

回填

  用橫道圖表示的進度計劃

二級建造師考試市政公用工程施工進度管理

  (2)異節奏流水(成倍節拍流水)——同一施工過程在各施工段上流水節拍相等,不同施工過程的流水節拍不一定相等。一般成倍數,可以組成加快成倍節拍流水施工。

  (3)無節奏流水——流水節拍沒有規律。組織的原則是使施工隊連續施工(工作面可能有空閑)。流水步距的確定方法:累加數列,錯位相減,取大差。

  1.等節奏   t=k

  T=(M+N-1)t=(M+N-1)k

  =(10+3-1)×2

  2.異節奏

二級建造師考試市政公用工程施工進度管理

  (4)工期計算:

二級建造師考試市政公用工程施工進度管理

二級建造師考試市政公用工程施工進度管理

  成倍節拍流水

  大差法:

  【例題】某建筑群共有四棟不同的裝配式住宅樓工程,每棟住宅樓的各個施工過程的持續時間見下表:

  流水節拍表

二級建造師考試市政公用工程施工進度管理
1
2
3
4
基礎工程(A)
4
4
3
4
主體工程(B)
6
8
6
8
室內、外裝飾工程(C)
10
10
8
9

  【問題】如何組織無節奏流水施工?

  『正確答案』

 ?、俅_定流水步距:

A的節拍累加值
4
8
11
15

B的節拍累加值

6
14
20
28
差值
4
2
-3
-5
-28

  取最大差值,得ka-b=4d 。

B的節拍累加值
6
14
20
28

C的節拍累加值

10
10
28
37
差值
6
4
0
0
-37

  取最大差值,得 kb-c=6d 。

  上述數列錯位相減后取大差可得:基礎工程與主體工程之間的流水步距為4d;主體工程與室內外裝飾工程之間的流水步距為6d。

  ②總工期T = ∑K + Tn =(4+6)+ 37= 47 d

  2.橫道圖——橫道圖繪制關鍵:找到起點不斷流!

二級建造師考試市政公用工程施工進度管理

二級建造師考試市政公用工程施工進度管理

  (二)網絡計劃

  1.概念

二級建造師考試市政公用工程施工進度管理

  2.工作關系:緊前、緊后、平行、虛工作

二級建造師考試市政公用工程施工進度管理

  3.時間參數

二級建造師考試市政公用工程施工進度管理

  口訣:計算早系列,順著箭線依次取大;計算晚系列,逆著箭線依次取小。

  總時差=晚系列—早系列;自由時差=后早始—本早完。

  4.關鍵線路、關鍵工作、工期

  關鍵線路的尋找方法:從起點節點到終點節點,持續時間最長的線路為關鍵線路。

  關鍵線路上的工作為關鍵工作。(關鍵線路可以不唯一)

  關鍵線路的持續時間為工期。

  【例題】求出以下網絡圖關鍵線路、關鍵工作和總工期。

二級建造師考試市政公用工程施工進度管理

二級建造師考試市政公用工程施工進度管理

  【參考答案】

  關鍵線路是:①→②→③→④→⑤→⑥

  關鍵工作是:A、D、E。

  總工期是:3+3+4=10個月。

  ACE:9個月;ADF:8個月;BDE:8個月;BDF:6個月;ADE:10個月。

  有些試題問的很隱蔽:“施工總承包單位應重點控制哪條施工線路” (2010年一建)

二級建造師考試市政公用工程施工進度管理

  2016年試題

  14.某市政工程網絡計劃如下圖,其關鍵線路是( )。

二級建造師考試市政公用工程施工進度管理

  A.①→②→③→⑤→⑦→⑧

  B.①→②→③→④→⑥→⑦→⑧

  C.①→②→③→⑤→⑥→⑦→⑧

  D.①→②→④→⑥→⑦→⑧

  『正確答案』C

  『答案解析』本題考查的是工程進度計劃方法??偣て跒?+6+12+9+4=34。參見教材P201。

二級建造師考試市政公用工程施工進度管理

  【例題】求出以下網絡圖關鍵線路、關鍵工作和總工期。

二級建造師考試市政公用工程施工進度管理

  【參考答案】

  關鍵線路是:①→②→③→④→⑤→⑥

  關鍵工作是:A、D、E。

  總工期是:3+3+4=10個月。

  ACE:9個月;ADF:8個月;BDE:8個月;

  BDF:6個月;ADE:10個月。

  有些試題問的很隱蔽:“施工總承包單位應重點控制哪條施工線路” (2010年一建)

  5.總時差(可與索賠結合出題)

  定義:在不影響總工期的前提下,本工作可以利用的機動時間。

  求法:

  當計劃工期等于計算工期時,關鍵工作的總時差必為零。

  非關鍵工作TF求法:

  某項工作的總時差=min{關鍵線路的持續時間之和-某工作所處線路的持續時間之和}

二級建造師考試市政公用工程施工進度管理

  2016年試題

  14.某市政工程網絡計劃如下圖,其關鍵線路是( )。

二級建造師考試市政公用工程施工進度管理

  A.①→②→③→⑤→⑦→⑧

  B.①→②→③→④→⑥→⑦→⑧

  C.①→②→③→⑤→⑥→⑦→⑧

  D.①→②→④→⑥→⑦→⑧

  『正確答案』C

  『答案解析』本題考查的是工程進度計劃方法。總工期為3+6+12+9+4=34。參見教材P201。

  5.總時差(可與索賠結合出題)

  定義:在不影響總工期的前提下,本工作可以利用的機動時間。

  求法:

  當計劃工期等于計算工期時,關鍵工作的總時差必為零。

  非關鍵工作TF求法:

  某項工作的總時差=min{關鍵線路的持續時間之和-某工作所處線路的持續時間之和}

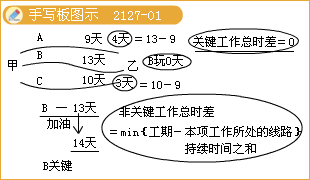

  【例題】A、D、E的TF=0,求C、B、F的總時差。

二級建造師考試市政公用工程施工進度管理

  『正確答案』C工作TF=10-9=1月;

  B工作TF=最小值{10-8,10-6}=2月;

  F工作TF=最小值{10-6,10-8}=2月。

  另外一種考法:

  【2009試題】如下圖,給出六時標注法,TF為總時差,求出關鍵線路。

二級建造師考試市政公用工程施工進度管理

  總時差=遲系列-早系列,即:TF=LS-ES=LF-EF。

  關鍵線路是:①→②→③→④→⑤→⑥。

  總時差為零的線路是關鍵線路。

  6.網絡圖的繪制

  【2012試題節選】某施工單位組織基槽開挖、管道安裝和土方回填三個施工隊流水作業,并按Ⅰ、Ⅱ、Ⅲ劃分成三個施工段,根據合同工期要求繪制網絡進度計劃圖如下:

二級建造師考試市政公用工程施工進度管理

  【問題】

  1.網絡進度圖上有兩個不符合邏輯的地方,請在圖上用虛線畫出虛工作,讓邏輯更合理。

  2.計算本工程的總工期,并指出關鍵線路。

  【參考答案】

  1.復制網絡圖,管道安裝 I 到管道安裝 II 用虛線連上,箭頭指向安裝II。安裝 II 指向安裝 III ,箭頭指向安裝 III。

二級建造師考試市政公用工程施工進度管理

  2.關鍵線路:①→②→④→⑧→⑨→⑩,總工期為6+6+6+5+2=25d。

  【2014試題】

  背景資料:

  某公司承建一埋地燃氣管道工程,采用開槽埋管施工。該工程網絡計劃工作的邏輯關系見表2-1;

  表2-1 網絡計劃工作邏輯關系

工作名稱
緊前工作
緊后工作
A1
B1、A2
B1
A1
C1、B2
C1
B1
D1、C2
D1
C1
E1、D2
E1
D1
E2
A2
A1
B2
B2
B1、A2
C2
C2
C1、B2
D2
D2
D1、C2
E2
E2
E1、D2

  項目部按表2-1繪制網絡計劃圖如圖2-1所示:

二級建造師考試市政公用工程施工進度管理

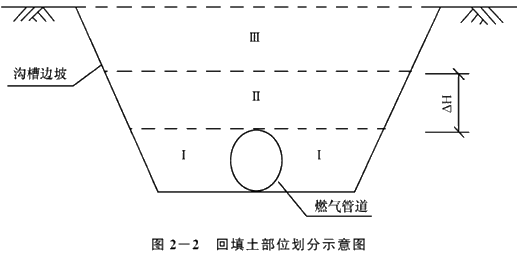

  網絡計劃圖中的E1、E2工作為土方回填和敷設警示帶,管道溝槽回填土的部位劃分為Ⅰ、Ⅱ、Ⅲ區,如圖2-2所示:

二級建造師考試市政公用工程施工進度管理

  回填土中有粗砂、碎石土、灰土可供選擇。

  【問題】

  1.根據表2-1補充完善圖2-1所示的網絡計劃圖(把圖2-1繪制到答題卡上作答,在試卷上作答無效)。

  2.圖2-2中△H的最小尺寸應為多少?(單位以mm表示)

  3.在供選擇的土中,分別指出哪些不能用于Ⅰ、Ⅱ區的回填?警示帶應敷設在哪個區?

  4.Ⅰ、Ⅱ、Ⅲ區應分別采用哪類壓實方式?

  5.圖2-2中的Ⅰ、Ⅱ區回填土密實度最少應為多少?

  【參考答案】

  1.

二級建造師考試市政公用工程施工進度管理

  2.△H=500mm

  3.(1)碎石土、灰土不能用于Ⅰ、Ⅱ區的回填;(2)警示帶在Ⅱ區,警示帶敷設在管道的正上方,且距管頂距離宜為0.3~0.5m。

  4.Ⅰ、Ⅱ區必須采用人工壓實;Ⅲ區可采用小型機械壓實。

  5.Ⅰ區壓實度不小于90%,Ⅱ壓實度不小于90%。

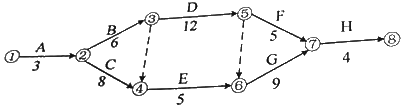

  【例題】求下圖網絡計劃的關鍵線路、關鍵工作和總工期。

二級建造師考試市政公用工程施工進度管理

  『正確答案』關鍵線路是:①→③→⑤→⑥→⑦;關鍵工作是:C、D、F、G。

  總工期是:3+4+9+3=19天。

  【簡答】施工中,業主提出變更,E工作延誤5天,是否可以索賠?

  【答題模板】

  索賠成立。理由:業主的責任并且延誤時間超出該項工作的總時差。

  索賠不成立。理由:承包商的責任,或者雖然是業主的責任,但延誤時間沒有超出該項工作的總時差。

  7.時標網絡圖

  (1)確定關鍵線路:從起點到終點沒有波形線的線路。

  (2)時間參數確定

  持續時間

  最早開始時間

  最早完成時間

  自由時差:波形線所對應的時長。

  總工期:從起點到終點沒有波形線的線路。

  總時差:某項工作的總時差=min{本工作的自由時差+其緊后工作的總時差}

  (3)實際進度前鋒線

  a)會畫

二級建造師考試市政公用工程施工進度管理

二級建造師考試市政公用工程施工進度管理

  第一步:首先識讀

  上圖是某公司中標的建筑工程前期工程的網絡計劃,計劃工期14d。

  第二步:關鍵線路:C-D-F線路;工期:14天。

  D工作持續時間為4天,最早開始時間為第5天,最早完成時間為第9天,自由時差為0。G工作的持續時間為3天,最早開始時間為第10天,最早完成時間為第13天,自由時差為1天。

  第三步:計算總時差(從后到前)

  TFF=0+0=0

  TFG=0+1=1

  TFD=0+0=0

  TFE=0+1=1

  TFB=6+0=6

  TFC=0+0=0

  TF虛工作=4+0=4

  TFA=0+4=4

  網絡的趕工和優化:找關鍵工作趕,趕完仍然是關鍵工作。

  建設工程教育網2019年二級建造師新課已開通,網校總結多年成功輔導經驗,從學員實際需求出發,結合二級建造師考試命題規律、重點、難點,融入先進的教學理念。高效備戰2019年二級建造師考試,打造零基礎全科直達方案,全新課程套餐,快速進步,取證必修課!

  相關推薦:

  全國各地2019年二級建造師考試報考指南

  2018年二級建造師考試成績查詢?nèi)肟趨R總(含分數線)

  全國2018年二級建造師合格證書領取時間及公告匯總

閱讀排行

二建機考系統
微信二維碼活碼

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
回到頂部
折疊
