二級建造師考試市政公用工程施工現場管理,現在的競爭壓力這么大,同樣的在二級建造師考試中,也是壓力很大的,所以在備考考試的時候,一定要努力啦!為了幫助小伙們,接下來小編帶大家學習二級建造師考試市政公用工程施工現場管理。
市政公用工程施工現場管理
知識點:施工現場布置與管理
一、施工現場的平面布置與劃分
(一)基本要求
(2)市政公用工程的施工平面布置圖有明顯的動態特性。
(3)工程施工階段按照施工總平面圖要求,設置道路、組織排水、搭建臨時設施、堆放物料和停放機械設備等。
(二)總平面圖設計依據。
(三)總平面布置原則
(四)平面布置的內容
二、施工現場封閉管理
(一)封閉原因
未封閉施工現場的作業條件差,不安全因素多,在作業過程中既容易傷害作業人員,也容易傷害現場以外的人員。因此,施工現場必須實施封閉式管理,將施工現場與外界隔離,同時保護環境、美化市容。
(二)圍擋(墻)
(1)施工現場圍擋(墻)應沿工地四周連續設置,不得留有缺口,并根據地質、氣候、圍擋(墻)材料進行設計與計算,確保圍擋(墻)的穩定性、安全性。
(2)圍擋的用材應堅固、穩定、整潔、美觀,宜選用砌體、金屬材板等硬質材料,不宜使用彩布條、竹笆或安全網等。
(3)施工現場的圍擋一般應高于1.8m,在市區主要道路內應高于2.5m,且應符合當?shù)刂鞴懿块T有關規定。
(三)大門和出入口
(4)施工現場的進口處應有整齊明顯的“五牌一圖”。
1)五牌:工程概況牌、管理人員名單及監督電話牌、消防保衛牌、安全生產(無重大事故)牌、文明施工牌;工程概況牌內容一般應寫明工程名稱、面積、層數、建設單位、設計單位、施工單位、監理單位、開竣工日期、項目負責人(經理)以及聯系電話。
2)一圖:施工現場總平面圖。可根據情況再增加其他牌圖,如工程效果圖、項目部組織機構及主要管理人員名單圖等。
(四)警示標牌布置與懸掛
(2)根據國家有關規定,施工現場入口處、施工起重機械、臨時用電設施、腳手架、出入通道口、樓梯口、電梯井口、孔洞口、橋梁口、隧道口、基坑邊沿、爆破物及有害危險氣體和液體存放處等屬于危險部位,應當設置明顯的安全警示標志。
(3)安全警示標志的類型、數量應當根據危險部位的性質不同,設置不同的安全警示標志。如:在爆破物及有害危險氣體和液體存放處設置禁止煙火、禁止吸煙等禁止標志;在施工機具旁設置當心觸電、當心傷手等警告標志;在施工現場入口處設置必須戴安全帽等指令標志;在通道口處設置安全通道等指示標志;在施工現場的溝、
坎、深基坑等處,夜間要設紅燈示警。
三、施工現場場地與道路
(一)現場的場地
(2)施工現場應具有良好的排水系統,設置排水溝及沉淀池,現場廢水不得直接排入市政污水管網和河流。
(3)現場存放的化學品等應設有專門的庫房,地面應進行防滲漏處理。地面應當經常灑水,對粉塵源進行覆蓋遮擋。
(二)施工現場的道路要求
(2)主干道應當平整堅實,硬化材料可以采用混凝土、預制塊或用石屑、焦渣、砂石等壓實整平,保證不沉陷,不揚塵,防止泥土帶入市政道路。
(3)道路應當中間起拱,兩側設排水設施,主干道寬度不宜小于3.5m,載重汽車轉彎半徑不宜小于15m,如因條件限制,應當采取措施。
(5)施工現場主要道路應盡可能利用永久性道路,或先建好永久性道路的路基,在主體工程結束之前再鋪路面。
四、臨時設施搭設與管理
(二)臨時設施的搭設與管理
2.職工宿舍
(2)宿舍必須設置可開啟式窗戶,設置外開門;宿舍內應保證有必要的生活空間,室內凈高不得小于2.5m,通道寬度不得小于0.9m,每間宿舍居住人員不應超過16人。
(3)宿舍內的單人鋪不得超過2層,嚴禁使用通鋪,床鋪應高于地面0.3m,人均床鋪面積不得小于1.9m×0.9m,床鋪間距不得小于0.3m。
(三)材料堆放與庫存
2.主要材料半成品的堆放
(2)鋼筋應當堆放整齊,用方木墊起,不宜放在潮濕和暴露在外。
(3)磚應丁碼成方垛,不準超高并距溝槽坑邊不小于0.5m,防止坍塌。
(5)各種模板應當按規格分類堆放整齊,地面應平整堅實,疊放高度一般不宜超高1.6m;
【2014試題】
背景資料:

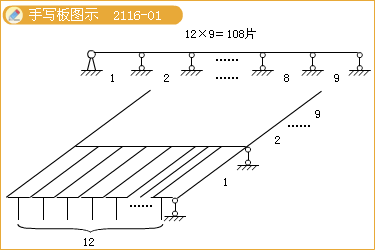

某公司承建一座市政橋梁工程,橋梁上部結構為9孔30m后張法預應力混凝土T梁,橋?qū)挋M斷面布置T梁12片,T梁支座中心線距梁端600mm,T梁橫截面如圖4-1所示。

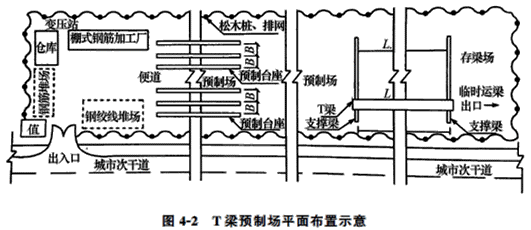

項目部進場后,擬在橋位線路上現有城市次干道旁租地建設T梁預制場,平面布置如圖4-2所示,同時編制了預制場的建設方案:(1)混凝土采用商品混凝土;(2)預制臺座數量按預制工期120天、每片梁預制占用臺座時間為10天配置;(3)在T梁預制施工時,現澆濕接縫鋼筋不彎折,兩個相鄰預制臺座間要求具有寬度2m的支模及作業空間;(4)露天鋼材堆場經整平碾壓后表面鋪砂厚50mm;(5)由于該次干道位于城市郊區,預制場用地范圍采用高1.5m的松木樁掛網維護。
監理審批預制場建設方案時,指出預制場圍護不符合規定。在施工過程中發生了如下事件:
事件一:雨季導致現場堆放的鋼絞線外包裝腐爛破損,鋼絞線堆場處于潮濕狀態。
事件二:T梁鋼筋綁扎、鋼絞線安裝、支模等工作完成并檢驗合格后,項目部開始澆筑T梁混凝土,混凝土澆筑采用從一端向另一端全斷面一次性澆筑完成。
【問題】
1.全橋共有T梁多少片?為完成T梁預制任務最少應設置多少個預制臺座?均需列式計算。
2.列式計算圖4-2中預制臺座的間距B和支撐梁的間距L。(單位以m表示)
3.給出預制場圍護的正確做法。
4.事件一中的鋼絞線應如何存放?
5.事件二中,T梁混凝土應如何正確澆筑?
『參考答案』
1.全橋共有T梁9×12=108片;預制臺座: 108×10/120=9個。
2.預制臺座的間距B=1+2+1=4m;支撐梁的間距L=(30-0.6×2)=28.8m。
3.圍護高度不應低于1.8m;應采用砌體、金屬板材等硬質材料形成連續封閉圍擋。
4.鋼絞線存放:不得直接堆放在地面上,必須墊高、覆蓋。
5.可采用斜層或縱向分段、水平分層澆筑。
建設工程教育網2019年二級建造師新課已開通,網校總結多年成功輔導經驗,從學員實際需求出發,結合二級建造師考試命題規律、重點、難點,融入先進的教學理念。高效備戰2019年二級建造師考試,打造零基礎全科直達方案,全新課程套餐,快速進步,取證必修課!
相關推薦:
全國各地2019年二級建造師考試報考指南
2018年二級建造師考試成績查詢?nèi)肟趨R總(含分?jǐn)?shù)線)
全國2018年二級建造師合格證書領取時間及公告匯總
- 2024年西藏自治區第四十九批二級建造師注冊人員名單公告
- 關于公布2024年甘肅省二級建造師初始注冊等人員名單的公告(第九十五批)
- 安徽關于2024年度第四十九批二級建造師注冊合格人員名單的公告
- 湖北關于2024年第七十一批二級建造師注冊人員名單的公告
- 山西關于2024年第三十批二級建造師徐燕等3371人注冊結果的公告(第104號?)
- 寧夏關于2024年第45批二級注冊建造師合格人員名單的公告
- 重慶關于公布2024年第48批二級建造師注冊人員名單的公告
- 湖北關于2024年第七十批二級建造師注冊人員名單的公告
- 江蘇關于公布2024年第四十九批二級注冊建造師注冊人員名單的通知
- 關于北京市2024年第三十五批二級建造師注冊人員名單的通告
閱讀排行
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
免費視頻
更多-
二級建造師考試
施工管理零基礎預習 -
二級建造師考試
工程法規零基礎預習 -
二級建造師考試
建筑實務零基礎預習 -
二級建造師考試
市政實務零基礎預習 -
二級建造師考試
機電實務零基礎預習 -
二級建造師考試
公路實務零基礎預習 -
二級建造師考試
水利實務零基礎預習
