(一)
背景資料
某公司承包一座雨水泵站工程,泵站結構尺寸為23.4m(長)×13.2m(寬)×9.7m(高),地下部分深度5.5m,位于粉土、砂土層,地下水位為地面下3.0m.設計要求基坑采用明挖放坡,每層開挖深度不大于2.0m,坡面采用錯桿噴射混凝土支護基坑周邊設置輕型井點降水。

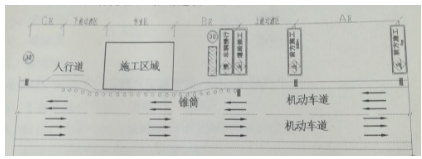

基坑臨近城市次干路,圍擋施工占用部分現況道路,項目部編制了交通導行圖(圖1)。在路邊按要求設置了A區、上游過渡區、B區、作業區、下游過渡區、C區*個區段,配備了交通導行標志、防護設施、夜間警示信號。
基坑周邊地下管線比較密集,項目部針對地下管線距基坑較近的現況制定了管理保護措施,設置了明顯的標識。
1.項目部的施工組織設計文件中包括質量、進度、安全、文明環保施工、成本控制等保證措施:基坑土方開挖等安全專項施工技術方案,經審批后開始施工。
2.為了能在雨期前完成基坑施工,項目部擬采取以下措施:
(1)采用機械分兩層開挖;
(2)開挖到基底標高后一次完成邊坡支護;
(3)直接開挖到基底標高夯實后,報請建設、監理單位進行地基驗收。
圖1交通導行平面示意圖
問題:

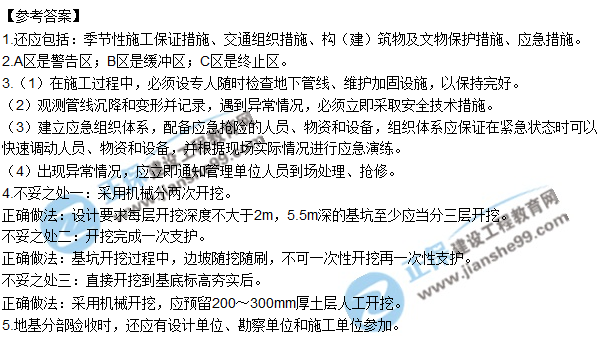

1.補充施工組織設計文件中缺少的保證措施。
2.交通導行示意圖中,A.B.C功能區的名稱分別是什么?
3.項目部除了編制地下管線保護措施外,在施工過程中還需具體做哪些?
4.指出項目部擬采取加快進度措施的不當之處,寫出正確的做法。
5.地基驗收時,還需要哪些單位參加?
同時,為方便廣大考生學習交流,我們也會及時在論壇發布試題相關信息,歡迎大家登錄論壇溝通交流,點擊進入2018年二級建造師考試交流專區 ,建設工程教育網預祝各位學員朋友們金榜題名 ,夢想成真!
相關推薦:
- 2024年西藏自治區第四十九批二級建造師注冊人員名單公告
- 關于公布2024年甘肅省二級建造師初始注冊等人員名單的公告(第九十五批)
- 安徽關于2024年度第四十九批二級建造師注冊合格人員名單的公告
- 湖北關于2024年第七十一批二級建造師注冊人員名單的公告
- 山西關于2024年第三十批二級建造師徐燕等3371人注冊結果的公告(第104號?)
- 寧夏關于2024年第45批二級注冊建造師合格人員名單的公告
- 重慶關于公布2024年第48批二級建造師注冊人員名單的公告
- 湖北關于2024年第七十批二級建造師注冊人員名單的公告
- 江蘇關于公布2024年第四十九批二級注冊建造師注冊人員名單的通知
- 關于北京市2024年第三十五批二級建造師注冊人員名單的通告
報考指南
大綱 / 教材
2024年9月
報 名 時 間
預計2025年2月
準考證打印
考前10天至一周內
考 試 時 間
預計2025年6月初
考 試 成 績
考后2個月起陸續公布
合格證領取
查分后2-3個月陸續發布
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
