背景資料

某新建泵站采用堤后式布置,主要工程內容包括:泵房、進水閘、防洪閘、壓力水箱和穿堤涵洞。工程所在地的主汛期為6月~9月。合同雙方依據《水利水電工程標準施工招標文件》(2009年版)簽訂了施工合同。合同部分內容如下:①合同工期18個月,工程計劃2012年11月1日開工,2014年4月30日完工;②簽約合同價為810萬元;③工程質量保證金為簽約合同價的5%。

施工中發生如下事件:

事件1:根據施工方案及安全度汛要求,承包人編制了進度計劃,并獲得監理人批準。其部分進度計劃見表1(不考慮前后工作的搭接,每月按30天計)。

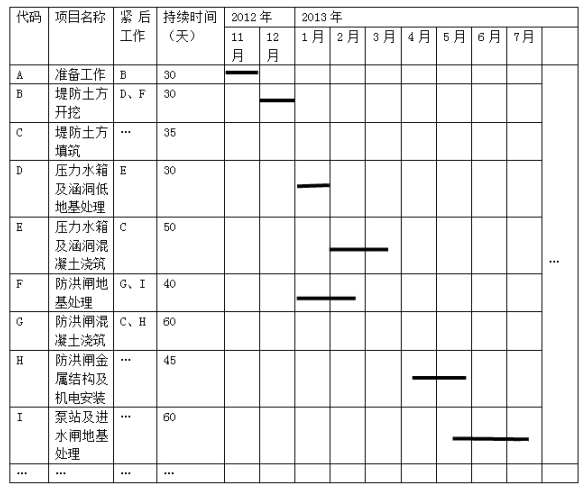

表1 工程項目施工進度計劃表(部分)

事件2:為加強項目部管理,承包人提出更換項目經理并按合同約定的要求履行了相關手續。承包人于2013年2月25日更換了項目經理。

事件3:由發包人組織采購的水泵機組運抵現場,承包人直接與供貨方辦理了交貨驗收手續,并將隨同的備品備件、專用工器具與資料清點后封存。在泵站安裝時,承包人自行啟用了封存的專用工器具。

事件4:合同工程完工證書頒發時間為2014年7月10日。承包人在收到合同工程完工證書后,向監理人提交了包括變更及索賠金額、工程預付款扣回等內容的完工付款申請單。

問題:

1.根據事件1,指出“堤防土方填筑”、“防洪閘混凝土澆筑”的施工時段,分析判斷該計劃是否滿足安全度汛要求。

問題:

2.事件2中,承包人更換項目經理應辦理哪些手續?

3.指出事件3中承包人做法的不妥之處,并改正。

4.根據事件4,指出發包人向承包人第一次退還質量保證金的最遲時間和金額。

5.事件4中,承包人向監理人提交的完工付款申請單還應包括哪些主要內容?

『參考答案』

1.“堤防土方填筑”的施工時段為2013年4月11日~5月15日;“防洪閘混凝土澆筑”施工時段為2013年2月11日~4月10日;堤防填筑與防洪閘金屬結構及機電安裝計劃分別于2013年5月15日、5月25日完成,在汛前均具備擋洪條件,該計劃滿足安全度汛要求。

2.承包人更換項目經理應辦理手續:①事先應征得發包人同意;②于2013年2月11日前(或在變更14天前)通知(報告)發包人和監理人。

3.承包人做法不妥之處:①承包人直接與供貨方辦理了交貨驗收手續,并將隨同的備品備件、專用工器具與資料清點后封存。②承包人自行啟用了封存的專用工器具。應為:①承包人會同監理人與供貨方辦理了交貨驗收手續,并將隨同的備品備件、專用工器具與資料清點后封存。②承包人應向監理人提出啟用申請,并經監理人同意,方可啟用封存的專用工器具。

4.發包人向承包人第一次退還質量保證金的最遲時間為2014年7月24日(或合同工程完工證書頒發后14天內),金額為20.25萬元(或退還一半的保證金)。

5.承包人向監理人提交完工付款申請單還應包括的主要內容為完工結算合同總價、發包人已支付承包人的工程價款、應扣留的質量保證金、應支付的完工付款金額等。
