2012年二級建造師考試《建筑工程管理與實務》試題案例分析題第4題
2012年二級建造師考試《建筑工程管理與實務》試題案例分析題第4題
【背景】:
某公司中標某工程,根據《建設工程施工合同(承包文本)》(GF-1999.0201)與建設單位簽訂總承包施工合同,按公司成本管理規定,首先進行該項目成本預測(其中:人工費287.4萬元,材料費504.4萬元,機械使用費155.3萬元,施工措施費104.2萬元,施工管理費46.2萬元,稅金30.6萬元)。然后將成本預測結果下達給項目經理部進行具體施工成本管理。總承包施工合同是以工程量清單為基礎的固定單價合同,合同約定當A分項工程、B分項工程實際工程量與清單工程量差異幅度在±5%以內的按清單價結算,超出幅度大于5%時按清單價的0.9倍結算。減少幅度大于5%時按清單價的1.1倍結算。
總承包施工合同中還約定C分項工程為甲方指定專業分包項目。C分項工程施工過程中發生了如下事件:
事件一:由于建設單位原因,導致C分項工程停工7d,專業分包單位就停工造成的損失向總承包單位提出索賠。總承包單位認為由于建設單位原因造成的損失,專業分包單位應直接向建設單位提出索賠。
事件二:甲方指定專業分包單位現場管理混亂、安全管理薄弱,建設單位責令總承包單位加強管理并提出整改??偝邪鼏挝徽J(rèn)為C分項工程施工安全管理屬專業分包單位責任,非總承包單位責任范圍。
事件三:C分項工程施工完畢并通過驗收,專業分包單位向建設單位上報C分項工程施工檔案,建設單位通知總承包單位接收??偝邪鼏挝徽J(rèn)為C分項工程屬甲方指定專業分包項目,其工程檔案應直接上報建設單位。
【問題】:
1.根據成本預測資料,計算該項目的直接成本(保留一位小數)。
2.根據背景資料,項目經理部的具體施工成本管理任務還應包括哪些?

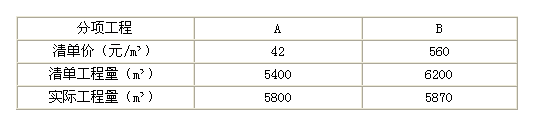

3.A分項工程、分項工程單價是否存在調整?分別列式計算A分項工程、分項工B程結算的工程價款(單位:元)。
4.指出事件一、二、三中總承包單位說法中的不妥之處,并分別說明理由或指出正確做法。
【建設工程教育網老師權威解析】:
1.直接成本:(人工費)287.4+(材料費)504.5+(機械費)155.3+(措施費)104.2=1051.42. 2.項目經理部應依據現場資料進行成本管理,包括成本計劃、成本核算、成本分析、成本考核。
3.A分項工程:(5800-5400)/5400×100%=7.4%>5%.因此,A分項工程需調整。
B分項工程:(6200-5870)/6200×100%=5.3%>5%.因此,B分項工程也需調整。
A分項工程結算價:5400×(1+5%)×42+(5800-5400×(1+5%))×(42×0.9)=243054元。
B分項工程結算價:5870×(560×1.1)=3615920元。
4.事件一:不妥之處:為總承包單位不能拒絕分包單位的索賠事宜。正確做法:總承包單位接收索賠,再由總承包單位向建設單位索賠。
事件二:不妥之處:總承包單位認為C分包工程安全管理屬專業分包的責任,非總承包的單位責任范圍不妥。正確做法:總承包單位應按照建設單位的要求加強對分包單位的管理。
事件三:不妥之處:總承包單位認為分包單位把資料直接交給建設單位不妥。正確做法:總承包單位接收,并統一上報建設單位。
答案及解析由網校老師整理而成,據學員反映部分網站未經許可擅自轉載,且出現內容錯誤,請大家以本網為準。
若您在二建學習過程中有任何疑問,歡迎進入論壇討論
推薦:
·2014年二建教材即將改版,獲取一手老師解讀信息,關注官方微信!
- 2024年西藏自治區第四十九批二級建造師注冊人員名單公告
- 關于公布2024年甘肅省二級建造師初始注冊等人員名單的公告(第九十五批)
- 安徽關于2024年度第四十九批二級建造師注冊合格人員名單的公告
- 湖北關于2024年第七十一批二級建造師注冊人員名單的公告
- 山西關于2024年第三十批二級建造師徐燕等3371人注冊結果的公告(第104號?)
- 寧夏關于2024年第45批二級注冊建造師合格人員名單的公告
- 重慶關于公布2024年第48批二級建造師注冊人員名單的公告
- 湖北關于2024年第七十批二級建造師注冊人員名單的公告
- 江蘇關于公布2024年第四十九批二級注冊建造師注冊人員名單的通知
- 關于北京市2024年第三十五批二級建造師注冊人員名單的通告
閱讀排行
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
免費視頻
更多-
二級建造師考試
施工管理零基礎預習 -
二級建造師考試
工程法規零基礎預習 -
二級建造師考試
建筑實務零基礎預習 -
二級建造師考試
市政實務零基礎預習 -
二級建造師考試
機電實務零基礎預習 -
二級建造師考試
公路實務零基礎預習 -
二級建造師考試
水利實務零基礎預習
