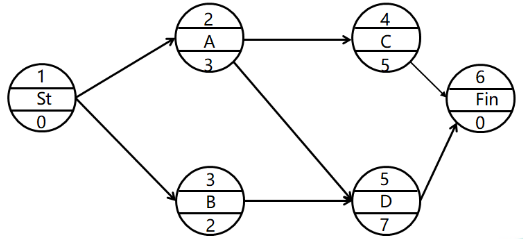

33. 單代號網絡計劃中,工作C的已知時間參數(單位:天)標注如下圖所示,則該工作的最遲開始時間,最早完成時間和總時差分別是( )天。
A.3、10、5
B.3、8、5
C.5、10、5
D.5、8、2
【參考答案-建設工程教育網】D
【建設工程教育網-老師解析】本題考查的是單代號網絡計劃。ESC=3天,EFC=3+5=8天,LFCTC=3+7=10天,TFC=10-8=2天,LSC=10-5=5天。參見教材P146。
34. 在工程實施過程中發生索賠事件后,承包人首先應做的工作是在合同規定的時間內(?。?/p>
A.向工程項目建設行政主管部門報告
B.向造價工程師提交正式索賠報告
C.收集完善索賠證據
D.向發包人發出書面索賠意向通知
【參考答案-建設工程教育網】D
【建設工程教育網-老師解析】本題考查的是施工合同索賠的程序。在工程實施過程中發生索賠事件以后,或者承包人發現索賠機會,首先要提出索賠意向,即在合同規定時間內將索賠意向用書面形式時通知發包人或者工程師(監理人),向對方表明索賠愿望、要求或者聲明保留索賠權利,這是索賠工作程序的第一步。參見教材P263。
