2022二建《水利》:1張高清思維導圖+5題掌握投標階段成本管理

2021-10-18 16:44   來源:建設工程教育網 字體: 打印 收藏

二級建造師考試《水利水電工程管理與實務》投標階段成本管理考點,歷年分值在5-6分左右,考情分析+視頻講解+高清思維導圖+5題幫你輕松拿下此考點,歡迎收藏分享。

視頻講解:
分值統計:

年份

題型

考題數量

所占分值

2021

案例

1

6

2020

單選

1

5

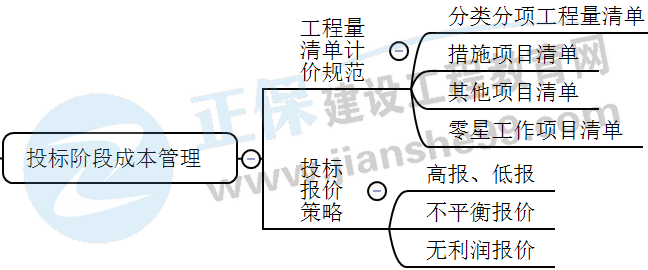

思維導圖:

投標階段成本管理

金題鞏固:

【2021年案例】

某水閘除險加固工程施工標完工結算匯總表

序號

工程項目或費用

合同金額(元)

承包人申報金額(元)

監理審核金額(元)

備注

A

13100000

12850000

12830000

1.C為新增管理用房所需費用;

2.措施項目中包含D,D取建筑安裝工程費的2%,專款專用

1

建筑工程

7200000

7100000

7080000

2

機電設備安裝

2100000

2050000

2050000

3

B

3800000

3700000

3700000

措施項目

2162000

2157000

2156600

C



1000000

1000000

索賠費用



0

0

合計

15262000

16007000

15986600

問題:指出表格中A、B、C、D分別代表的工程項目或費用名稱。



【2020年案例】

事件:招標人A編制的招標報價表由主表和輔表組成,其中主表由投標總價、工程項目總價表,零星工作項目清單計價表等組成,編標人員建議零星工作項目清單計價表中的單價適當報高價。

問題:事件中,除已列出的表格外,投標報價主表還應包括哪些表格?編標人員的建議是否合理?說明理由。



報考指南

二級建造師_報考指南
  • 大綱 / 教材

    2024年9月

  • 報 名 時 間

    預計2025年2月

  • 準考證打印

    考前10天至一周內

  • 考 試 時 間

    預計2025年6月初

  • 考 試 成 績

    考后2個月起陸續公布

  • 合格證領取

    查分后2-3個月陸續發布

閱讀排行

二建機考系統
  • 免費試聽
  • 免費直播
  • 免費題庫
張小強 建筑實務 教材精講班 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
