二建刷題【施工管理】金題演練8
金題鞏固
【2021年單選】某清單項目計劃工程量為300m3,預算單價為600元,已完工程量為350m3,實際單價為650元。采用贏得值法分析該項目成本正確的是(?。?/p>
A.費用節約,進度延誤
B.費用節約,進度提前
C.費用超支,進度延誤
D.費用超支,進度提前
【正確答案】D
【答案解析】本題考查的是贏得值法。費用偏差=已完工作預算費用-已完工作實際費用=350×600-350×650=-17500元,所以費用超支;進度偏差=已完工作預算費用-計劃工作預算費用=350×600-300×600=30000元,所以進度提前。
【2020年單選】某項目在中期檢查時發現,進度績效指數為0.85,費用績效指數為0.9,據此判斷該項目的實際狀況是(?。?。
A.進度延誤,費用超支
B.進度提前,費用節約
C.進度延誤,費用節約
D.進度提前,費用超支
【正確答案】A
【答案解析】本題考查的是贏得值法。當費用績效指數(CPI)<1時,表示超支,即實際費用高于預算費用;當進度績效指數(SV)<1時,表示進度延誤,即實際進度比計劃進度慢。
【2019年單選】對某建設工程項目進行成本偏差分析,若當月計劃完成工作量是100m3,預算單價為300元/m3;當月實際完成工作量是120m3,實際單價為320元/m3,下列關于該項目當月成本偏差分析的說法,正確的是(?。?/p>
A.費用偏差為-2400元,成本超支
B.費用偏差為6000元,成本節約
C.進度偏差為6000元,進度延誤
D.進度偏差為2400元,進度提前
【正確答案】A
【答案解析】本題考查的是贏得值法。費用偏差=已完工作預算費用-已完工作實際費用,進度偏差=已完工作預算費用-計劃工作預算費用。已完工作預算費用=120×300=36000元,已完工作實際費用=120×320=38400元,計劃工作預算費用=100×300=30000元。因此費用偏差=36000-38400=-2400元,成本超支;進度偏差=36000-30000=6000元,進度提前。
【2018年單選】某分部分項工程預算單價為300元/m3,計劃1個月完成工程量100m3,實際施工中用了兩個月(勻速)完成工程量160m3,由于材料費上漲導致實際單價為330元/m3。則該分部分項工程的費用偏差為(?。┰?。
A.4800
B.-4800
C.18000
D.-18000
【正確答案】B
【答案解析】本題考查的是贏得值法。費用偏差=已完工作預算費用-已完工作實際費用=160×300-160×330=-4800元。

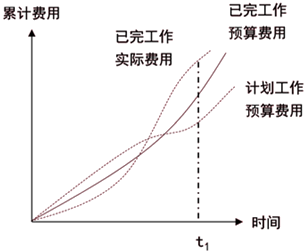

【2016年單選】某工程的贏得值曲線如下圖,關于t1時點成本和進度狀態的說法,正確的是(?。?。
A.費用節約、進度超前
B.費用超支、進度拖延
C.費用節約、進度拖延
D.費用超支、進度超前
【正確答案】D
【答案解析】本題考查的是贏得值法。費用偏差(CV)=已完工作預算費用(BCWP)—已完工作實際費用(ACWP),當費用偏差(CV)為負值時,即表示項目運行超出預算費用;當費用偏差(CV)為正值時,表示項目運行節支,實際費用沒有超出預算費用。t1時點已完工作預算費用小于已完工作實際費用,所以費用超支。進度偏差(SV)=已完工作預算費用(BCWP)—計劃工作預算費用(BCWS),當進度偏差(SV)為負值時,表示進度延誤,即實際進度落后于計劃進度;當進度偏差(SV)為正值時,表示進度提前,即實際進度快于計劃進度。t1時點已完工作預算費用大于計劃工作預算費用,所以進度超前。

- · 2025年貴州二級建造師成績查詢?nèi)肟谝验_通!
- · 關于2025年度廣西二級建造師執業資格考試考區設置的通知
- · 2025年4月二級建造師萬人??迹喝婺M卷 實戰演練 全國排名
- · 【速領資料】2025年二級建造師知識點+數字總結!免費領取
- · 2025年河南二級建造師資格考試報名入口已開通!
- · 關于2025年度河南省二級建造師執業資格考試有關問題的通知
- · 二級建造師孫琦老師水利實務案例習題精煉直播表來了!
- · 2025年湖南二級建造師資格考試報名入口已開通!
- · 關于做好湖南省2025年度二級建造師 執業資格考試考務工作的通知
- · 2025年上海二級建造師資格考試報名入口已開通
