一級建造師建筑工程技術知識點:基坑支護施工(條)

2018-12-12 11:07   來源:建設工程教育網 字體: 打印 收藏

  一級建造師建筑工程技術知識點:基坑支護施工(條),一級建造師考試涉及考點比較多,記憶起來也比較困難。我們可以對這些知識點進行梳理。這樣備考,效果才能比較好。今天為大家介紹的是一級建造師建筑工程技術知識點:基坑支護施工(條),希望對各位有所幫助。

  1A415022 基坑支護施工(條)

  知識點一:淺基坑的支護類型

  (1)斜柱支撐:適用于開挖較大型、深度不大的基坑或使用機械挖土?xí)r。

  (2)錨拉支撐:適于開挖較大型、深度不大的基坑或使用機械挖土,不能安設橫撐時使用。

  (3)型鋼樁橫擋板支撐:適于地下水位較低、深度不很大的一般黏性土層或砂土層中使用。

  (4)短樁橫隔板支撐:適于開挖寬度大的基坑,當部分地段下部放坡不夠時使用。

  (5)臨時擋土墻支撐:適于開挖寬度大的基坑,當部分地段下部放坡不夠時使用。

  (6)擋土灌注樁支護:適用于開挖較大、較淺(小于5米)基坑,鄰近有建筑物,不允許背面地基有下沉、位移時使用。

  (7)疊袋式擋墻支護:適用于一般黏性土、面積大、開挖深度應在5米以內的淺基坑支護。

  知識點二:深基坑的支護類型、適用范圍及施工要求(新補充調整知識點)

  基坑開挖深度大于等于5m或小于5m但現場地質情況和周圍環境較復雜的基坑工程,以及其他需要監測的基坑工程應實施基坑工程監測?;颖O(jiān)測應由建設方委托具有相應資質的第三方實施。

  基坑支護結構的類型有灌注樁排樁圍護墻、板樁圍護墻、咬合樁圍護墻、型鋼水泥土攪拌墻、地下連續墻、水泥土重力式圍護墻、土釘墻等;支護結構圍護墻的支撐形式有內支撐、錨桿(索)、與主體結構相結合(兩墻合一)的基坑支護等。

  (一)灌注樁排樁支護:通常由支護樁、支撐(或土層錨桿)及防滲帷幕等組成。適用于基坑側壁安全等級為一級、二級、三級,可采取降水或止水帷幕的基坑。施工要求:灌注樁排樁應采取間隔成樁的施工順序,已完成澆筑混凝土的樁與鄰樁間距應大于4倍樁徑,或間隔施工時間應大于36h;灌注樁頂應充分泛漿,高度不應小于500mm;水下灌注混凝土?xí)r混凝土強度應比設計樁身強度提高一個強度等級進行配制。



一級建造師建筑工程技術知識點:基坑支護施工(條)





一級建造師建筑工程技術知識點:基坑支護施工(條)



  (二)地下連續墻支護:可與內支撐、與主體結構相結合(兩墻合一)等支撐形式采用順作法、逆作法、半逆作法結合使用,施工振動小、噪聲低,墻體剛度大,防滲性能好,對周圍地基擾動小,可以組成具有很大承載力的連續墻。宜同時用作主體地下結構外墻。適用于基坑側壁安全等級為一級、二級、三級,周邊環境條件復雜的深基坑。施工要求應設置現澆鋼筋混凝土導墻。混凝土強度等級不應低于C20,厚度不應小于200mm;導墻頂面應高于地面100mm,高于地下水位0.5m以上;導墻底部應進入原狀土200mm以上;導墻高度不應小于1.2m;導墻內凈距應比地下連續墻設計厚度加寬40mm。



一級建造師建筑工程技術知識點:基坑支護施工(條)





一級建造師建筑工程技術知識點:基坑支護施工(條)



  (三)土釘墻

  1.適用條件:基坑側壁安全等級宜為二、三級。

  2.土釘墻的構造要求:

  1)土釘墻、預應力描桿復合土釘墻的坡比(墻面垂直高度與水平寬度的比值)不宜大于1:0.2。

  2)土釘墻宜采用洛陽鏟成孔的鋼筋土釘。對易塌孔的松散或稍密砂土、稍密的粉土、填土或宜縮徑的軟土宜采用打入式鋼管土釘。打入困難的土層,宜采用機械成孔的鋼筋土釘。

  3)土釘水平間距和豎向間距宜為1~2m;土釘傾角宜為5°~20°。

  (4)成孔注漿型鋼筋土釘成孔直徑宜為70~120mm;土釘鋼筋宜選用HRB400、HRB500鋼筋,直徑16~32mm;土釘孔注漿材料可選用水泥漿(0.4~0.5)或水泥砂漿(1:2~1:3),強度不宜低于20MPa。

  (5)土釘墻高度不大于12m時,噴射混凝土面層要求有:厚度80~100mm,設計強度等級不低于C20;應配置鋼筋網和通長的加強鋼筋,宜采用HPB300級鋼筋,鋼筋網用直徑6~10mm、間距150~250mm,加強鋼筋用直徑14~20mm。土釘與加強鋼筋宜采用焊接連接。

  3.土釘墻的施工要求:

  1)基坑挖土分層厚度應與土釘豎向間距協調同步,逐層開挖并施工土釘,禁止超挖。土釘墻施工必須遵循“超前支護,分層分段,逐層施作,限時封閉,嚴禁超挖”的原則要求。

  2)每層土釘施工后,應按要求抽查土釘?shù)目拱瘟Α?/p>

  3)開挖后應及時封閉臨空面,應在24h內完成土釘安放和噴射混凝土面層。在淤泥質土層開挖時,應在12h內完成土釘安放和噴射混凝土面層。

  4)上一層土釘完成注漿48h后,才可開挖下層土方。

  5)成孔注漿型鋼筋土釘應采用兩次注漿工藝施工。第一次注漿宜為水泥砂漿,注漿量不應小于鉆孔體積的1.2倍,第一次注漿初凝后,方可進行二次注漿;第二次壓注純水泥漿,注漿量為第一次注漿量的30%~40%。注漿壓力宜為0.4~0.6MPa。

  6)擊入式鋼管土釘從鋼管空腔內向土層壓注水泥漿(水灰比0.4~0.5),注漿壓力不應小于0.6MPa;注漿順序已從管底向外分段進行,最后封孔。

  7)鋼筋網宜在噴射一層混凝土后鋪設,采用雙層鋼筋網時,第二層鋼筋網應在第一層鋼筋網被混凝土覆蓋后鋪設。

  8)噴射凝土的骨料最大粒徑不應大于15mm。作業應分段分片依次進行,同一分段內應自下而上,一次噴射厚度不宜大于120mm。

  9)土釘筋體保護層厚度不應小于25mm。



一級建造師建筑工程技術知識點:基坑支護施工(條)





一級建造師建筑工程技術知識點:基坑支護施工(條)





一級建造師建筑工程技術知識點:基坑支護施工(條)



  (四)咬合樁圍護墻:適用條件:基坑側壁安全等級為一級、二級、三級;適用于較深基坑,可同時用于截水。

  咬合樁是相鄰混凝土排樁間部份圓周相嵌,并于后序次相間施工的樁內署入鋼筋籠,使之形成具有良好防滲作用的整體連續防水、擋土圍護結構。



一級建造師建筑工程技術知識點:基坑支護施工(條)



  (五)型鋼水泥土攪拌墻:適用條件:基坑側壁安全等級為一級、二級、三級;適用于黏性土、粉土、砂土、砂礫土,深度不宜大于12m。

  型鋼水泥土攪拌墻是一種在連續套接的三軸水泥土攪拌樁內插入型鋼形成的復合擋土隔水結構。



一級建造師建筑工程技術知識點:基坑支護施工(條)





一級建造師建筑工程技術知識點:基坑支護施工(條)



  (六)板樁圍護墻:板樁包括混凝土板樁和鋼板樁,結合內支撐(以鋼支撐為主)使用,具有截水的作用。適用條件:基坑側壁安全等級為一級、二級、三級。適用于黏性土、粉土、砂土等較深的基坑,深度不宜大于12m。

  板樁圍護是指用板樁作為圍擋物。板樁圍護施工對環境破壞小,施工便捷, 工期較短,適用于受場地等條件限制必須進行垂直土方開挖及地下工程施工。



一級建造師建筑工程技術知識點:基坑支護施工(條)



  (七)水泥土重力式圍護墻:適用條件:基坑側壁安全等級為二、三級;適用于淤泥質土、淤泥基坑,深度不宜大于7m。

  水泥土重力式圍護墻是以水泥系材料為固化劑,通過攪拌機械采用噴漿施工將固化劑和地 基土強行攪拌,形成連續搭接的水泥土柱狀加固體擋墻。



一級建造師建筑工程技術知識點:基坑支護施工(條)



  (八)內支撐:包括鋼筋混凝土支撐和鋼支撐。



一級建造師建筑工程技術知識點:基坑支護施工(條)





一級建造師建筑工程技術知識點:基坑支護施工(條)

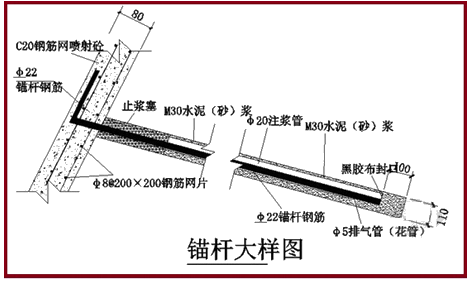

  (九)錨桿(索)

  錨固段強度大于15MPa并達到設計強度的75%后方可進行張拉



一級建造師建筑工程技術知識點:基坑支護施工(條)





一級建造師建筑工程技術知識點:基坑支護施工(條)



  (九)與主體結構相結合(兩墻合一)的基坑支護

  如:地下連續墻

  采用逆作法施工時要求梁板混凝土強度達到設計強度90%并經設計同意后方可進行下層土方的開挖。需要時,也可采取提高早期強度。

  相關推薦:

  2019年一級建造師報考常見問題匯總

  一級建造師各科目高頻考點【匯總】

  一級建造師各科目近三年分值分布情況匯總

  建設工程教育網2019年一級建造師新課已開通,網??偨Y(jié)多年成功輔導經驗,從學員實際需求出發,結合一級建造師考試命題規律、重點、難點,融入先進的教學理念,全新推出2019年一級建造師 快速提升班|高效取證班|超值精講班立即購買>>

猜你想看
折疊
