【老師解析】2013年一級建造師《水利》試題及答案解析(案例四)

2015-07-14 16:15   來源:建設工程教育網 字體: 打印 收藏

  2013年一級建造師水利水電工程管理與實務試題及答案(案例四),由老師【達江】帶領專業一級建造師考試教研組團隊完成,是目前網上最權威的一級建造師答案!

  【估分更準確】老師針對每一道一級建造師試題及對應的答案都會進行詳盡的分析解讀,提高您的估分準確度!

  2013一級建造師水利水電工程管理與實務答案及解析由老師整理而成,部分網站未經許可擅自轉載、抄襲,造成內容有所缺失或錯誤,請大家以建設工程教育網發布為準!

   ---------------------------------------------------------------

  試題word版:2013年一級建造師《水利水電工程管理與實務》試題及答案解析

  ---------------------------------------------------------------

  【案例四】

  背景:

  XX省某大型水閘工程招標文件按《水利水電工程標準施工招標文件》(2009年版)編制,部分內容如下:

  第二章投標人須知

  ①投標人須將混凝土鉆孔灌注樁工程分包給XX省水利基礎工程公司;

  ②未按招標文件要求提交投標保證金的,其投標文件將被拒收;

 ?、弁稑藞髢r應以XX省水利工程設計概(估)算編制規定及其配套定額為編制依據,并不得超過投標最高限價;

 ?、芫嗤稑私刂箷r間不足15日發出招標文件的澄清和修改通知,但不實質性影響投標文件編制的,投標截止時間可以不延長;

  ⑤投標人可提交備選投標方案,備選投標方案應予開啟并評審,優于投標方案的備選投標方案可確定為中標方案;

 ?、尥稑巳司芙^延長投標有效期的,招標人有權收回其投標保證金。

  第四章合同條款及格式

  ①僅對水泥部分進行價格調整,價格調整按公式計算(相關數據依據中標人投標函附錄價格指數和權重表,其中△P代表需調整的價格差額,P0指付款證書中承包人應得到的已完成工程量的金額)。

 ?、诠こ藤|(zhì)量保證金總額為簽約合同價的5%,按5%的比例從月工程進度款中扣留。

  3.第七章合同技術條款

  混凝土鉆孔灌注樁工程計量和支付應遵守以下規定:

 ?、俟嘧栋凑袠藞D紙所示尺寸計算的樁體有效長度以延長米為單位計量,由發包人按《工程量清單》相應項目有效工程量的每延長米工程單價支付;

 ?、诠嘧冻煽壮蓸对囼?、成樁承載力檢驗工作所需費用包含在《工程量清單》施工臨時工程現場試驗費項目中,發包人不另行支付;

 ?、坌r炇┕?shù)和工藝、埋設孔口裝置、造孔、清孔、護壁以及混凝土拌合、運輸和灌注等工作所需的費用,包含在《工程量清單》相應灌注樁項目有效工程量的工程單價中,發包人不另行支付;

 ?、芄嘧朵摻畎凑袠藞D紙所示有效重量以噸位單位計量,由發包人按《工程量清單》相應項目有效工程量的每噸工程單價支付。搭接、套筒連接、加工及損耗等所需費用,發包人另行支付。

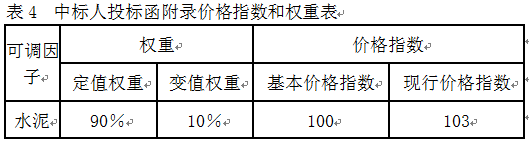

  經過評標,某投標人中標,與發包人簽訂了施工合同,投標函附錄價格指數和權重如表4所示。

【老師解析】2013年一級建造師《水利》試題及答案解析

  工程實施中,三月份經監理審核的結算數據如下:已完成原合同工程量清單金額300萬元,扣回預付款10萬元,變更金額6萬元(未按現行計價)。

  問題:

  1.根據《水利水電工程標準施工招標文件》(2009年版),投標人可對背景材料“第二章投標人須知”中的哪些條款提出異議(指出條款序號),并說明理由,招標人答復異議的要求有哪些?

  2.若不考慮價格調整,計算三月份工程質量保證金扣留額。

  3.指出背景材料價格調整公式中A、B、Ft、F0所代表的含義。

  4.分別說明工程質量保證金扣留、預付款扣回及變更費用在價格調整計算時,是否應計入P0?計算3月份需調整的水泥價格差額△P.

  5.根據《水利水電工程標準施工招標文件》(2009年版),指出并改正背景材料“第七章合同技術條款”中的不妥之處。(計算結果保留兩位小數)

【老師解析】2013年一級建造師《水利》試題及答案解析

責任編輯:紅豆

報考指南

一級建造師_報考指南
  • 報 名 時 間

    預計6月開始

  • 大綱 / 教材

    預計1月公布

  • 準考證打印

    考前10日至一周內

  • 考 試 時 間

    預計9月初

  • 考 試 成 績

    考試結束后3個月左右

  • 合格證領取

    考后3個月起

閱讀排行

招生
  • 免費試聽
  • 免費直播
  • 免費題庫
達江 工程經濟 零基礎預習免費試聽 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
