2020年一級建造師機電實務試題及答案(案例題四)
臨考沖刺階段,一級建造師機電實務如何刷題?建設工程教育網整理了2020年一級建造師機電實務試題及答案,希望能幫助到考生們,一起來看看吧!
推薦:一級建造師歷年試題及答案解析匯總(2011-2020)
2020年一級建造師機電實務試題及答案(案例題四)
背景資料

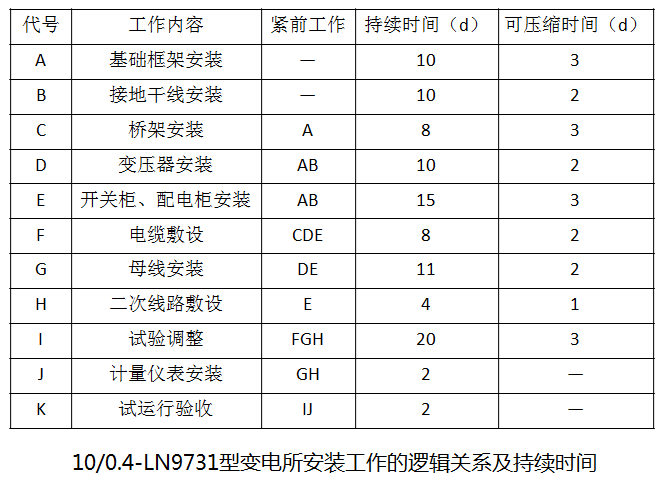

A公司承包某商務園區電氣工程,工程內容10/0.4-LN9731型變電所、供電線路、室內電氣主要設備(三相變壓器、開關柜)由建設單位采購,設備已運抵施工現場,其他設備材料由A公司采購。A公司依據施工圖、資源配置計劃編制了10/0.4-LN9731型變電所安裝工作的邏輯關系及持續時間圖。
A公司將3000m電纜排管分包B公司,預計單價130元/m,工期30天,B公司簽訂合同后第15天結束前,A公司檢查電纜排管施工進度,B公司完成電纜排管1000m,但支付B公司工程進度款累計已達200000元,A公司對B公司警告,要求加快進度。
A公司對B公司進行質量管理協調,編制質量檢驗計劃與電纜排管施工進度計劃一致,A公司檢查電纜型號、規格、絕緣電阻和絕緣試驗均符合要求,在電纜排管檢查合格后按施工圖進行電纜敷設,供電線路設計要求完成。
變電所設備安裝后,變壓器及高壓電器進行了交接試驗,在額定電壓下對變電器進行沖擊合閘驗收3次,每次間隔時間3min,無異常現象。A公司認為交接試驗合格,被監理工程師提出異議,要求重新沖擊合閘試驗。
建設單位要求變電所單獨驗收,給商務園區供電,A公司的整理變電所工程驗收資料,在試運行驗收中,有一臺變壓器運行噪聲較大,經有關部門檢查分析及A公司提供施工文件證明,不屬于安裝質量問題,后經變壓器廠家調整處理通過驗收。
問題:
1.按表計算變電所安裝計劃工期,如果每項工作都按表壓縮天數,變電所安裝最多可以壓縮到多少天?
2.計算B公司電纜排管CPI、SPI,判斷B公司電纜排管施工進度提前還是落后。
3.電纜排管施工中的質量管理協調,有哪些同步性作用?10kV電力電纜應做哪些試驗?
4.變壓器高低壓的絕緣電阻測量應分別用多少伏的兆歐表?監理工程師為什么提出異議?寫出正確的沖擊合閘試驗要求。
5.變電所工程是否可以單獨驗收?試運行驗收中發生的問題A公司可提供哪些施工文件來證明不是安裝質量問題?

【參考答案】
1. 變電所安裝計劃工期為58天;
如果每項工作都按表壓縮天數,變電所安裝最多可以壓縮到48天。
2. BCWP=1000×130=130000元
ACWP=200000元
BCWS=(3000/30)×15×130=195000元
CPI=BCWP/ ACWP=130000/200000=0.65
SPI=BCWP/ BCWS=130000/195000=0.67
SPI<1.B公司電纜排管施工進度落后。
3.(1)質量檢查或驗收記錄的形成與施工實體進度形成的同步性。
(2)應做沖擊合閘試驗、檢查線路各相兩側的相位應一致、交流耐壓和直流泄漏試驗、直流耐壓試驗。
4.(1)用2500V兆歐表測量高壓的絕緣電阻,用500V兆歐表測量低壓的絕緣電阻。
(2)監理工程師提出異議是因為沖擊合閘的次數和每次的間隔時間,都不符合相關規范要求。
(3)在額定電壓下對變壓器的沖擊合閘試驗,應進行5次,每次間隔時間宜為5min,應無異常現象, 750kV變壓器在額定電壓下,第一次沖擊合閘后的帶電運行時間不應少于30min,其后每次合閘后帶電運行時間可逐次縮短,但不應少于5min。
5.(1)可以單獨驗收。
(2)A公司可提供施工文件包括:合同文件、設計文件、變壓器安裝技術說明書、施工記錄等。
