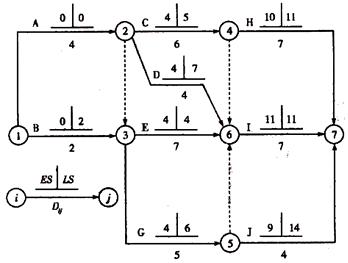

某工程雙代號網絡計劃如下圖所示(時間單位:天),圖中已標出各項工作的最早開始時間ES和最遲開始時間LS。該計劃表示( )。
2021年新版教材已經發布,目前階段,有許多考生都已經開始為2021年一級建造師考試做準備,建設工程教育網就為大家整理了一級建造師《建設工程項目管理》的模擬題與答案解析,供考生們參考學習,助大家一臂之力!
某工程雙代號網絡計劃如下圖所示(時間單位:天),圖中已標出各項工作的最早開始時間ES和最遲開始時間LS。該計劃表示( )。
A.工作1-3的總時差和自由時差相等
B.工作2-6的總時差和自由時差相等
C.工作2-4和工作3-6均為關鍵工作
D.工作3-5的總時差和自由時差分別為2和0天
E.工作5-7的總時差和自由時差相等
『正確答案』ABDE
『答案解析』本題考查的是雙代號網絡計劃時間參數的計算。經計算可知,該網絡計劃的計算工期等于18天,且工作2-4為非關鍵工作,工作3-6為關鍵工作,所以選項C錯誤。
本題涉及知識點:雙代號網絡計劃時間參數的計算
