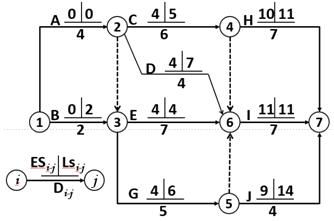

某工程雙代號網絡計劃如下圖,已標出各項工作的最早開始時間(ESi-j)、最遲開始時間(LSi-j)和持續時間(Di-j)。該網絡計劃表明( )。
A.工作C和工作E均為關鍵工作
B.工作B的總時差和自由時差相等
C.工作D的總時差和自由時差相等
D.工作G的總時差、自由時差分別為2天和0天
E.工作J的總時差和自由時差相等
『正確答案』BCDE
『答案解析』本題考查的是雙代號網絡計劃時間參數的計算。選項A,工作C不是關鍵工作。
本題涉及知識點:雙代號網絡計劃時間參數的計算
以上就是為大家分享的2021年一級建造師《建設工程項目管理》模擬題,建設工程教育網將持續關注2021年一級建造師考試的相關信息。更多2021年一級建造師考試內容,盡在建設工程教育網一級建造師欄目!
推薦:
- · 一級建造師VIP特訓營考點覆蓋率如此之高!真是太驚喜了!
- · 項目實施期管理的主要任務是()。
- · 為提高管理效率,避免出現矛盾指令,宜采用( )模式
- · 項目結構分解可參考的原則有(?。?/a>
- · 針對該項目的特點,進行項目結構分解應考慮的因素和原則有(?。?/a>
- · 項目結構分解應與整個工程實施部署相結合,并與將采用( )相結合
- · 業主方項目管理的目標中,進度目標是指( )的時間目標
- · 業主方的項目管理工作主要在建設工程項目的(?。┻M(jìn)行
