一建《管理》8月份聯考考后分析

2022-08-24 11:22   來源:建設工程教育網 字體: 打印 收藏

建設工程教育網2022年一建管理8月份全國聯考已落下帷幕,收集全部試卷后,從中篩選了錯誤率最高的10道題,連同答案解析一并匯總在本文中。

其中,錯誤率最高的試題以選擇題占多數,可見大家除了對知識點的掌握不牢固外,針對多選題的答疑技巧也存在一定的問題。

多選題答題技巧:

①首先確保每道題都拿到一點分。(1~2個選項通常是比較容易選擇出來的)

②寧可少答,不可多答。(對于沒有把握的答案寧可不答)

③無絕對把握者,絕對不選第4個。(選擇4個選項一定要慎之又慎)

下面為高頻錯題匯總:

管理:

1.正確率:11.11%

【多選】下列有關質量風險評估的表述正確的有( )。

A.質量風險評估包括兩個方面的內容

B.質量風險評估應采取定性與定量相結合的方法進行

C.質量風險評估僅需采取定性分析即可

D.質量風險評估通??梢圆捎媒?jīng)驗判斷法或德?tīng)柗品?/p>

E.將風險評估的結果匯編成風險評估表

【答案】ABDE

【解析】本題考查的是質量風險評估。質量風險評估包括兩個方面:一是評估各種質量風險發生的概率;二是評估各種質量風險可能造成的損失量。質量風險評估應采取定性與定量相結合的方法進行。通??梢圆捎媒?jīng)驗判斷法或德?tīng)柗品?。將風險評估的結果匯編成風險評估表。

2.正確率:16.13%

施工質量計劃的基本內容包括(?。?。

A.質量總目標及分解目標

B.工序質量偏差的糾正

C.質量管理組織機構和職責

D.施工質量控制點及跟蹤控制的方式

E.質量記錄的要求

【答案】ACDE

【解析】本題考查的是施工質量計劃的形式和內容。施工質量計劃的基本內容一般應包括:工程特點及施工條件(合同條件、法規條件和現場條件等)分析;質量總目標及其分解目標;質量管理組織機構和職責,人員及資源配置計劃;確定施工工藝與操作方法的技術方案和施工組織方案;施工材料、設備等物資的質量管理及控制措施;施工質量檢驗、檢測、試驗工作的計劃安排及其實施方法與檢測標準;施工質量控制點及其跟蹤控制的方式與要求;質量記錄的要求。

3.正確率:16.13%

建設工程項目總進度目標論證時,調查研究和收集資料工作包括(?。?/p>

A.收集類似項目的進度資料

B.收集與進度有關的該項目組織資料

C.了解該項目的總體部署

D.了解和收集項目決策階段有關項目進度目標確定的情況和資料

E.了解項目的工作編碼資料

【答案】ABCD

【解析】本題考查的是項目總進度目標論證的工作步驟。調查研究和收集資料包括如下工作:(1)了解和收集項目決策階段有關項目進度目標確定的情況和資料;(2)收集與進度有關的該項目組織、管理、經濟和技術資料;(3)收集類似項目的進度資料;(4)了解和調查該項目的總體部署;(5)了解和調查該項目實施的主客觀條件等。

4.正確率:17.74%

項目進度控制時,進度控制會議組織設計的內容有(?。?。

A.會議的具體流程

B.會議的類型

C.會議的主持人

D.會議的召開時間

E.會議文件的整理

【答案】BCDE

【解析】本題考查的是項目進度控制的組織措施。進度控制會議的組織設計的內容:(1)會議的類型;(2)各類會議的主持人及參加單位和人員;(3)各類會議的召開時間;(4)各類會議文件的整理、分發和確認等。

5.正確率:17.91%

對陰陽角的方正、踢腳線的垂直度可采取的質量檢查方法是( )。

A.靠

B.量

C.吊

D.套

【答案】D

【解析】本題考查的是施工作業質量的監控。現場質量檢查的方法包括目測法、實測法和試驗法,其中實測法又分為靠、量、吊、套。要弄清各種檢查方法的適用范圍。

6.正確率:19.05%

下列建設工程項目進度控制措施中,屬于管理措施的有(?。?/p>

A.建立管理組織體系

B.明確管理職能

C.選擇合同結構

D.分析工程風險

E.確定物資采購模式

【答案】CDE

【解析】本題考查的是項目進度控制的管理措施。選項AB屬于組織措施。

7.正確率:19.35%

根據GB/T19000質量管理體系標準,各類企業在編制質量體系程序文件時一般均應制定的程序文件有( )。

A.文件控制程序

B.質量目標管理程序

C.安全生產管理程序

D.不合格品控制程序

E.質量記錄管理程序

【答案】ADE

【解析】本題考查的是企業質量管理體系文件構成。通用性管理程序,各企業程序文件的內容及詳細可視企業情況而定,一般有以下六個方面的程序?yàn)橥ㄓ眯怨芾沓绦?,各?lèi)企業都應在程序文件中指定:文件控制程序;質量記錄管理程序;內部審核程序;不合格品控制程序;糾正措施控制程序;預防措施控制程序。

8.正確率:19.44%

項目參與各方所進行的工程項目質量管理,體現的是(?。?/p>

A.全面質量管理

B.全過程質量管理

C.全員參與質量管理

D.三全質量管理

【答案】A

【解析】本題考查的是全面質量管理的思想。建設工程項目的全面質量管理,是指項目參與各方所進行的工程項目質量管理的總稱,其中包括工程(產品)質量和工作質量的全面管理。

9.正確率:22.58%

在質量管理中,直方圖法的主要用途有( )。

A.掌握質量能力狀態

B.確定質量問題的主要原因

C.得到造成質量問題的原因分析統計數據

D.分析生產過程的狀態

E.分析質量水平的范圍

【答案】ADE

【解析】本題考查的是直方圖法的主要用途。選項B屬于因果分析圖法的基本原理;選項C屬于排列圖法的基本思想。直方圖法的主要用途包括:(1)整理統計數據,了解統計數據的分布特征,即數據分布的集中或離散狀況,從中掌握質量能力狀態;(2)觀察分析生產過程質量是否處于正常、穩定和受控狀態以及質量水平是否保持在公差允許的范圍內。

10.正確率:22.58%

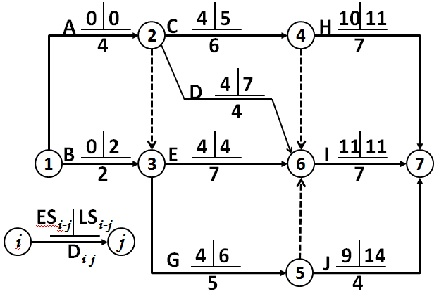

某工程雙代號網絡計劃如下圖,已標出各項工作的最早開始時間(ESi-j)、最遲開始時間(LSi-j)和持續時間(Di-j)。該網絡計劃表明(?。?。

A.工作C和工作E均為關鍵工作

B.工作B的總時差和自由時差相等

C.工作D的總時差和自由時差相等

D.工作G的總時差、自由時差分別為2天和0天

E.工作J的總時差和自由時差相等

【答案】BCDE

【解析】本題考查的是雙代號網絡計劃時間參數的計算。選項A,工作C不是關鍵工作。
