2015監理工程師《建設工程監理案例分析》試題及答案(案例五)
2015年監理工程師建設工程監理案例分析(案例五)試題及答案,由老師【達江】帶領專業監理工程師考試教研組團隊完成!
老師針對每一道監理工程師試題及對應的答案都會進行詳盡的分析解讀,提高您的估分準確度!
2015年監理工程師試題答案及解析由老師整理而成,部分網站未經許可擅自轉載、抄襲,造成內容有所缺失或錯誤,請大家以建設工程教育網發布為準!
問題:

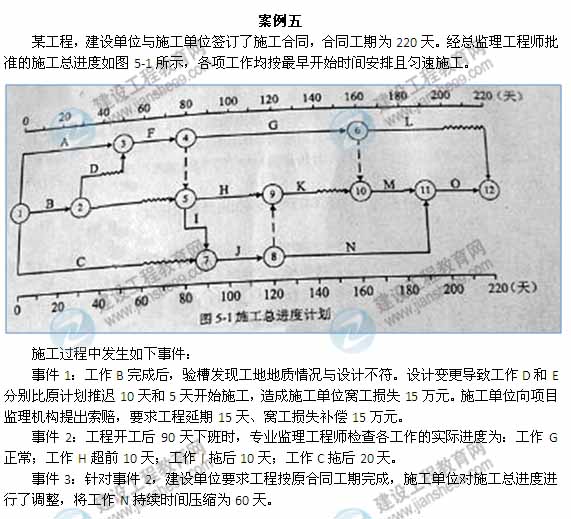

1、指出圖5-1所示施工總進度計劃的關鍵線路以及工作H、K、M的總時差和自由時差。
2、事件1中,施工單位應向項目監理機構報送哪些索賠文件?項目監理機構應批準的工程延期和費用補償分別為多少?說明理由。
3、事件2中,分別指出第90天下班時各工作時間進度對總工期的影響,并說明理由。
4、事件3中,指出計劃調整后工作H、K、M的總時差和自由時差。

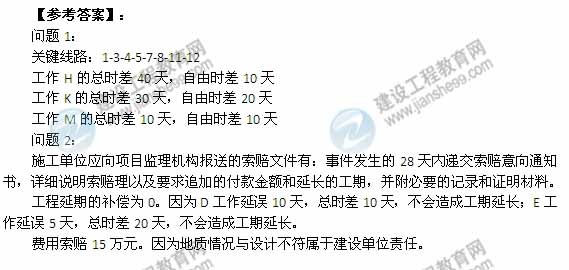

問題3:
第90天檢查時,G工作正常,對總工期無影響;H工作超前10天,但不是關鍵工作,所以對總工期無影響;I工作拖后10天,I工作是關鍵工作,所以會造成總工期延長10天;C工作拖后20天,但C工作有總時差30天,所以對總工期無影響。最終會對總工期造成延長10天的影響。
問題4:
N工作壓縮60天后,H工作總時差50天,自由時差30天;K工作總時差20天,自由時差10天;M工作總時差10天,自由時差10天。
